1.沙县老旧小区及城区基础设施改造项目
⑴建国路至兴贤坊铁路慢道项目

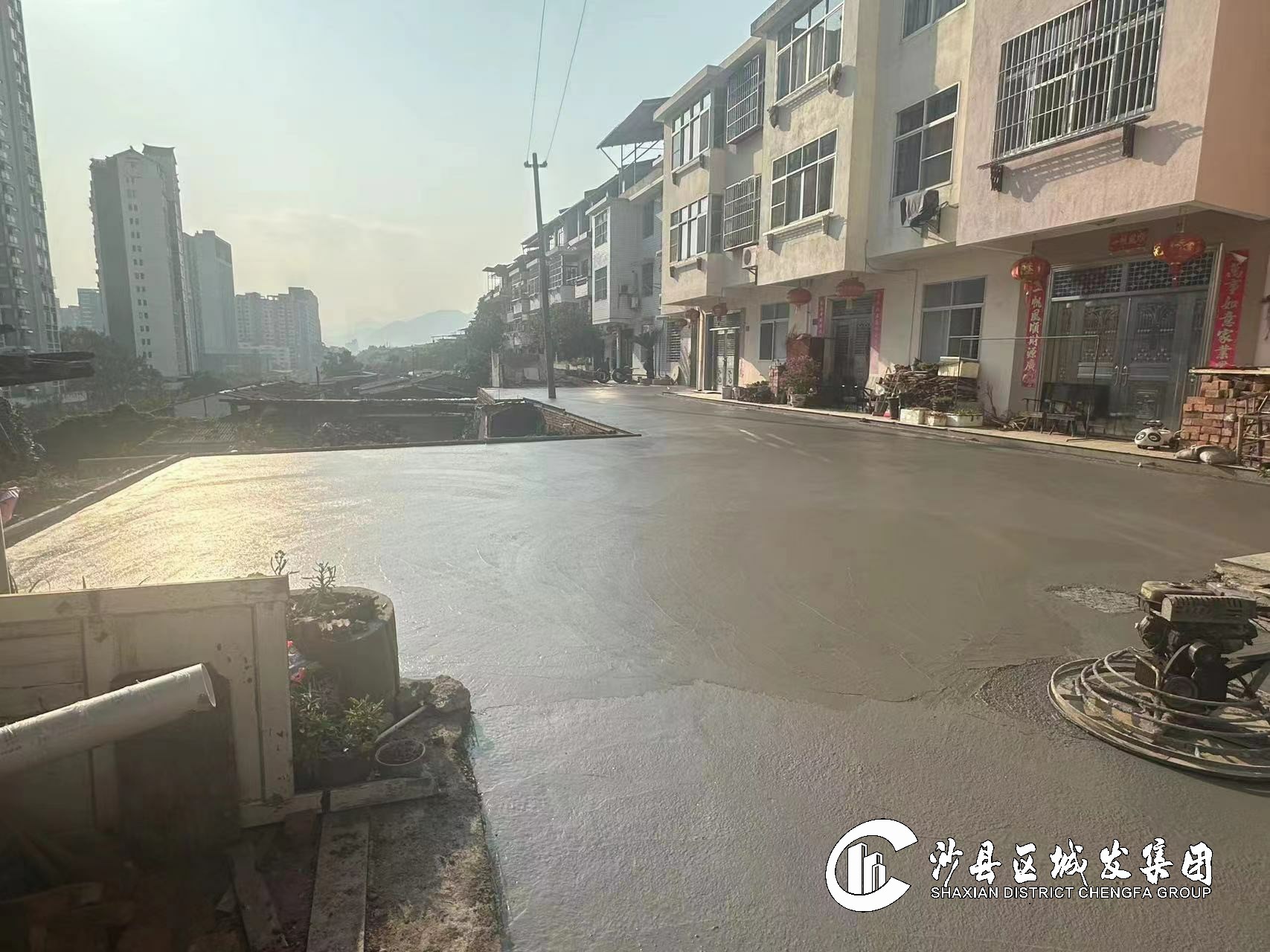

完成公厕墙面天棚刮白,持续推进D段步道地面铺贴。
⑵观澜花园南侧道路工程
完成雨污水管道埋设180米,路床整理950平方米。
⑶东天岭1、2区基础设施改造工程
完成1区混凝土路面浇筑2400平方米,2区水泥稳定层490平方米。
⑷东天岭3、6区基础设施改造工程
完成3区混凝土路面浇筑5500平方米,6区靠金学路人行道路缘石安装240米。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴南侧文昌街商业地块A标
完成A区屋面及一层地面防水施工。完成B区一层柱、二层梁板混凝土浇筑。
⑵南侧文昌街商业地块B标
完成外墙铝单板饰面安装、门窗安装,文昌广场浮雕开始安装,C段通道地面稳定层施工。
⑶东大路132#、147#等文物修缮
持续推进132#和147#木构件加工、147#东侧及西侧封火墙砌筑、147#第二进大厅屋面望砖铺设及挂瓦、132#东侧封火墙砌筑。
3.老旧小区改造配套基础设施建设项目
⑴建国片、景山片B标
完成水泥硬化200平方米,路灯电源线施工200米,累计完成总工程量的94%。
4.其他重点项目
⑴沙县水南东片区及农村污水处理厂网建设项目

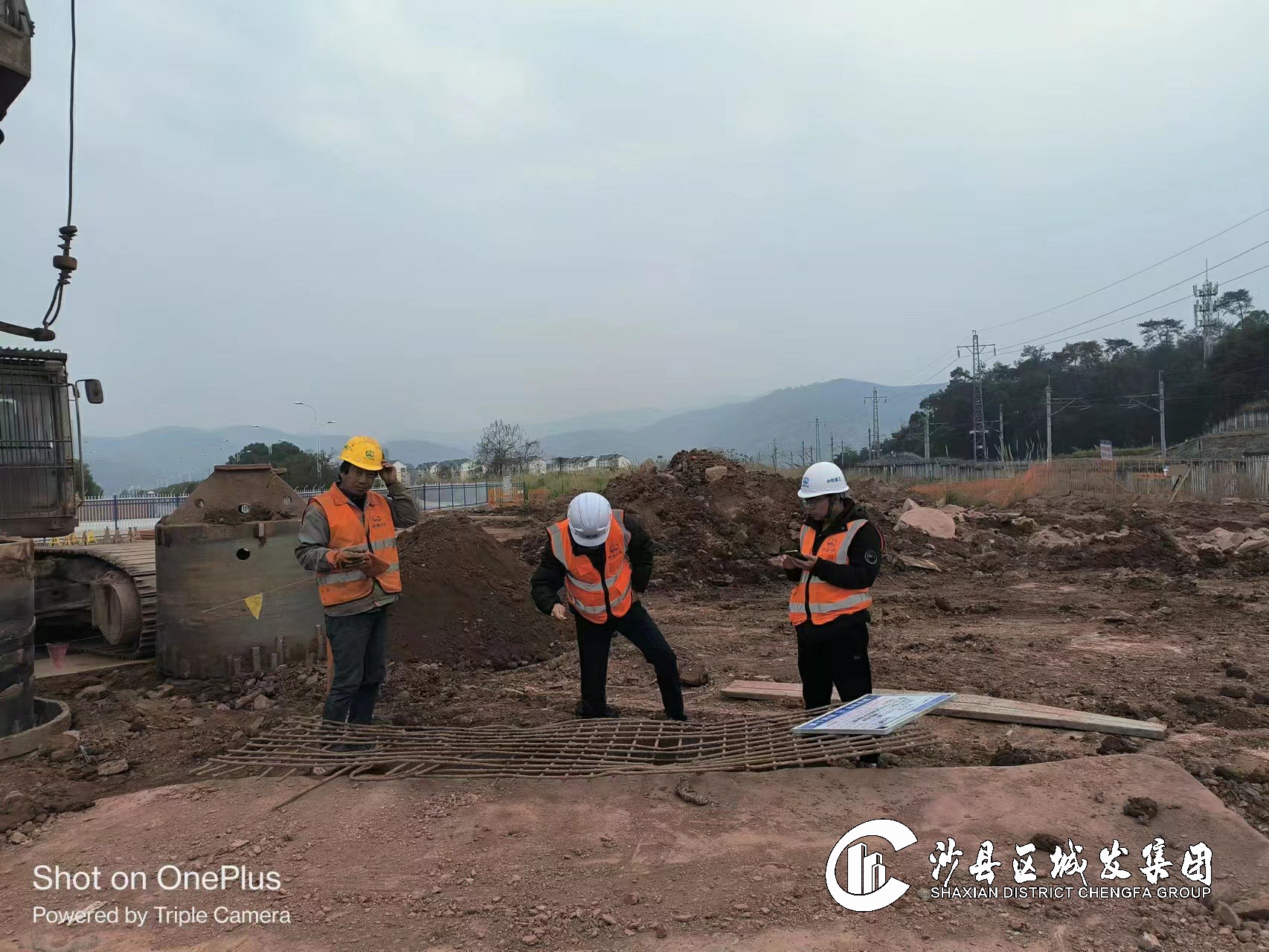

完成青州、夏茂、高桥和富口镇污水管网铺设累计24.4公里。完成高桥镇明洋山污水处理站排放口混凝土浇筑。
⑵沙县总医院应急救治病房综合楼项目

完成污水处理站设备房地面硬化。
⑶东天岭4、5、6区安置地建设项目

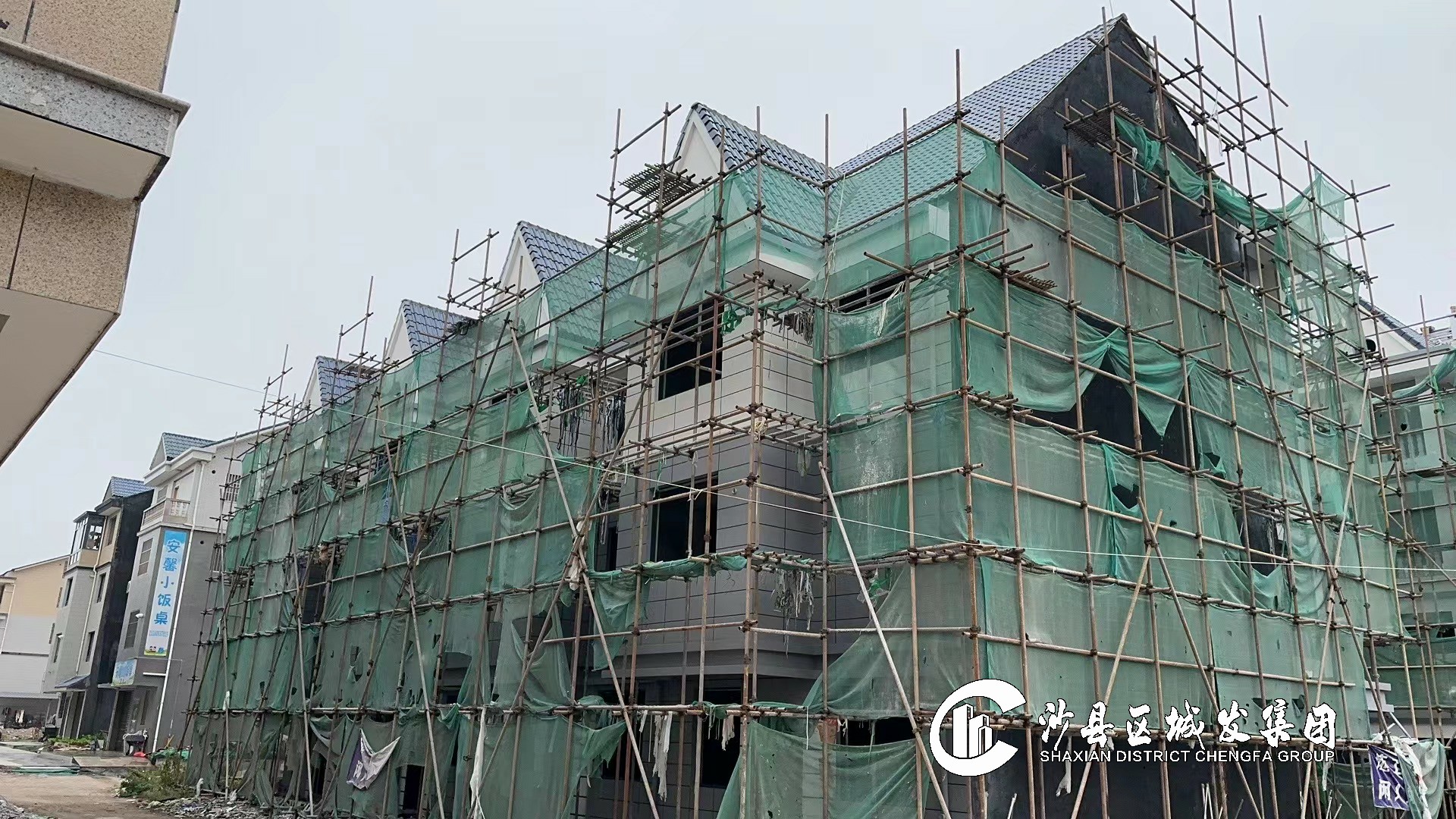

砌体、挂网粉刷完成90%,防水保护层施工完成60%。
⑷消防救援大队职工周转房项目

室内衣柜安装完成80%,厨房吊顶安装完成80%。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

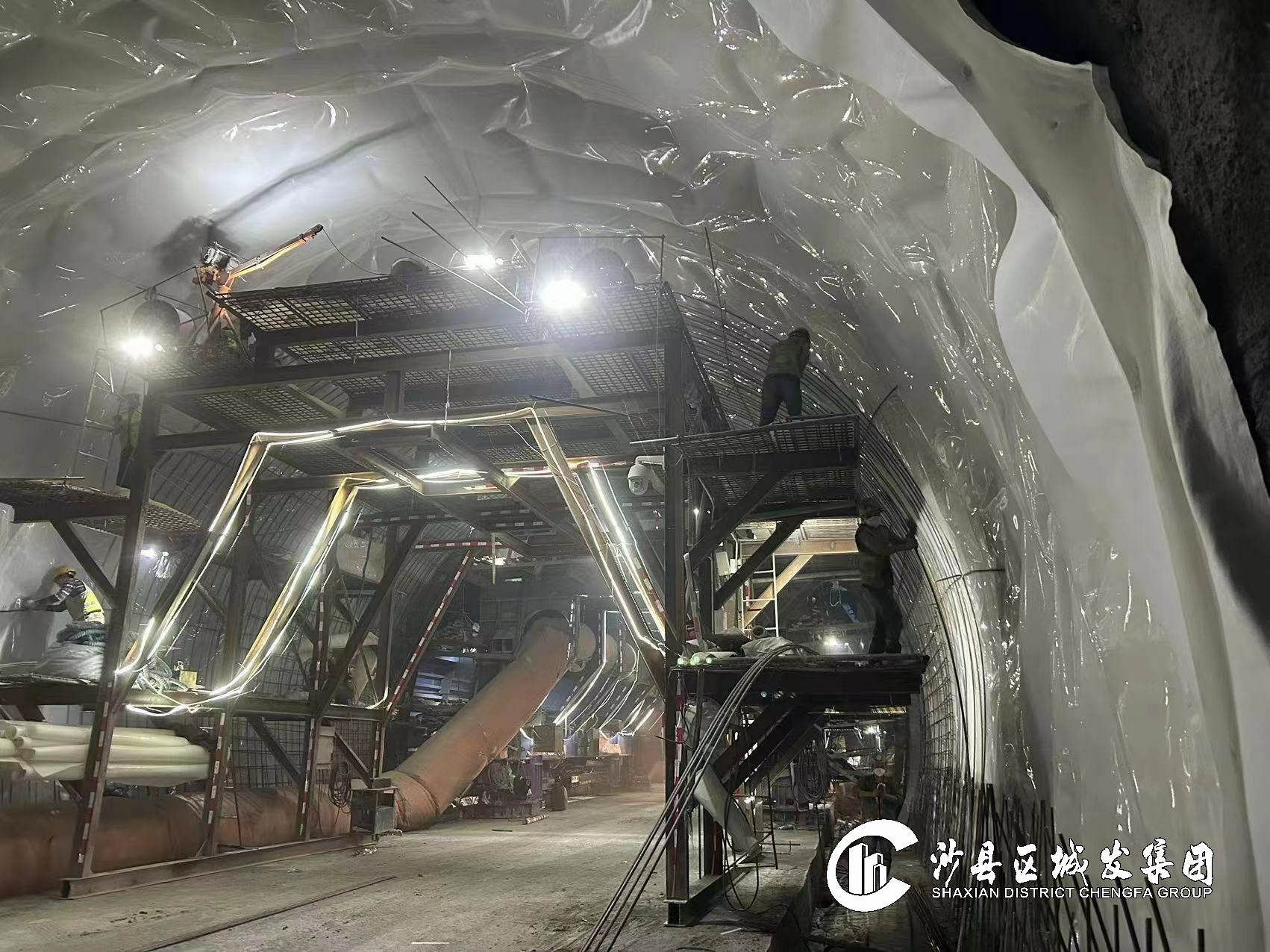

完成琅口隧道右洞洞身开挖及支护10米,累计完成414米,洞身二次衬砌16米,累计完成354米。
完成琅口隧道左洞洞身二次衬砌18米,累计完成531米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
改移道路:完成起点段施工便道白泥开挖5000立方米,累计完成63%。
道堆工程:挡墙压顶施工完成100米,累计完成100%。砼护栏施工完成30米,累计完成25%。消防、电力通信管道施工完成150米,累计完成30%。
码头平台:电力通信管道安装完成50米,累计完成100%。护轮坎施工完成100米,累计完成79%。
土建工程:完成管理房、配电房外墙真石漆喷涂。进行内墙装饰装修,水电施工。2号门卫房内外墙装修,1号门卫房主墙铝板定制。
⑺三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成12#墩1根主桩施工,累计完成12根。
⑻沙县东溪畔溪河道治理工程

完成北港大理石厂右岸基础开挖与浇筑90米。
⑼闽江防洪工程三明段(三期)沙县项目豆士溪堤段
完成沙溪河汇合口左岸栏杆第一道喷漆320米。
⑽沙县区东溪支流畔溪生态水系建设项目
完成金明二桥上游左岸挡墙基础施工及上部位第一道生态砖铺贴94米。
⑾沙县区水源地规范化建设及饮用水安全保障工程(一期)
完成土建标合同签订。
⑿闽江防洪工程三明段(三期)沙县项目东溪堤段
完成工程挂网招标。
