1.沙县老旧小区及城区基础设施改造项目
⑴建国路至兴贤坊铁路慢道项目

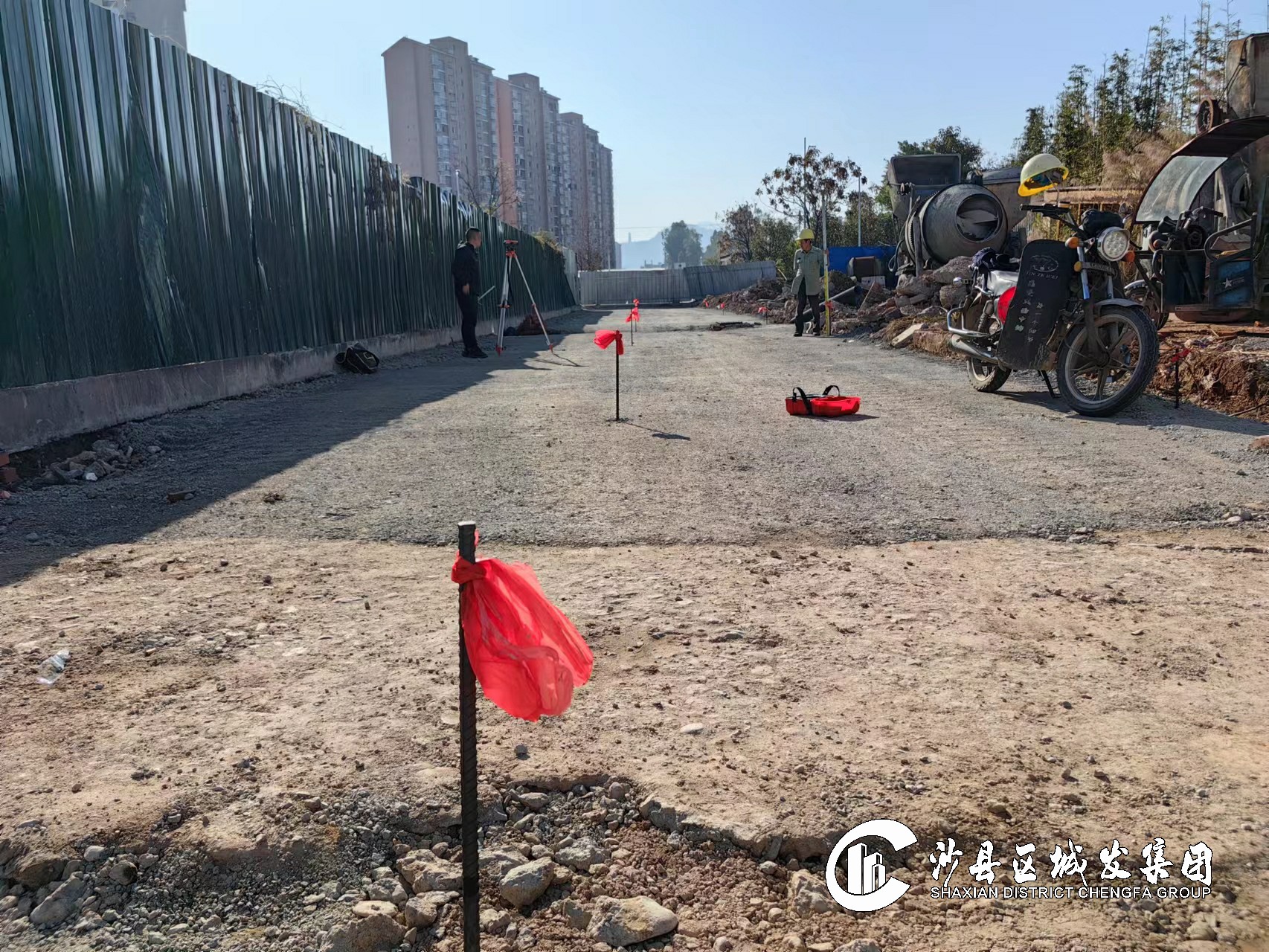

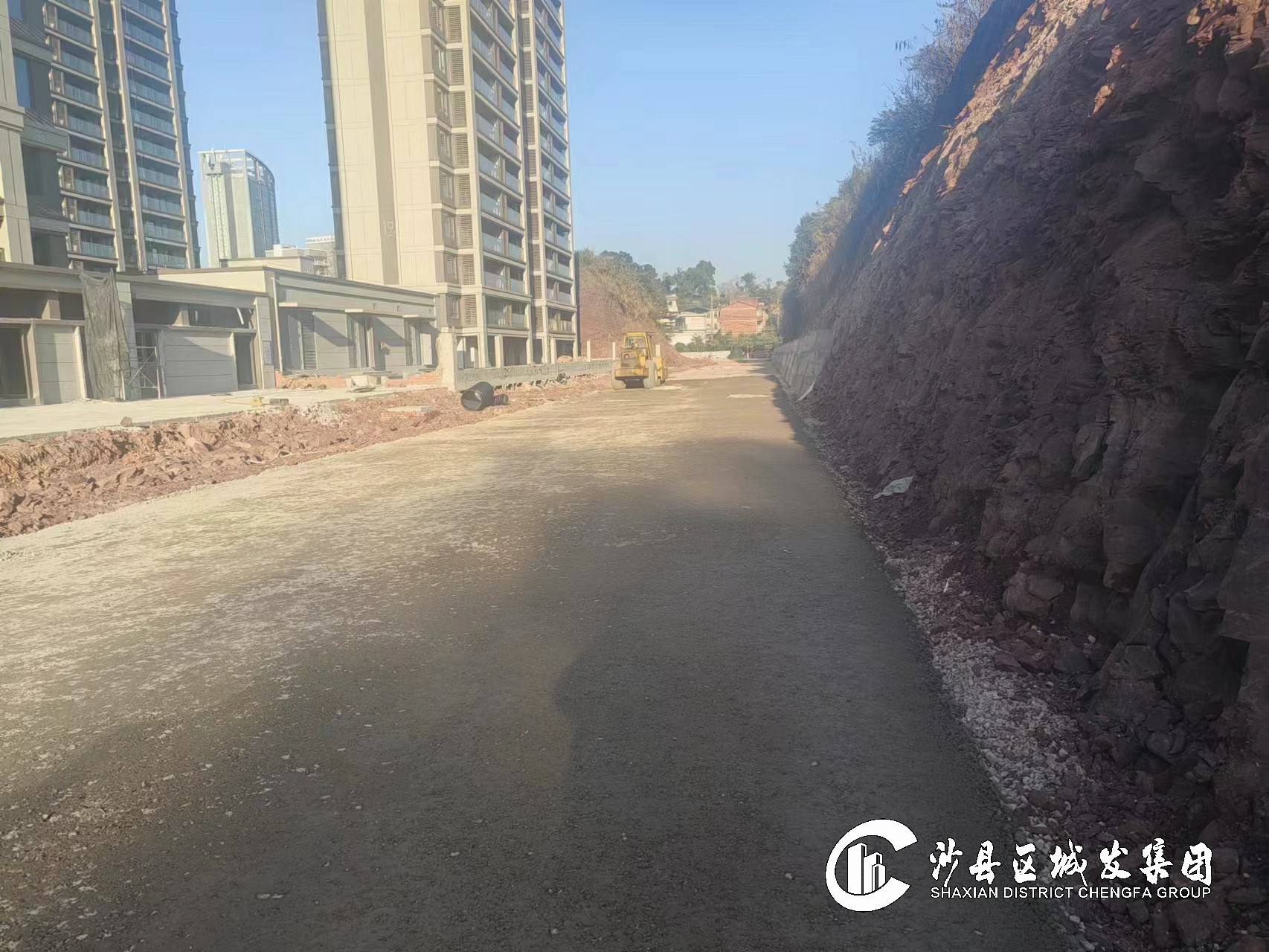

完成东桥下公厕前通道硬化。进行建国市场周边道路东侧段土方开挖。
⑵观澜花园南侧道路工程

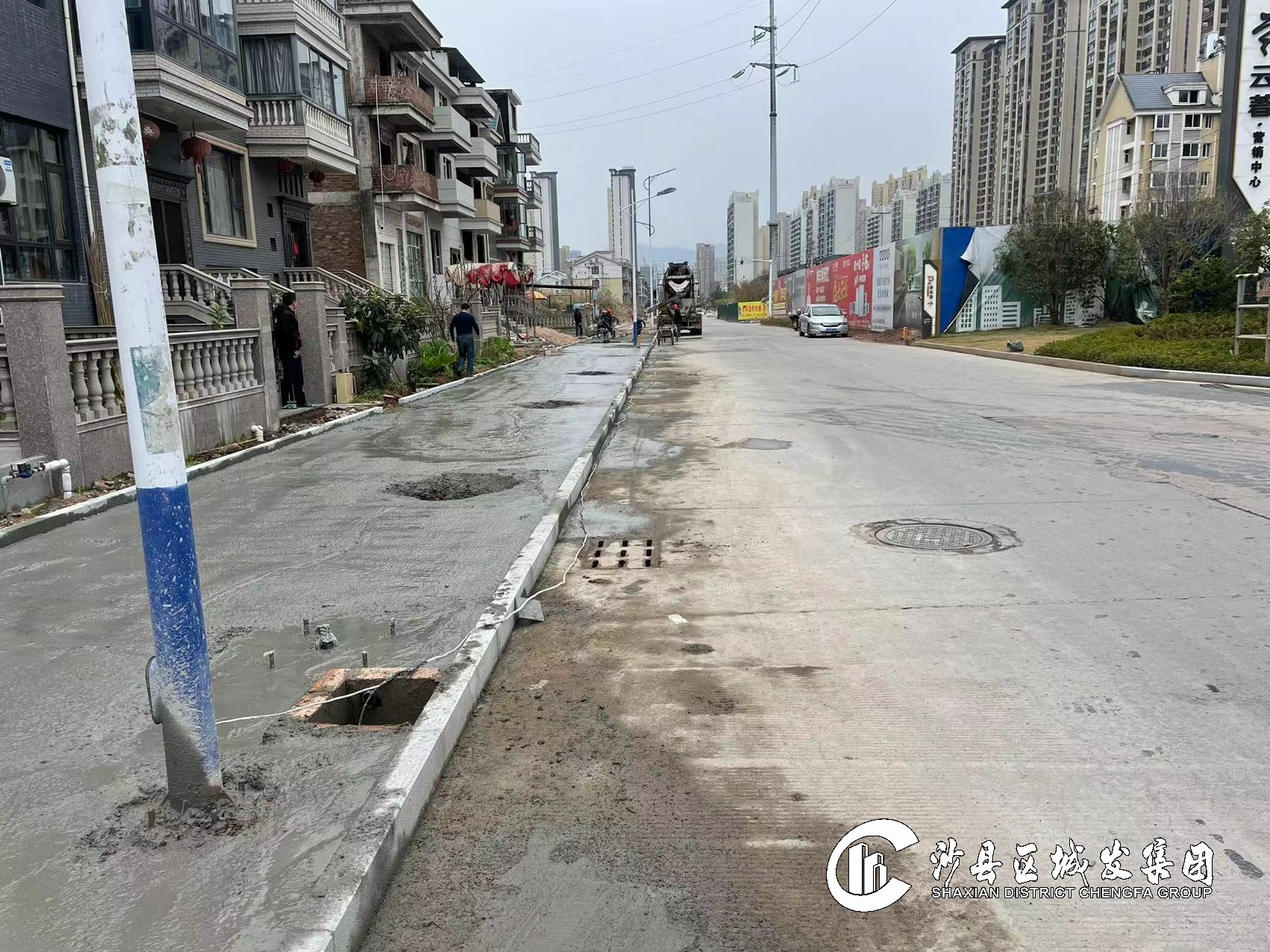

完成道路碎石层及水泥稳定施工1650平方米。
⑶东天岭1、2区基础设施改造工程
完成混凝土路面浇筑3440平方米,累计完成15700平方米,占总量的84.9%。人行道路缘石安装完成410米,占总量的38.3%。
⑷东天岭3、6区基础设施改造工程
完成混凝土路面浇筑4100平方米,累计完成17400平方米占总量63.3%。完成6区靠金学路人行道垫层施工。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴南侧文昌街商业地块A标

完成A区一层地面土方回填,屋面刚性保护层浇筑。完成B区二层柱及屋面模板安装、钢筋安装。
⑵南侧文昌街商业地块B标
完成室内地面消防管道铺设,C段通道地面大理石铺贴。
⑶东大路132#、147#等文物修缮

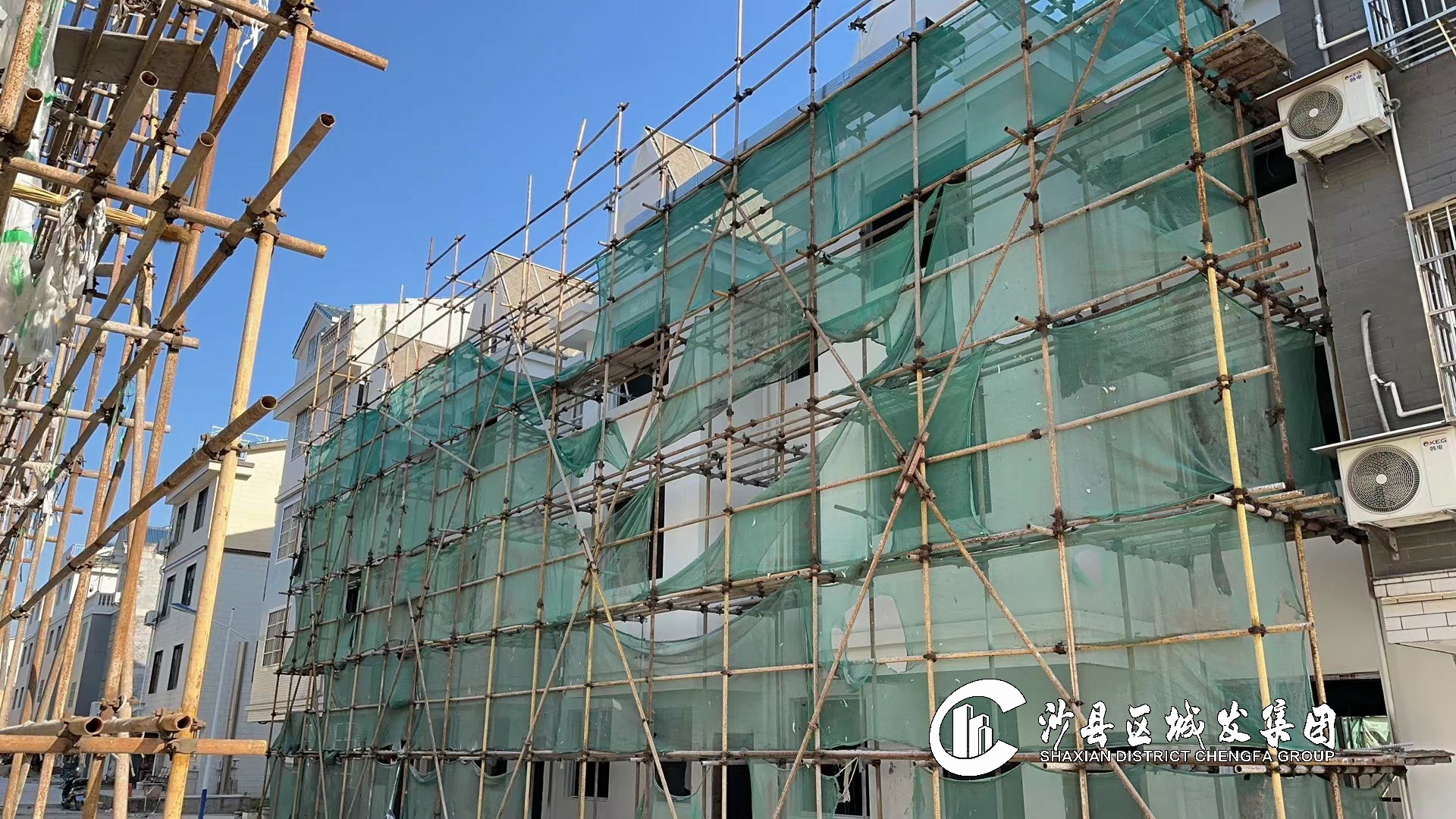

完成147#第二进大厅屋面挂瓦施工。持续推进132#和147#木构件加工、132#和147#封火墙砌筑。
3.老旧小区改造配套基础设施建设项目
⑴建国片、景山片B标
完成路灯安装20盏,电源线施工1000米。累计完成总工程量的95%。
4.其他重点项目
⑴沙县水南东片区及农村污水处理厂网建设项目
完成青州、夏茂、高桥和富口镇污水管网铺设累计24.8公里。
⑵沙县总医院应急救治病房综合楼项目

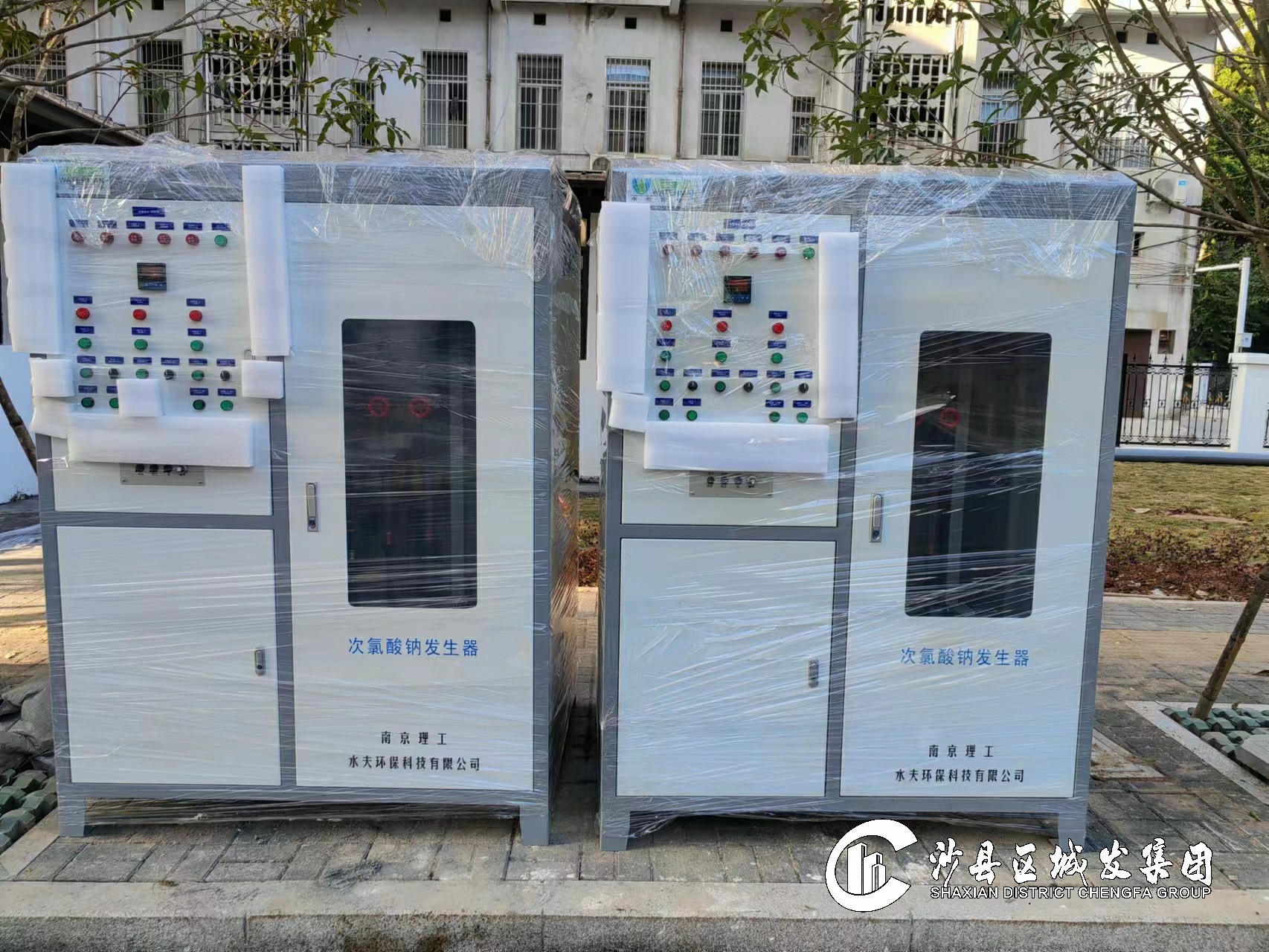

完成污水次氯酸钠发生器、流量计和鼓风机的设备安装。
⑶东天岭4、5、6区安置地建设项目
挂网粉刷完成90%,防水保护层施工完成70%。
⑷消防救援大队职工周转房项目
完成室内衣柜安装及厨房吊顶安装,橱柜安装完成50%。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)
完成琅口隧道右洞洞身二次衬砌18米,累计完成372米。
完成琅口隧道左洞洞身二次衬砌12米,累计完成543米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
改移道路:完成起点段施工便道白泥开挖2000立方米,累计完成75%。浆砌排水沟完成50米,累计完成90%。
道堆工程:挡墙砼护栏完成90米,累计完成65%。污水、给水消防、电力通信管道施工完成150米,累计完成65%。排水沟施工完成30米,累计完成60%。
码头平台:压力污水、给水管道安装完成100米,累计完成85%。护轮坎施工完成40米,累计完成100%。
土建工程:进行内墙装饰装修,水电施工。2号门卫房外墙粉刷、窗框安装,1号门卫房铝板及干挂石材加工制作。
⑺三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

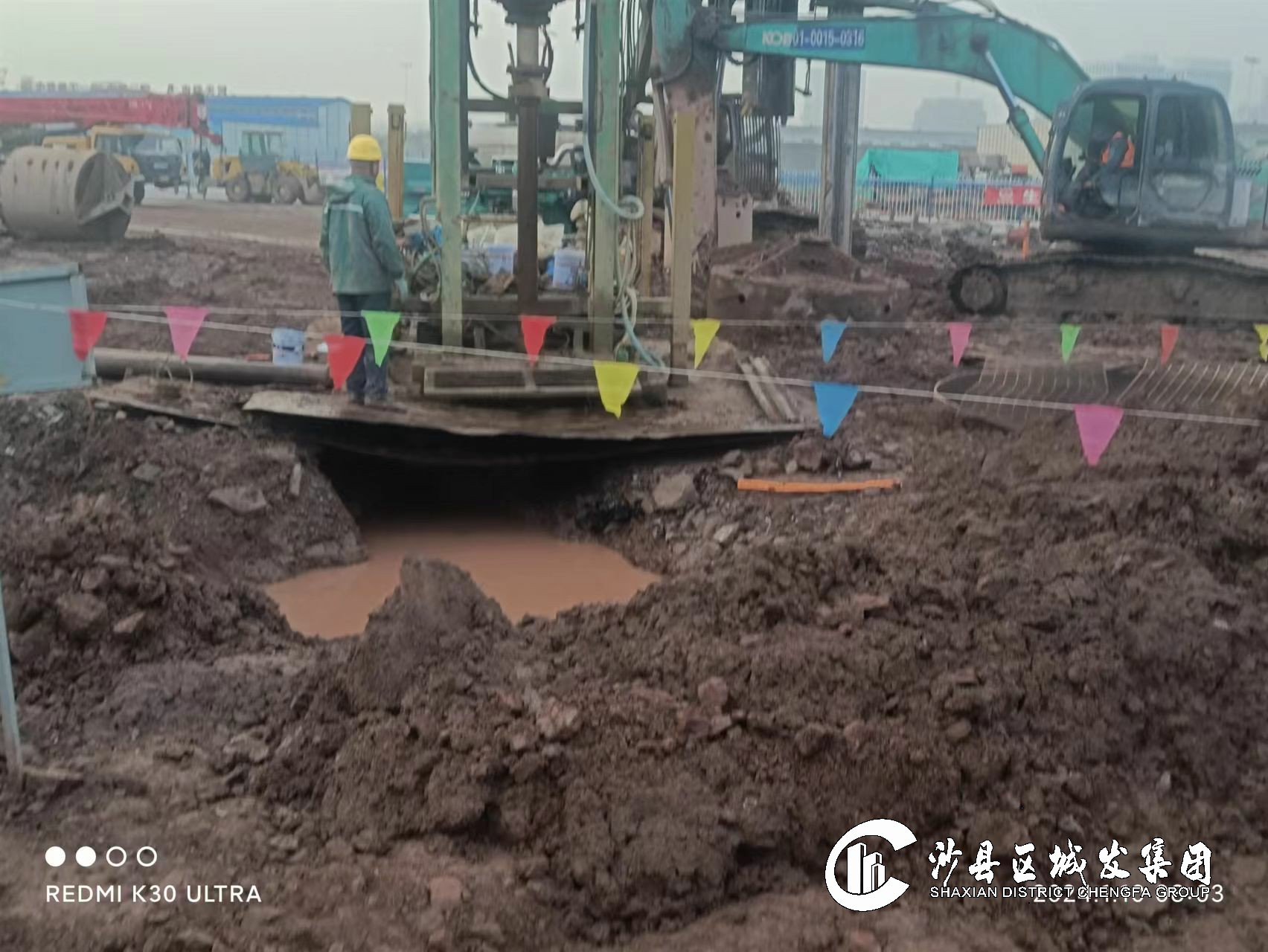

完成12#墩3根围护桩施工,累计完成47根。完成2根主桩施工,累计完成14根。
⑻马岩水库淹没道路改建工程
开展工可编制和全过程咨询招标文件编制。
⑼省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目
对接发改、工可、设计单位,开展测量设计等前期相关工作。
⑽沙县东溪畔溪河道治理工程

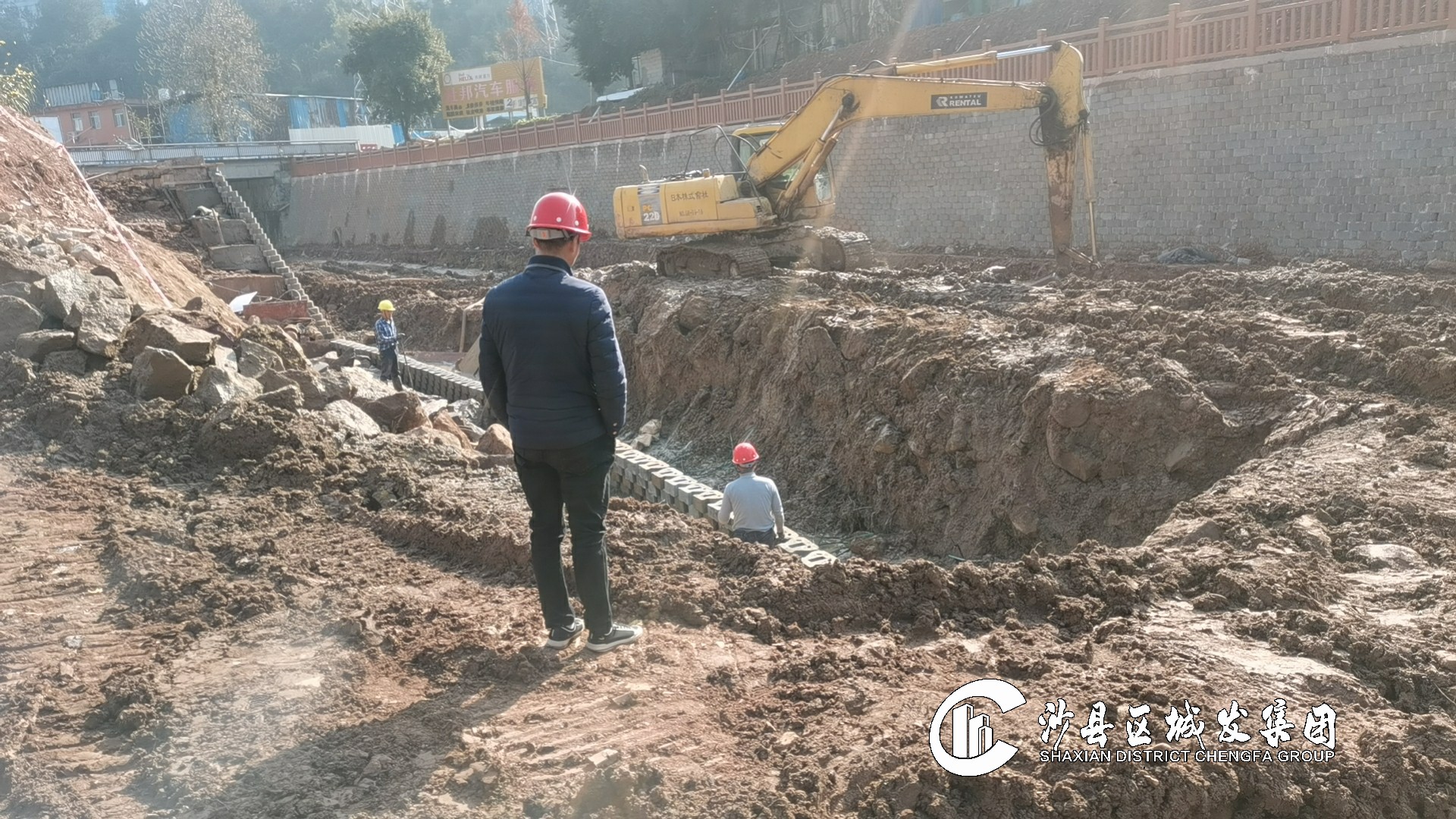

完成北港大理石厂右岸墙身浇筑90米。
⑾闽江防洪工程三明段(三期)沙县项目豆士溪堤段
完成城发集团后侧栏杆第一道喷漆600米。
⑿沙县区东溪支流畔溪生态水系建设项目
完成金明二桥上游左岸挡墙基础施工及生态砖铺贴94米。
⒀沙县区水源地规范化建设及饮用水安全保障工程(一期)
完成项目技术交底会。
