城发集团项目周报(2023年第四十六期,总第103期)

日期:2024-01-04浏览次数:2715

1.沙县老旧小区及城区基础设施改造项目

⑴建国路至兴贤坊铁路慢道项目

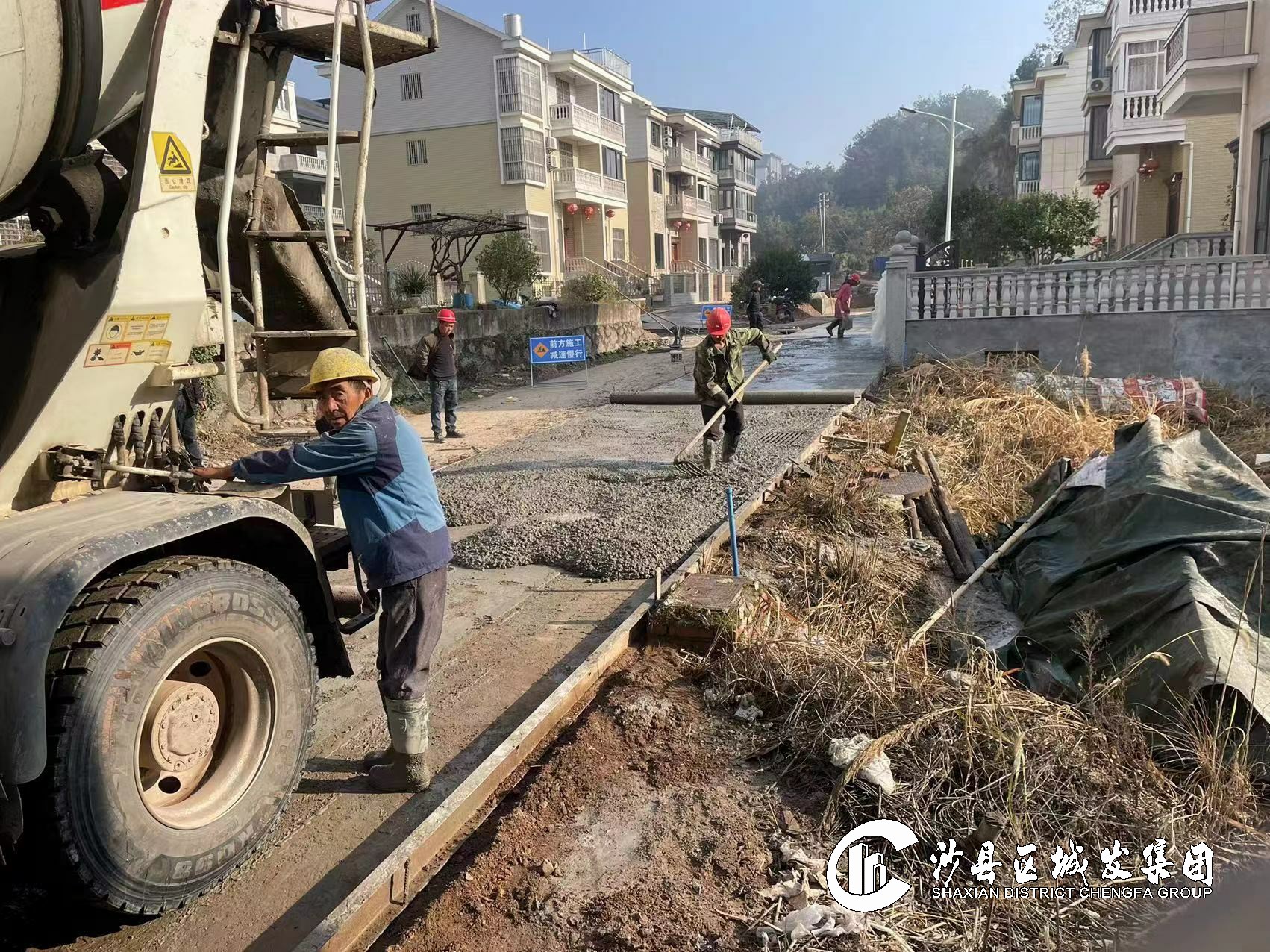

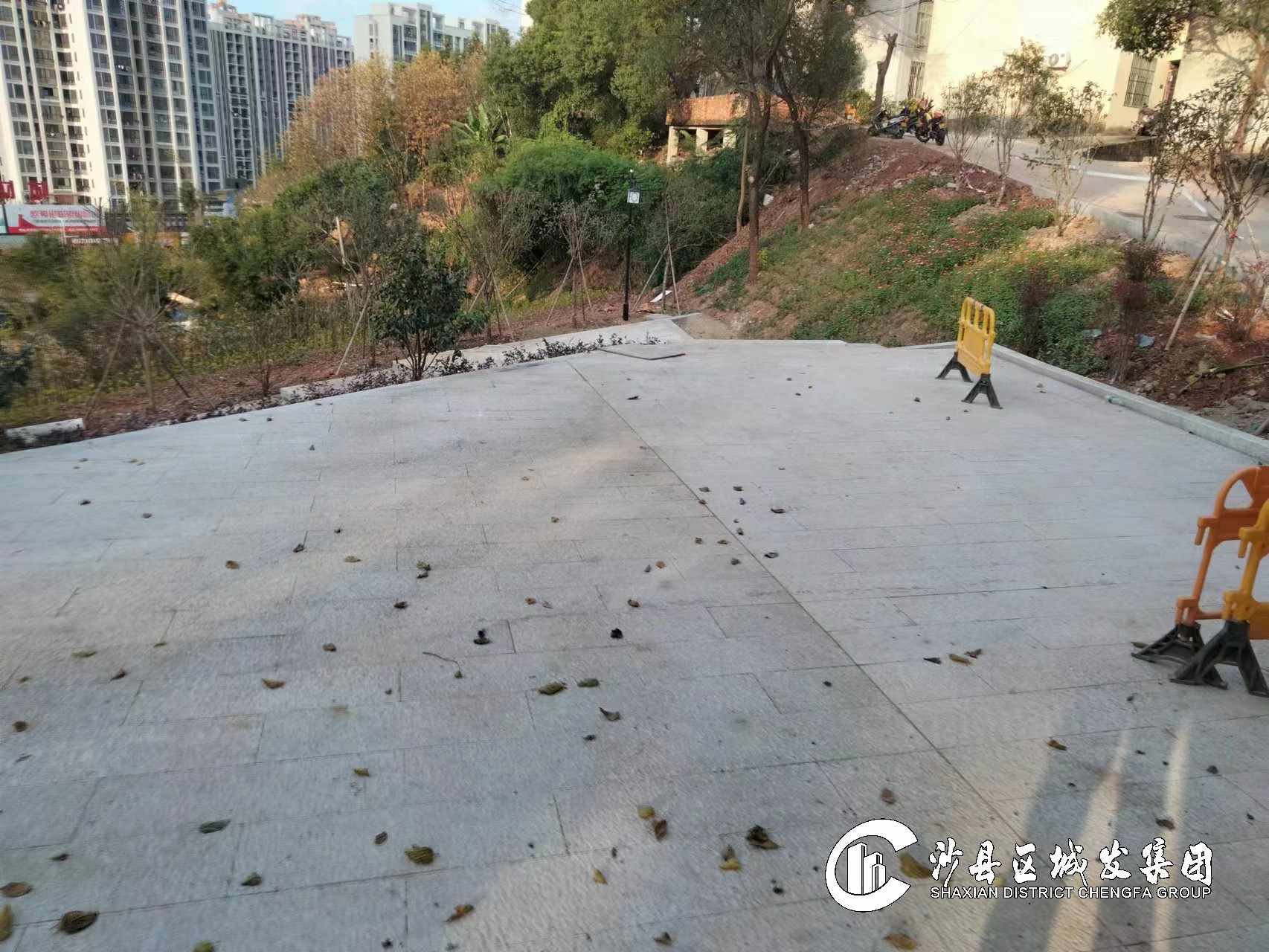

完成A段步道地面铺贴。累计完成总工程量的85%。



⑵观澜花园南侧道路工程

完成雨污水管道埋设280米,路床整理800平方米。



⑶东天岭1、2区基础设施改造工程

完成2区支路混凝土路面浇筑1200平方米,路灯电缆套管埋设320米。



⑷东天岭3、6区基础设施改造工程

完成3区混凝土路面浇筑4000平方米,路灯电缆套管埋设260米。



⑸城北停车场及总医院道路工程

完工并投入使用,完成初步验收。



2.三明市沙县区东门片老旧小区及基础配套设施改造项目

⑴南侧文昌街商业地块A标

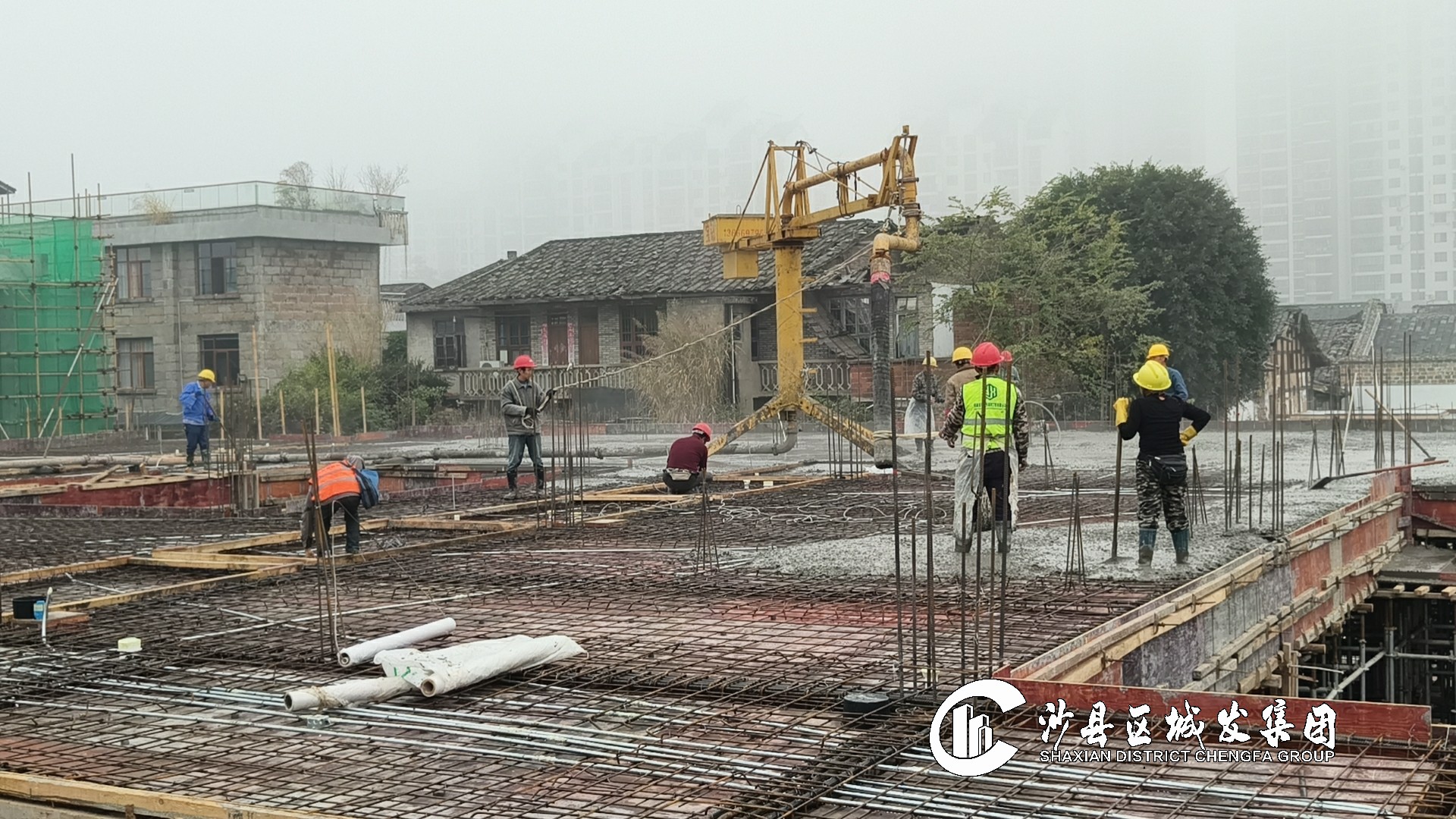

完成A区地下室顶板防水施工,持续推进屋面防水施工。完成B区一层柱钢筋绑扎、模板安装。



⑵南侧文昌街商业地块B标

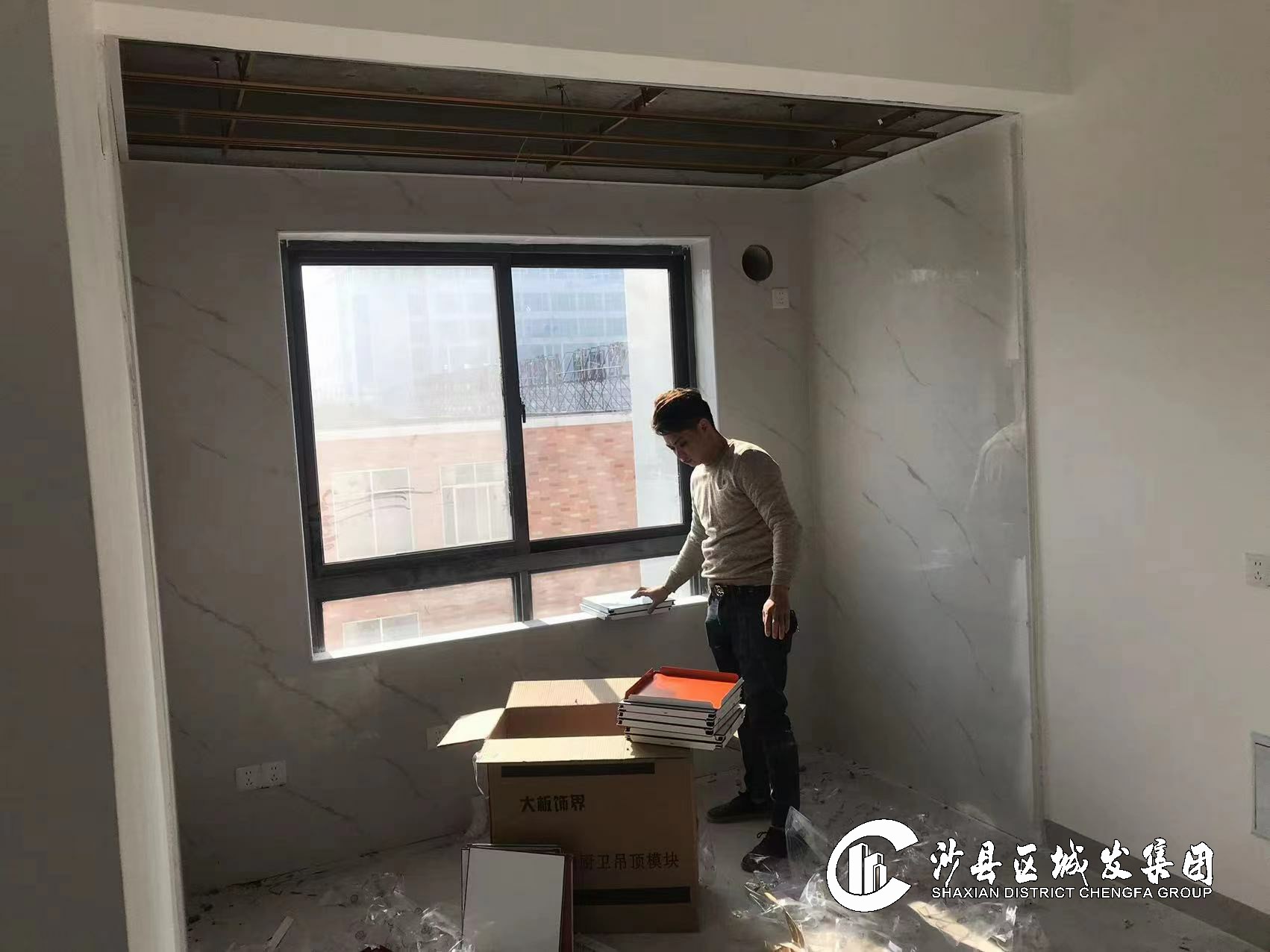

完成1#至4#楼二层卫生清理。持续推进外墙铝单板饰面、门窗安装。完成电梯基础混凝土浇筑。



⑶东大路132#、147#等文物修缮

持续推进132#和147#木构件加工,147#东侧及西侧封火墙砌筑。完成23#屋面挂瓦施工。



3.老旧小区改造配套基础设施建设项目

⑴建国片、景山片B标

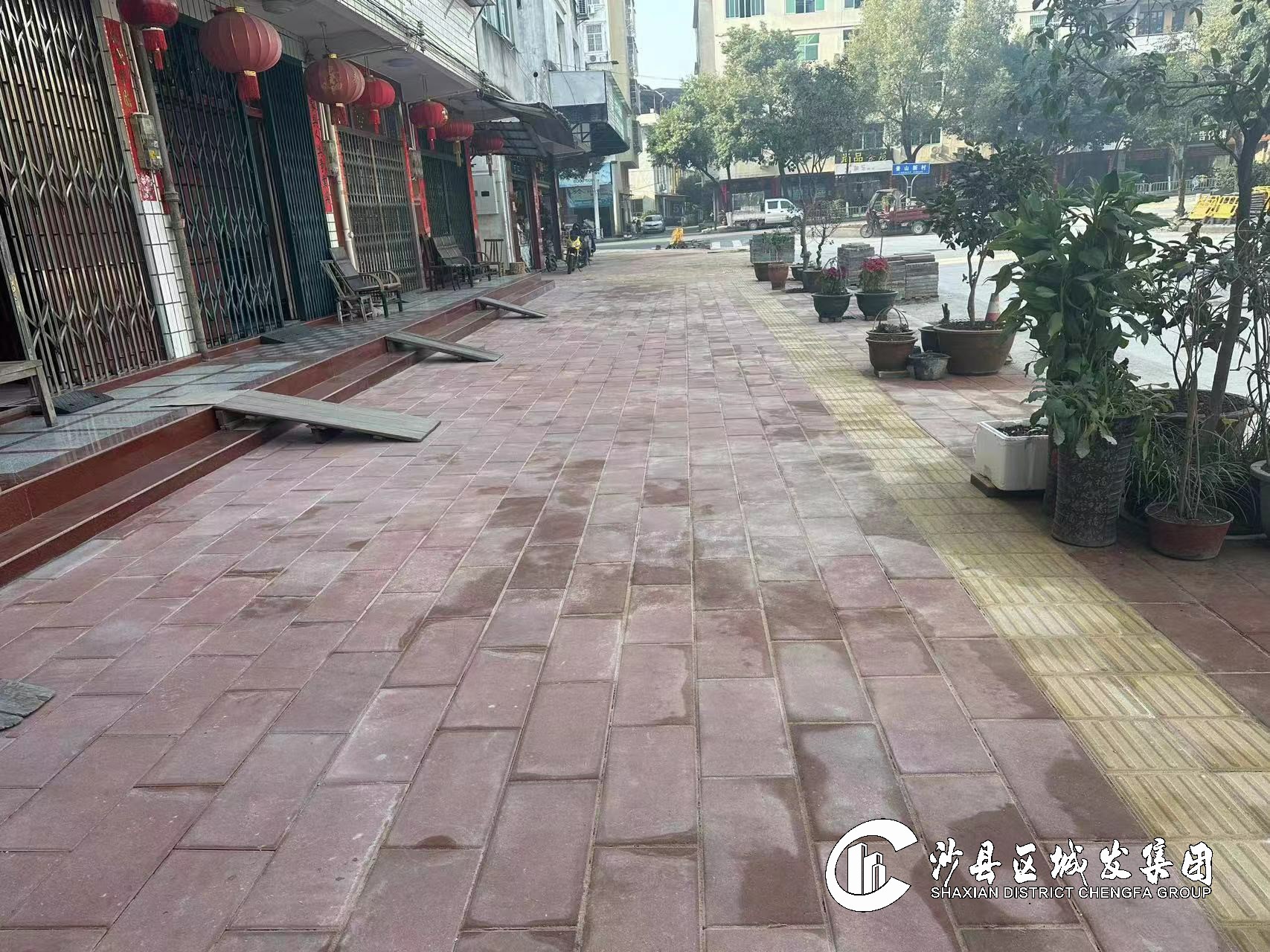

完成透水砖铺设300平方米,自来水安装20米,累计完成总工程量的93%。



⑵城北新村B标(三角湖慢道)

进入收尾阶段。累计完成总工程量的98%。



4.其他重点项目

⑴沙县水南东片区及农村污水处理厂网建设项目

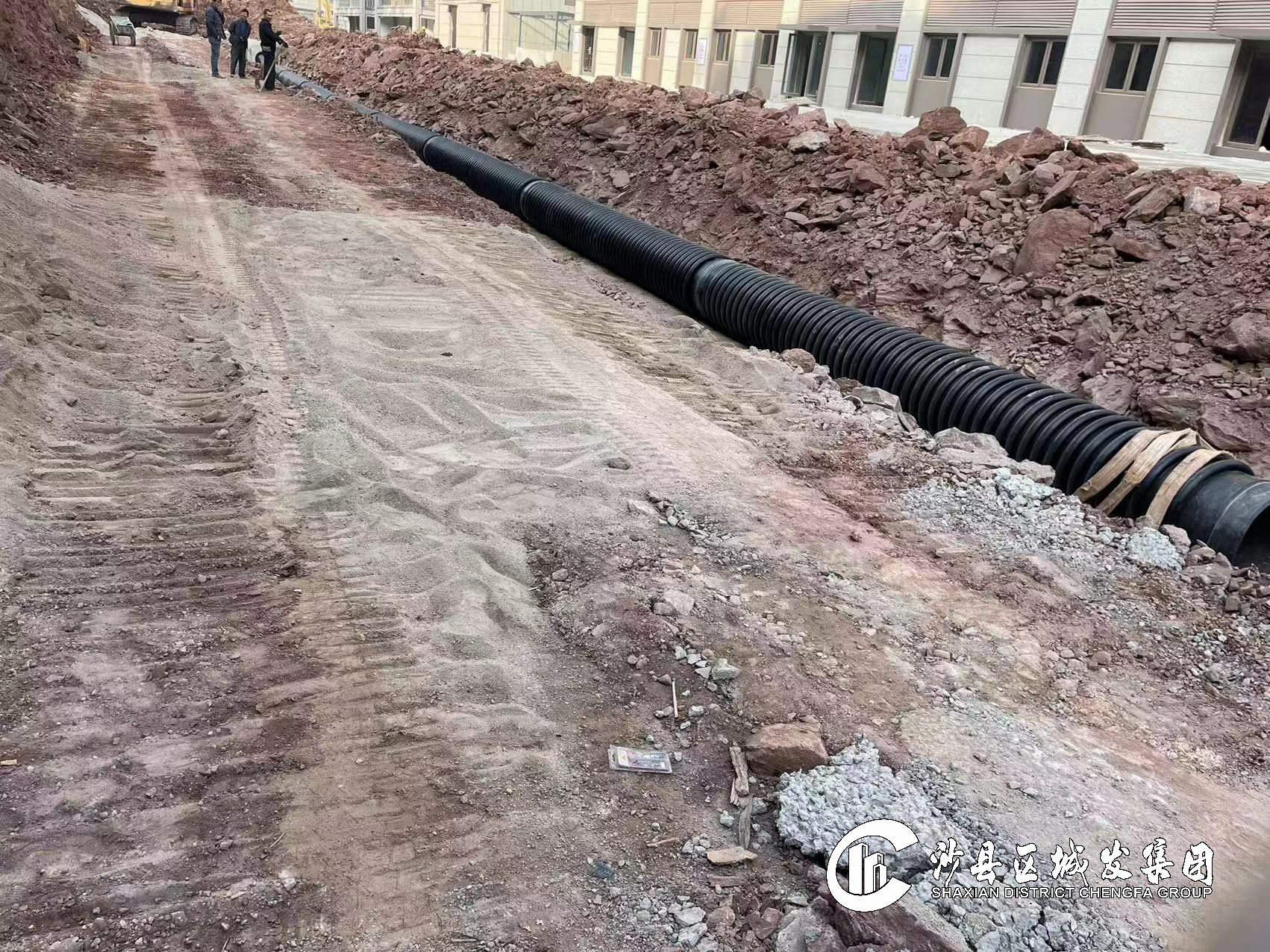

完成青州、夏茂、高桥和富口镇污水管网铺设累计24公里。高桥镇污水处理站继续开挖。



⑵沙县总医院应急救治病房综合楼项目

完成污水处理站污水池防坠网安装,附属房隔音板安装。



⑶东天岭4、5、6区安置地建设项目

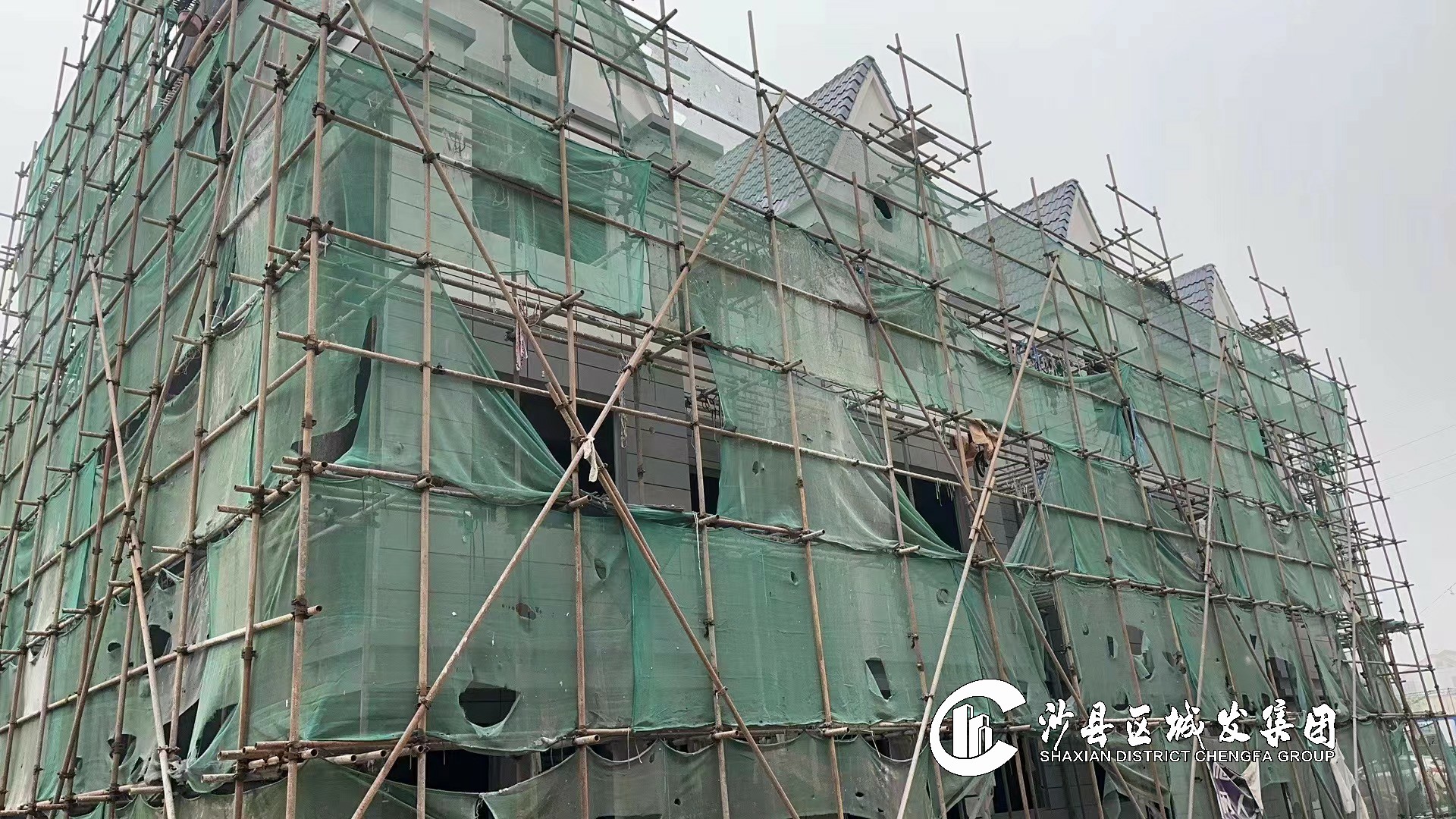

完成屋面防水卷材施工,挂网粉刷完成85%。



⑷消防救援大队职工周转房项目

室内衣柜安装完成60%。



⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

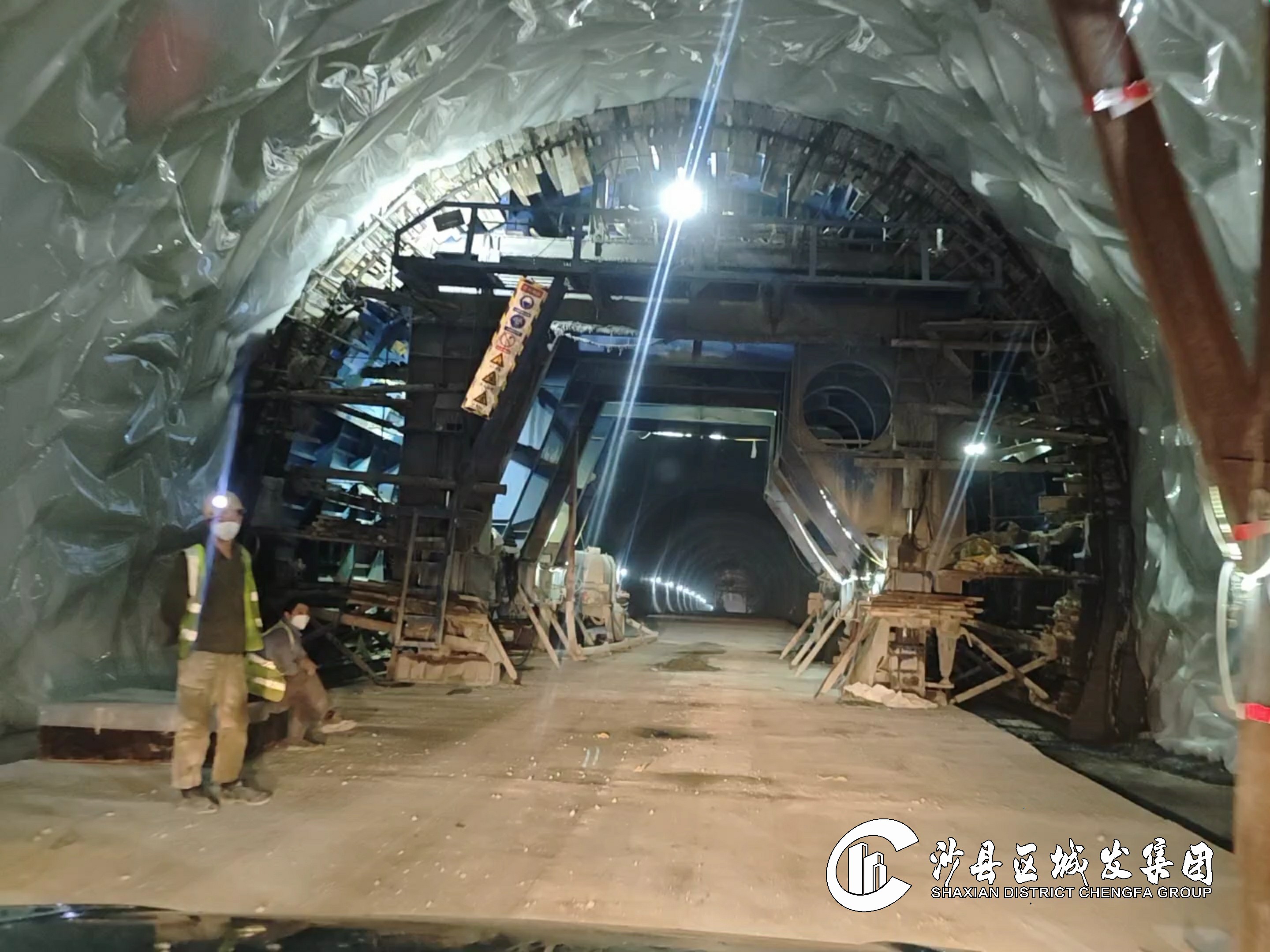

完成琅口隧道右洞洞身开挖及支护8米,累计完成404米,洞身二次衬砌18米,累计完成338米。

完成琅口隧道左洞洞身二次衬砌18米,累计完成513米。



⑹三明港沙县港区青州作业区1#-3#泊位工程

改移道路:完成起点段施工便道白泥开挖4800立方米,浆砌排水沟完成30米。

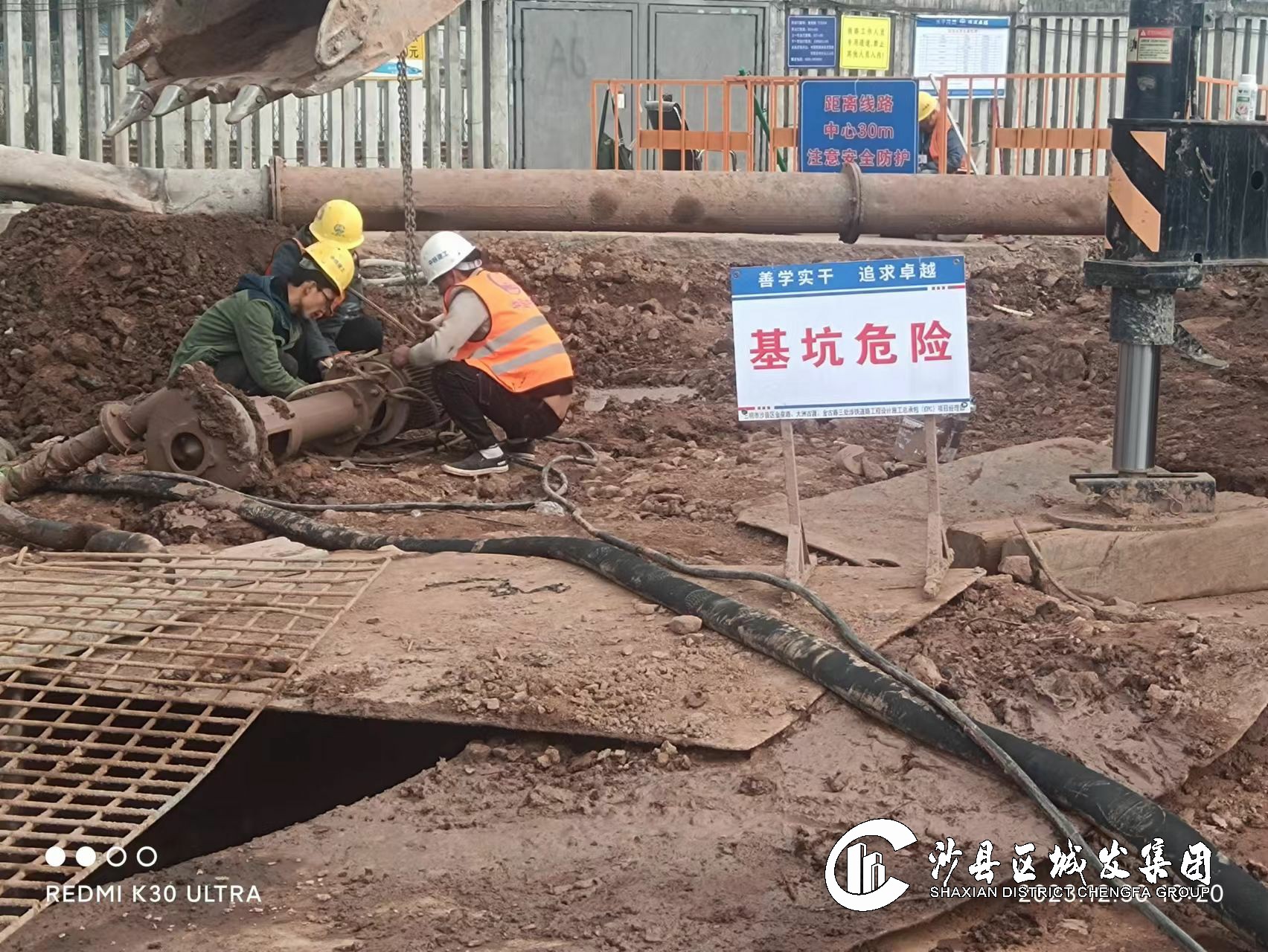

道堆工程:完成挡墙压顶及砼护栏施工50米。完成挡墙墙后土方回填及块石、倒滤层铺设。完成重力污水管道及压力管道施工150米,累计完成30%。

码头平台:电力通信管道安装完成80米,累计完成90%。进行集水池墙身砼浇筑。

土建工程:进行管理房、配电房外墙真石漆喷涂。进行1号门卫房钢构安装及试验检测、墙体砌砖。



⑺三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成12#墩5根主桩施工,累计完成11根。



⑻沙县东溪畔溪河道治理工程

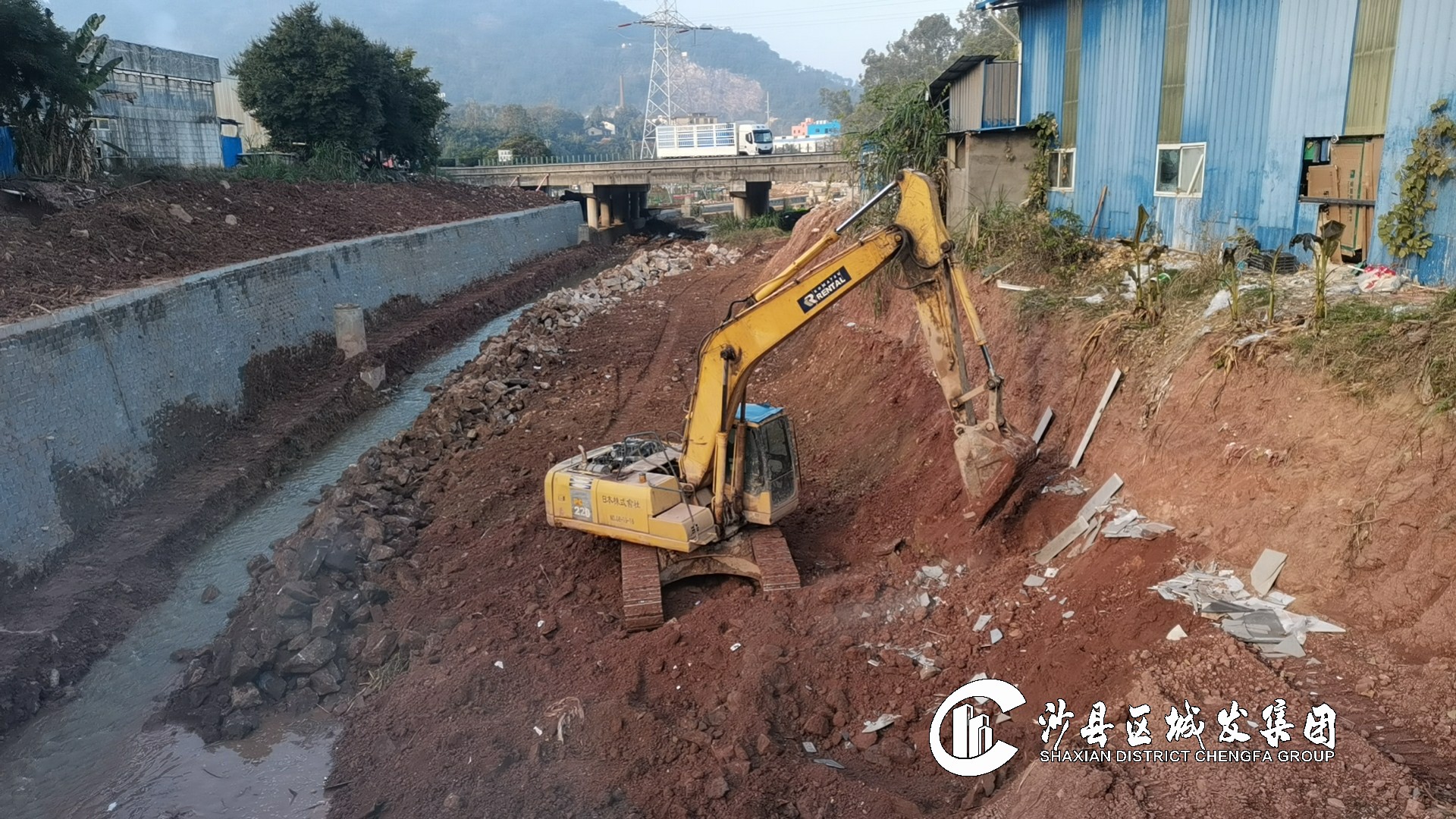

完成北港大理石厂右岸基础开挖与浇筑长度40米。



⑼沙县区东溪支流畔溪生态水系建设项目

完成西山村岩尾段左岸生态砖铺贴及挡墙浇筑。



⑽沙县区水源地规范化建设及饮用水安全保障工程(一期)

完成设备采购招标工作。
