1.沙县老旧小区及城区基础设施改造项目
⑴建国路至兴贤坊铁路慢道项目

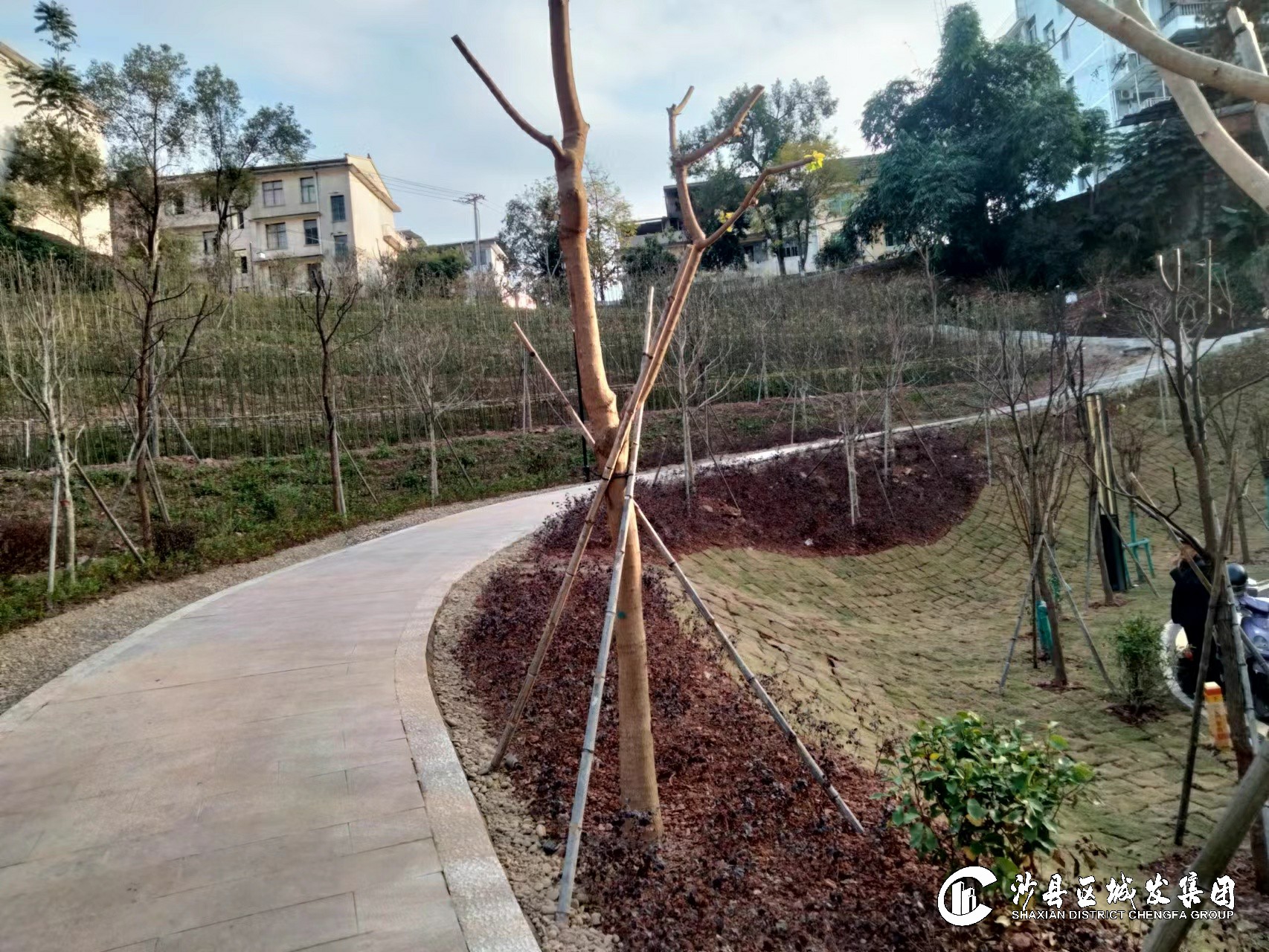

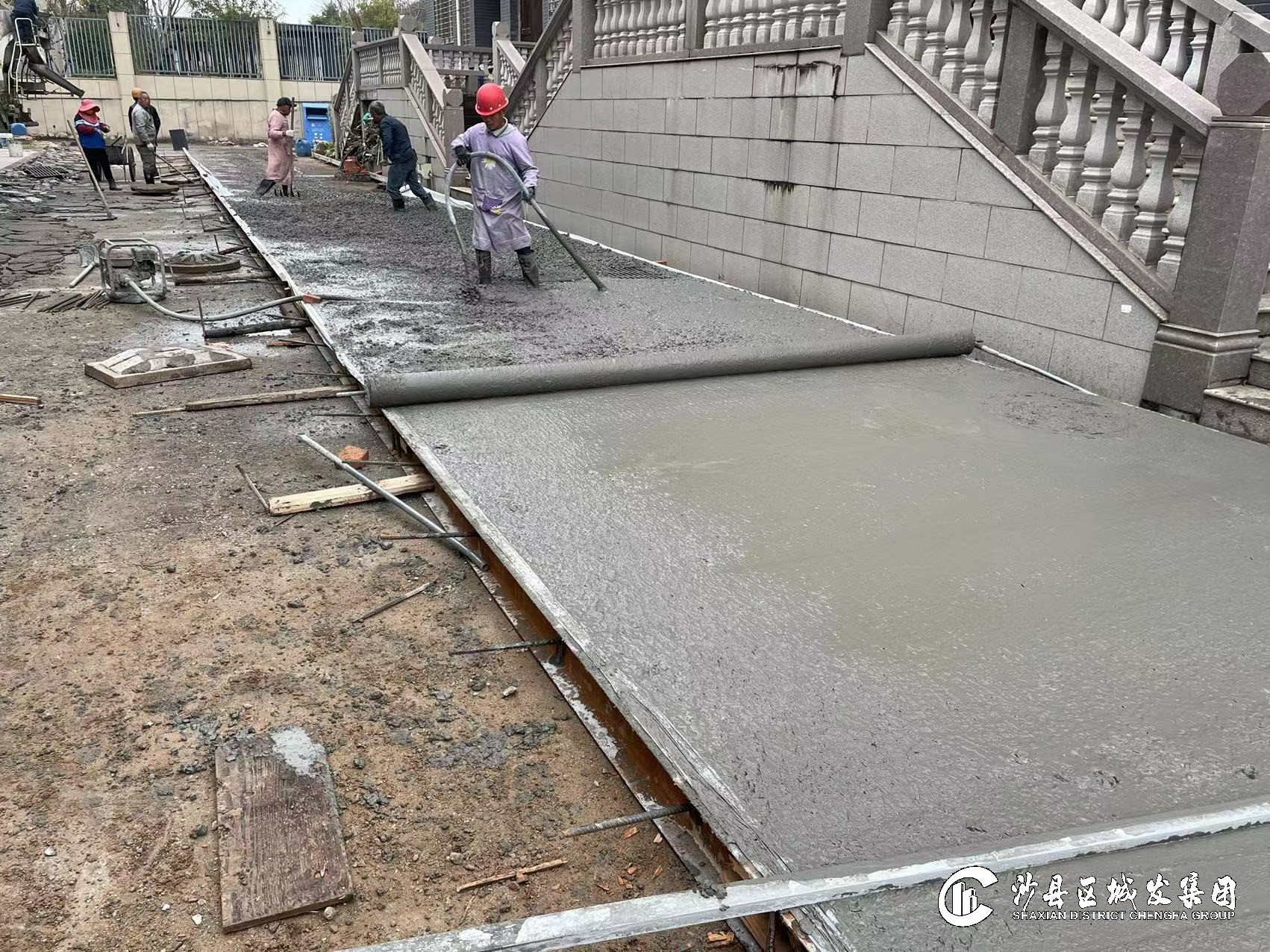

完成B段和C段步道地面铺贴、路灯安装、公厕墙面粉刷。持续推进苗木种植,累计完成总工程量的80%。
⑵观澜花园南侧道路工程

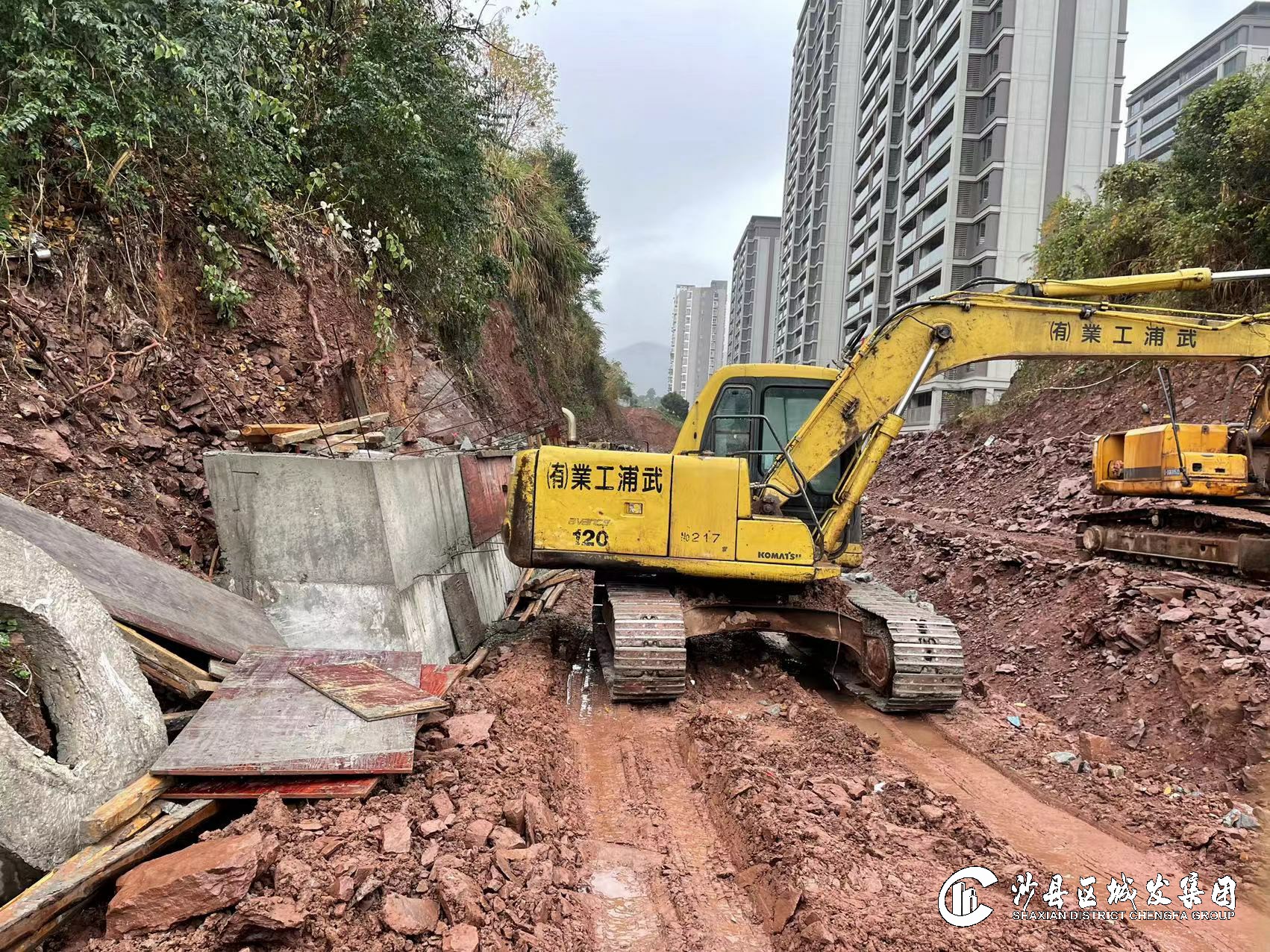

完成边坡挡土墙墙身砌筑140米。
⑶东天岭1、2区基础设施改造工程
完成1区主路水泥稳定层施工1500平方米,2区支路混凝土路面铺筑2000平方米,路灯电缆套管埋设350米。
⑷东天岭3、6区基础设施改造工程
完成6区混凝土路面浇筑800平方米,3区水泥稳定层摊铺1700平方米,路灯电缆套管埋设200米。
⑸城北停车场及总医院道路工程
完成总医院道路绿化地草皮种植。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴南侧文昌街商业地块A标

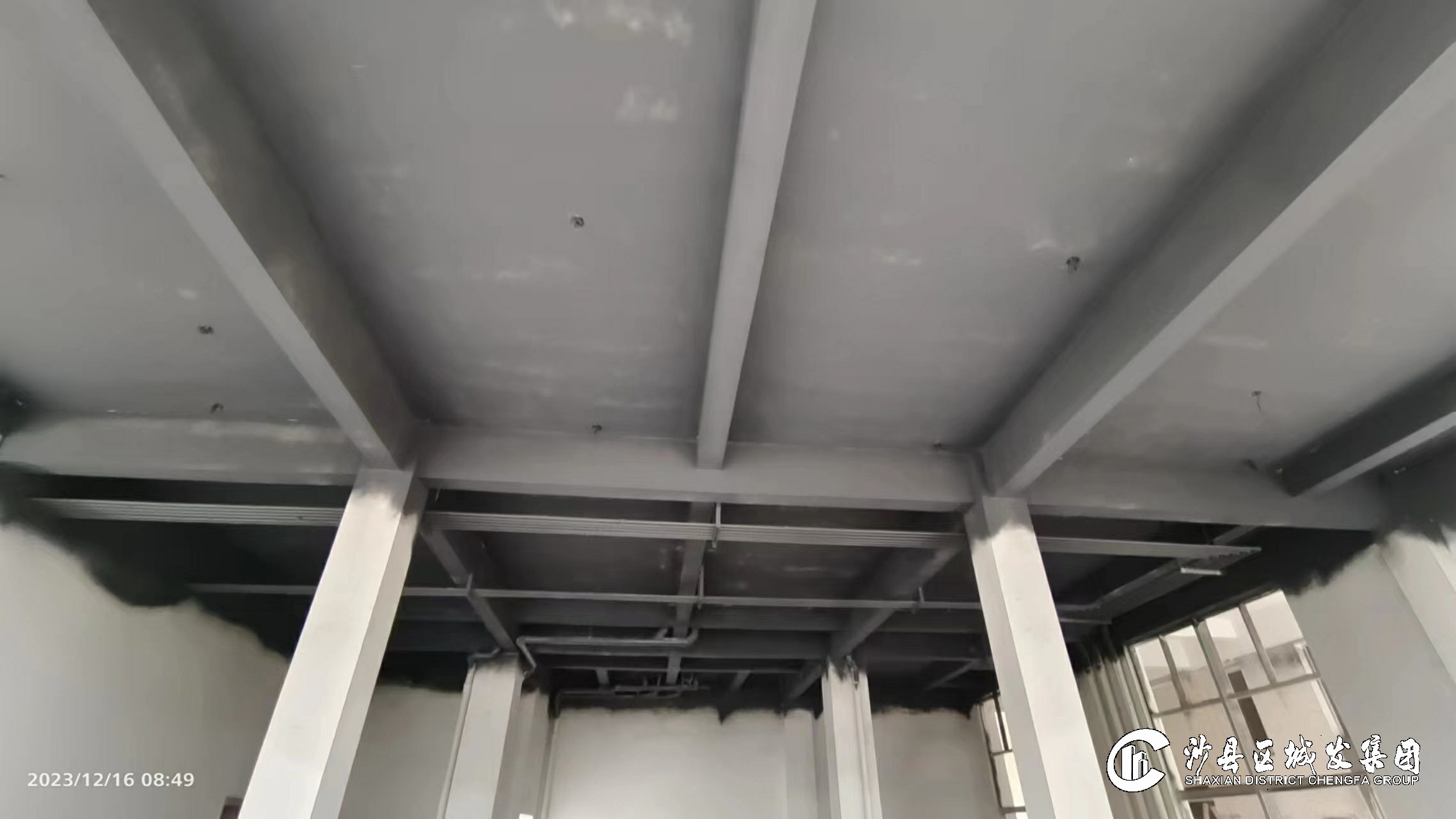

完成A区地下室模板拆除、二层梁板拆除、一层反梁混凝土浇筑。完成B区地下室顶板混凝土浇筑。
⑵南侧文昌街商业地块B标
完成1#、2#、3#和4#楼二层连廊栏杆安装,化粪池预埋。持续推进外墙铝单板饰面安装、门窗安装,电梯基础开挖。
⑶文庙路148#文物修缮
完成整改。
⑷东大路132#、147#等文物修缮
完成132#东侧蛤蟆巷地面整平。持续推进132#和147#木构件加工,147#东侧及西侧封火墙砌筑。
3.老旧小区改造配套基础设施建设项目
⑴建国片、景山片B标

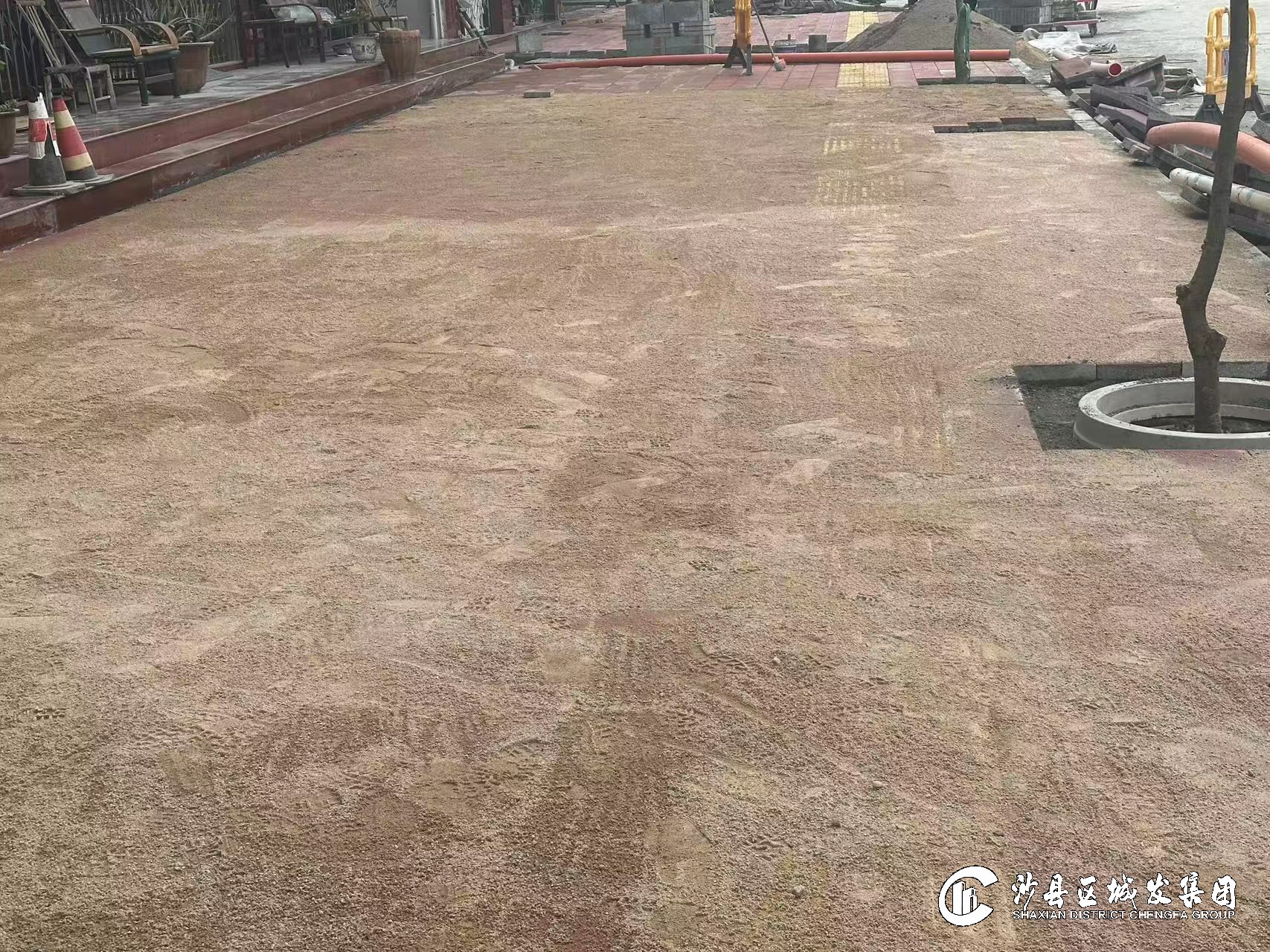

完成透水砖铺设200平方米,自来水安装50米,累计完成总工程量的92%。
⑵城北新村B标(三角湖慢道)
完成休息节点钢结构雨棚安装及喷漆、场内卫生清理,累计完成总工程量的50%。
4.其他重点项目
⑴沙县水南东片区及农村污水处理厂网建设项目
完成青州、夏茂、高桥和富口镇污水管网铺设累计23.8公里。高桥镇污水处理站开挖。
⑵沙县总医院应急救治病房综合楼项目
完成污水处理站附属房门窗安装。
⑶东天岭4、5、6区安置地建设项目
挂网粉刷完成80%,屋面防水卷材施工完成80%。
⑷消防救援大队职工周转房项目
完成室内防护栏杆安装及卫生清理,室外建筑垃圾清理完成80%。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)
完成琅口隧道右洞洞身开挖及支护8米,累计完成396米,洞身二次衬砌16米,累计完成320米。
完成琅口隧道左洞洞身二次衬砌18米,累计完成495米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
改移道路:浆砌排水沟完成40米,累计完成82%。
道堆工程:完成挡土墙砼浇筑260立方米,累计完成100%。完成挡墙墙后块石回填、倒滤层施工400立方米,累计完成90%。完成排水沟施工30米,累计完成58%。
码头平台:电力通信管道施工完成100米,累计完成49%。护轮坎完成50米,累计完成50%。
土建工程:完成地磅基础浇筑。进行管理房、配电房内墙电施工,内、外墙砂浆抹灰,窗框安装,应急池外墙防水施工,1号门卫房钢构加工制作。
⑺三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成12#墩3根主桩施工,累计完成6根。完成2#钢筋加工厂防护棚整体建设。
⑻沙县凤岗大桥及接线工程
工可方案报送省投资评审中心审查。
⑼闽江防洪工程三明段(三期)沙县项目豆士溪堤段
完成杭广铁路桥下游右岸堤段栏杆施工137米、站前大道下游左岸堤段栏杆施工245米。
⑽闽江防洪工程三明段(三期)沙县项目东溪堤段
完成工程标挂网。
