1.沙县老旧小区及城区基础设施改造项目
⑴建国路至兴贤坊铁路慢道项目

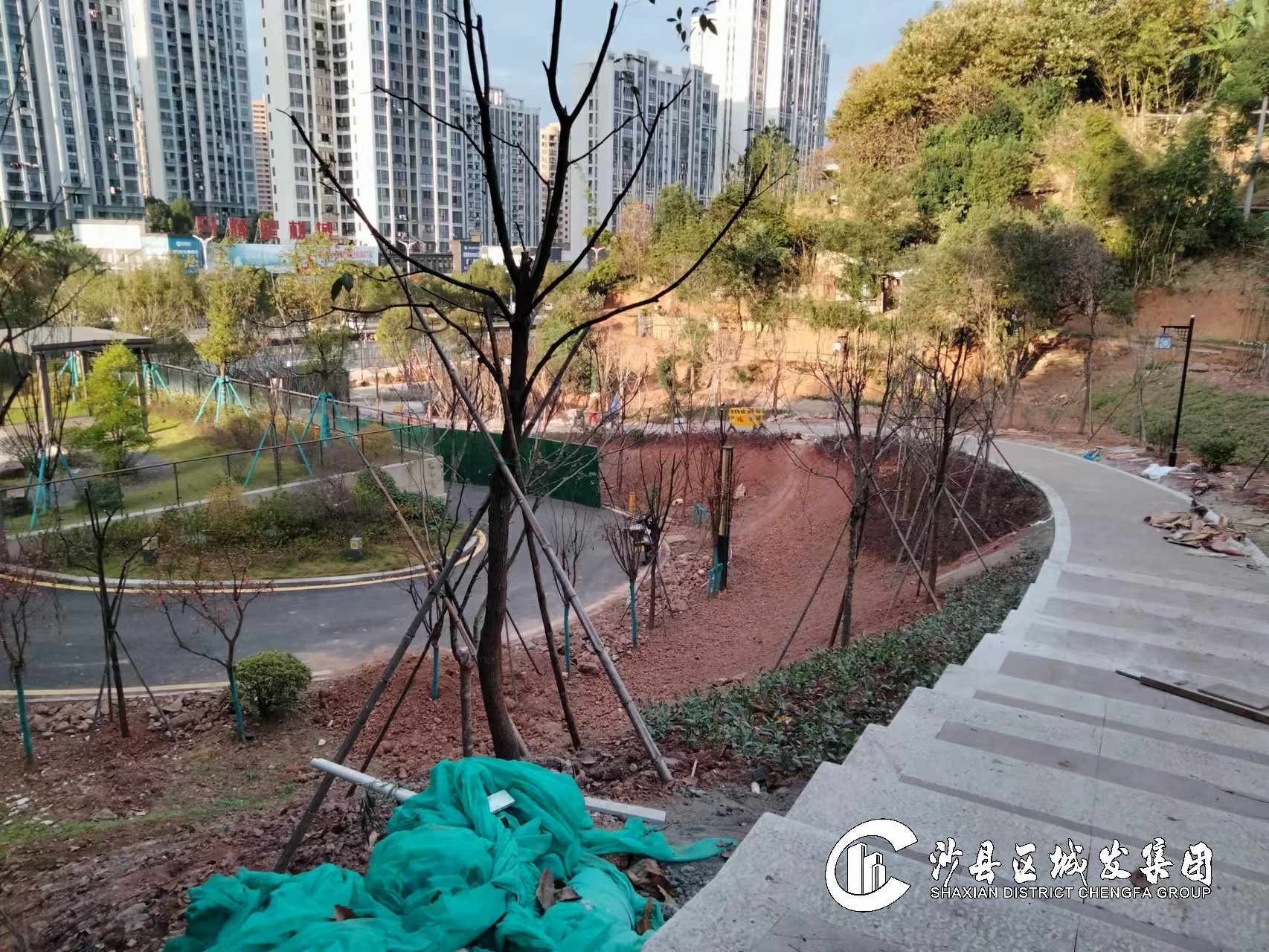

完成步道B段碎石垫层铺设压实和路缘石安装。持续推进公厕景墙砌筑和苗木种植,累计完成总工程量的60%。
⑵观澜花园南侧道路工程
完成土方挖方5000立方米。
⑶东天岭1、2区基础设施改造工程
完成小区内支路混凝土路面施工700平方米,2区主路水泥稳定层摊铺900平方米,路灯电缆套管安装200米。
⑷东天岭3、6区基础设施改造工程
完成6区主路水泥稳定层施工1300平方米,路灯电缆套管安装300米,土方外运1500立方米。
⑸城北停车场及总医院道路工程

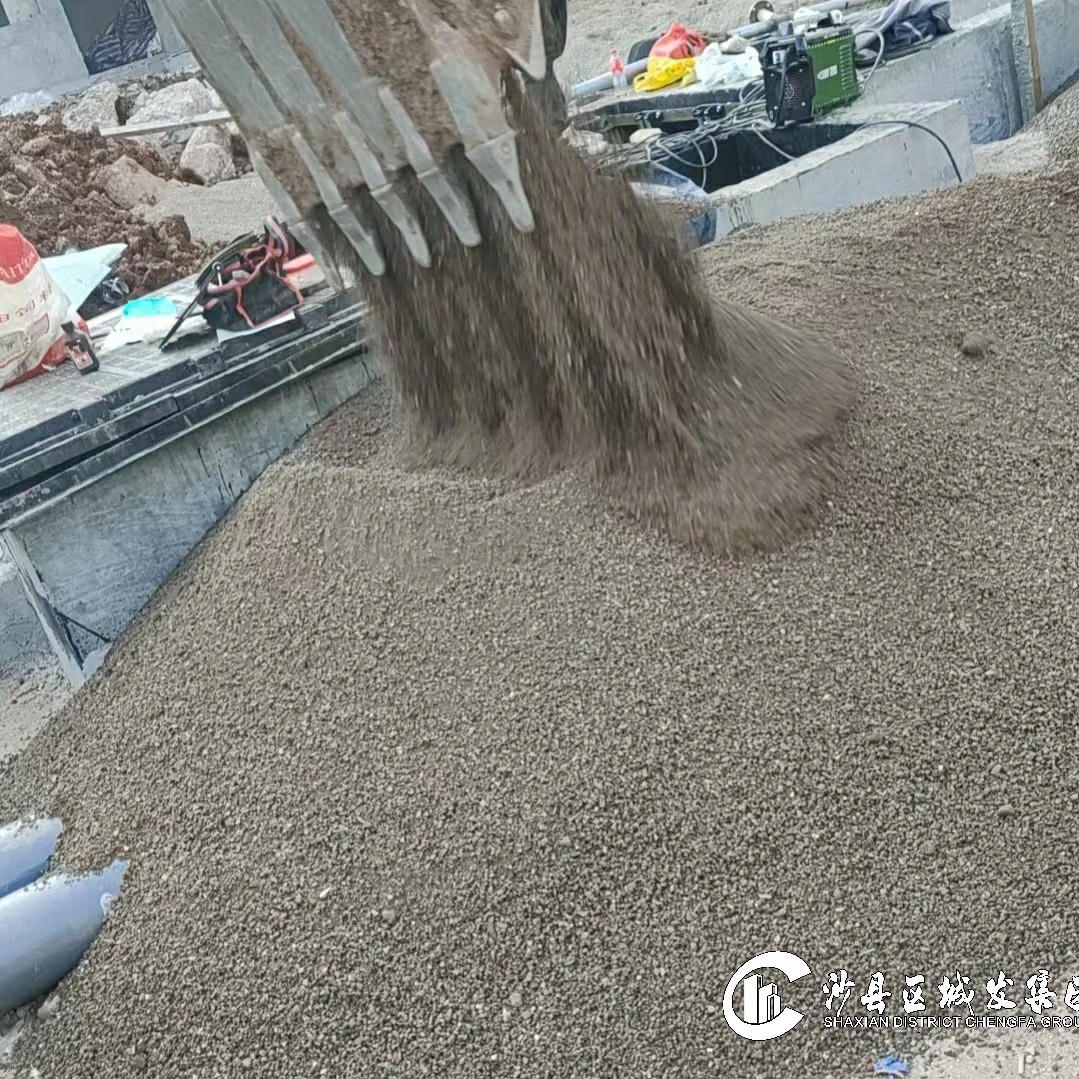

持续推进路缘石安装、人行道级配碎石铺设、混凝土垫层浇筑、透水砖铺贴。持续推进停车场车位级配碎石铺设,混凝土垫层浇筑,道路沥青摊铺。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴南侧文昌街商业地块A标
完成A区二层梁混凝土浇筑和二层柱、屋面模板安装。完成B区地下室底板混凝土浇筑和墙、柱钢筋安装。
⑵南侧文昌街商业地块B标
广场地面铺贴完成95%。完成广场门楼安装,开始挂瓦施工,持续推进外脚手架拆除。持续推进1#、2#、3#和4#楼屋面小青瓦铺设、外墙刮灰、铝合金安装。
⑶文庙路148#文物修缮
完成木构做旧,防虫喷洒、卫生清理及验收准备工作。
⑷东大路132#、147#等文物修缮
完成132#后院柱校正、屋面桁条更换。持续推进132#、147#木构件加工。
⑸东门社区周边
地面铺装完成95%。
3.老旧小区改造配套基础设施建设项目

⑴建国片、景山片B标
完成污水管安装30米,人行道垫层施工200平方米,累计完成总工程量的89%。
⑵城北新村B标(三角湖慢道)
完成山坡慢道一、二和三台阶砌筑。道施工及台阶铺贴完成,累计完成总工程量的43%。
4.其他重点项目

⑴沙县水南东片区及农村污水处理厂网建设项目
完成青州、夏茂、高桥和富口镇污水管网铺设累计23.2公里。高桥镇明洋山污水处理站完成试水试验。
⑵沙县总医院应急救治病房综合楼项目
完成污水池水泵及管道安装回填。
⑶东天岭4、5、6区安置地建设项目
完成部分砌体,挂网粉刷完成60%。

⑷消防救援大队职工周转房项目
完成电梯构件安装和屋面面砖铺贴。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

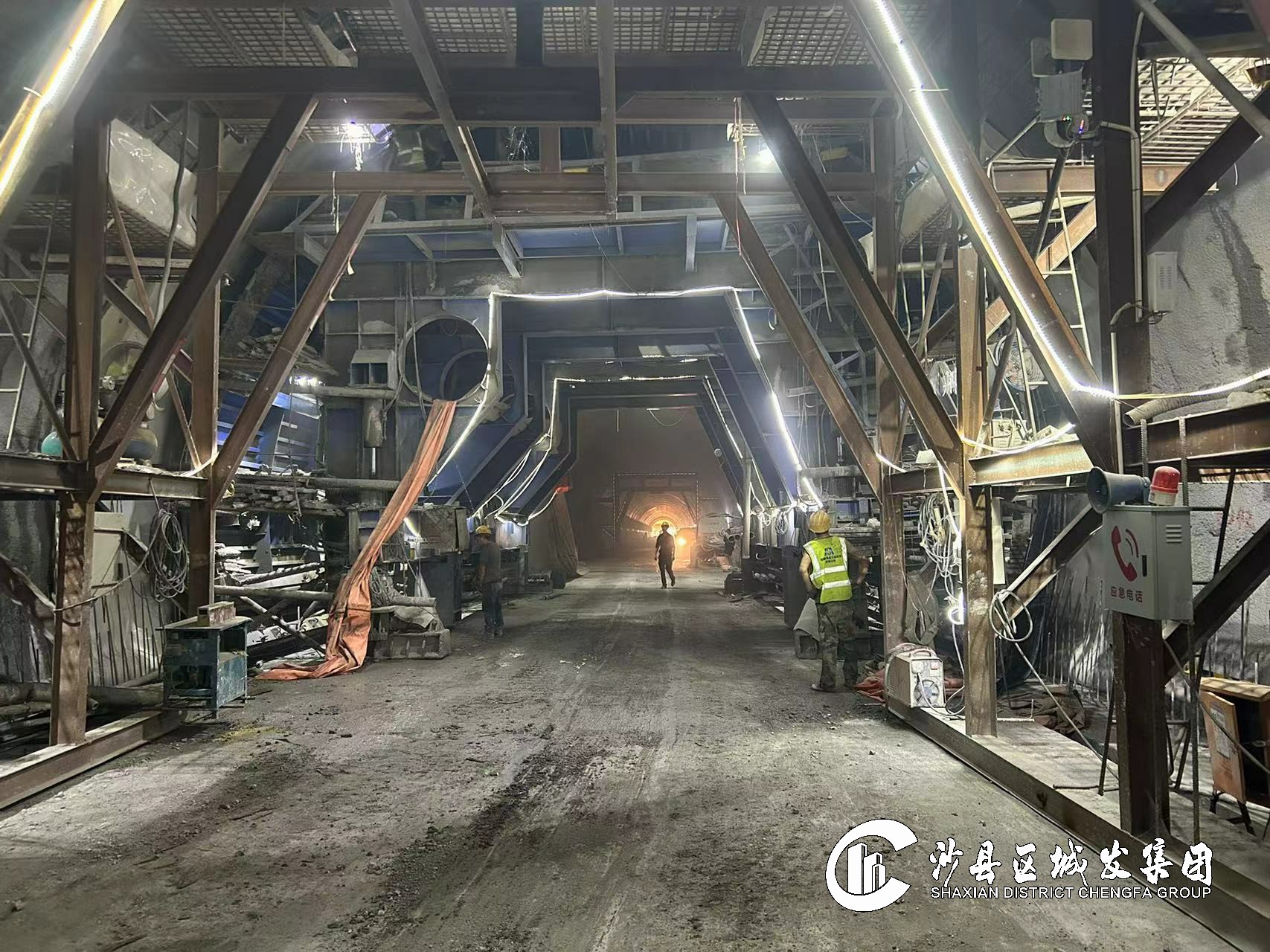

完成琅口隧道右洞洞身开挖及支护12米,累计完成370米,洞身二次衬砌12米,累计完成270米。
完成琅口隧道左洞洞身二次衬砌8米,累计完成447米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
改移道路:完成现浇混凝土面层施工1800平方米。
道堆工程:完成A段挡土墙砼浇筑600立方米。完成A段挡墙墙后块石回填、倒滤层施工600立方米,回填土方2500立方米。完成排水沟施工30米,消防管道施工150米。
土建工程:进行管理房一层、二层内墙水电施工,外墙砂浆抹灰。进行1号门卫房基础砼浇筑和应急池墙身模板拼装加固。
⑺沙厦高速公路南阳互通及接线工程
完成隧道开挖30米,累计完成850米。完成调平层混凝土浇筑30米,累计完成810米。完成二衬混凝土浇筑30米,累计完成786米。
⑻三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成12#墩2根围护桩施工,累计完成35根。完成12#墩1根主桩施工。
⑼沙县东溪畔溪河道治理工程

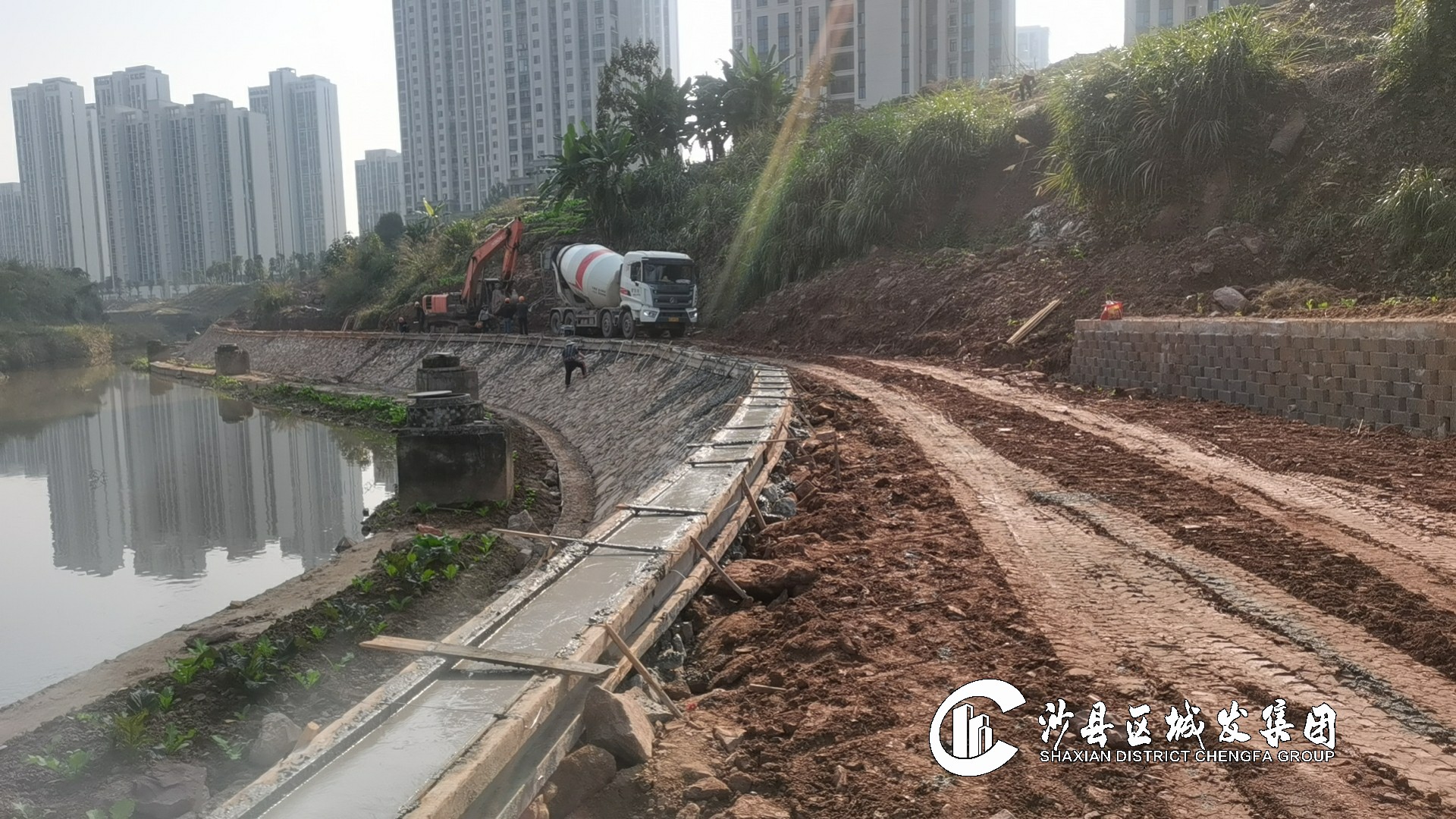

完成宜和佳苑堤段右岸砌石护坡压顶浇筑298米。
⑽闽江防洪工程三明段(三期)沙县项目豆士溪堤段
完成沙溪河汇合口右岸堤段栏杆施工442米。
⑾沙县区东溪支流畔溪生态水系建设项目
完成西山村岩尾段左岸混泥土挡墙浇筑及二道生态砖铺贴307米。
⑿沙县区水源地规范化建设及饮用水安全保障工程(一期)
完成工程预算审核。
