1.沙县老旧小区及城区基础设施改造项目
⑴建国路至兴贤坊铁路慢道项目
完成主雨水管和雨水篦施工,步道整形、刷坡,苗木种植穴挖掘。持续推进公厕景墙砌筑,累计完成总工程量的50%。
⑵观澜花园南侧道路工程

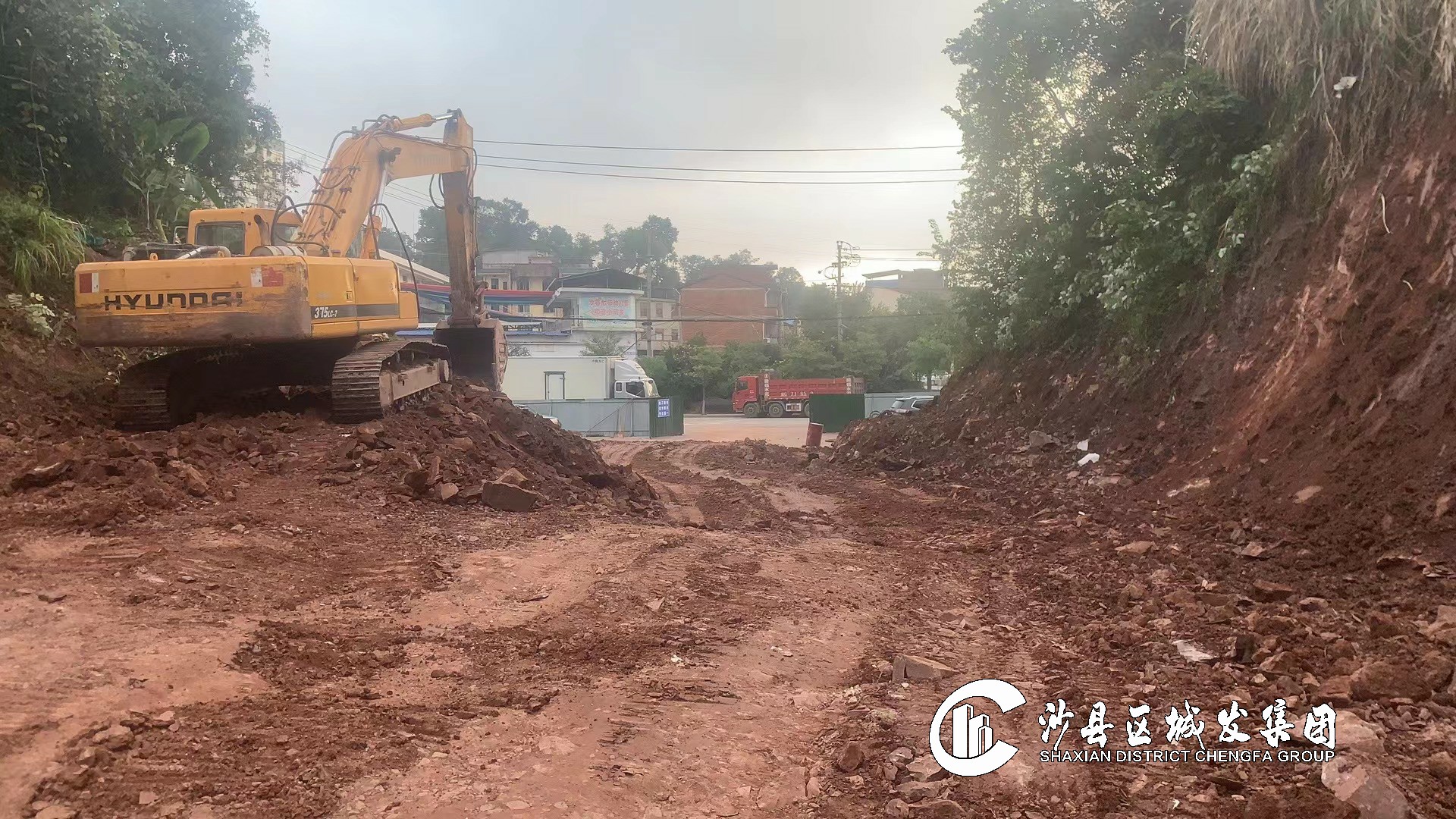

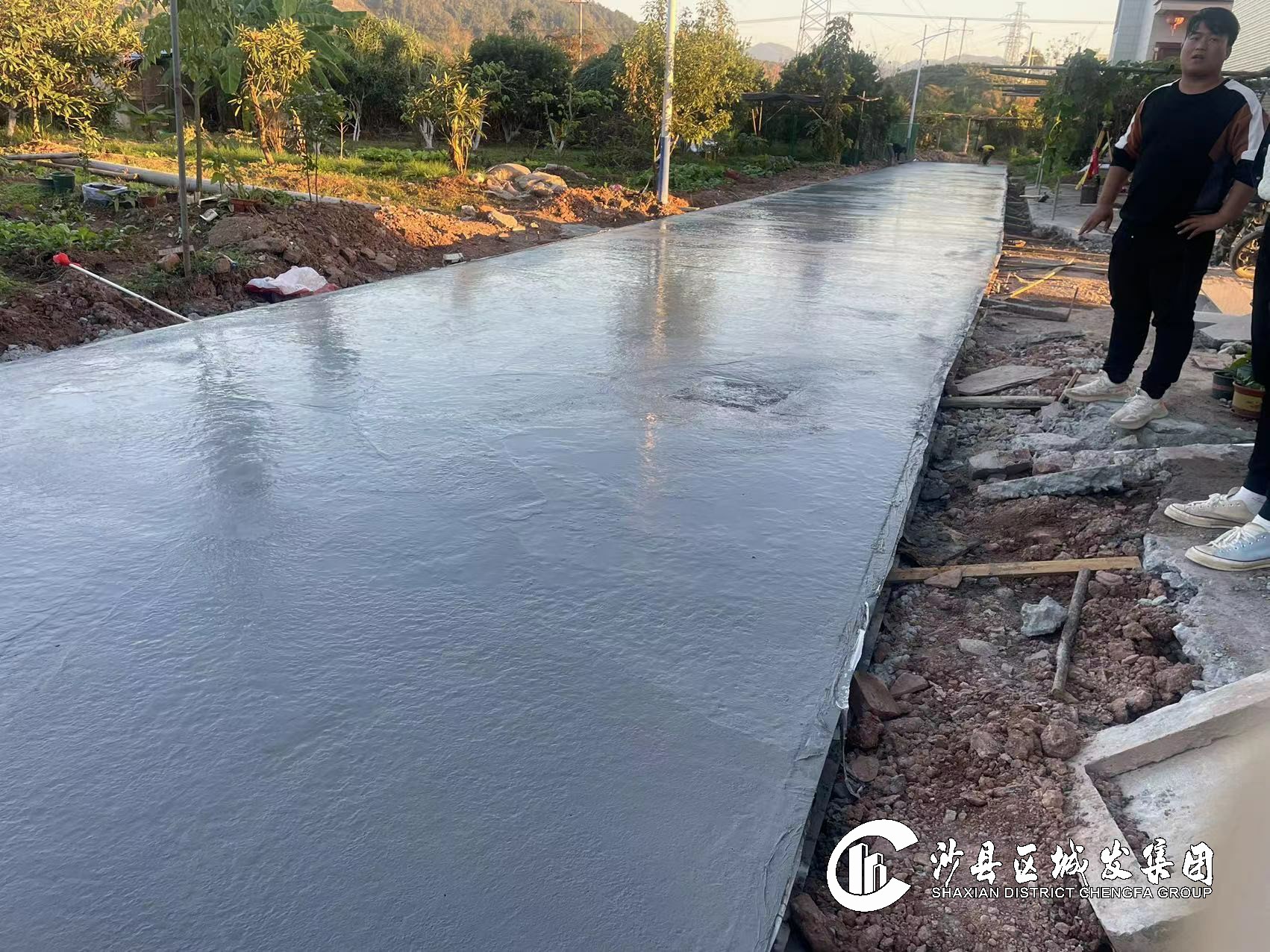

完成土方挖方8000立方米。
⑶东天岭1、2区基础设施改造工程

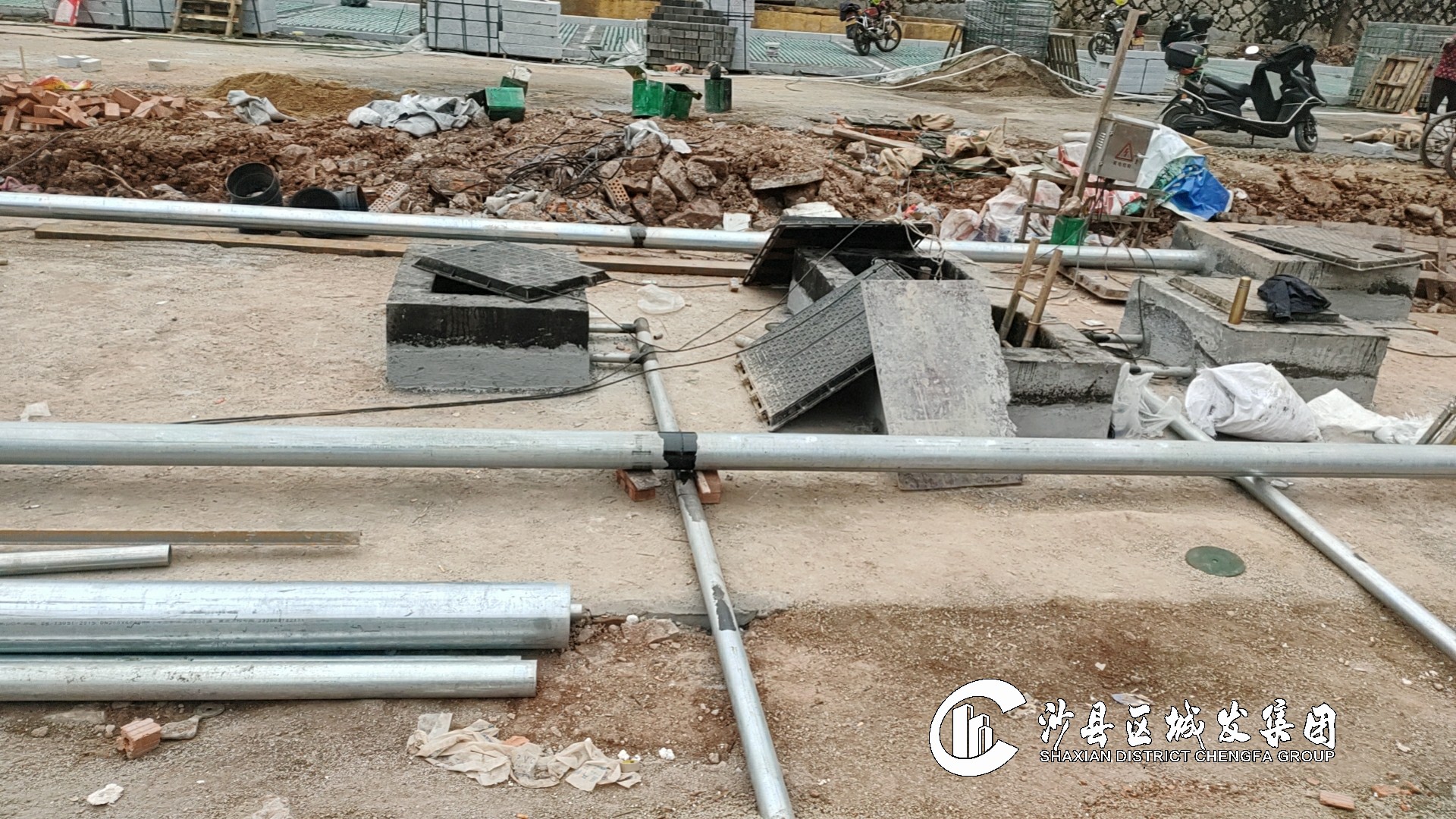

完成小区内支路混凝土路面加铺1200平方米,2区主路级配碎石垫层摊铺800平方米,路灯电缆套管安装300米。完成雨污检查井清淤20个、路灯横穿管开挖100米、新建雨水口3座。
⑷东天岭3、6区基础设施改造工程

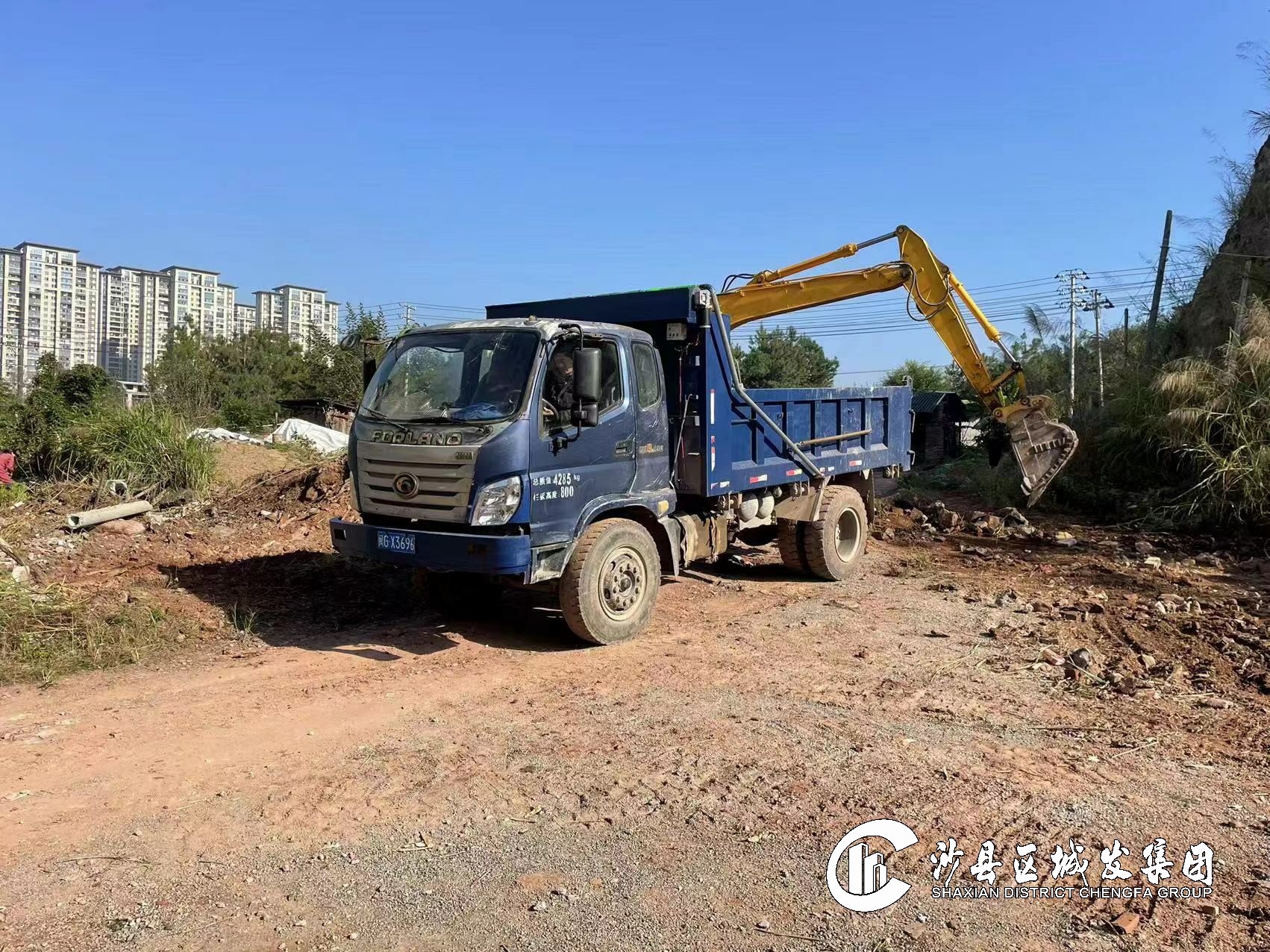

完成雨污水检查井清淤90个,雨污水管道疏通200米,土方外运2000立方米,路灯电缆套管安装150米,小区支路道路碎石垫层施工500平方米。
⑸城北停车场及总医院道路工程
完成停车场车位级配碎石铺设、混凝土垫层浇筑、围墙砌筑。持续推进路缘石安装、人行道级配碎石铺设、混凝土垫层浇筑、透水砖铺贴。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴二期B标(4-6-8号文物修缮)
完成初验。
⑵南侧文昌街商业地块A标
完成A区地下室顶板混凝土浇筑、一层柱钢筋绑扎和梁板模板安装。完成B区进地下室底板垫层浇筑和防水卷材铺贴。
⑶南侧文昌街商业地块B标
完成1#、2#、3#和4#楼屋面小青瓦铺设。广场地面铺贴完成70%。广场门楼开始安装。

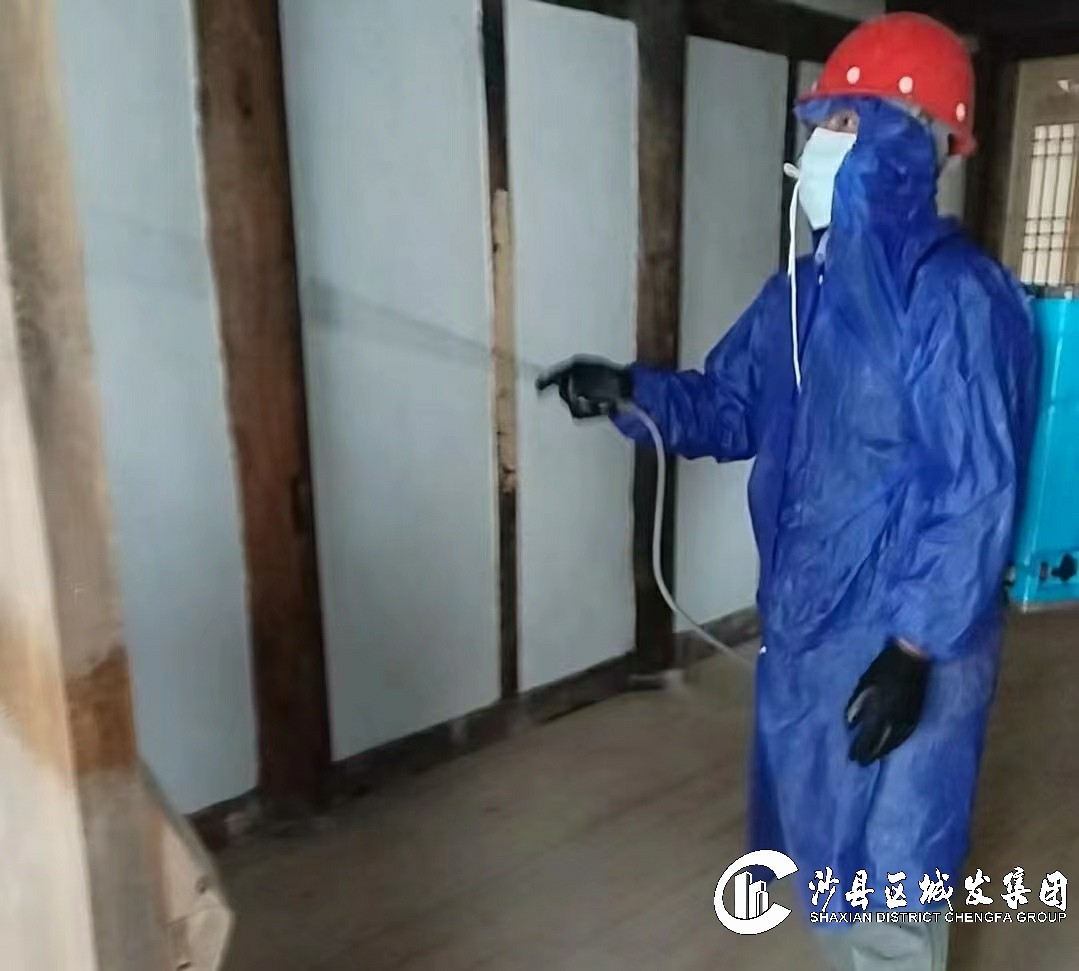

⑷文庙路148#文物修缮
持续推进地面铺贴、墙面刮灰。
⑸东大路132#、147#等文物修缮
完成132#第二进大厅柱校正、屋面桁条更换和东侧倾斜山墙拆除、木构件加工。完成147#第二进大厅柱校正、屋面桁条更换。
⑹东门社区周边

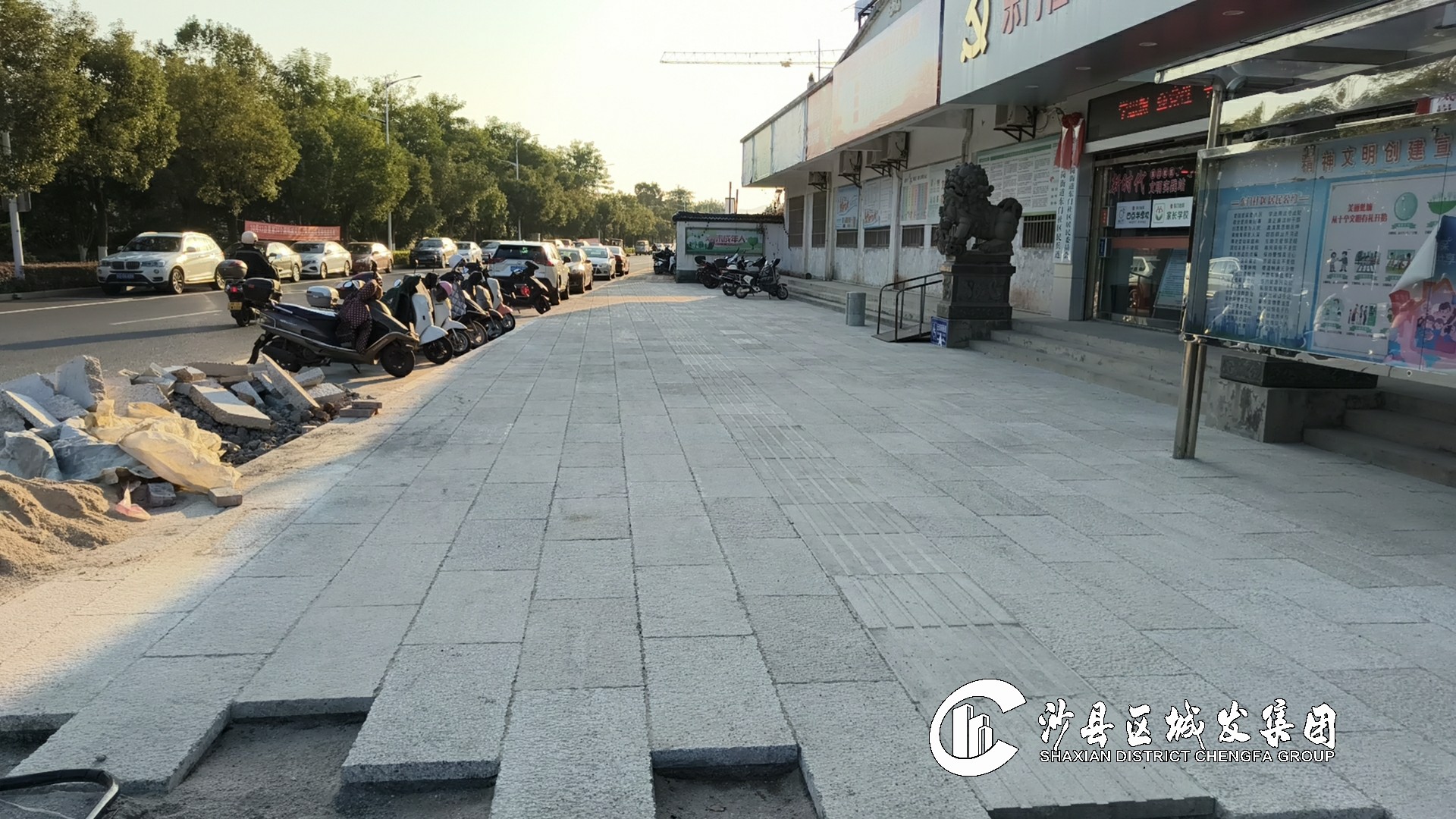

地面铺装完成80%。
3.老旧小区改造配套基础设施建设项目
⑴建国片、景山片B标
完成路缘石安装60米,路面破除300平方米,累计完成总工程量的88%。
⑵城北新村B标(三角湖慢道)
完成入口二条凳砌筑,台阶砌筑完成80%,景观灯施工完成80%,累计完成总工程量的41%。
4.其他重点项目
⑴沙县水南东片区及农村污水处理厂网建设项目
完成青州、夏茂、高桥和富口镇污水管网铺设累计23公里。高桥镇明洋山污水处理站罐体就位。
⑵沙县总医院应急救治病房综合楼项目
完成污水站池外管道(污泥、污水、电力、气管、废气)施工。
⑶东天岭4、5、6区安置地建设项目
完成部分砌体,挂网粉刷完成50%。
⑷消防救援大队职工周转房项目
电梯构件安装完成80%,屋面面砖铺贴完成50%。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

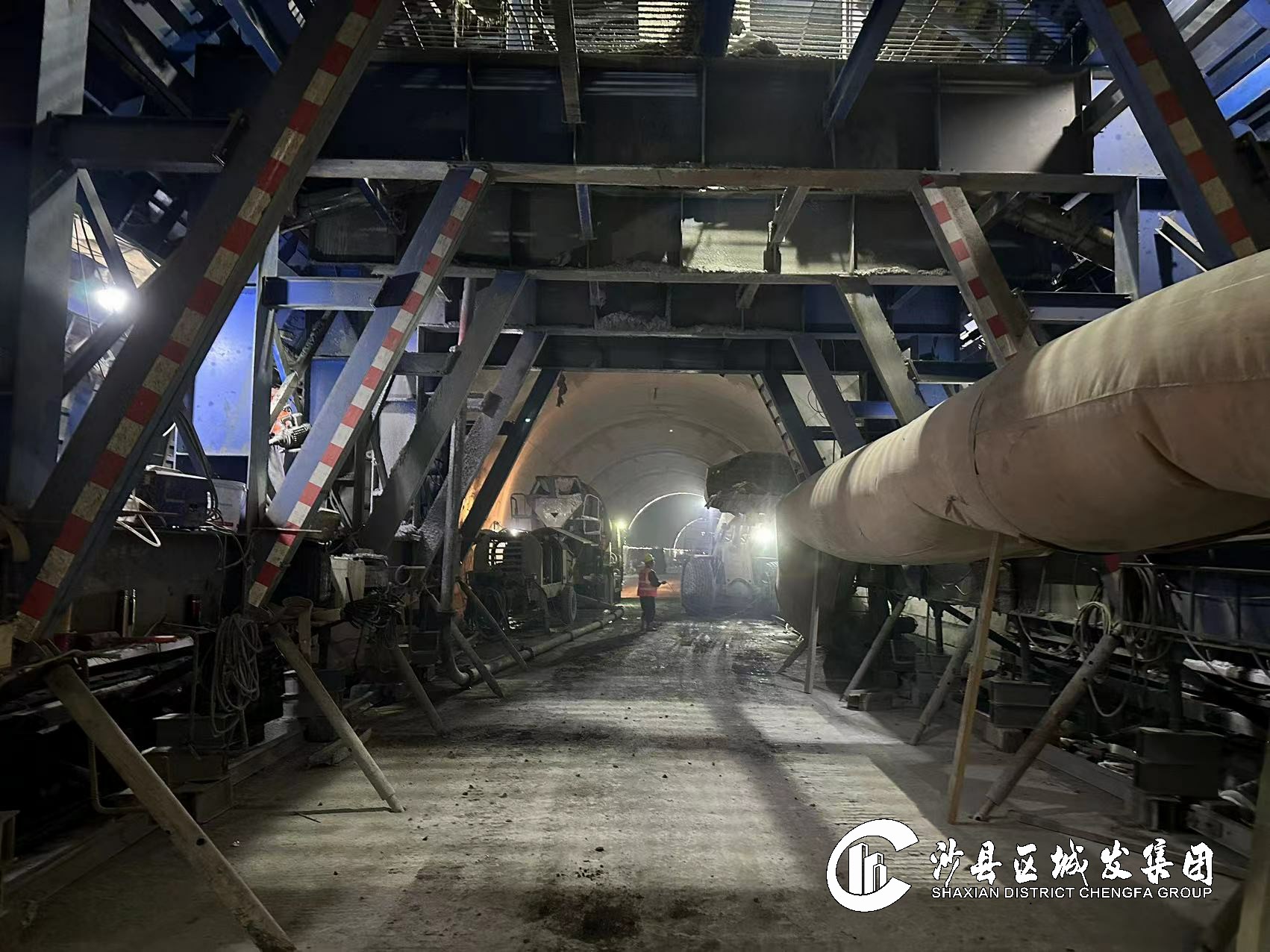

完成琅口隧道右洞洞身开挖及支护16米,累计完成358米,洞身二次衬砌12米,累计完成258米。
完成琅口隧道左洞洞身二次衬砌20米,累计完成439米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
改移道路:完成浆砌排水沟施工120米,累计完成56%。
道堆工程:完成A段挡土墙砼浇筑550立方米,累计完成41%。完成A段挡墙墙后块石回填2000立方米,回填土方3000立方米。完成现浇面层砼500立方米,累计完成21.5%。水铁联运预埋钢护筒完成12根,累计完成100%。
码头平台:XQ11~12胸墙砼浇筑93.8立方米。
土建工程:进行管理房一层、二层内墙水电施工,外墙砂浆抹灰。进行配电房内墙水电施工,外墙砂浆抹灰;2号门卫房矩形柱、有梁板砼浇筑;1号门卫房基础钢筋模板安装;应急池基础砼浇筑,墙身钢筋绑扎及脚手架搭设。
⑺沙厦高速公路南阳互通及接线工程
完成隧道开挖20米,累计完成820米。完成调平层混凝土浇筑40米,累计完成780米。完成二衬混凝土浇筑30米,累计完成756米。
⑻三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成12#墩5根围护桩施工,累计完成33根。完成预制梁场剩余便道硬化。完成1#及2#钢筋加工厂2台10t龙门吊验收及备案。
⑼沙县东溪畔溪河道治理工程
完成西山村岩尾段右岸压顶浇筑77米。
⑽闽江防洪工程三明段(三期)沙县项目豆士溪堤段
完成沙溪河汇合口右岸堤段栏杆施工192米,城发集团后门砼栏杆基础浇筑。
⑾沙县区东溪支流畔溪生态水系建设项目
完成西山村岩尾段左岸底板上部生态砖铺贴157米。
⑿沙县区水源地规范化建设及饮用水安全保障工程(一期)
完成土建工程挂网招标。
