城发集团项目周报(2023年第四十三期,总第100期)

日期:2023-12-14浏览次数:3045

1.沙县老旧小区及城区基础设施改造项目

⑴建国路至兴贤坊铁路慢道项目

完成B段步道稳定层浇筑,大理石板材铺贴。持续推进苗木种植、公厕景墙砌筑,累计完成总工程量的70%。

⑵观澜花园南侧道路工程

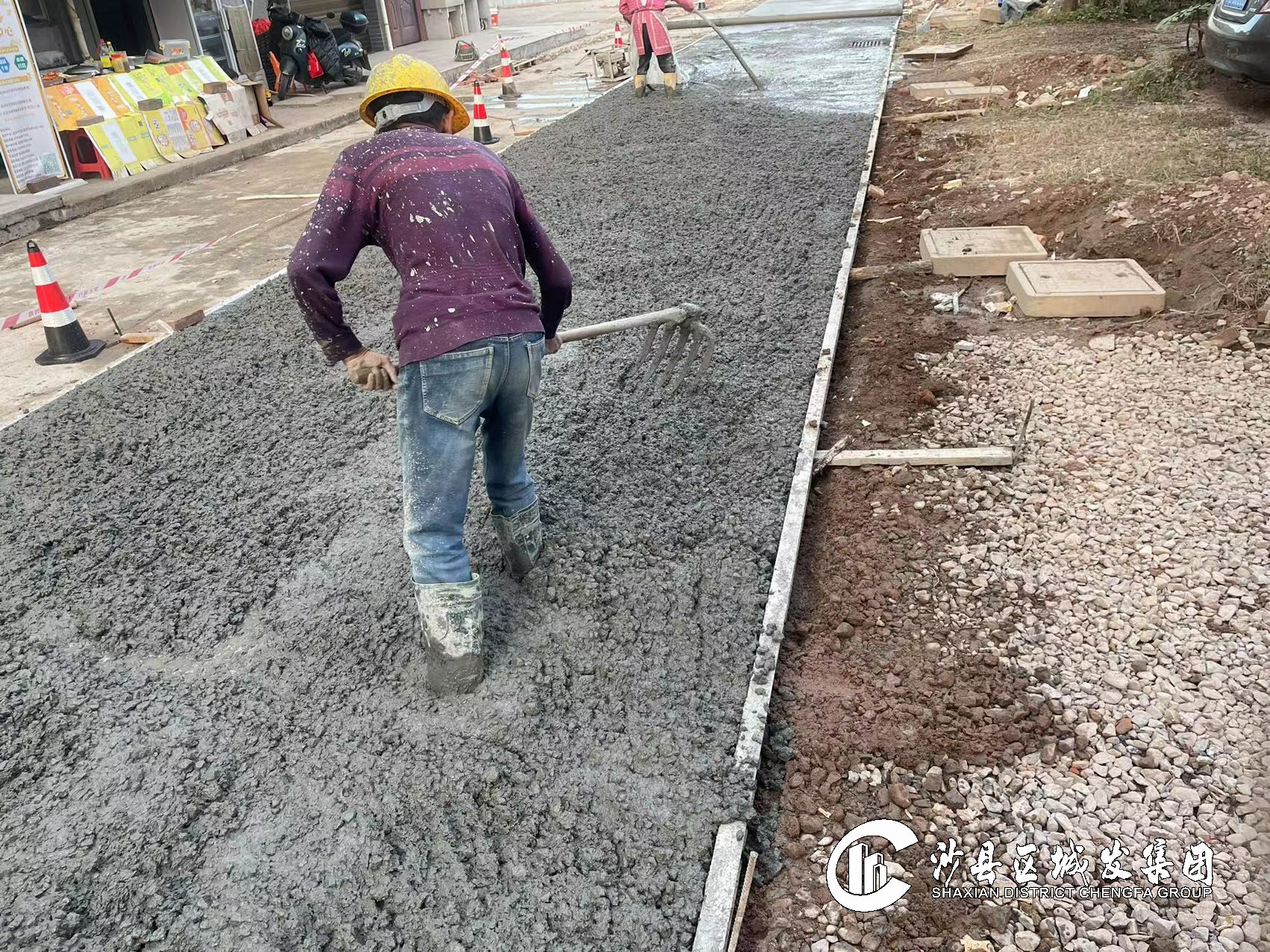

完成挖方土方,挡土墙片石混凝土基础浇筑。完成雨污水管道开挖50米。

⑶东天岭1、2区基础设施改造工程

完成小区内支路混凝土路面施工600平方米,路灯电缆套管安装200米。

⑷东天岭3、6区基础设施改造工程

完成6区混凝土路面施工2000平方米,路灯电缆套管安装300米。

⑸城北停车场及总医院道路工程

完成停车场车位路缘石安装、草砖铺嵌、污水池井口加高。

2.三明市沙县区东门片老旧小区及基础配套设施改造项目

⑴南侧文昌街商业地块A标

完成A区屋面混凝土浇筑,B区地下室墙、柱钢筋安装。持续推进柱、墙、顶板模板安装。

⑵南侧文昌街商业地块B标

完成1#、2#、3#和4#楼屋面小青瓦铺设。完成广场地面铺贴、广场门楼安装、西侧和北侧外墙装饰,外脚手架拆除。

⑶文庙路148#文物修缮

做好验收准备工作。

⑷东大路132#、147#等文物修缮

完成147#西侧封火墙基础混凝土浇筑。持续推进132#、147#木构件加工。

⑸东门社区周边

完成地面铺装。

3.老旧小区改造配套基础设施建设项目

⑴建国片、景山片B标

完成污水管安装30米,路面开挖200平方米,累计完成总工程量的90%。

⑵城北新村B标(三角湖慢道)

完成绿化施工、路灯安装,累计完成总工程量的45%。

4.其他重点项目

⑴沙县水南东片区及农村污水处理厂网建设项目

完成青州、夏茂、高桥和富口镇污水管网铺设累计23.5公里。高桥镇明洋山污水处理站完成罐体回填。

⑵沙县总医院应急救治病房综合楼项目

完成污水处理站设备用房涂料施工和门窗框安装。

⑶东天岭4、5、6区安置地建设项目

完成部分砌体,挂网粉刷完成70%。

⑷消防救援大队职工周转房项目

室外雨污管网、消防管网等施工完成80%,一层门厅装饰装修完成50%。

⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

完成琅口隧道右洞洞身开挖及支护10米,累计完成380米,洞身二次衬砌16米,累计完成286米。

完成琅口隧道左洞洞身二次衬砌16米,累计完成463米。

⑹三明港沙县港区青州作业区1#-3#泊位工程

沙县区水利局召开防洪影响评价审查会。

改移道路:边坡护脚施工完成30米。

道堆工程:完成挡土墙砼浇筑400立方米。完成挡墙墙后块石回填、倒滤层施工1500立方米,回填土方4000立方米。完成排水沟施工30米。

码头平台:排水沟施工完成30米。

土建工程:进行管理房一层、二层内墙水电施工,内、外墙砂浆抹灰,应急池墙身及顶板砼浇筑。

⑺沙厦高速公路南阳互通及接线工程

因土地报批未完成,暂停施工。

⑻三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

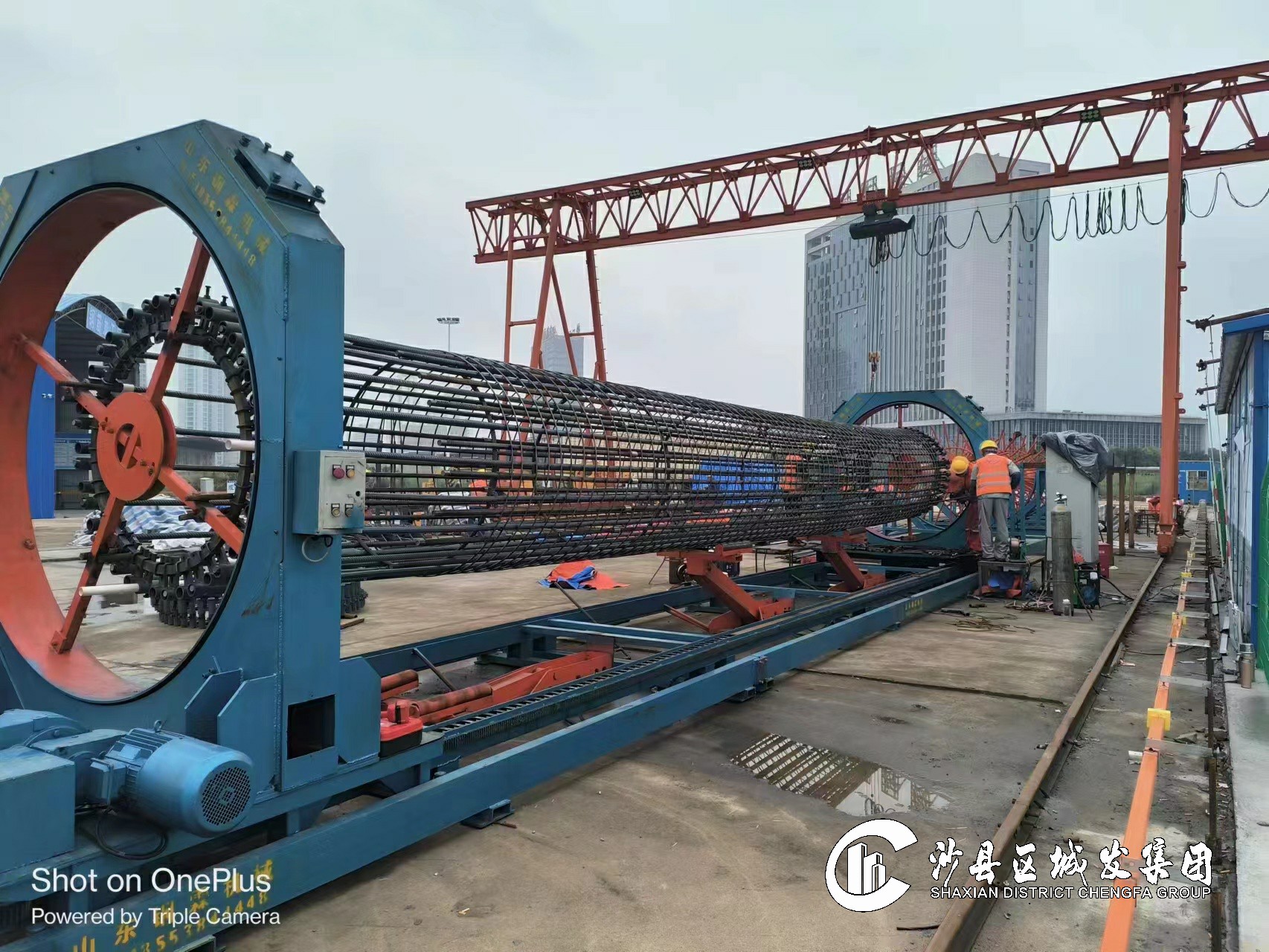

完成12#墩5根围护桩施工,累计完成35根。完成12#墩1根主桩施工。

⑼沙县凤岗大桥及接线工程

省港航中心组织通航影响评价报告(修编)审查会。

⑽闽江防洪工程三明段(三期)沙县项目豆士溪堤段

完成沙溪河汇合口右岸堤段栏杆施工106米。

⑾沙县区水源地规范化建设及饮用水安全保障工程(一期)

完成土建工程标招标、施工监理招标。
