城发集团项目周报(2023年第三十一期,总第88期)

日期:2023-09-13浏览次数:2203

㈠沙县老旧小区及城区基础设施改造项目

1.长兴路东侧路网改造工程二期

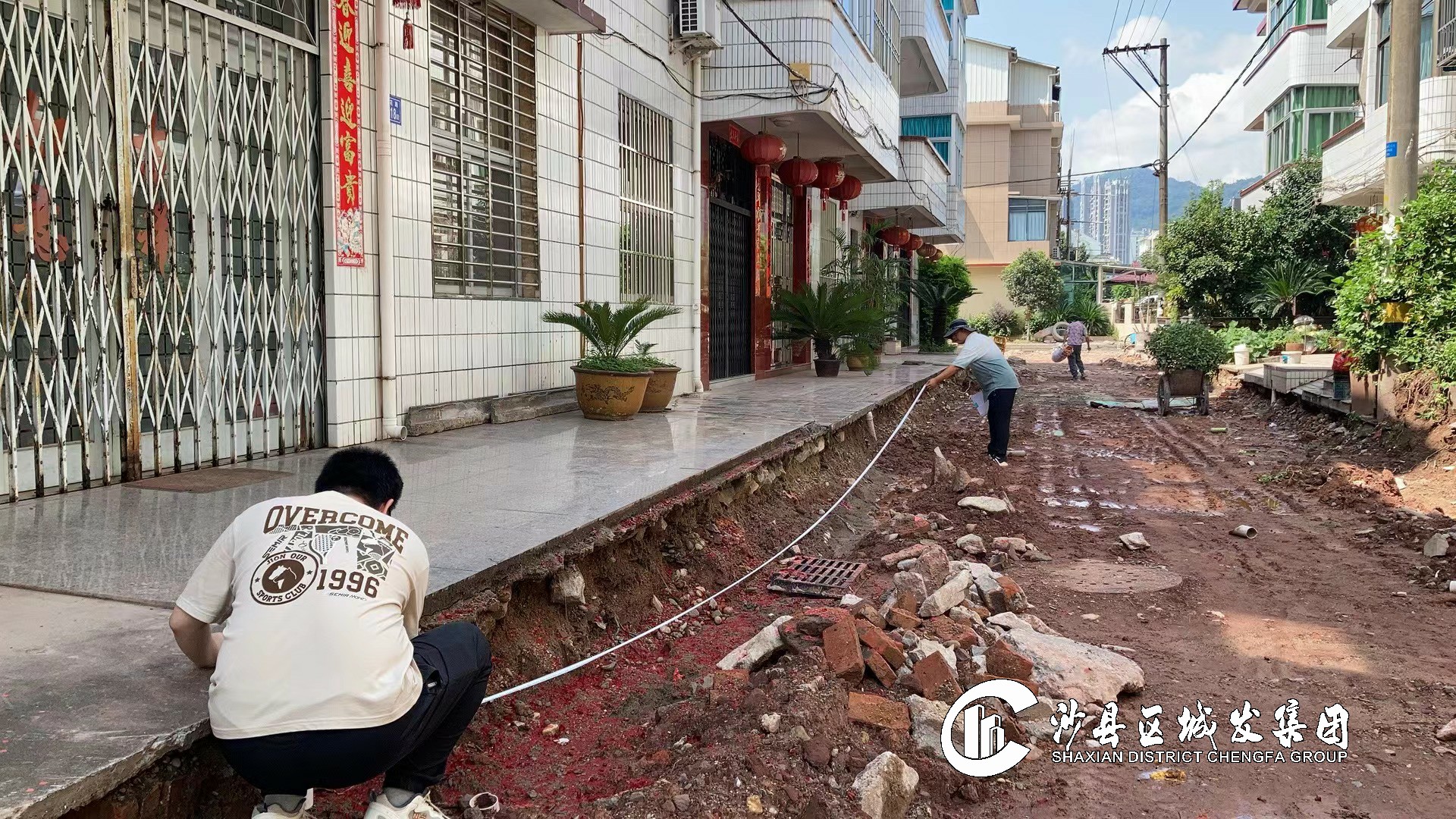

AK0+035-AK0+270段拆除围挡,开放通行。



2.沙县宜和市场改造项目

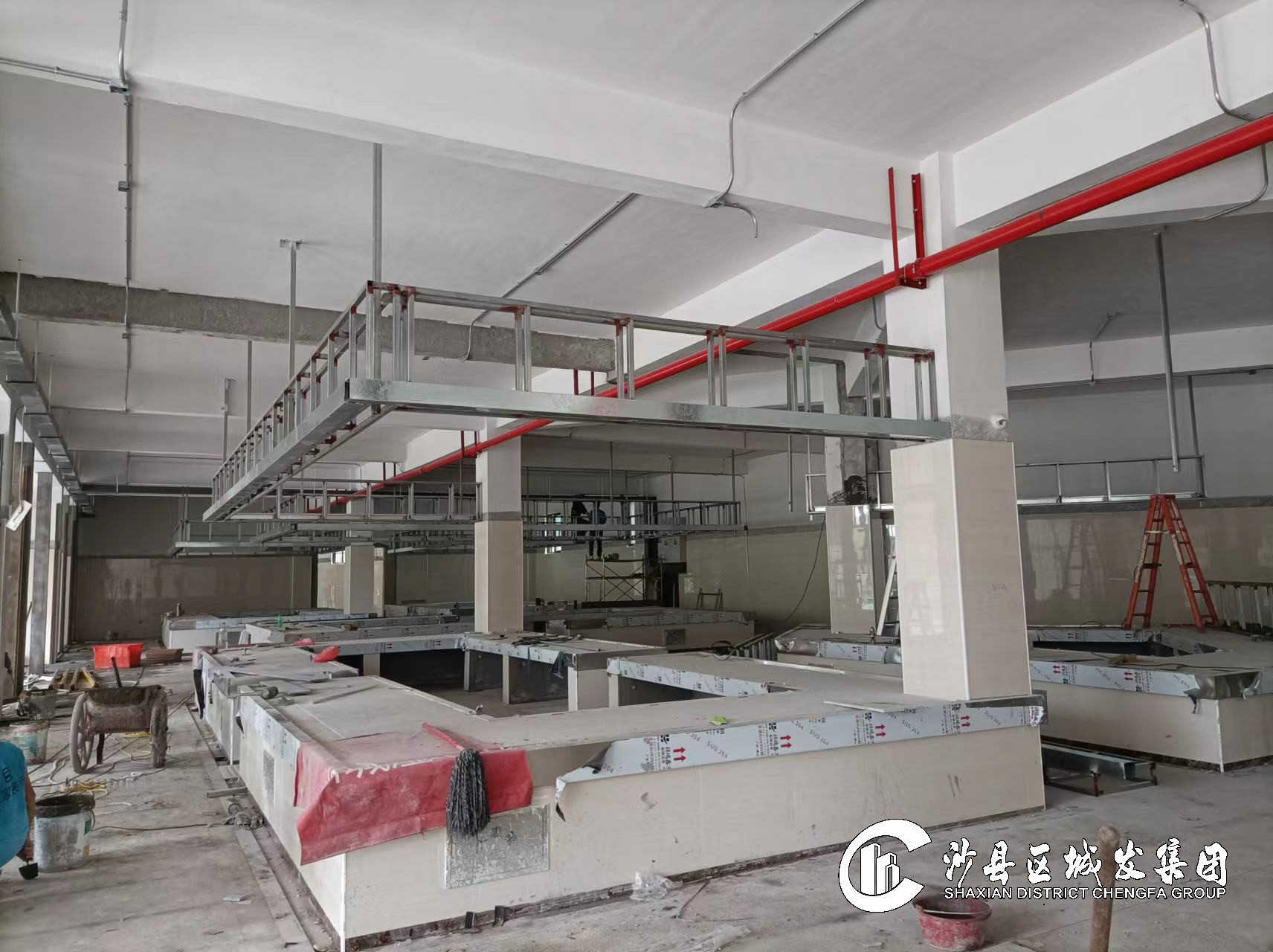

室内管线安装完成60%。



3.建国路至兴贤坊铁路慢道项目

持续推进雨污管道埋设、C段挡墙砌筑、建国东巷鱼塘土方回填。



㈡三明市沙县区东门片老旧小区及基础配套设施改造项目

1.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)

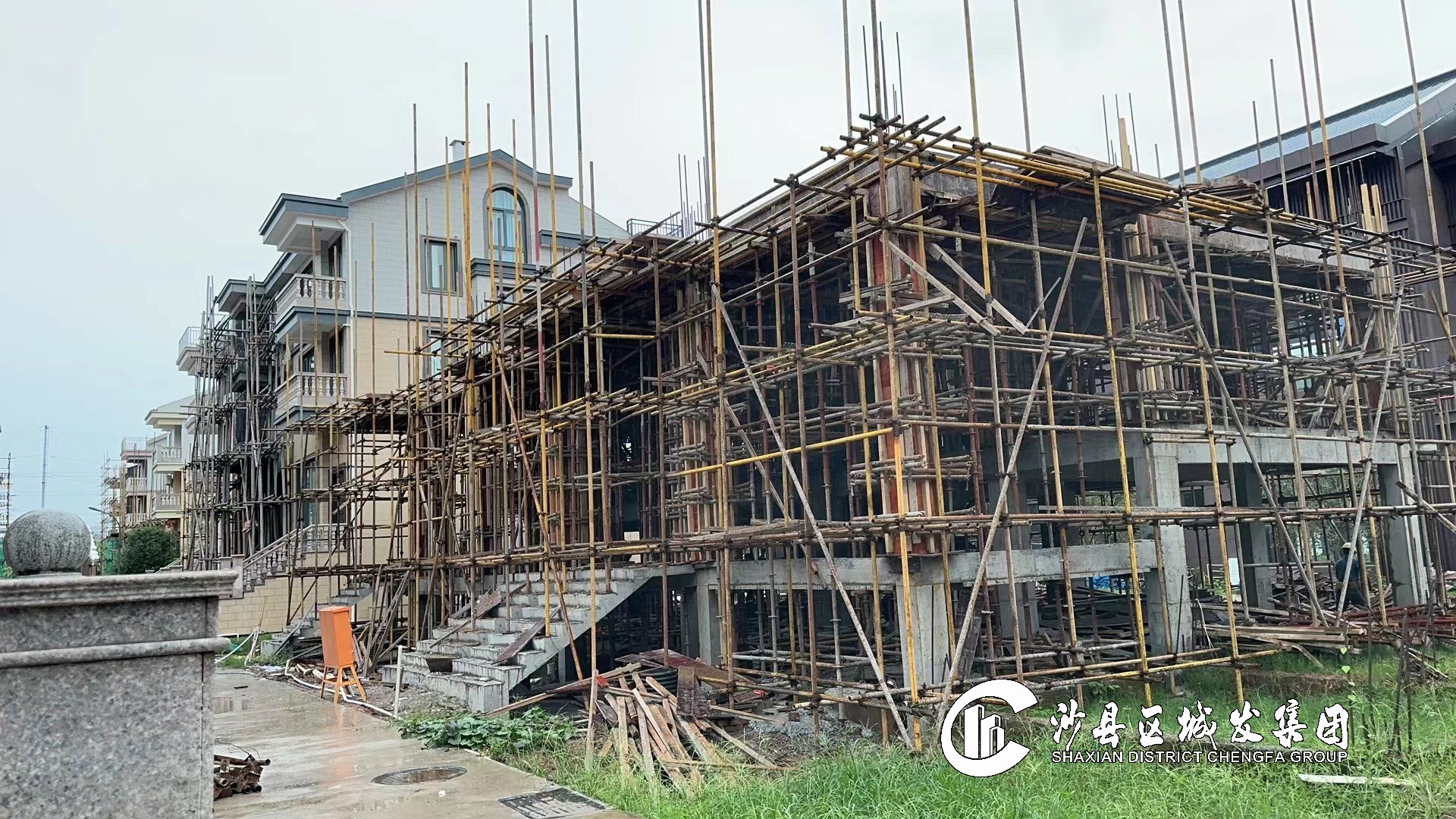

持续推进编竹墙安装、粉刷,完成6号院地面平整,完成室内水电管线预埋。



2.沙县东门历史文化街区南侧文昌街商业地块A标

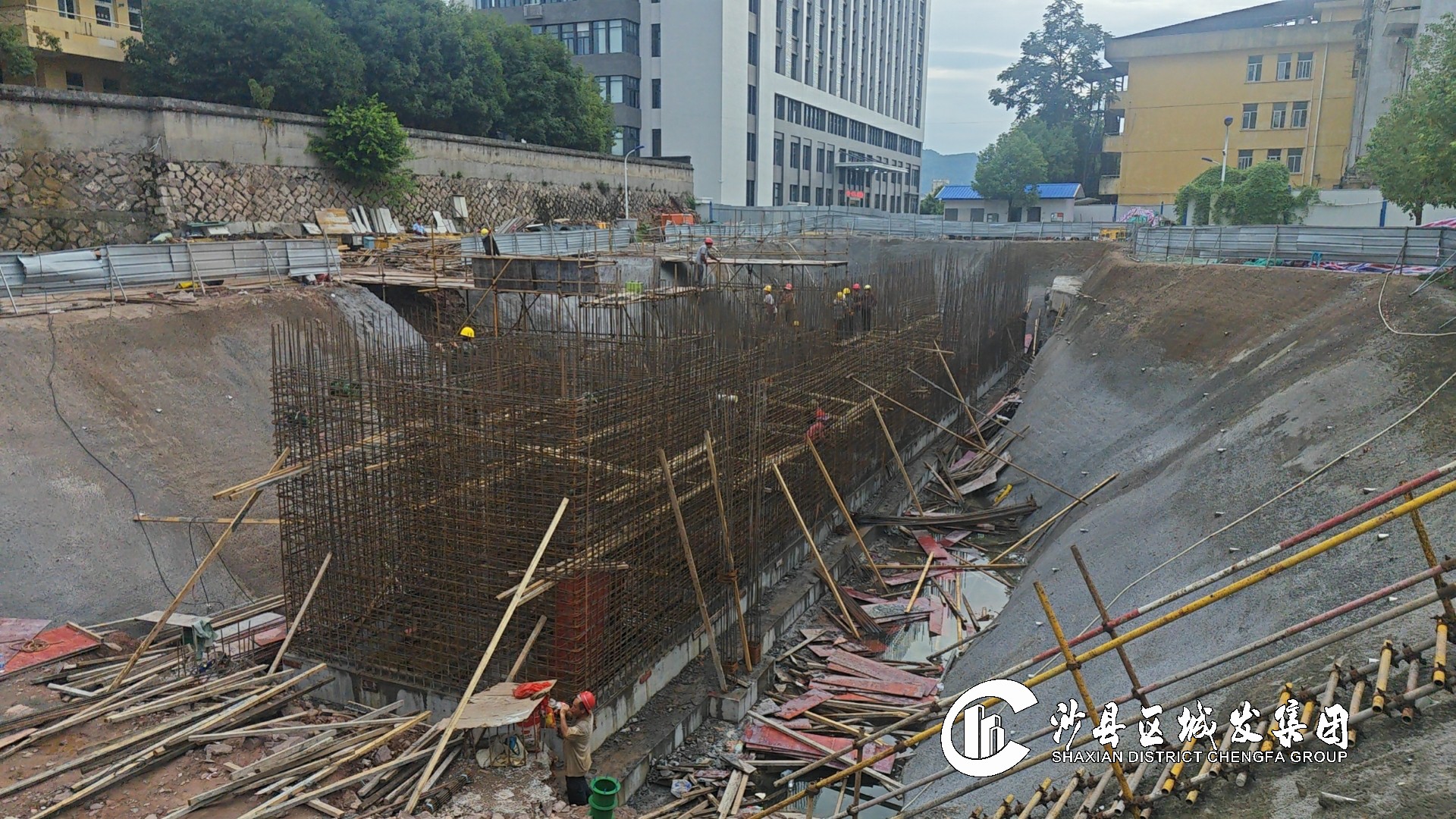

完成支护桩砍桩施工、支护桩检测及锚锁施工,持续推进冠梁、支撑梁施工。



3.沙县东门历史文化街区南侧文昌街商业地块B标

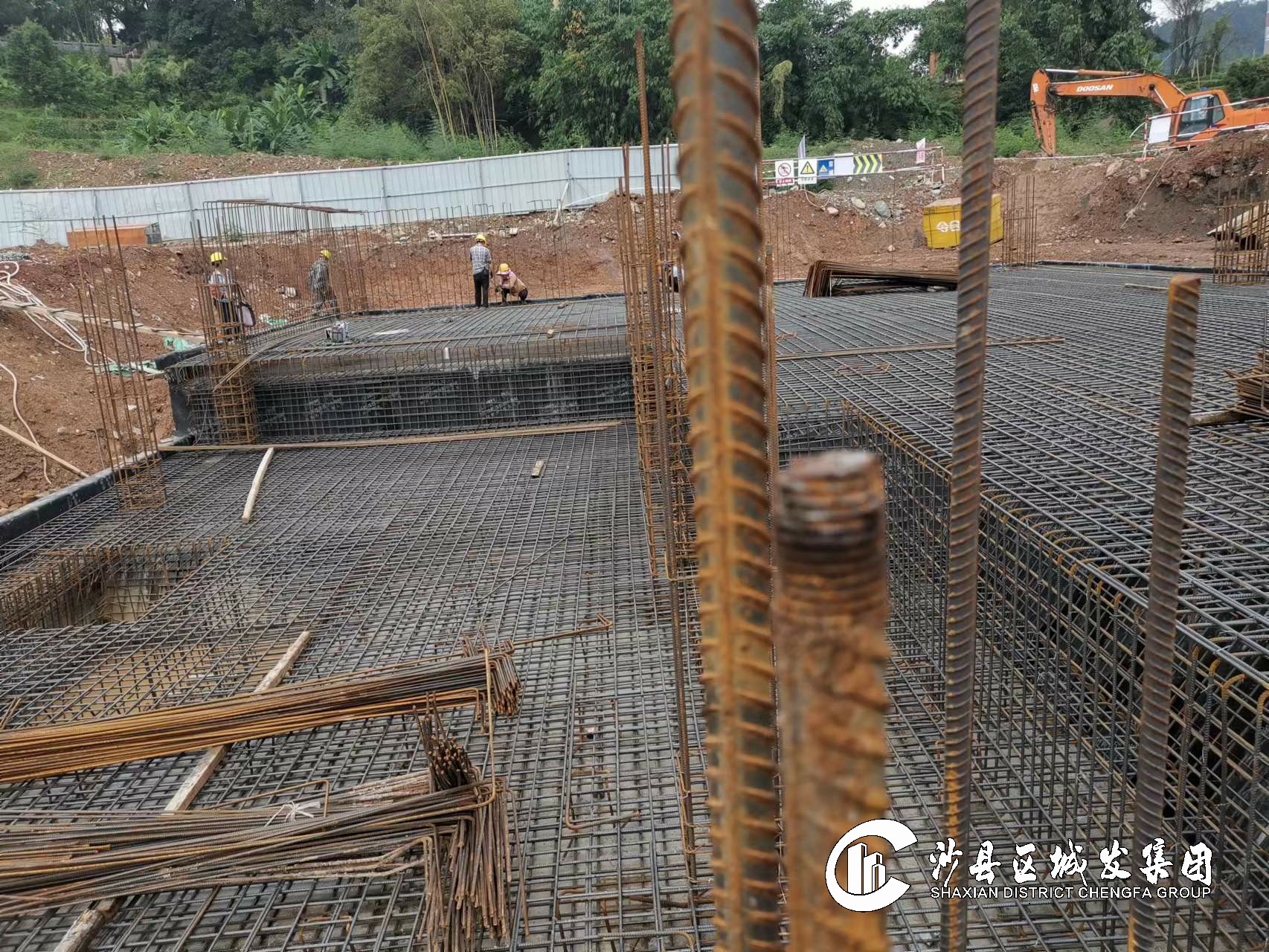

完成广场地面垫层浇筑、1#楼承台基础砼浇筑。



㈢老旧小区改造配套基础设施建设项目

1.莲花新村片B标

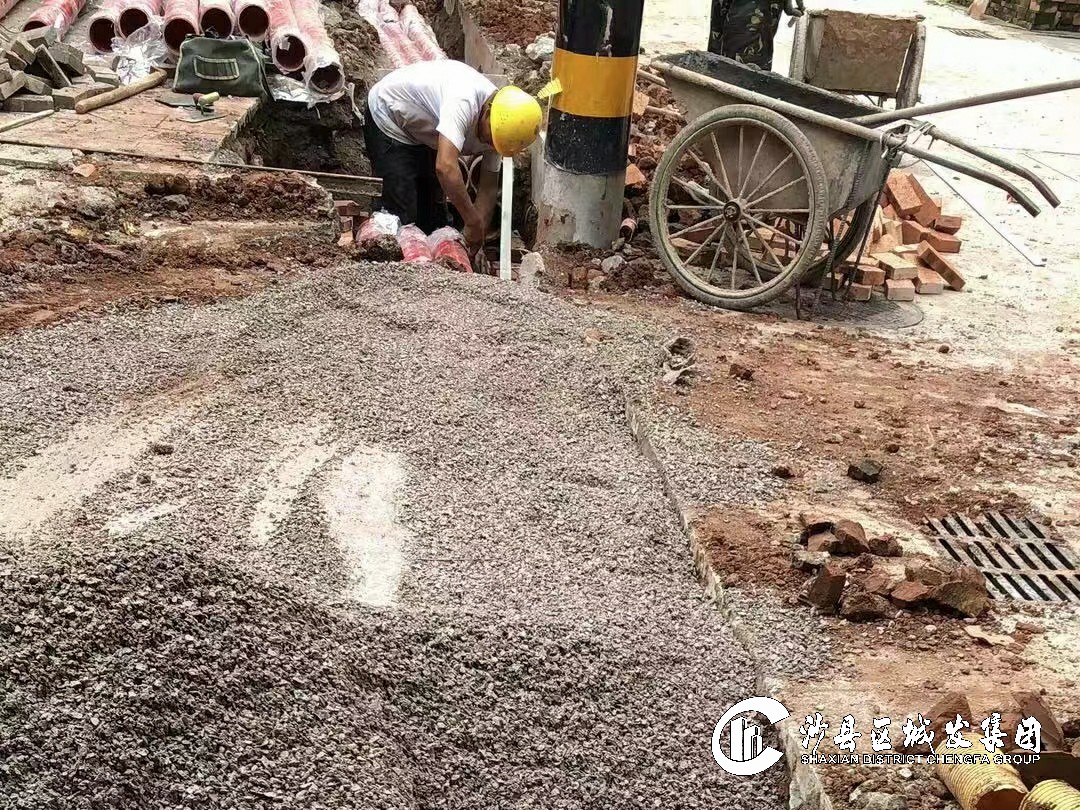

路槽整平1400平方米,雨水管道连接管安装243米,累计完成总工程量的93%。



2.建国片、景山片B标

完成强、弱电管道施工30米,路面破除100平方米,累计完成总工程量的73%。



3.城北新村B标(三角湖慢道)

完成土方回填300立方米。完成景观孤形矮墙文化石黏贴,景观小山包种植土回填,累计完成总工程量的30%。



㈣其他重点项目

1.沙县水南东片区及农村污水处理厂网建设项目

完成夏茂、高桥、青州和富口镇污水管网铺设累计19公里。



2.沙县总医院应急救治病房综合楼项目

完成污水站顶板、侧壁模板安装、墙钢筋焊接和安装。

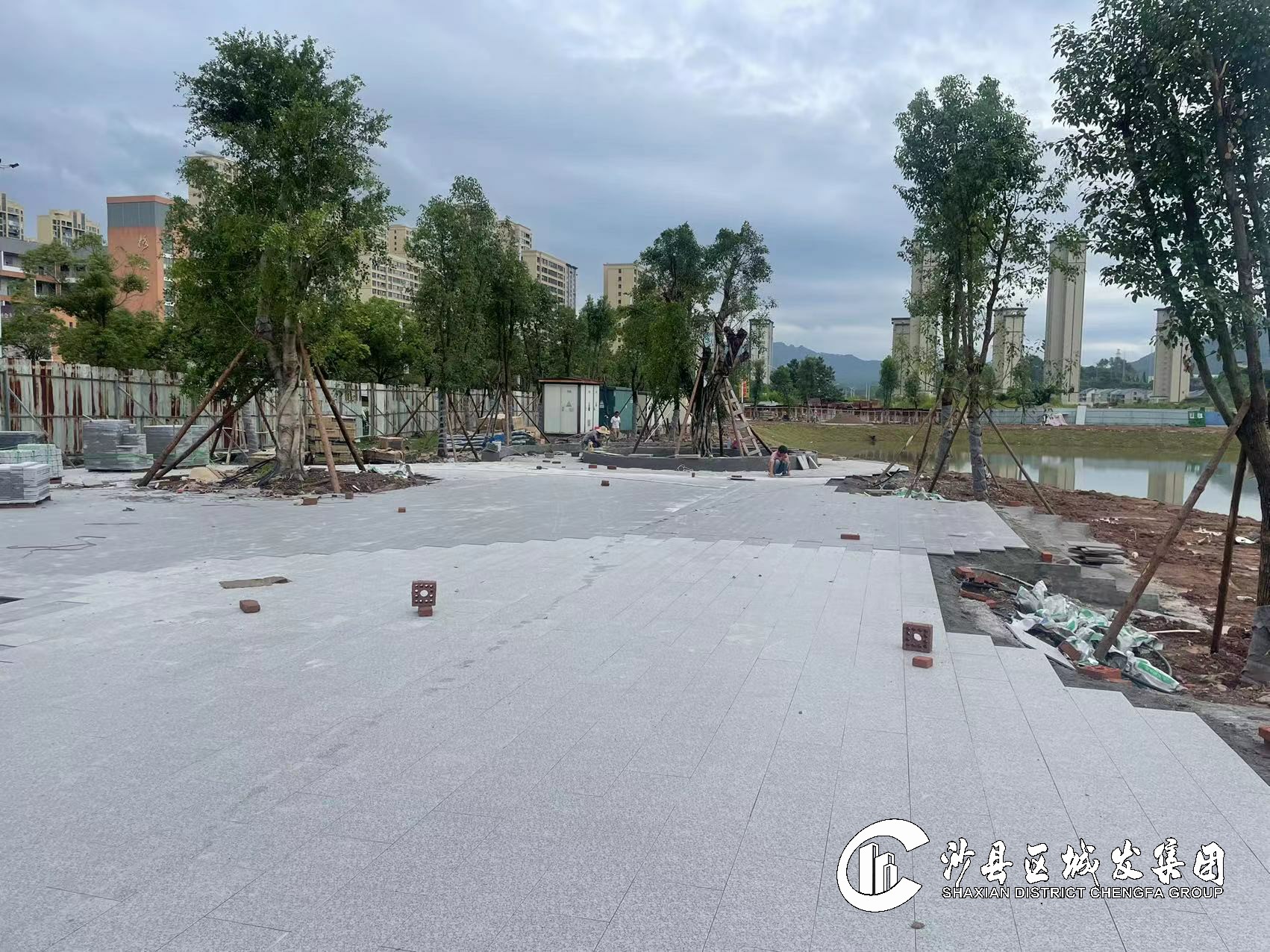

3.金沙中路南侧节点公园项目(景观湖)

完成树池广场PC砖铺贴500平方米,绿化地被施工1500平方米。



4.东天岭四、五、六区安置地建设项目

完成五区二层柱模板安装,六区一部分二层板混凝土浇筑完成,一部分闷顶层混凝土浇筑完成。

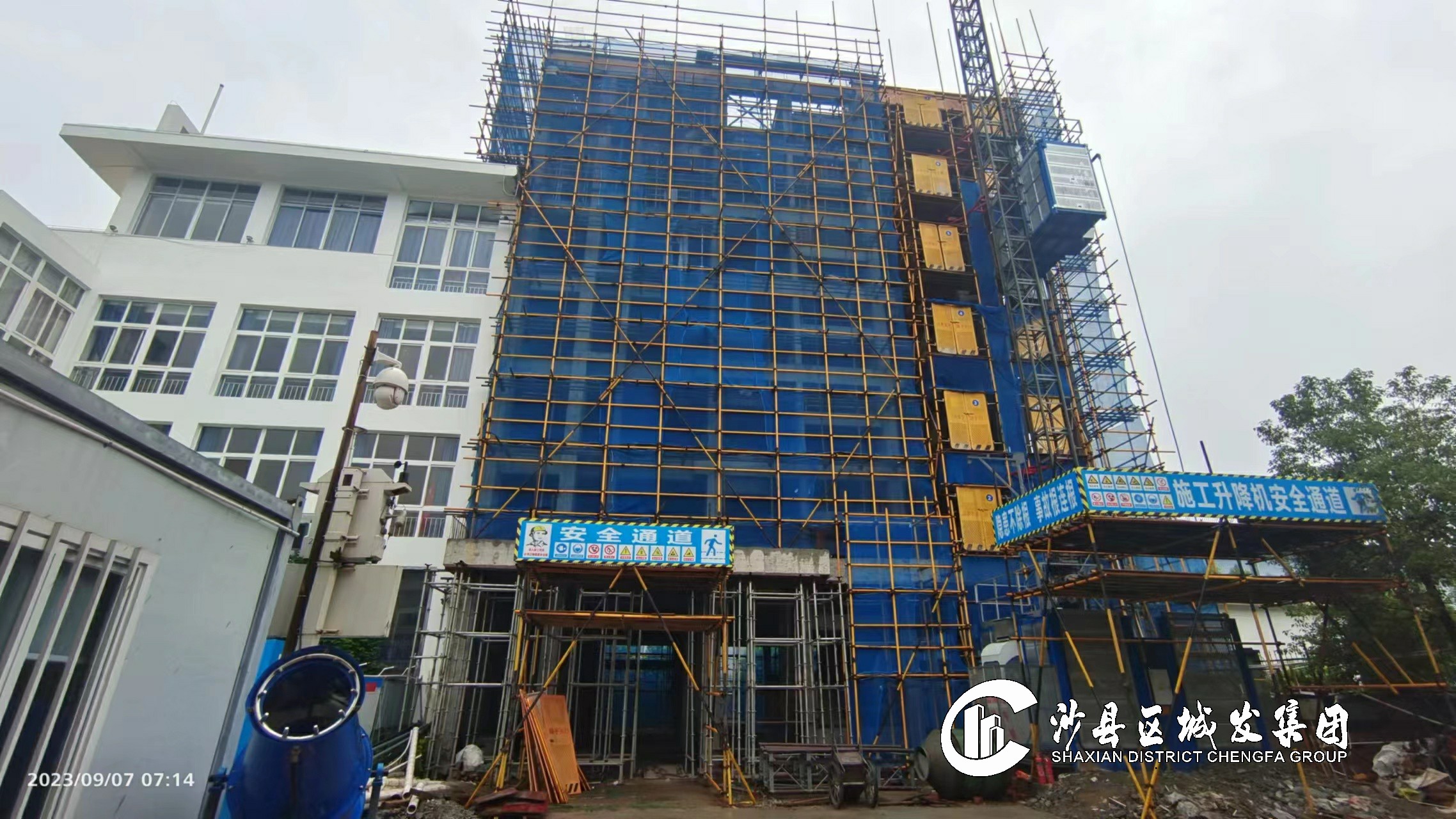

5.消防救援大队职工周转房项目

完成六层柱和七层梁板施工。



6.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

完成琅口隧道右洞洞身开挖及支护12米,累计完成215米,洞身二次衬砌8米,累计完成121米。

完成琅口隧道左洞洞身开挖及支护10米,累计完成409米,洞身二次衬砌6米,累计完成293米。



7.三明港沙县港区青州作业区1#-3#泊位工程

码头平台:基床抛石完成500立方米,墙后棱体块石回填完成3000立方米,完成方块安装56块。

土建工程:配电房完成基础土方回填。管理房完成筏板基础钢筋绑扎。



8.沙厦高速公路南阳互通及接线工程

完成隧道开挖40米,累计开挖380米。完成调平层混凝土浇筑40米,累计290米,完成二衬混凝土浇筑28米,累计244米。

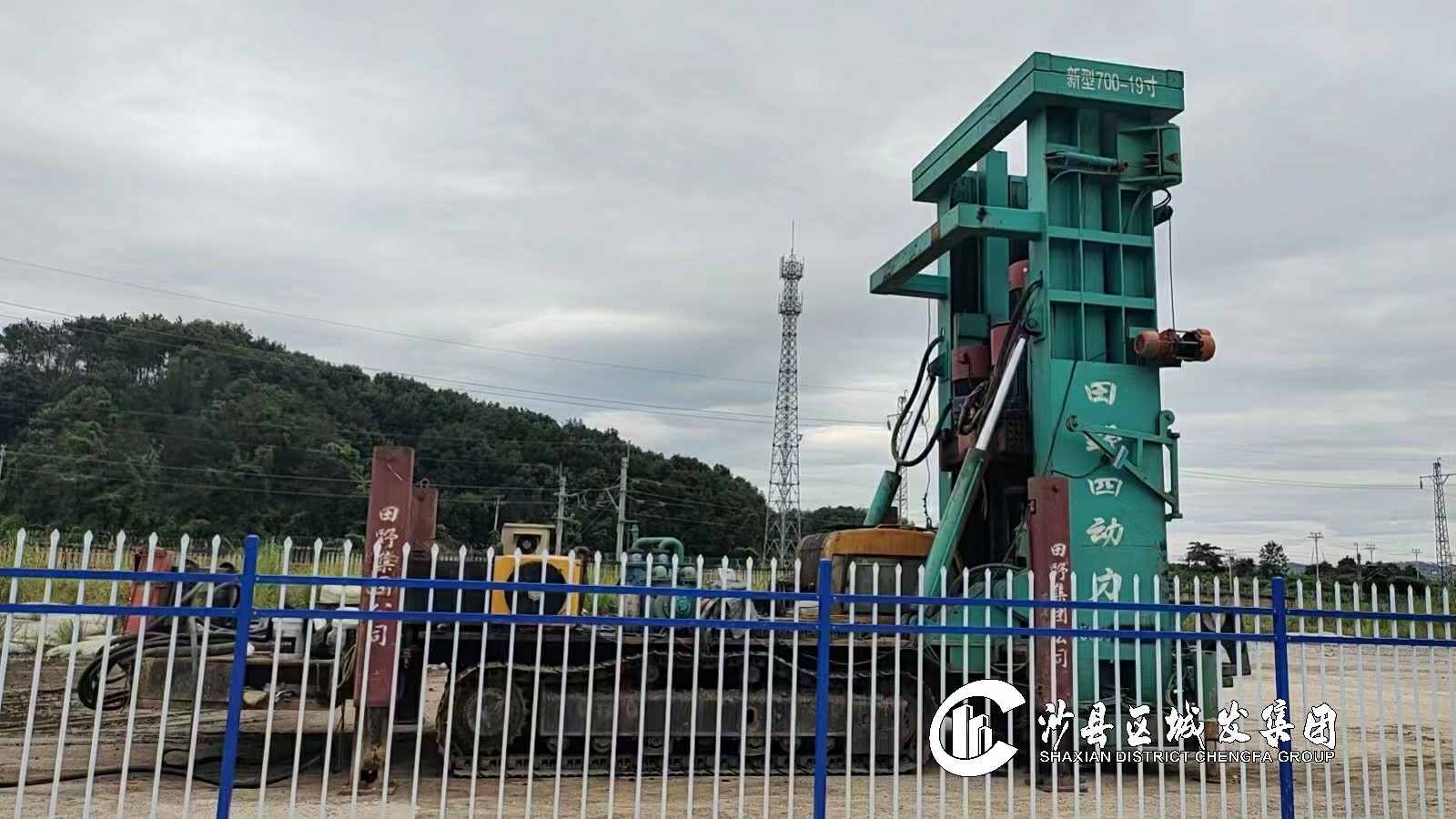

9.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

进行金泉路12#墩围挡安装,钻孔桩桩机及安装吊机进场、钢筋场道路施工。完成第三方监测设备安装、临电二级箱安装。



10.菌草种养循环综合体项目

完成3号棚温室构件制作。
