㈠沙县老旧小区及城区基础设施改造项目

1.长兴路东侧路网改造工程二期

绿化地被施工完成900平方米。

2.沙县宜和市场改造项目

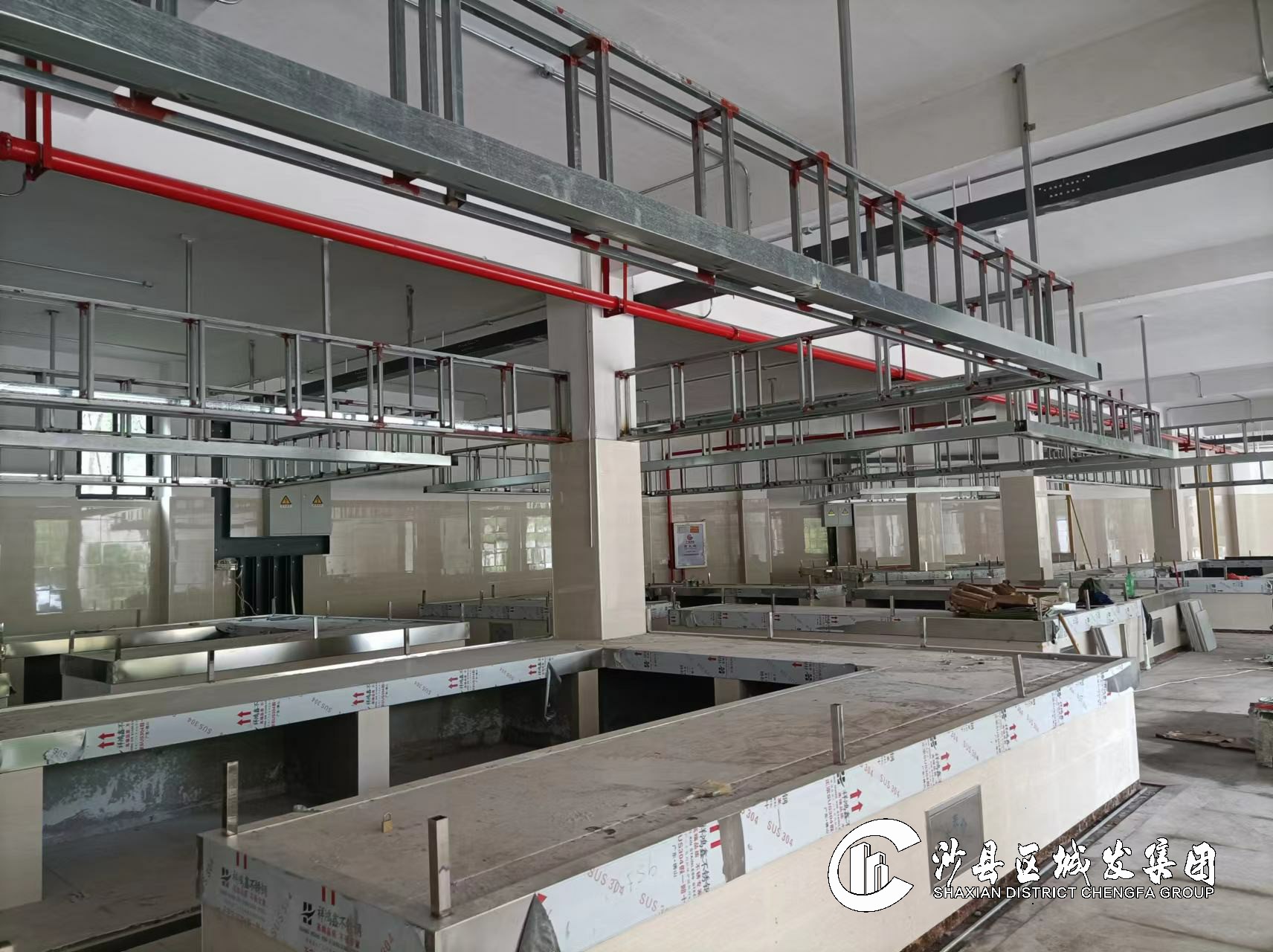

室内管线安装完成80%。

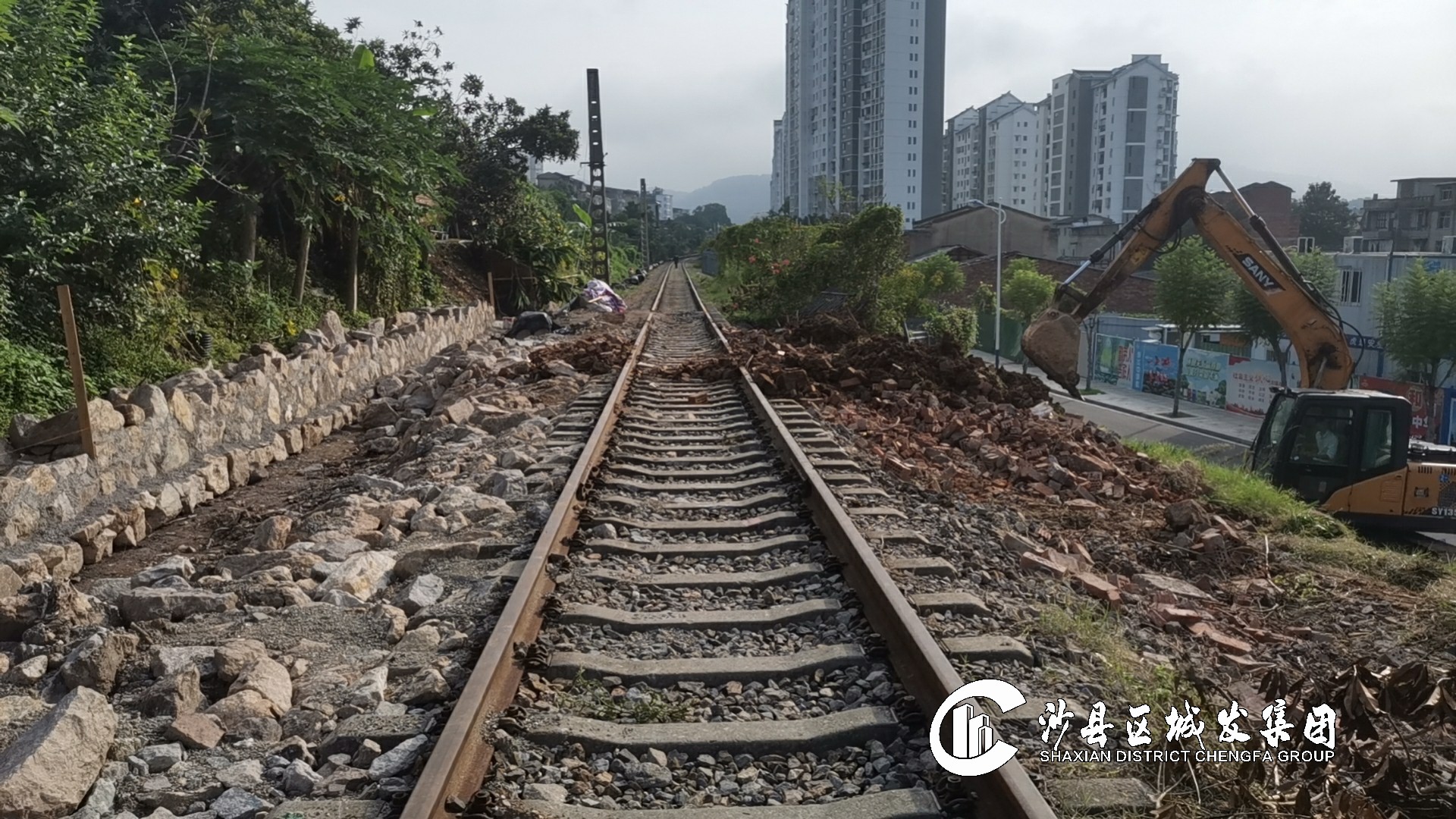

3.建国路至兴贤坊铁路慢道项目

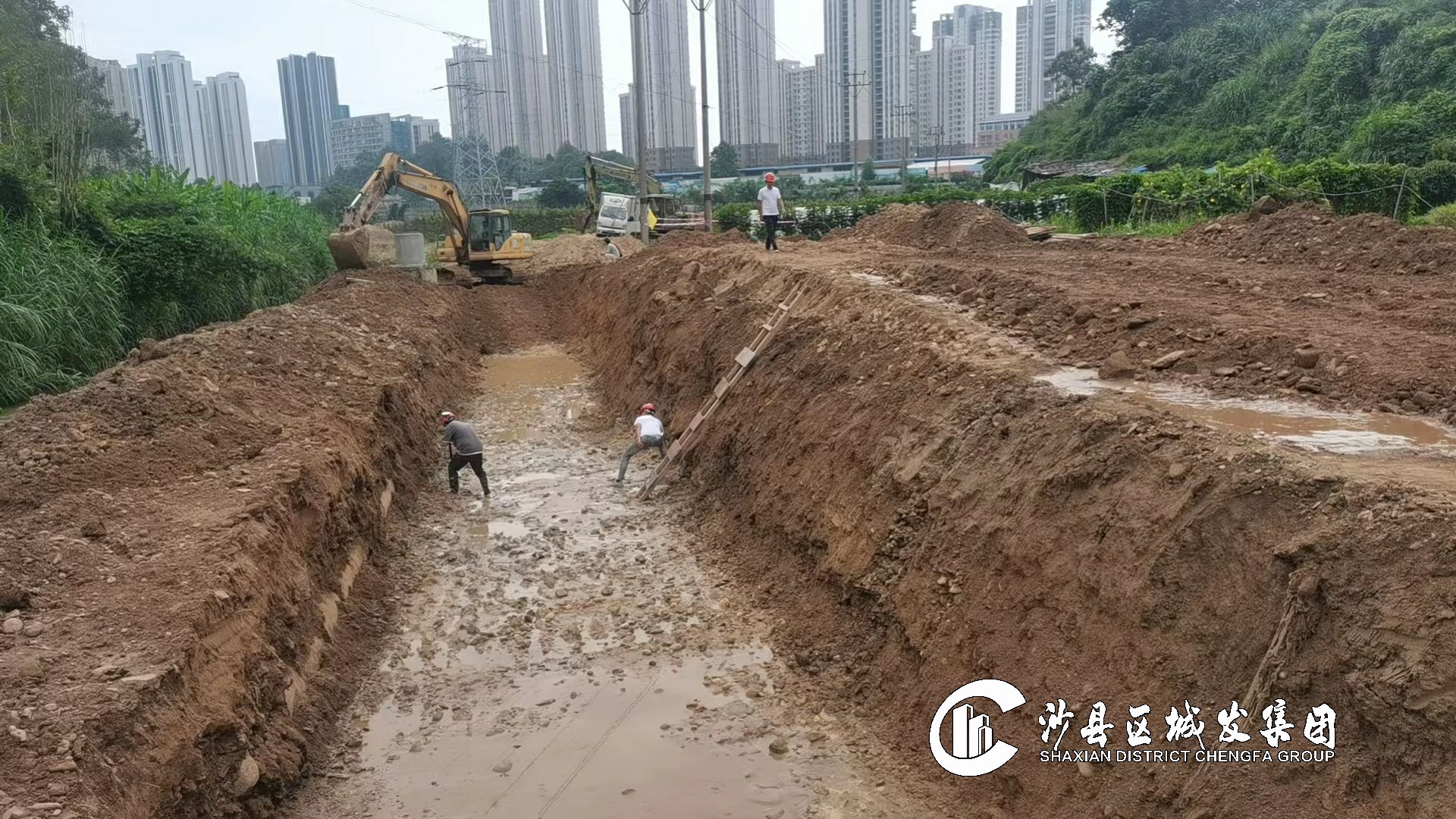

完成C段挡墙砌筑。持续推进雨污管道埋设,建国东巷鱼塘回填土。

㈡三明市沙县区东门片老旧小区及基础配套设施改造项目

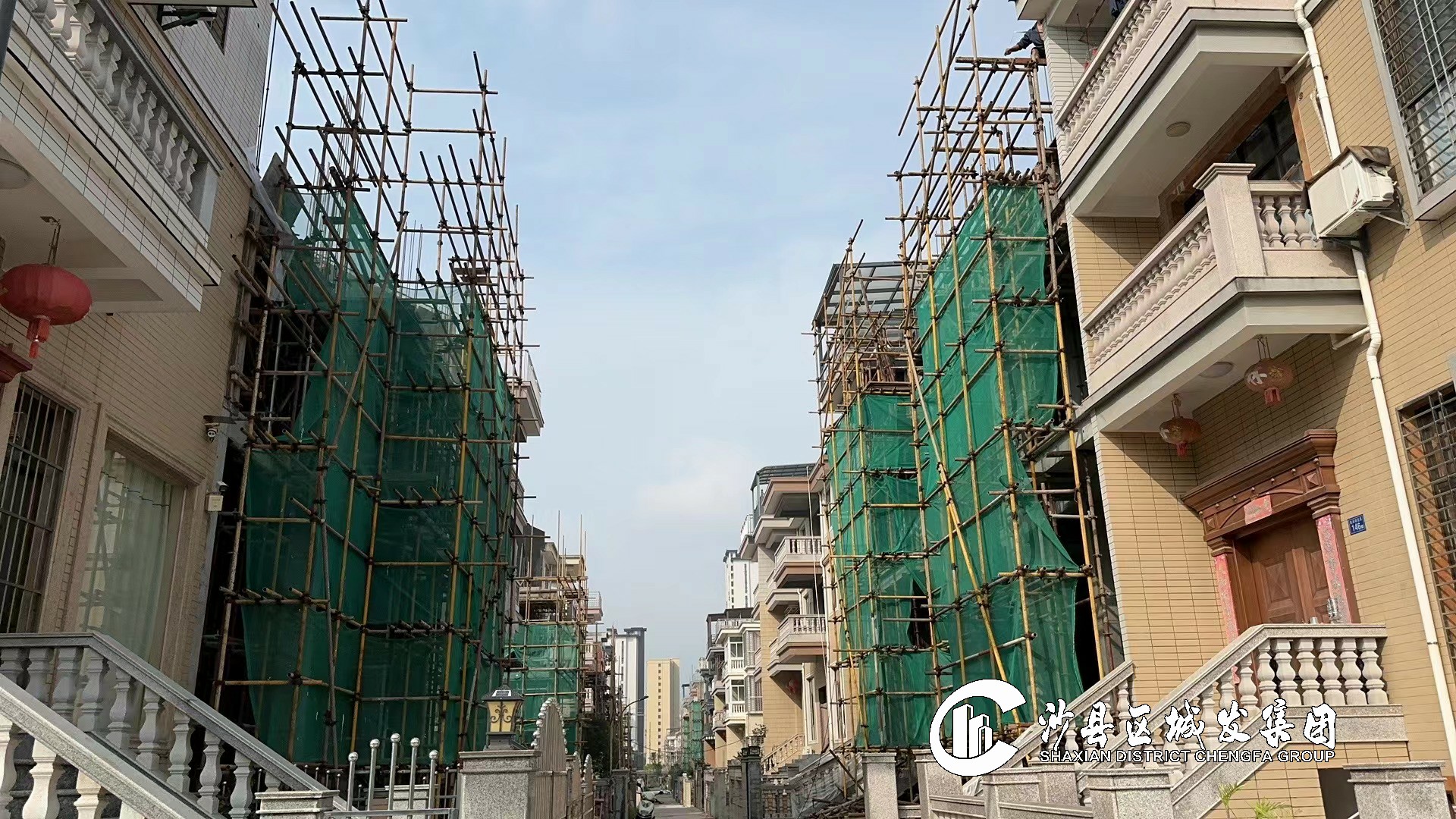

1.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)

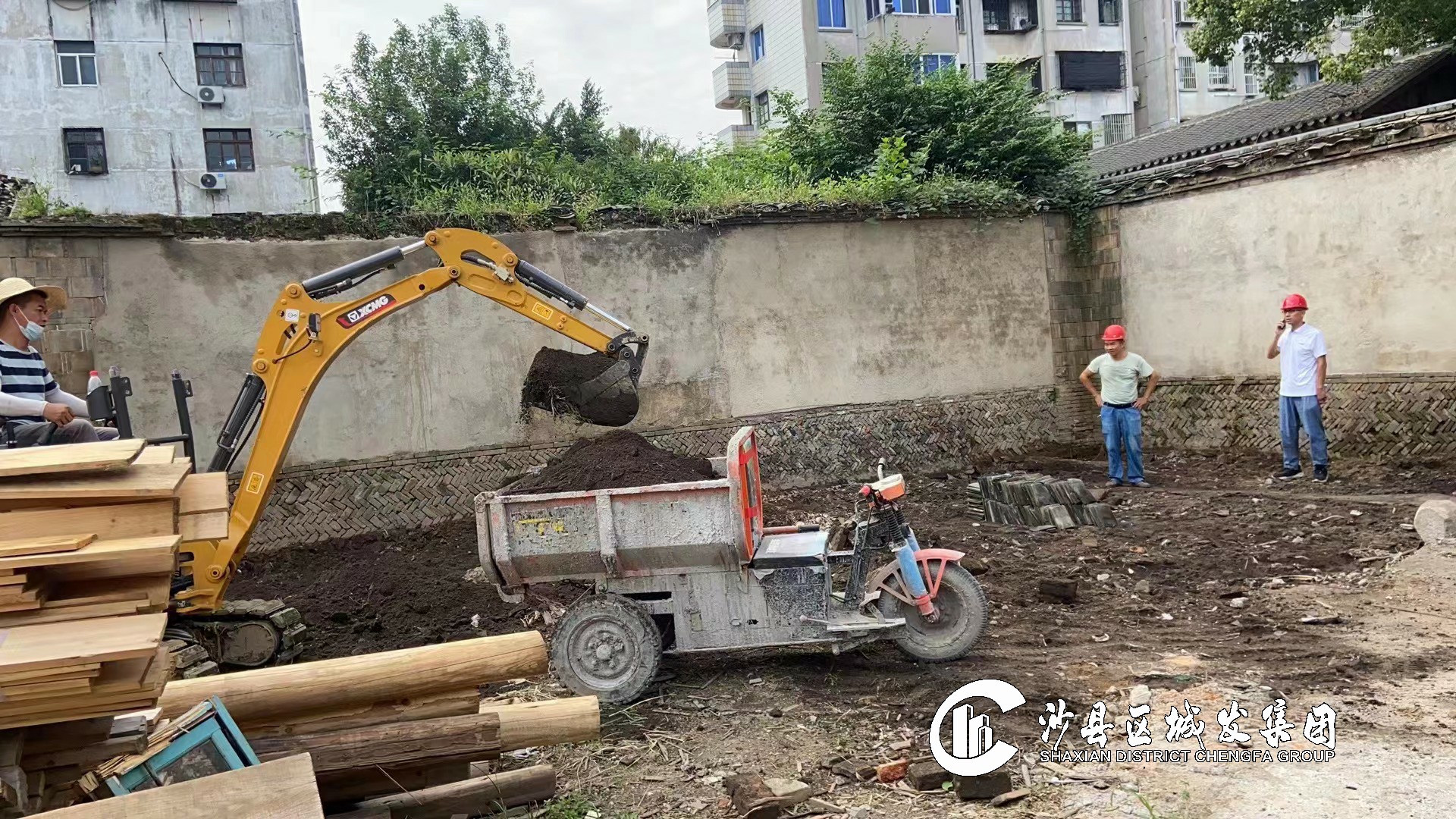

完成编竹墙安装粉刷和4号院土方外运。持续推进6号院地面青砖铺贴。

2.沙县东门历史文化街区南侧文昌街商业地块A标

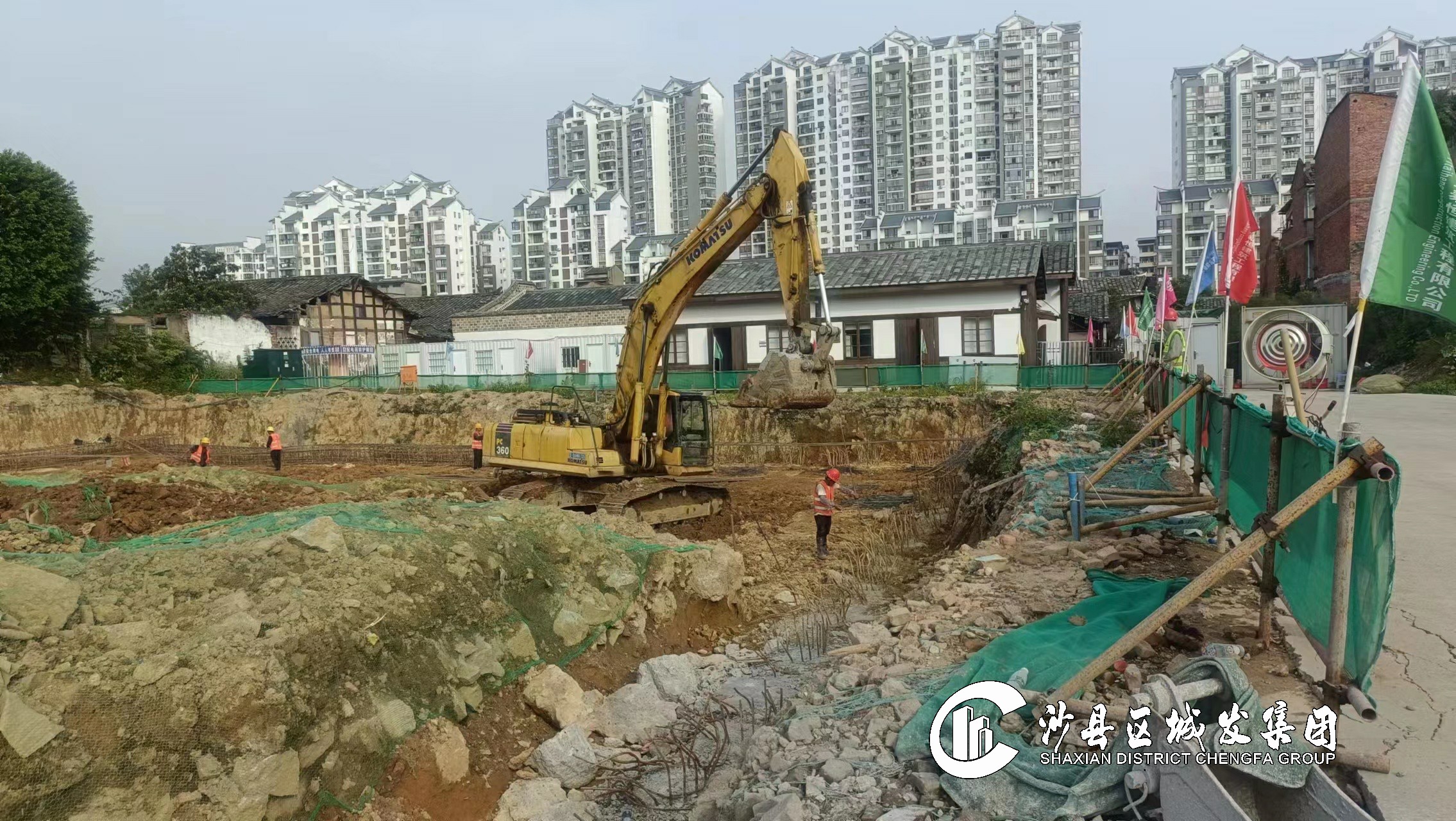

完成支撑梁施工。持续推进冠梁施工、土方外运。

3.沙县东门历史文化街区南侧文昌街商业地块B标

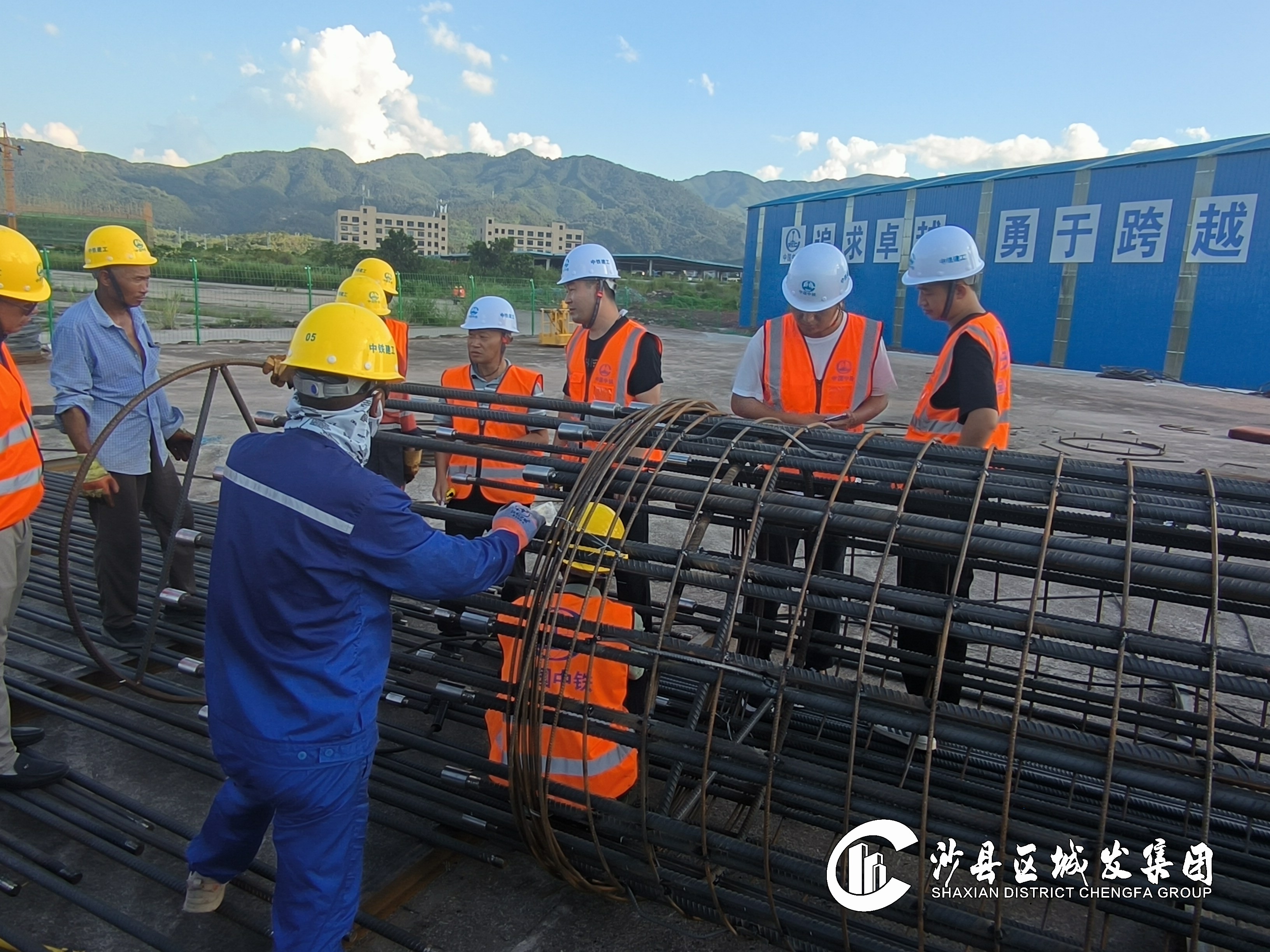

完成1#和2#楼承台、地梁砼浇筑,完成门楼基础开挖浇筑。持续推进广场新增特色景墙施工,3#和4#楼承台基础开挖、钢筋和模板制作安装。

㈢老旧小区改造配套基础设施建设项目

1.莲花新村片B标

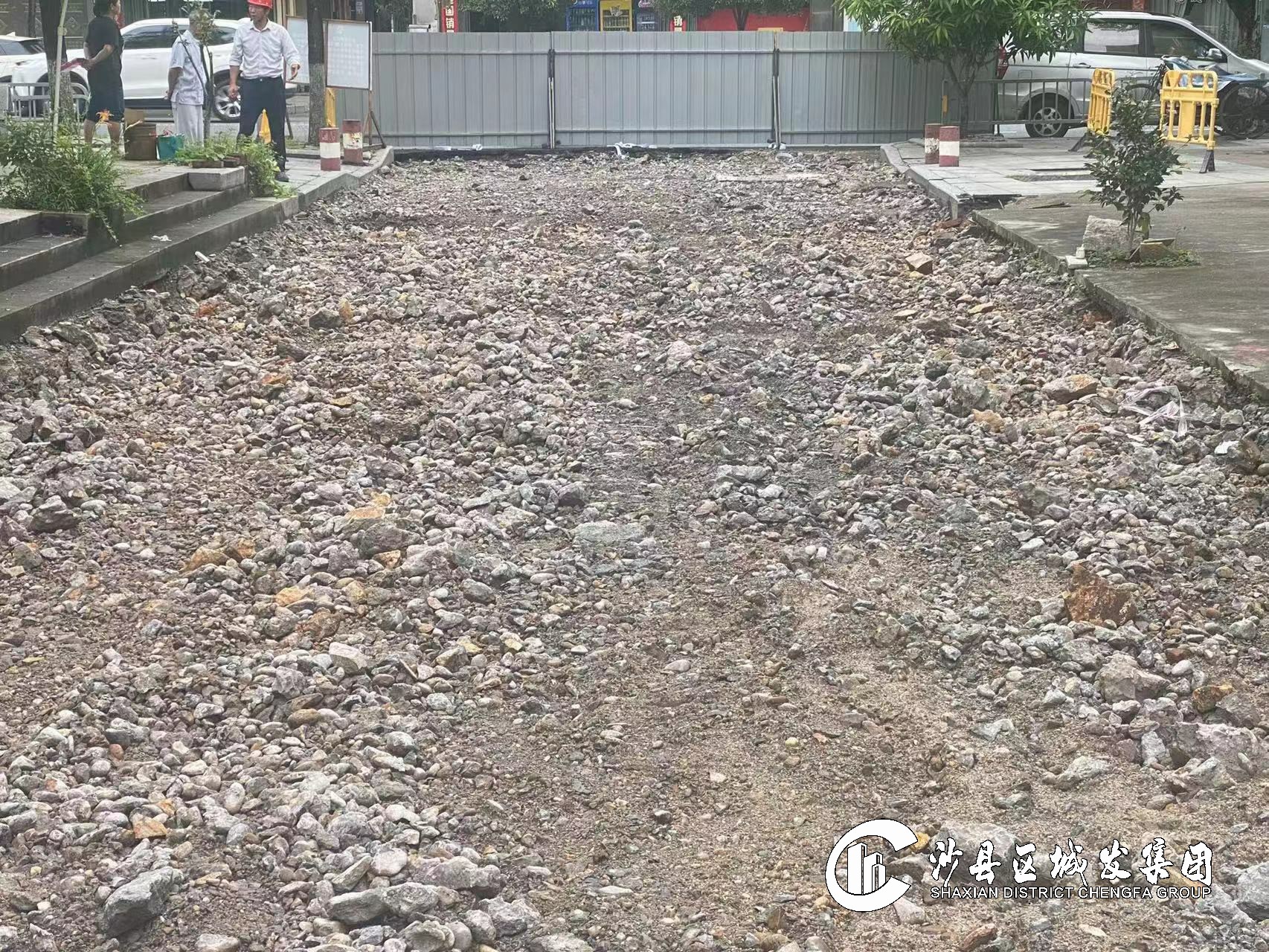

完成横五路路槽整平1400平方米,碎石铺设1350平方米,水稳摊铺1350平方米,累计完成总工程量的94%。

2.建国片、景山片B标

完成雨水管道施工50米、污水管道施工30米,路面破除500平方米,累计完成总工程量的74%。

3.城北新村B标(三角湖慢道)

完成土方回填300立方米。完成广场步道碎石回填及碾压。累计完成总工程量的31%。

㈣其他重点项目

1.沙县水南东片区及农村污水处理厂网建设项目

完成夏茂、高桥、青州和富口镇污水管网铺设累计19.5公里。

2.沙县总医院应急救治病房综合楼项目

完成污水站组合池侧壁、顶板模板安装,池壁砼浇筑。进行预消毒池垫层施工和底板钢筋安装。

3.金沙中路南侧节点公园项目(景观湖)

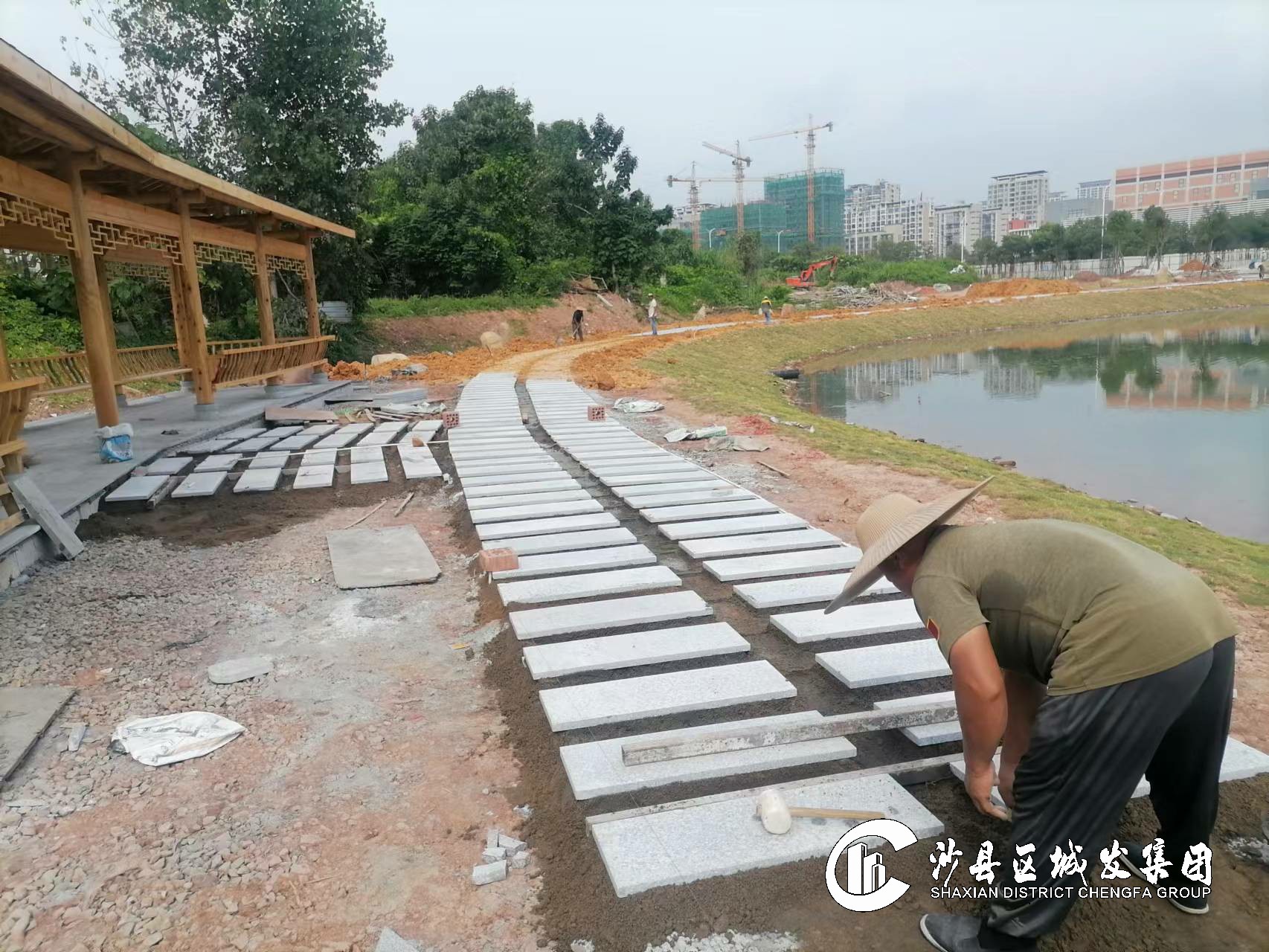

完成树池广场PC砖铺贴200平方米,绿化地被施工2500平方米,环湖汀步施工100米。长廊安装完成。

4.东天岭四、五、六区安置地建设项目

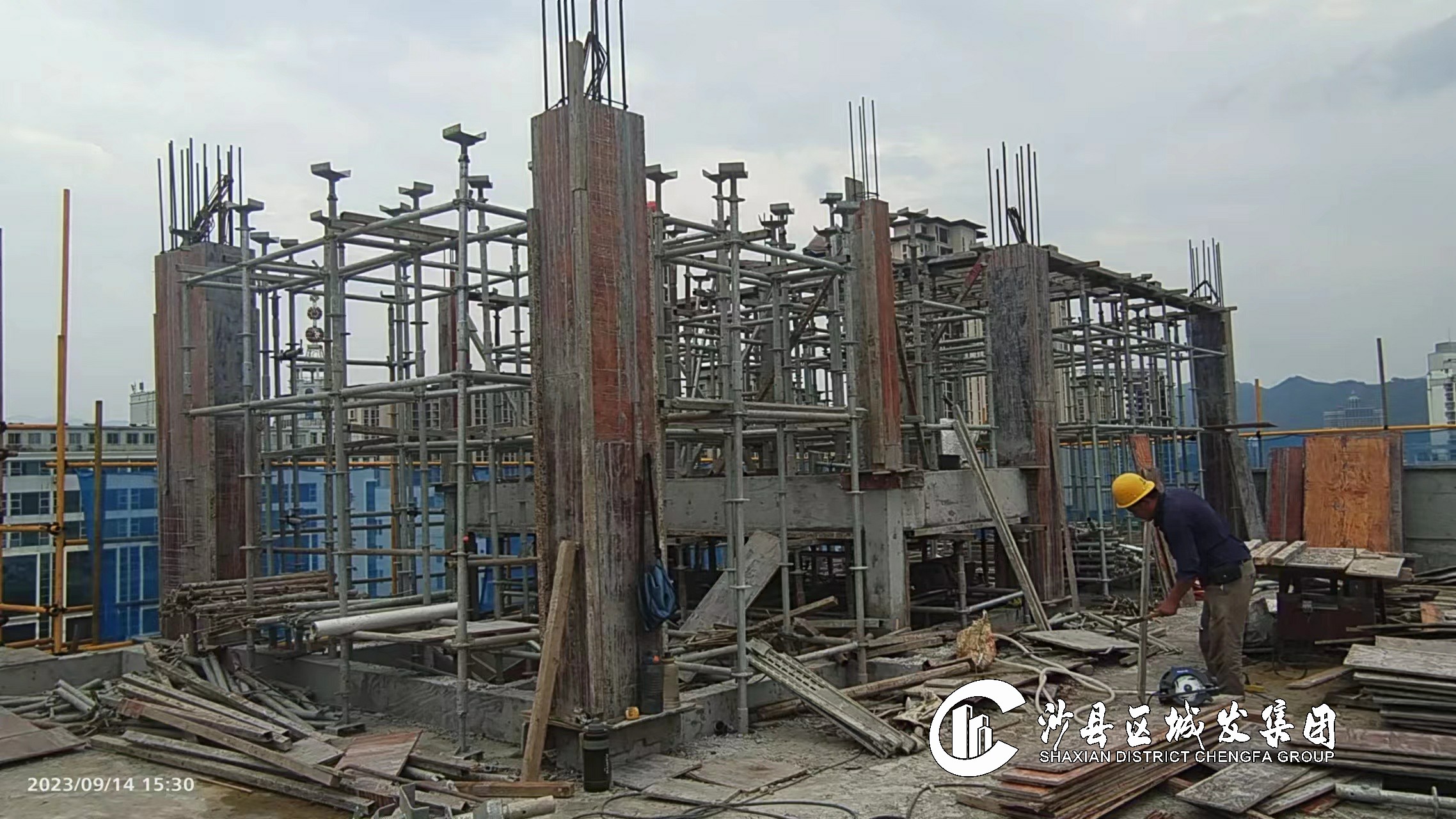

完成五区三层柱模板安装、六区部分二层柱模板安装和阁楼砼浇筑。

5.消防救援大队职工周转房项目

完成七层柱和屋面层梁板施工。

6.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

完成琅口隧道右洞洞身开挖及支护10米,累计完成225米,洞身二次衬砌9米,累计完成130米。

完成琅口隧道左洞洞身开挖及支护12米,累计完成421米,洞身二次衬砌10米,累计完成303米。

7.三明港沙县港区青州作业区1#-3#泊位工程

码头平台:基床夯实完成500平方米,基床护坦、护脚砂石回填完成3700立方米,墙后场地块石回填完成1800立方米,完成方块安装69块。

土建工程:管理房完成筏板基础砼浇筑。

8.沙厦高速公路南阳互通及接线工程

完成隧道开挖30米,累计开挖410米。完成调平层混凝土浇筑40米,累计330米。完成二衬混凝土浇筑48米,累计292米。

9.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

进行围护桩开钻、钢筋场进场道路路面硬化。

10.沙县南霞经霞村至双溪公路水毁修复工程

路面工程、交安工程施工已基本完成,其它零星构造物继续施工。

11.闽江防洪工程三明段(三期)沙县项目豆士溪堤段

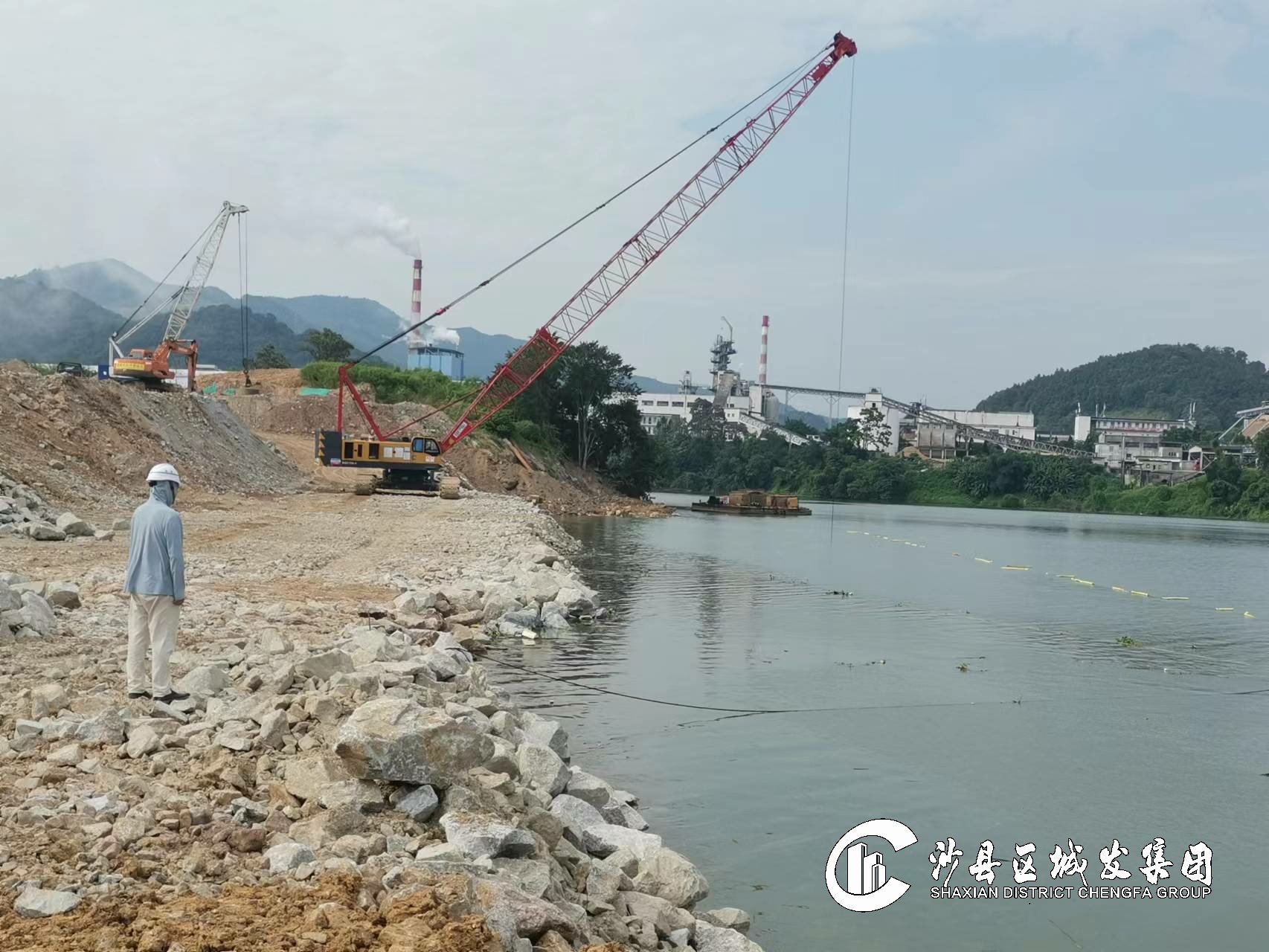

完成溪口老桥至沙溪河汇合口右岸堤段挡墙后亚粘土夯填65米。

12.沙县东溪畔溪河道治理工程

完成公园道右岸5-7层混凝土浇筑及西山村岩尾段基础浇筑100米。
