㈠沙县老旧小区及城区基础设施改造项目
1.长兴路东侧路网改造工程二期

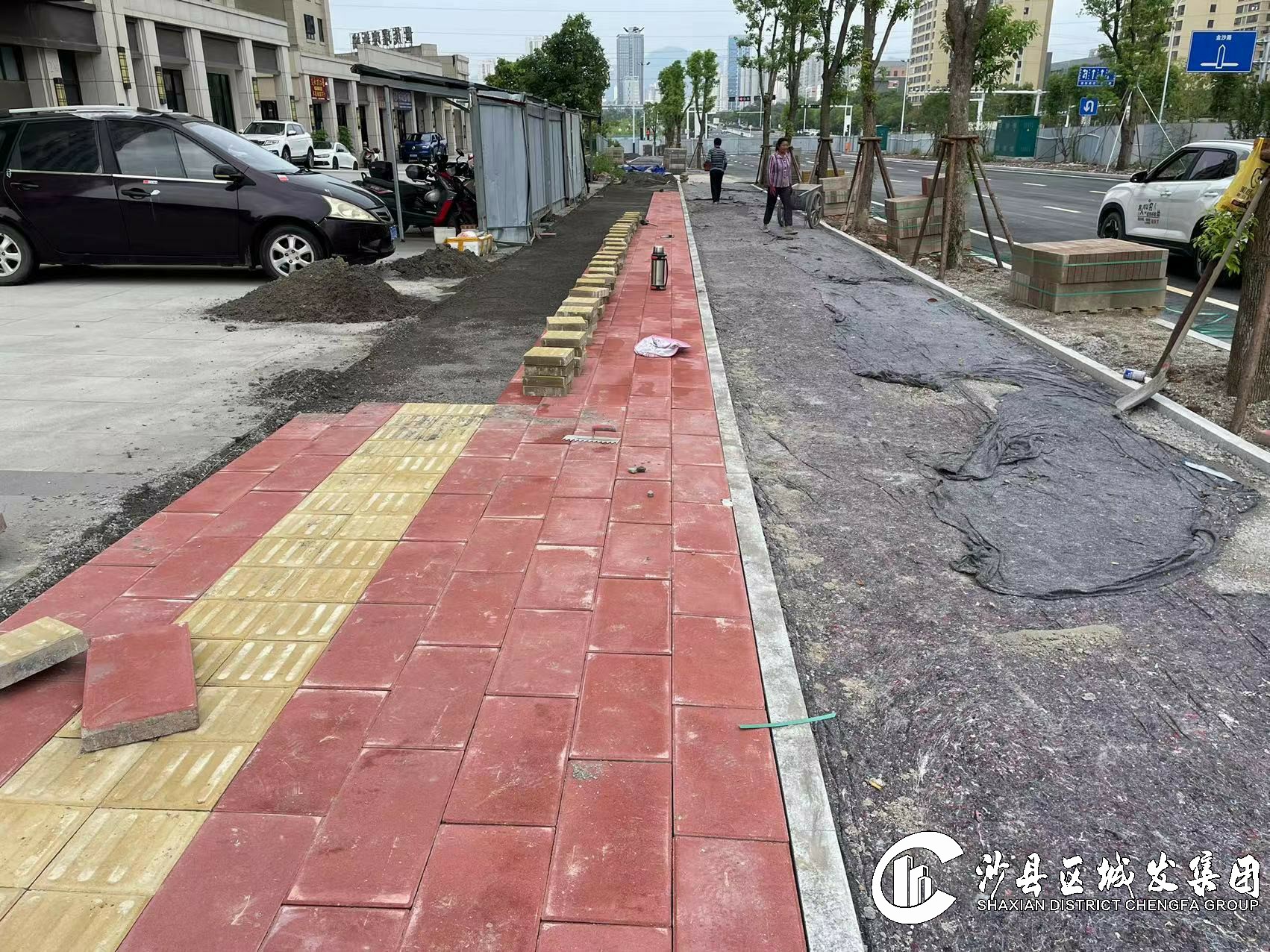

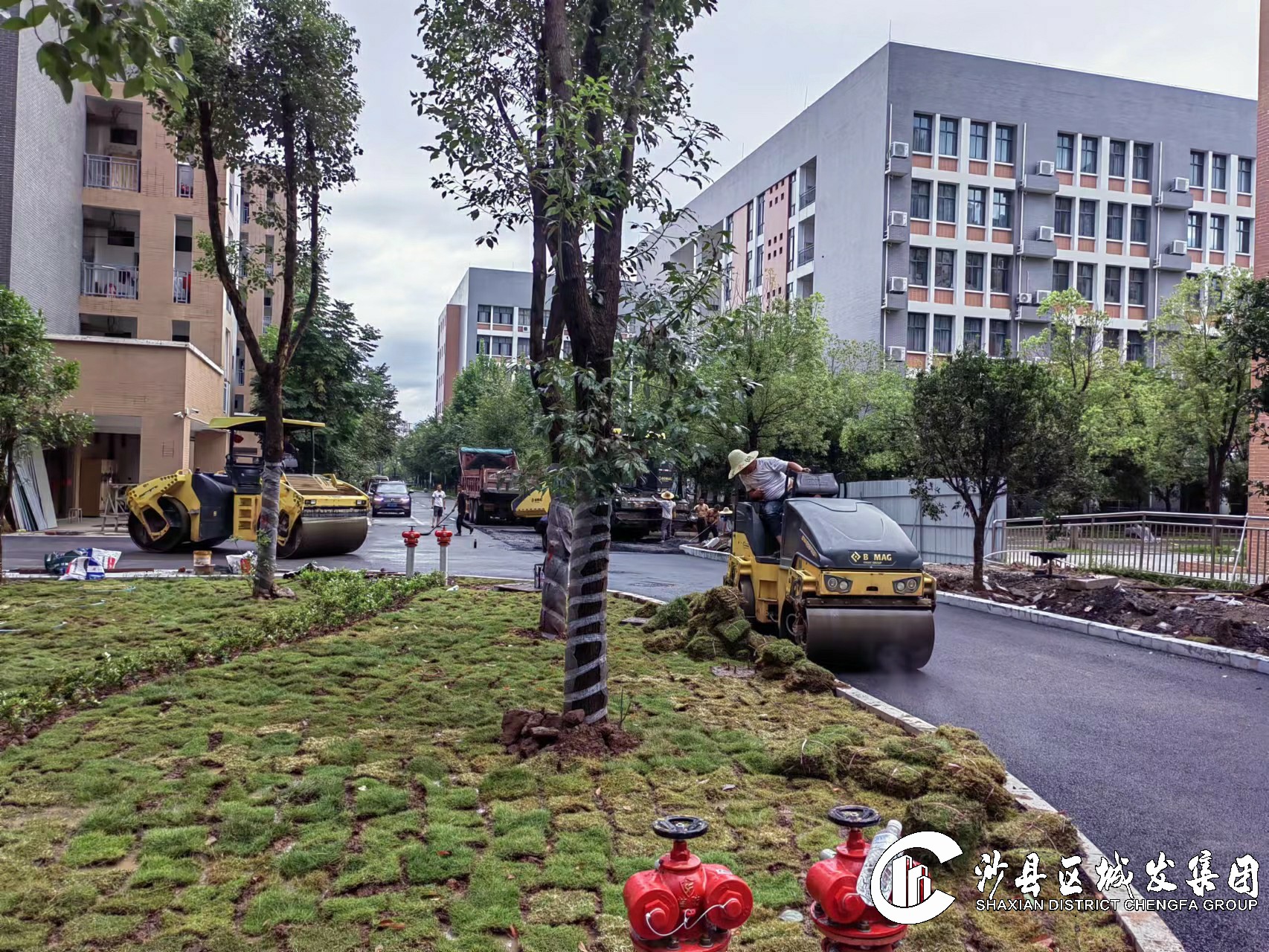

完成非机动车道透水混凝土施工500平方米,人行道透水砖铺贴1000平方米。
2.沙县宜和市场改造项目
室内管线安装完成30%。
3.建国路至兴贤坊铁路慢道项目

完成B段新挡墙砌筑,C段挡墙基础开挖。完成建国东巷鱼塘改造抽水工作。
㈡三明市沙县区东门片老旧小区及基础配套设施改造项目

1.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)
持续推进8号院连廊木构安装、编竹墙粉刷、地面平整。
2.沙县东门历史文化街区南侧文昌街商业地块A标

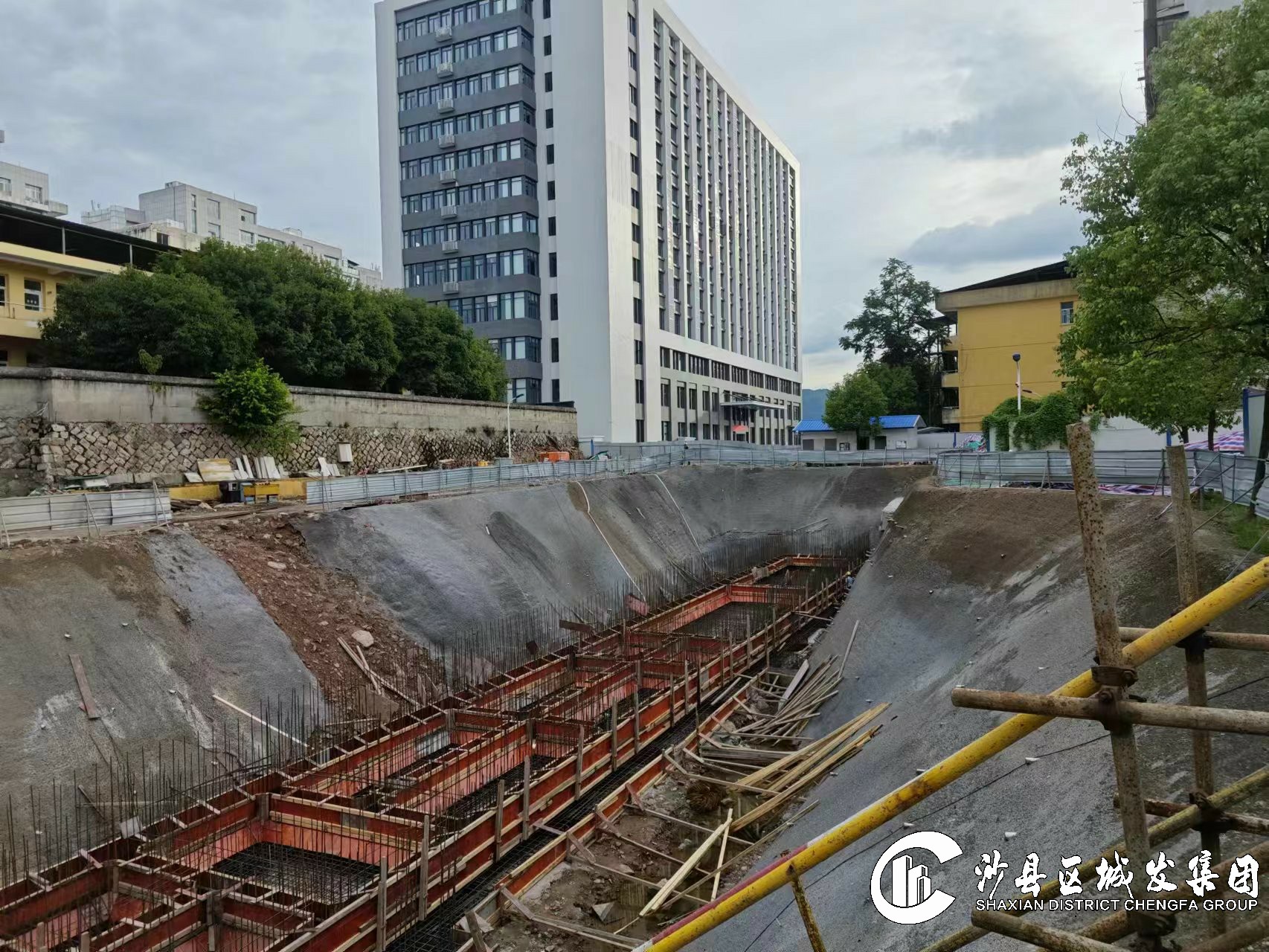

完成全部高压旋喷桩施工共计258根。持续推进地下室土方分层开挖和桩砍桩施工。
3.沙县东门历史文化街区南侧文昌街商业地块B标

完成广场特色水景水池制作和广场地面碾压夯实、水稳层铺设,持续推进土方外运。
㈢老旧小区改造配套基础设施建设项目
1.莲花新村片B标
完成人行道板砖铺贴230平方米。
2.建国片、景山片B标

完成强、弱电管道施工各50米,路面破除300平方米,累计完成总工程量的73%。
3.城北新村B标(三角湖慢道)
完成土方回填300立方米。完成一处广场微地形景观堆土,累计完成总工程量的29%。
㈣其他重点项目

1.沙县水南东片区及农村污水处理厂网建设项目
水南东片区污水处理厂完成联合验收。完成夏茂、高桥、青州和富口镇污水管网铺设累计17.5公里。
2.沙县第一中学学生公寓楼建设项目
完成项目初验。

3.沙县总医院应急救治病房综合楼项目
完成污水站组合池底板钢筋绑扎、模板安装、砼浇筑和止水钢板安装。
4.金沙中路南侧节点公园项目(景观湖)
完成树池广场PC砖铺贴200平方米,绿化地被施工1500平方米。

5.东天岭四、五、六区安置地建设项目
完成五区二层梁板混凝土浇筑、二层柱筋安装施工,完成六区部分一层混凝土浇筑、部分闷顶层模板安装。
6.消防救援大队职工周转房项目
完成五层柱和六层梁板施工。
7.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)
完成琅口隧道右洞洞身开挖及支护11米,累计完成203米,洞身二次衬砌6米,累计完成113米。
完成琅口隧道左洞洞身开挖及支护10米,累计完成399米,洞身二次衬砌7米,累计完成287米。
8.三明港沙县港区青州作业区1#-3#泊位工程
码头平台:基床抛石完成500立方米,墙后棱体块石回填完成2000立方米,完成方块安装10块。
土建工程:配电房独立基础砼浇筑完成21立方米。管理房完成设备房基础及筏板基础钢筋绑扎。
9.沙厦高速公路南阳互通及接线工程
完成隧道开挖40米,累计开挖340米。完成调平层混凝土浇筑40米,累计250米。完成二衬混凝土浇筑36米,累计216米。
10.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成9月份邻近营业线施工各站段安全协议和路局各部室安全监督计划的签订。完成桥梁施工队伍驻地建设场地平整及场坪砼路面硬化。

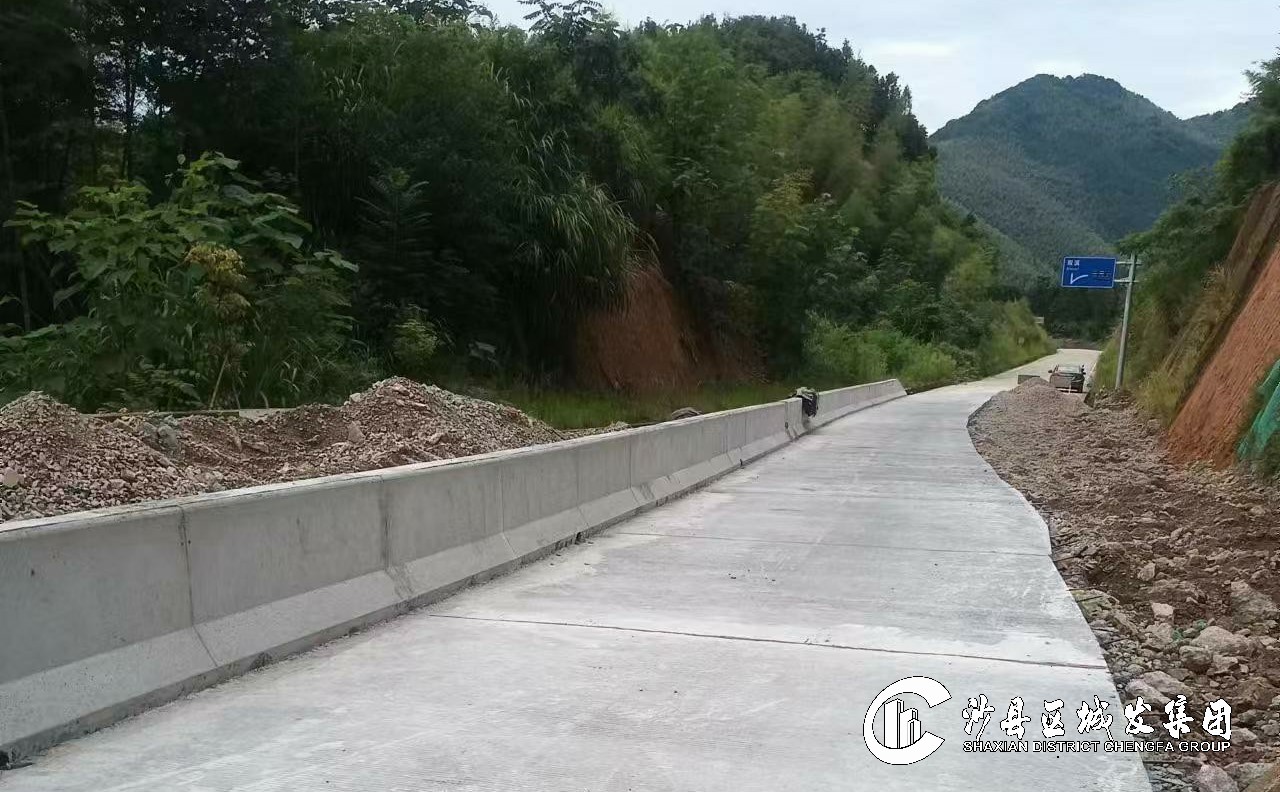

11.沙县南霞经霞村至双溪公路水毁修复工程
完成交安工程施工。

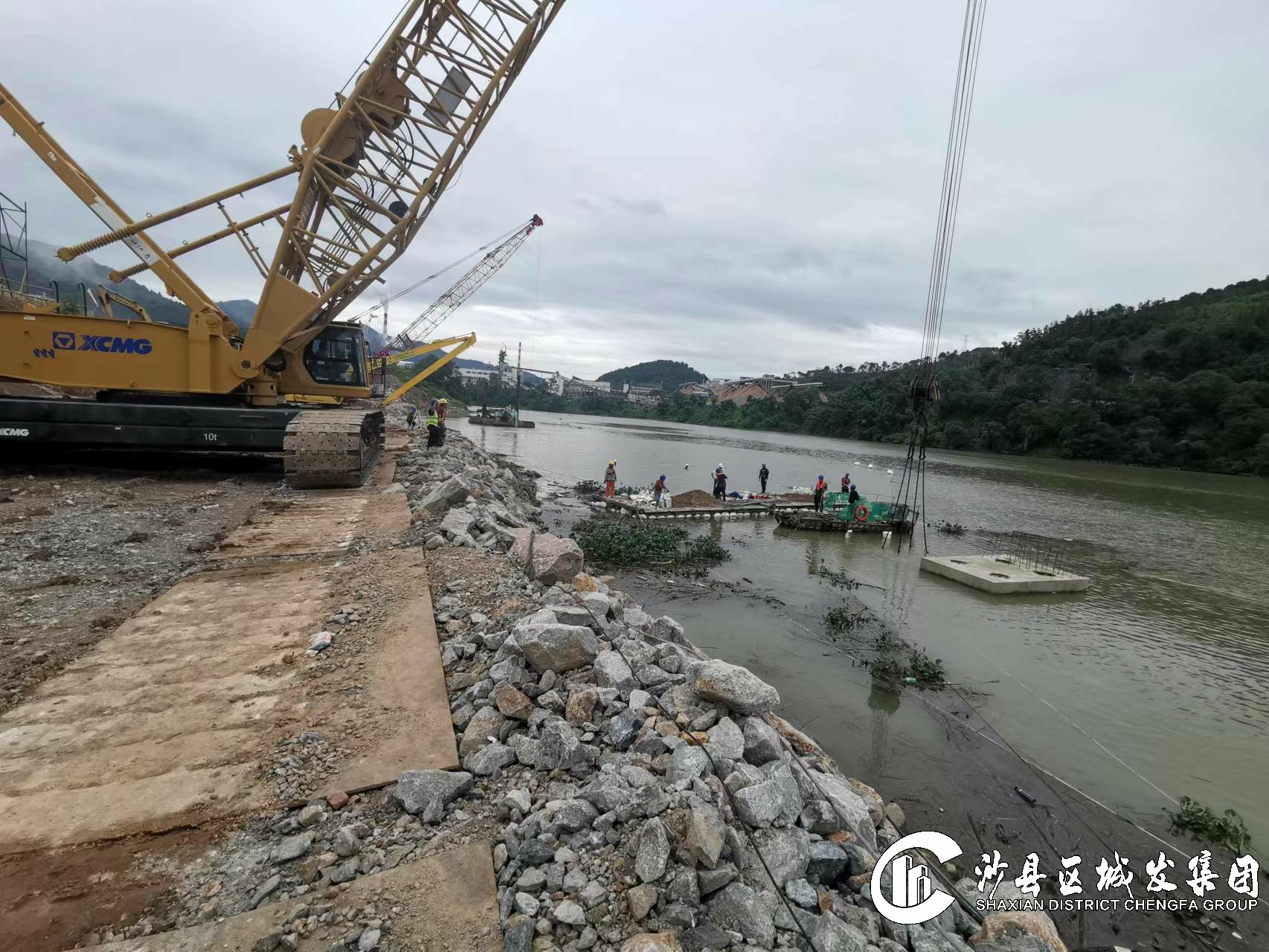

12.闽江防洪工程三明段(三期)沙县项目豆士溪堤段

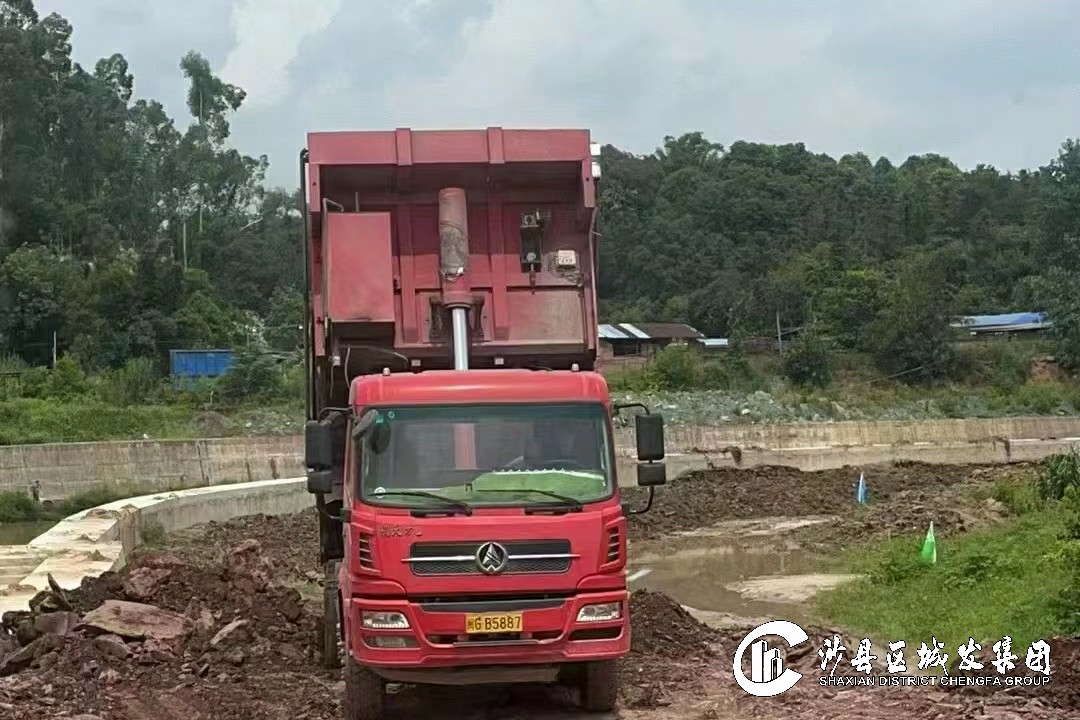

完成溪口老桥至沙溪河汇合口右岸堤段挡墙后亚粘土夯填30米。
13.沙县东溪畔溪河道治理工程
完成公园道右岸基础开挖及1-4层混凝土浇筑。
14.菌草种养循环综合体项目
完成1号、2号棚温室构件制作。
