㈠沙县老旧小区及城区基础设施改造项目
1.长兴路东侧路网改造工程二期

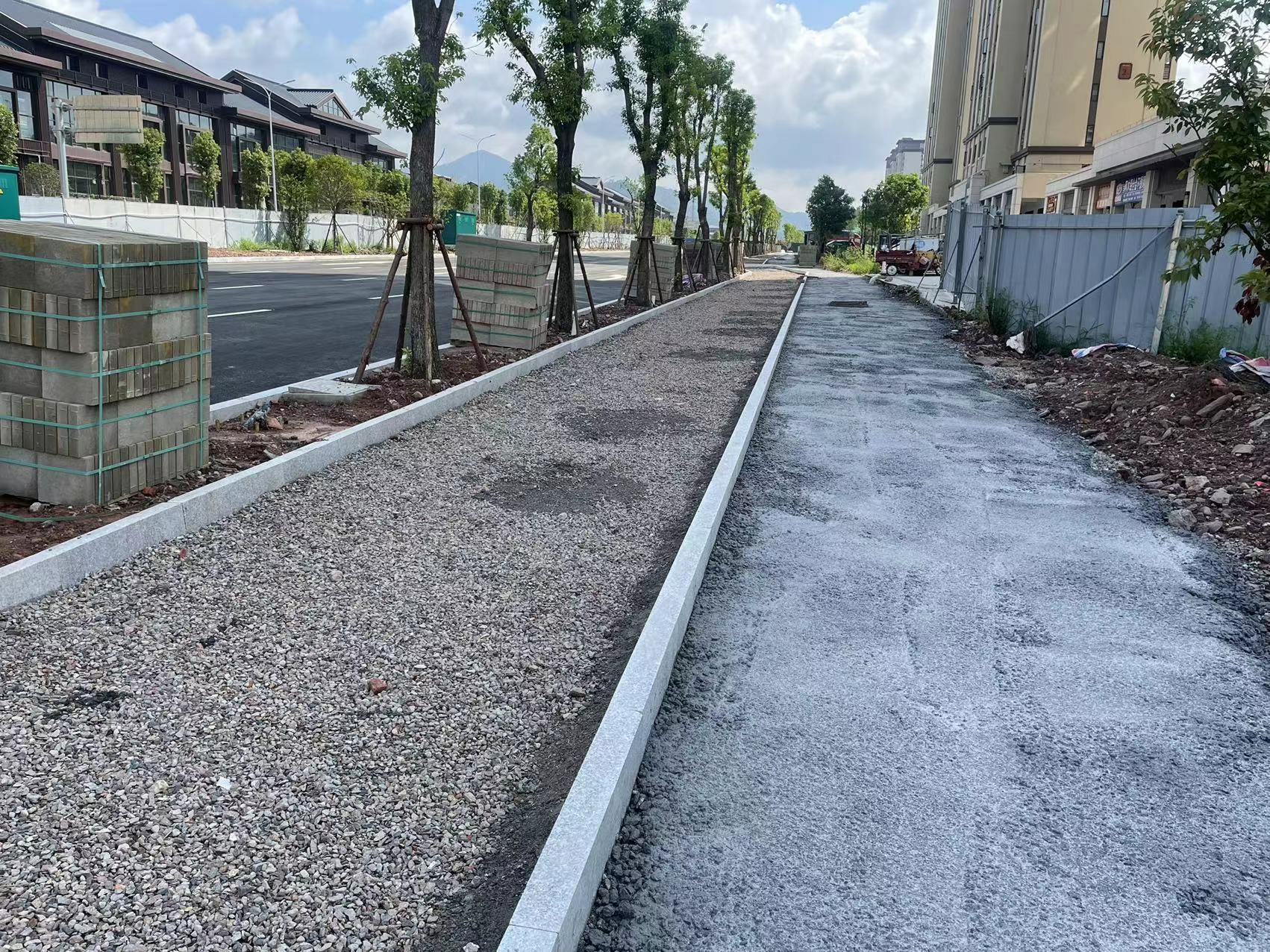

完成非机动车路缘石安装300米,人行道及非机动车道混凝土垫层施工1500平方米。
2.沙县宜和市场改造项目
外立面改造完成20%。
3.建国路至兴贤坊铁路慢道项目
完成B段新砌挡墙基础开挖,毛石材料进场。
㈡三明市沙县区东门片老旧小区及基础配套设施改造项目
1.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)

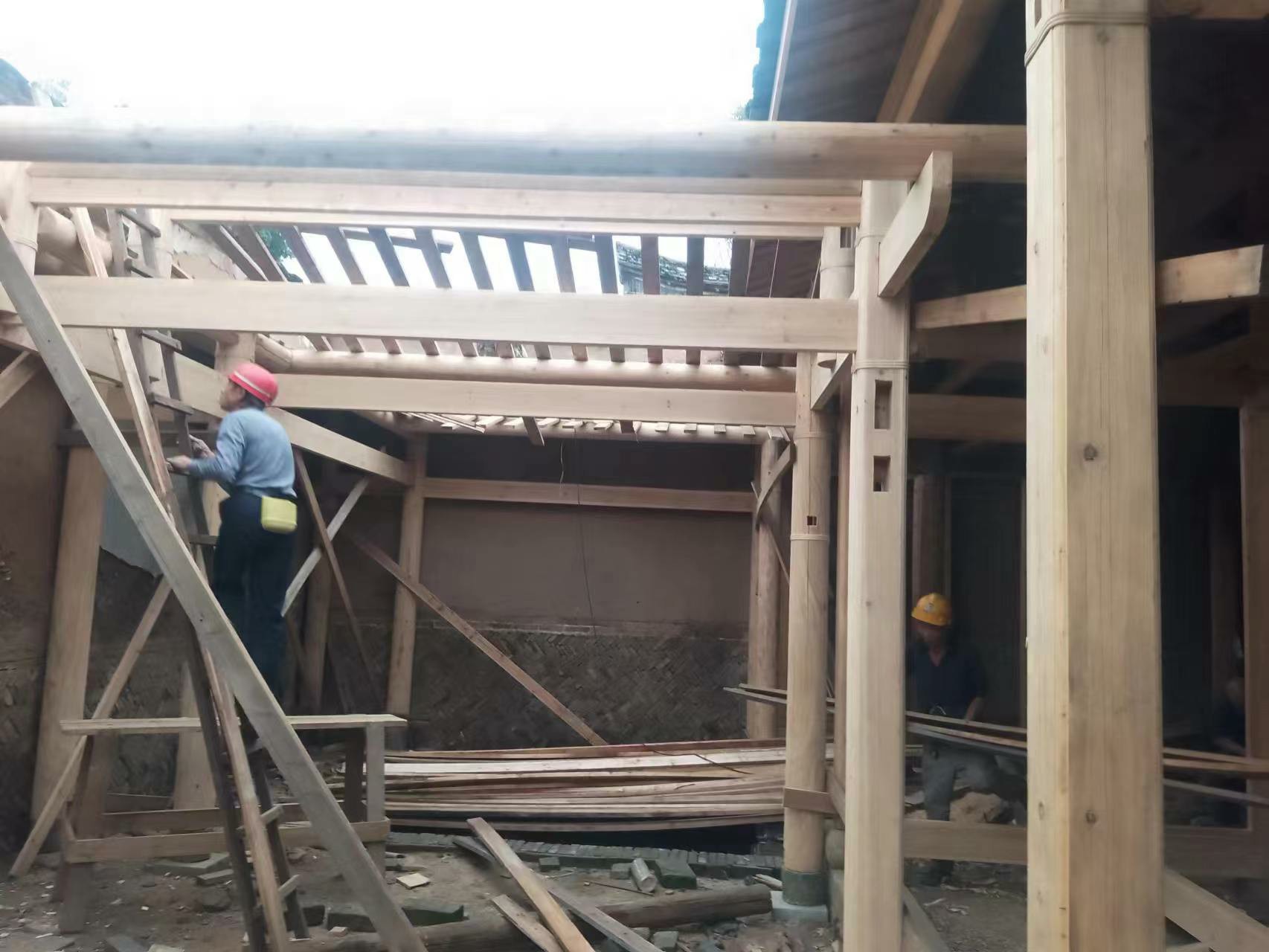

完成8号院主厅屋面挂瓦施工。持续推进编竹墙安装、6号和8号院连廊木构件加工安装。
2.沙县东门历史文化街区南侧文昌街商业地块A标

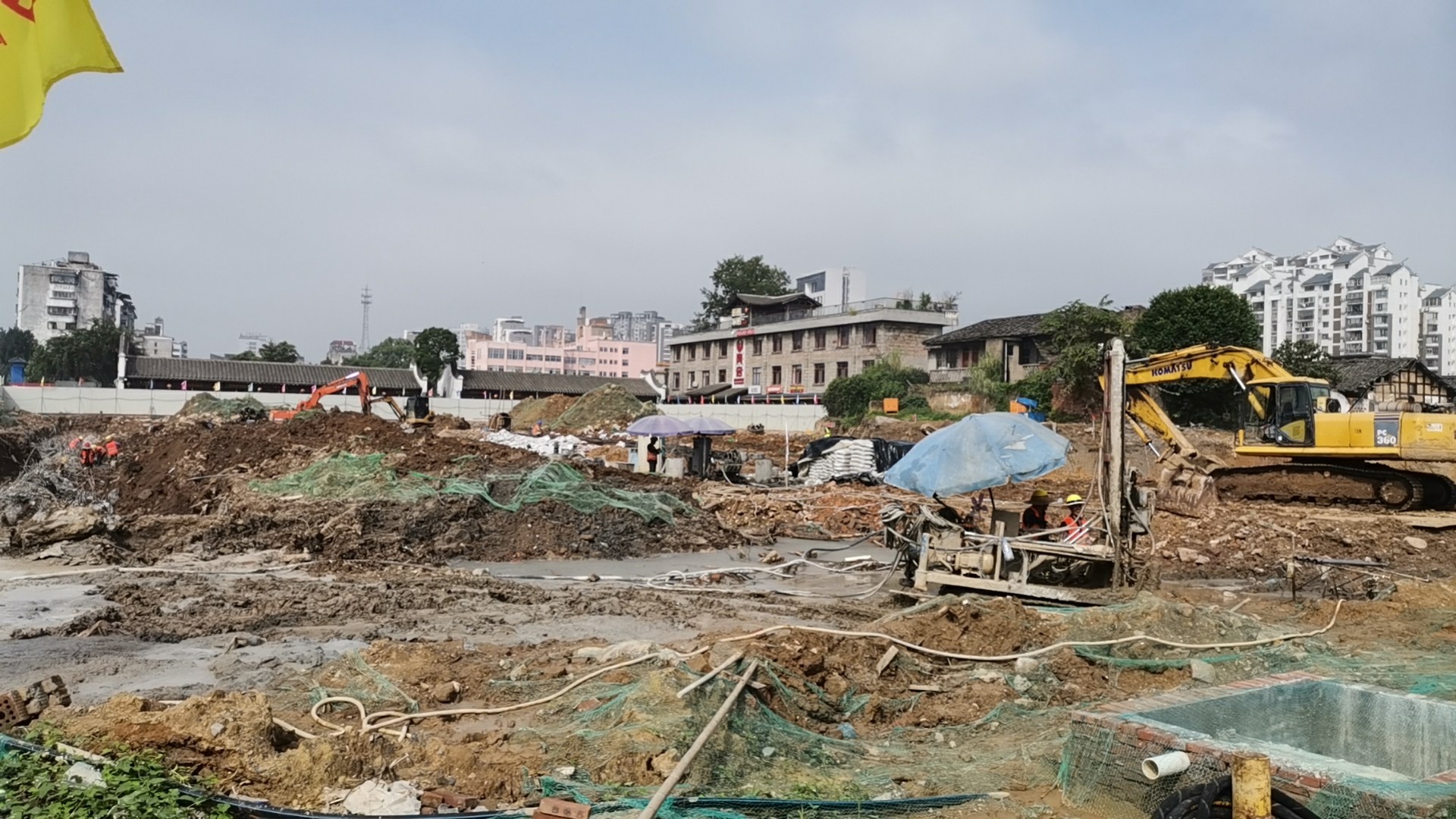

完成高压旋喷桩施工183根。持续推进地下室土方分层开挖和桩砍桩施工。
3.沙县东门历史文化街区南侧文昌街商业地块B标

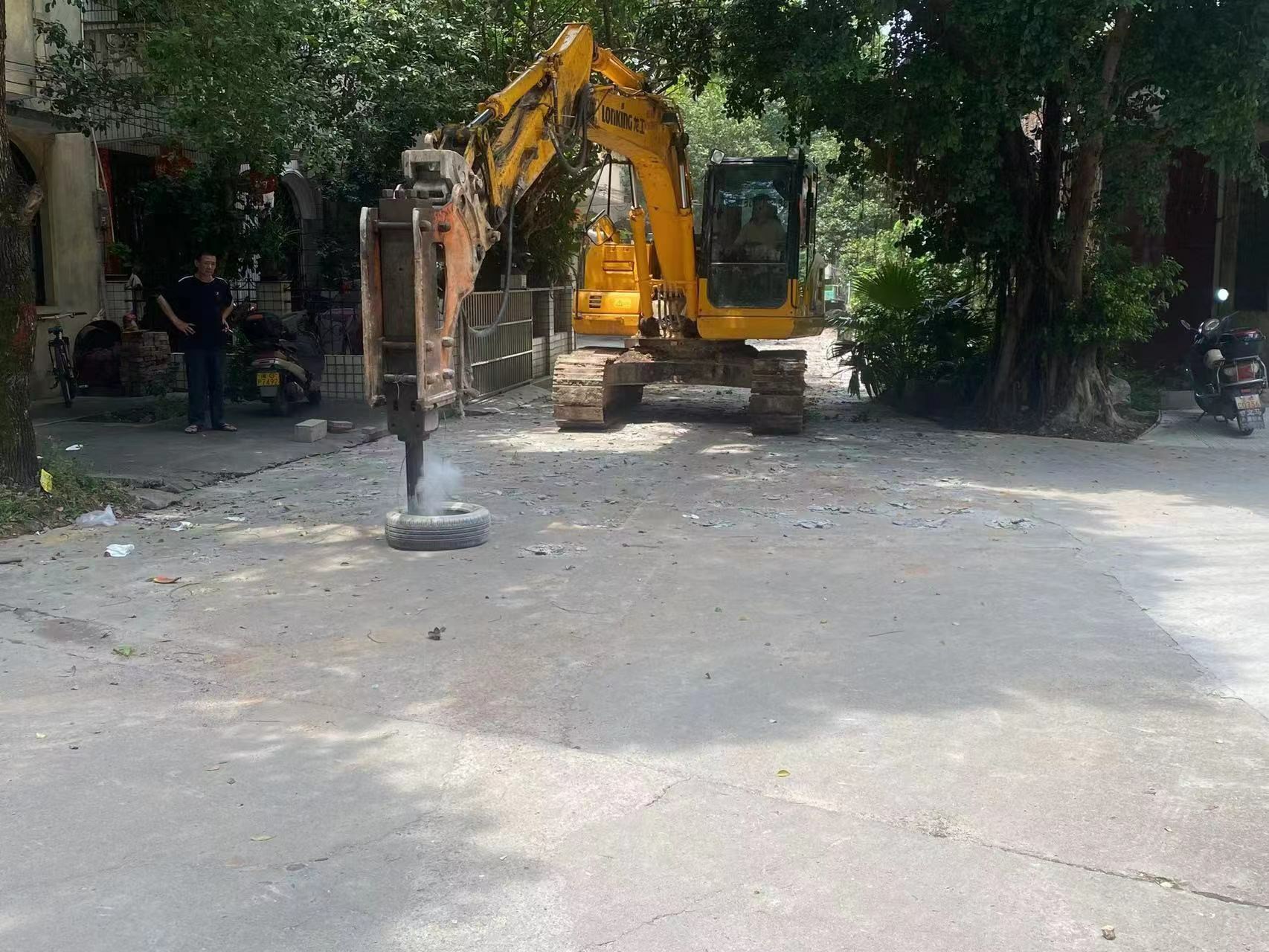

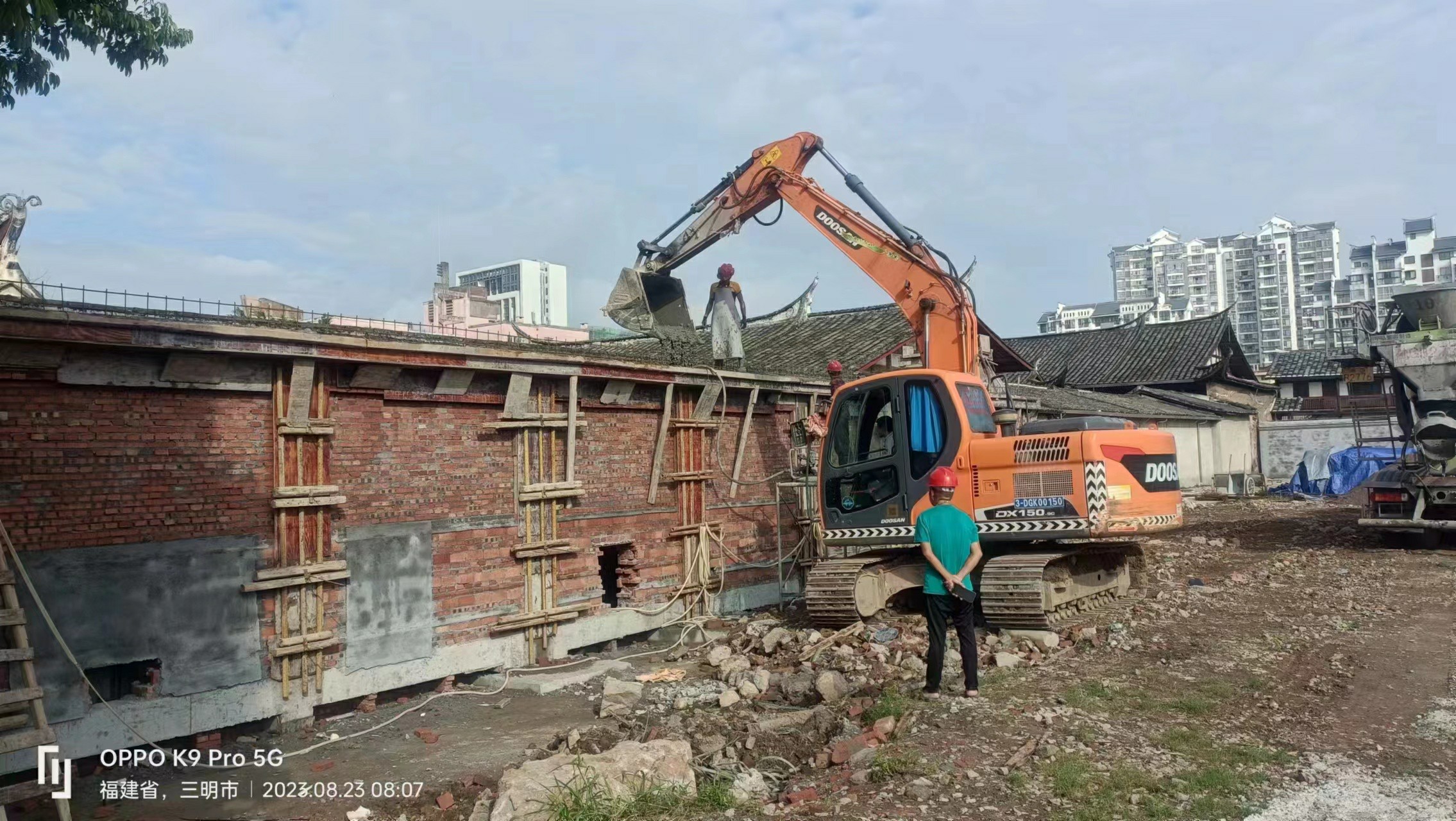

完成广场景墙砌筑和构造柱砼浇筑、公厕拆除。
㈢老旧小区改造配套基础设施建设项目
1.莲花新村片B标

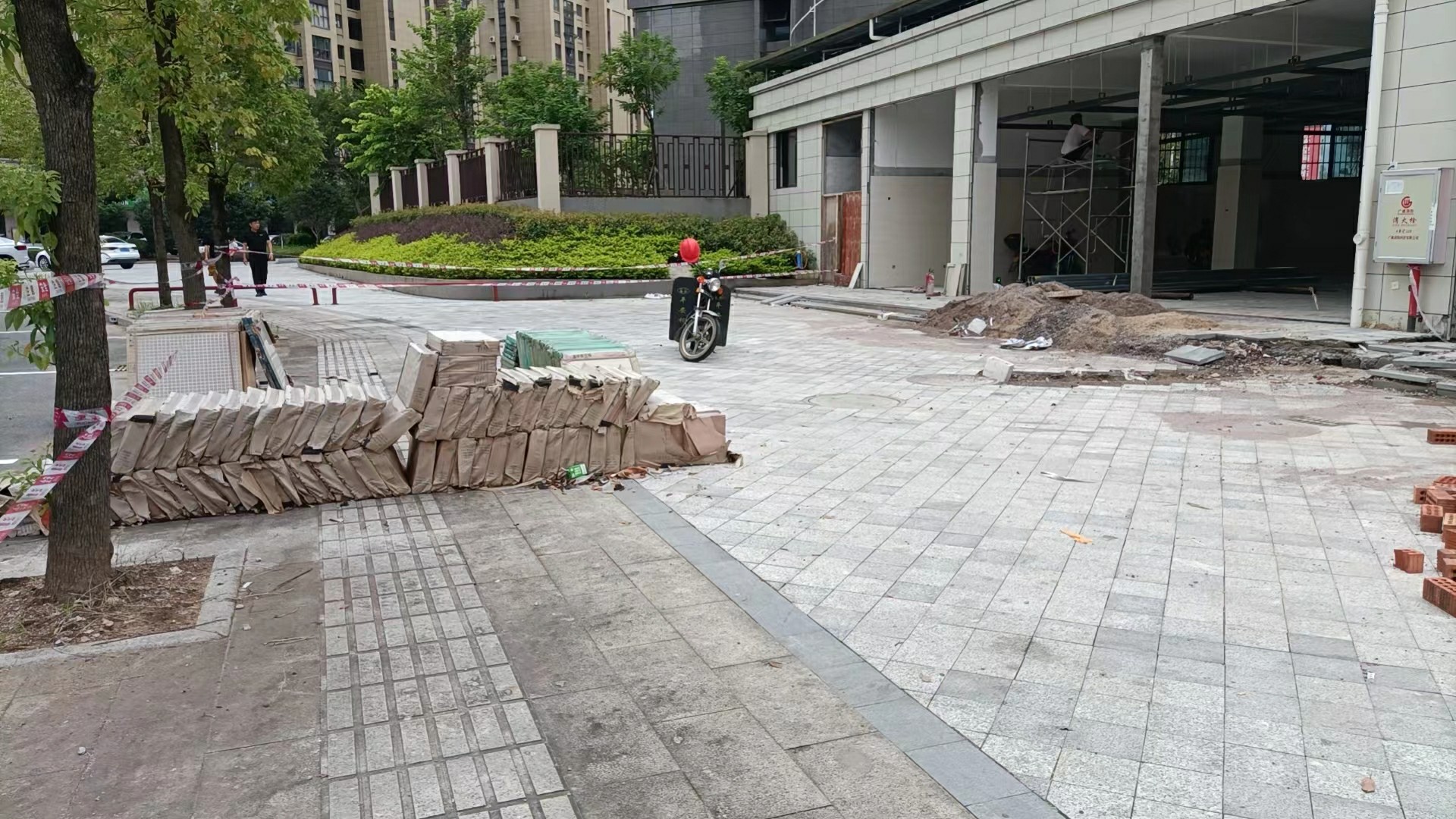

完成横六路路灯安装25盏,人行道板砖铺贴240平方米,累计完成总工程量的92%。
2.建国片、景山片B标
完成强、弱电管道施工各60米,路面破除500平方米,累计完成总工程量的71%。
㈣其他重点项目
1.沙县水南东片区及农村污水处理厂网建设项目
完成夏茂、高桥、青州和富口污水管网铺设累计17.5公里。
2.沙县第一中学学生公寓楼建设项目

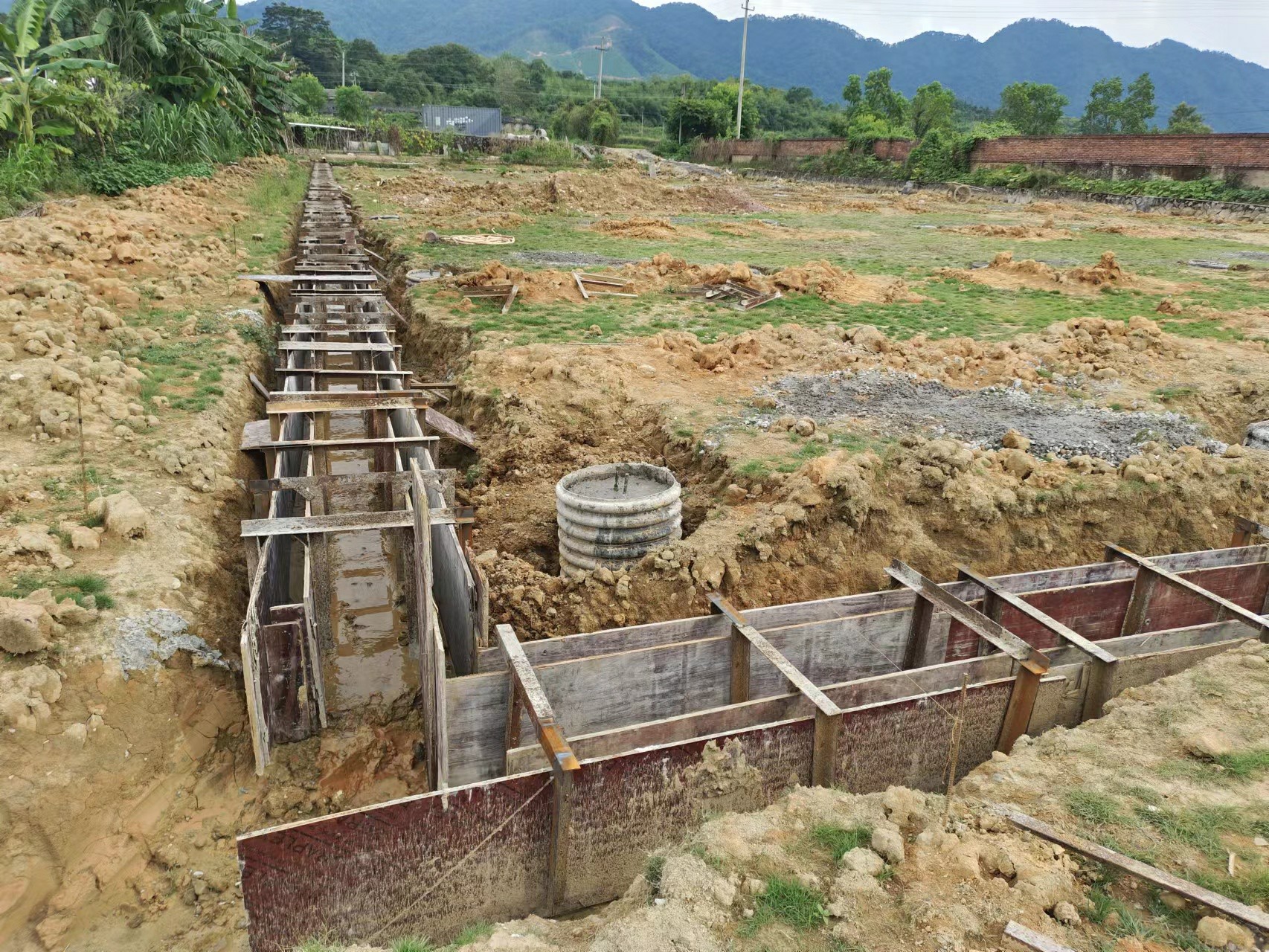

完成路基夯实及碎石灌砂垫层施工。
3.沙县总医院应急救治病房综合楼项目
继续进行污水站桩基检测、底板钢筋绑扎和模板安装。
4.金沙中路南侧节点公园项目(景观湖)

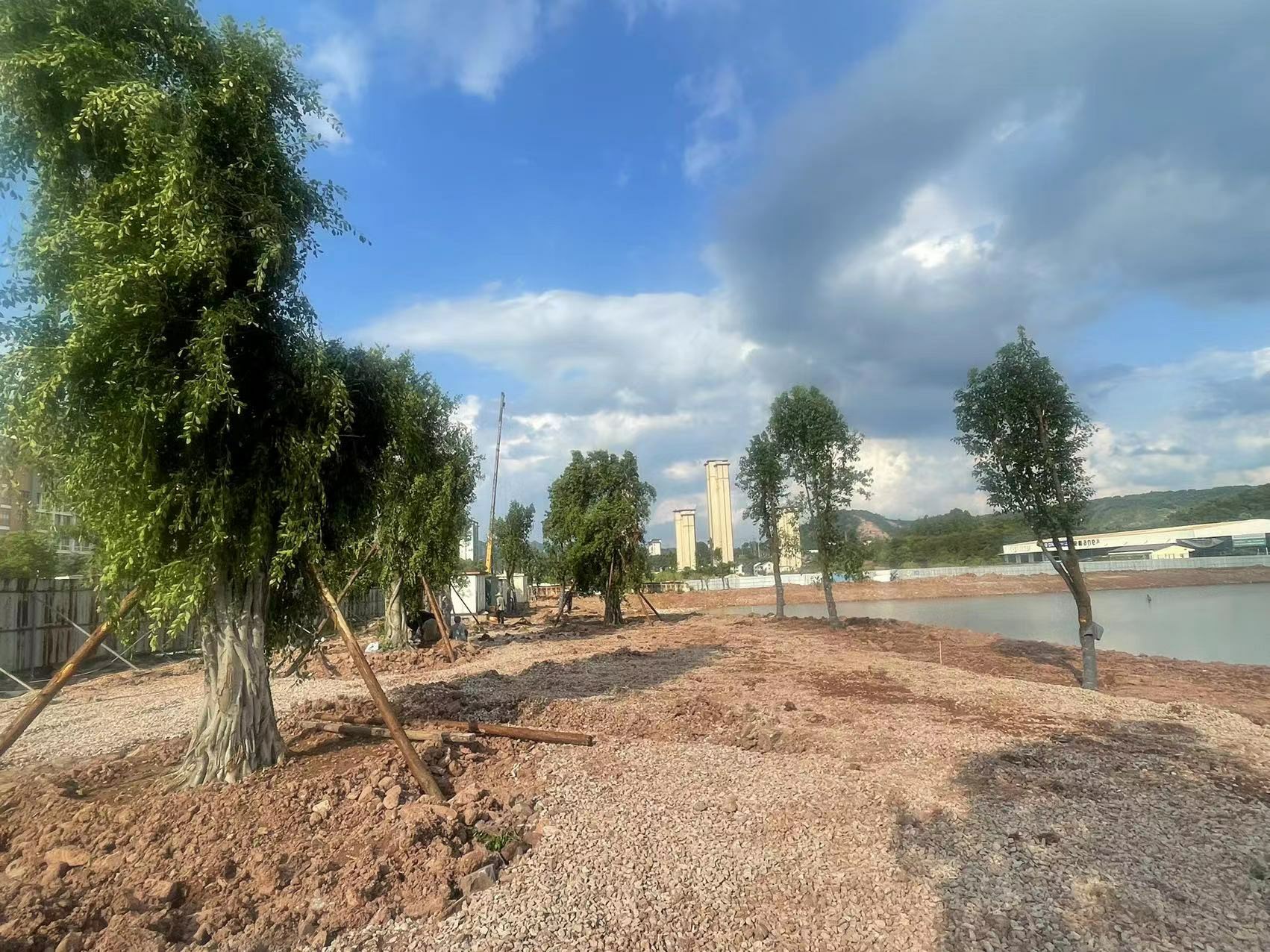

完成树池广场碎石垫层施工800平方米。完成本地榕和香樟乔木种植。

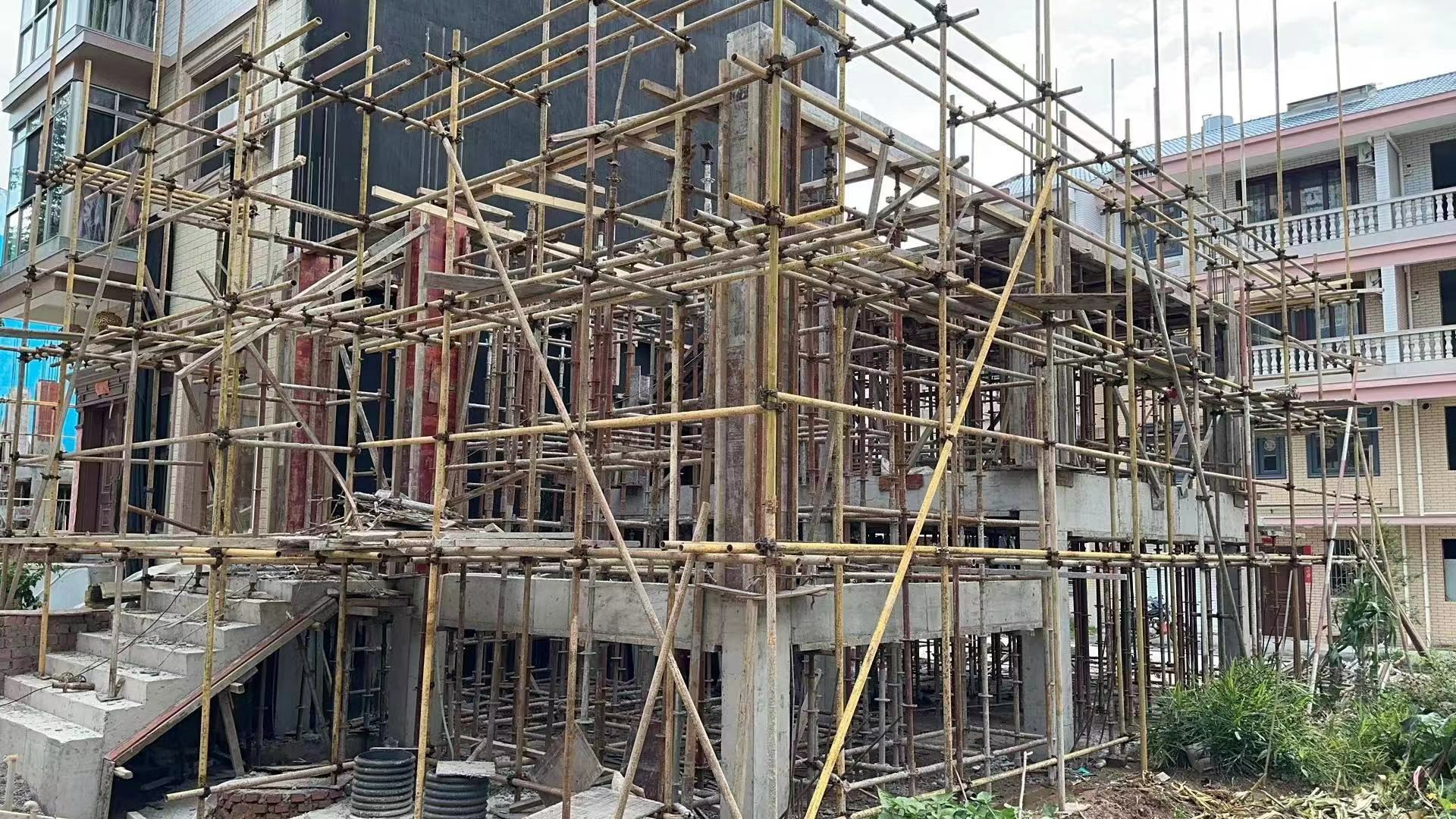

5.东天岭四、五、六区安置地建设项目

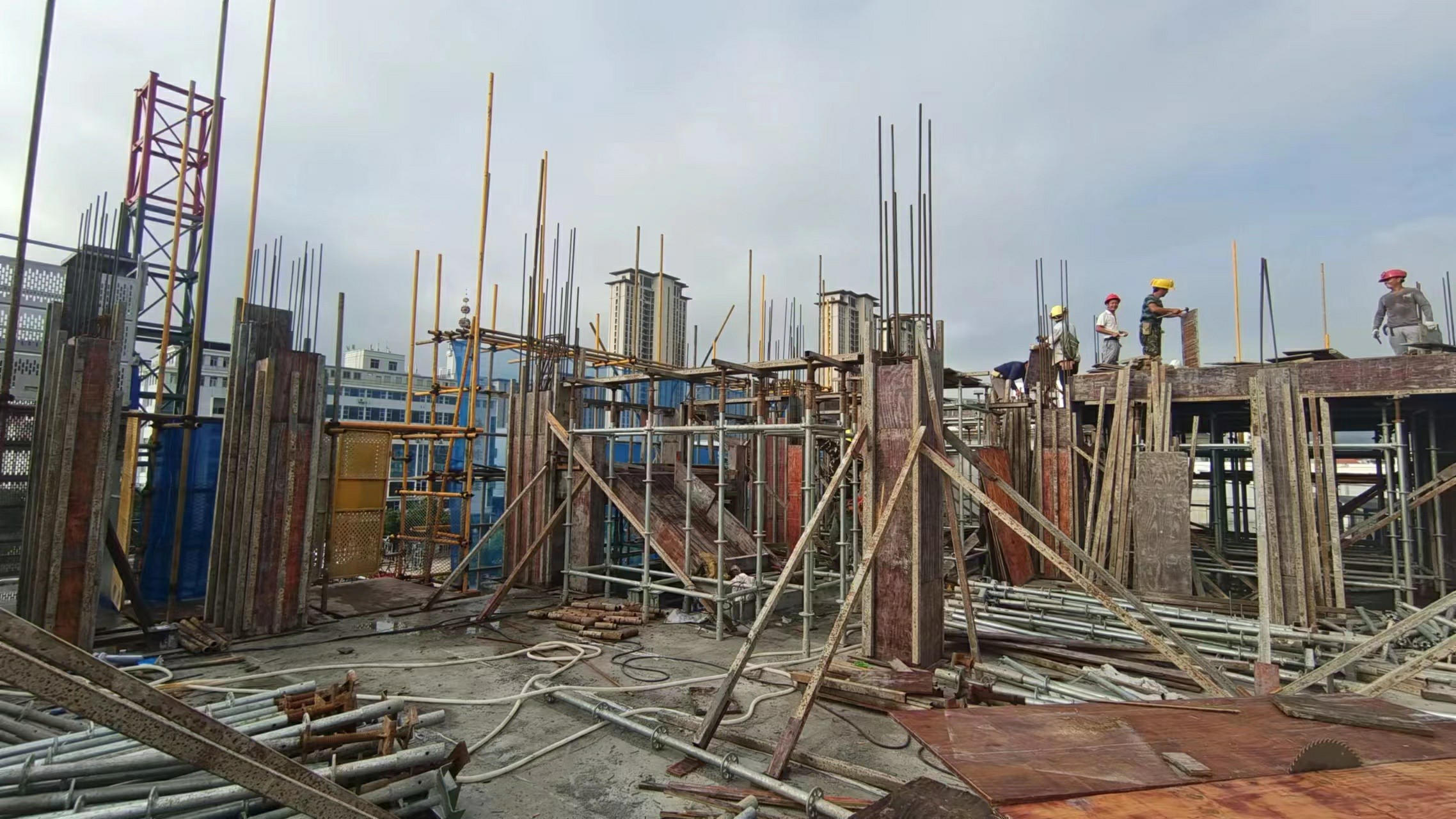

完成五区一层柱和二层梁板模板安装。完成六区部分夹层混凝土浇筑、部分三层梁板混凝土浇筑。
6.消防救援大队职工周转房项目
进行四层柱和五层梁板施工。
7.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)
完成琅口隧道左右洞洞身开挖及支护各10米,洞身二次衬砌各5米。
8.三明港沙县港区青州作业区1#-3#泊位工程
码头平台:基床抛石完成1500立方米,基槽开挖完成220立方米(变更开挖碎块状强风化岩)。
道堆工程:土工膜铺设完成2685.3平方米,土方回填完成4495立方米。
土建工程:配电房独立基础砼浇筑完成32立方米。
9.沙厦高速公路南阳互通及接线工程
完成调平层混凝土浇筑40米,二衬混凝土浇筑36米。
10.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成福州电务段安全协议书签章,永安工务段监督计划表签章。完成施工临时围挡采购450米,临建(职工宿舍)施工场地平整500平方米,水沟砌筑50米。
11.沙县南霞经霞村至双溪公路水毁修复工程
路面修复工程完成50%,正在进行交安工程施工。
12.沙县东溪畔溪河道治理工程

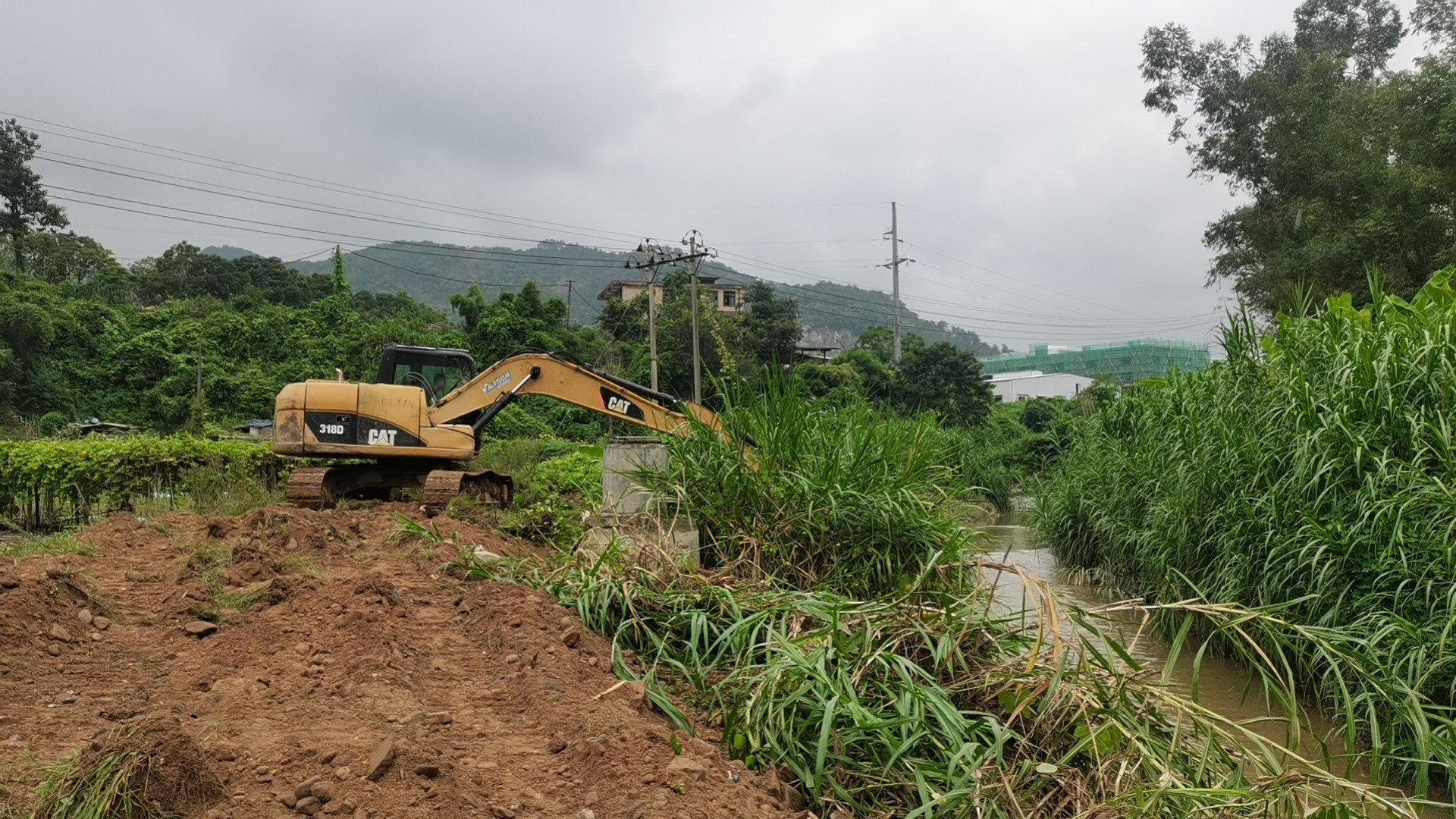

完成宜和佳苑段压顶浇筑45米,西山村岩尾段清表332米。
13.菌草种养循环综合体项目
完成大棚混凝土外沟渠建设及基桩混凝土浇筑。
