城发集团项目周报(2024年第二十期,总第123期)

日期:2024-06-13浏览次数:2193

1.沙县老旧小区及城区基础设施改造项目

(1)东天岭1、2区基础设施改造工程

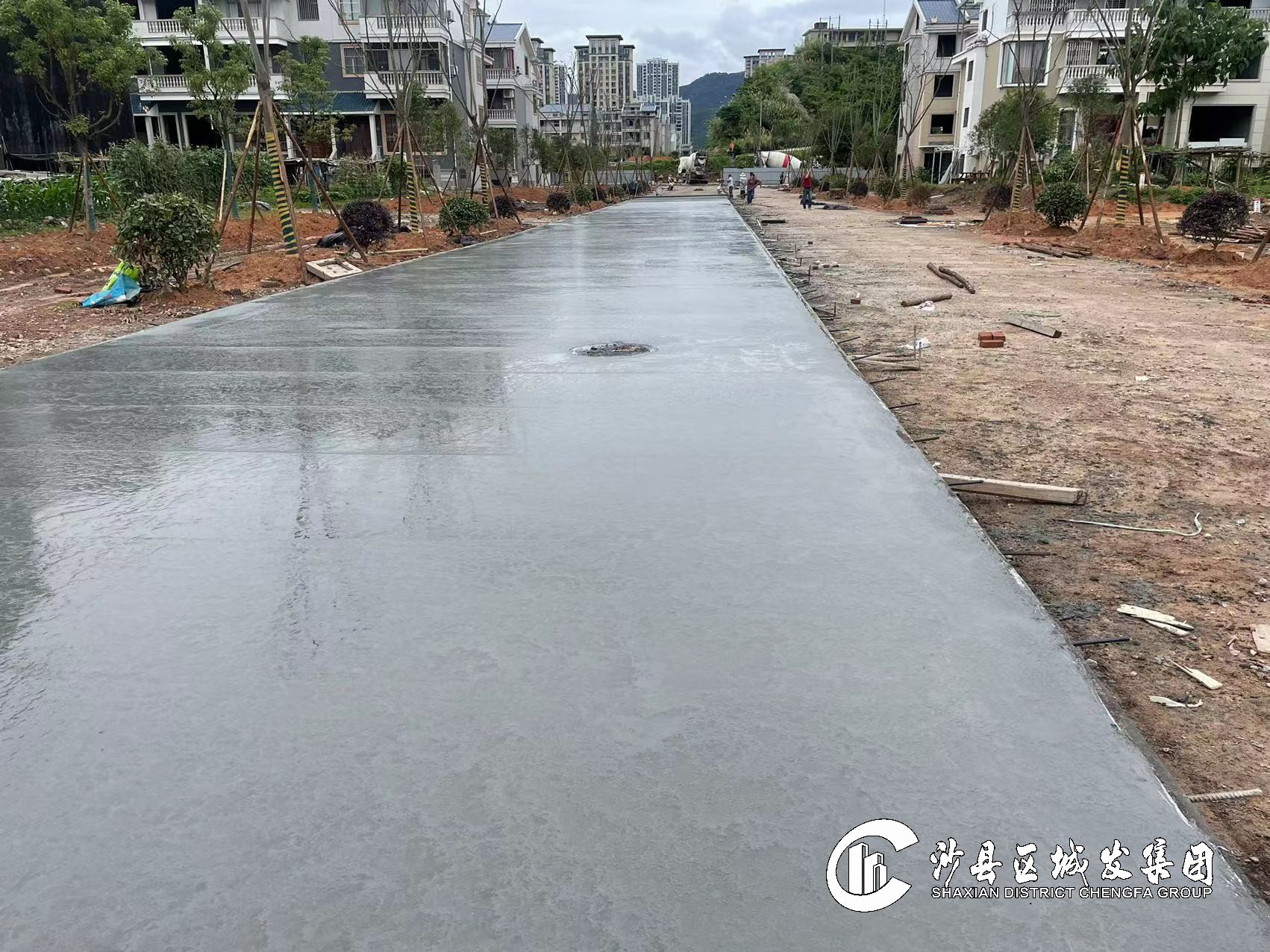

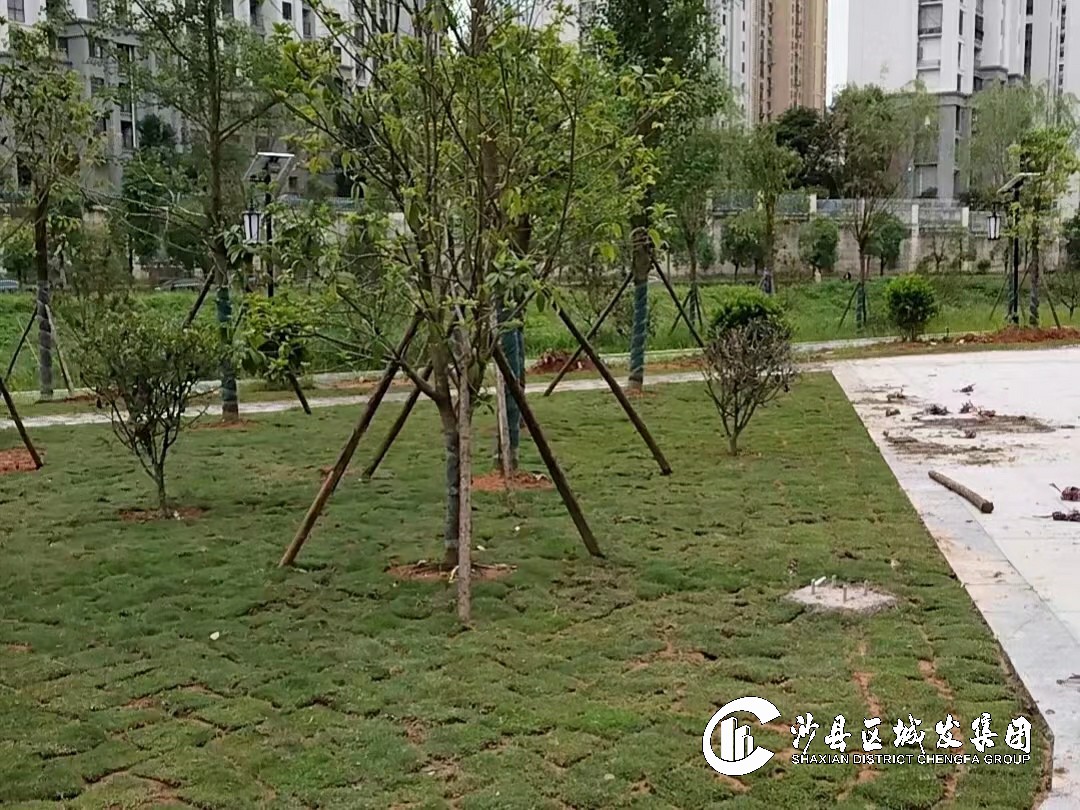

中分路水泥路面铺筑完成中分路半幅,节点公园园路透水砖铺贴完成总量的60%。



(2)东天岭3、6区基础设施改造工程

3区植草砖停车位完成总量的50%,完成6区剩余旧路面清理工作。



2.三明市沙县区东门片老旧小区及基础配套设施改造项目

(1)南侧文昌街商业地块A标

完成A区周边管网施工、铝合金门窗安装。进行B区周边管网施工,铝合金门窗进场。



(2)东大路补齐建筑(二期织补A标段)

完成围挡安装。



(3)东大路132#、147#等文物修缮

完成132#第二进墙面粉刷和天井地面铺贴。



3.其他重点项目

(1)三明市消防教育训练中心扩建项目

进行1-3号实战楼、基础训练区基桩施工。



(2)沙县水南东片区及农村污水处理厂网建设项目

持续推进高桥镇朱厝污水处理站基础开挖。



(3)东天岭4、5、6区安置地建设项目

入户电缆敷设完成20%。

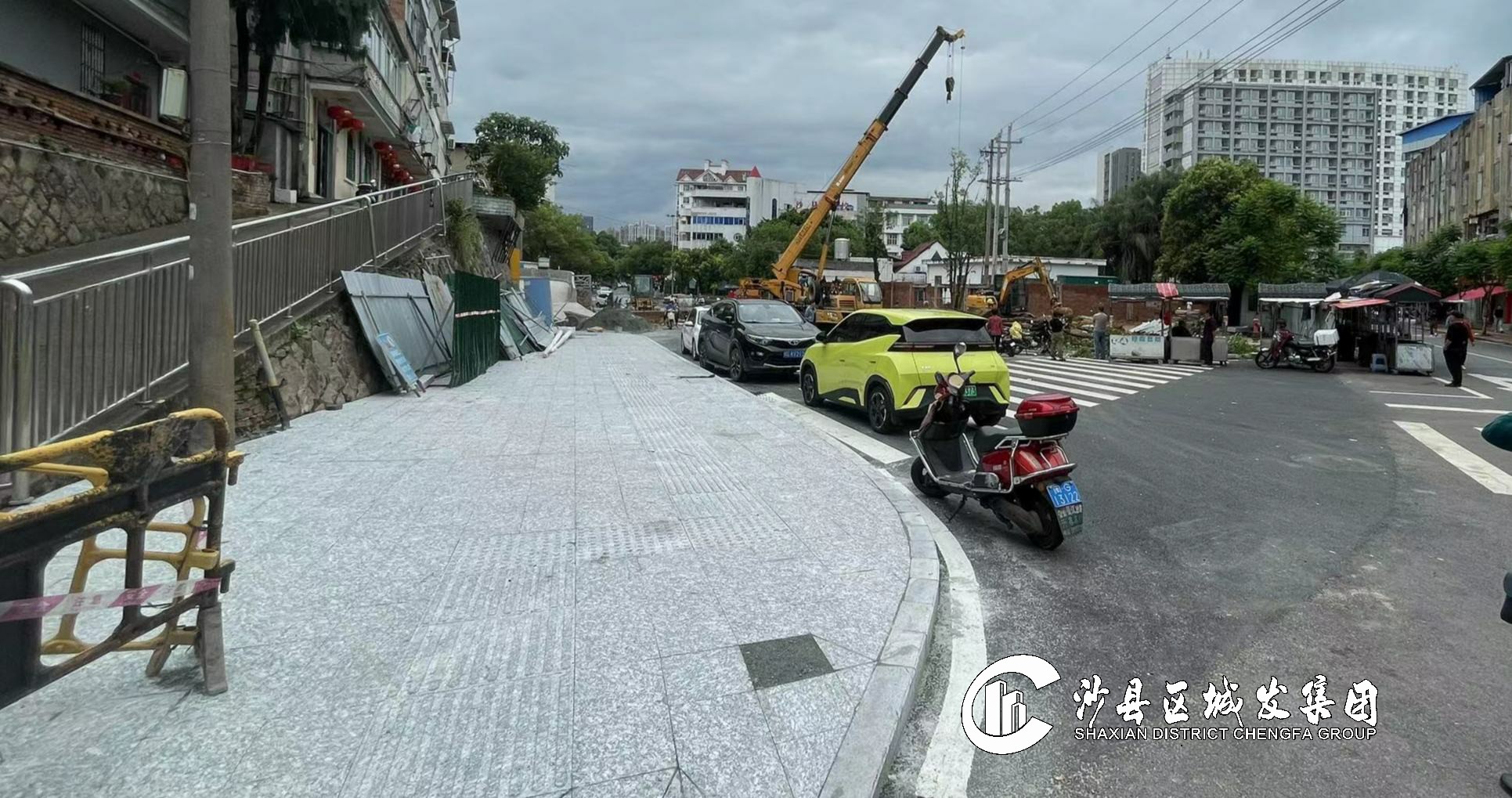

(4)沙县原西山市场旧址提升改造项目

进行人行道路面铺贴。



(5)沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

进行长红大桥左7墩7号块钢筋绑扎,长红大桥右8墩号块模板搭设,长红隧道出口路基挖方完成1000立方米。



(6)沙厦高速公路南阳互通及接线工程

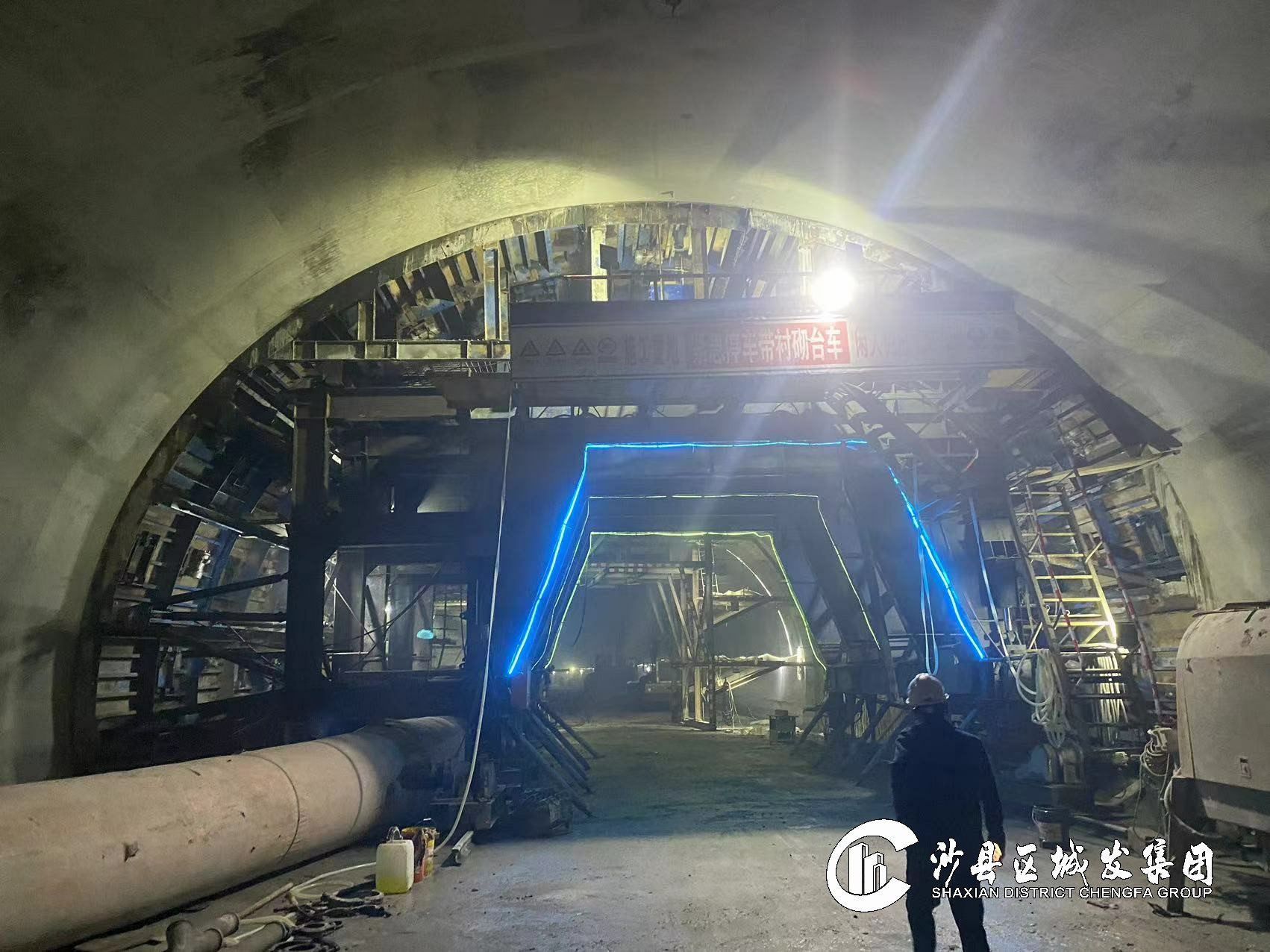

应急处治:2#紧急停车带全长51米,二衬完成36米。进行隆起段隧底50管钻孔注浆。完成电缆沟施工100米。



(7)三明港沙县港区青州作业区1#-3#泊位工程

改移道路:进行连接道路左幅路基换填施工,K0+370~K0+451路基换填施工。

码头平台:进行护软坎反光漆施工。

道堆工程:进行道堆面层裂缝破除整改,排水沟盖板安装。

土建工程:进行管理房室内装修卫生清理、围墙基础施工。



(8)三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成12#墩16根工程桩桩基超声波检测,完成深基坑梯笼安装、基坑垫层浇筑。



(9)省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目

进行预算成果财审工作。


(10)马岩水库淹没区道路复建工程

与设计单位签订补充协议,组织设计单位负责人、乡镇相关领导勘察现场,开展初设地勘工作。


(11)沙厦高速公路虬江互通及接线工程交安、机电、绿化标段

完成交安、机电、绿化图纸修编工作,已上报交通局准备开展图纸审查工作。


(12)闽江防洪工程三明段(三期)沙县项目金斗窠堤段

完成项目前期材料准备工作,已送财政局财审。


(13)沙县东溪支流畔溪安全生态水系建设项目

完成长富公园园路园内草皮铺贴。
