城发集团项目周报(2024年第十九期,总第122期)

日期:2024-06-06浏览次数:166

1.沙县老旧小区及城区基础设施改造项目

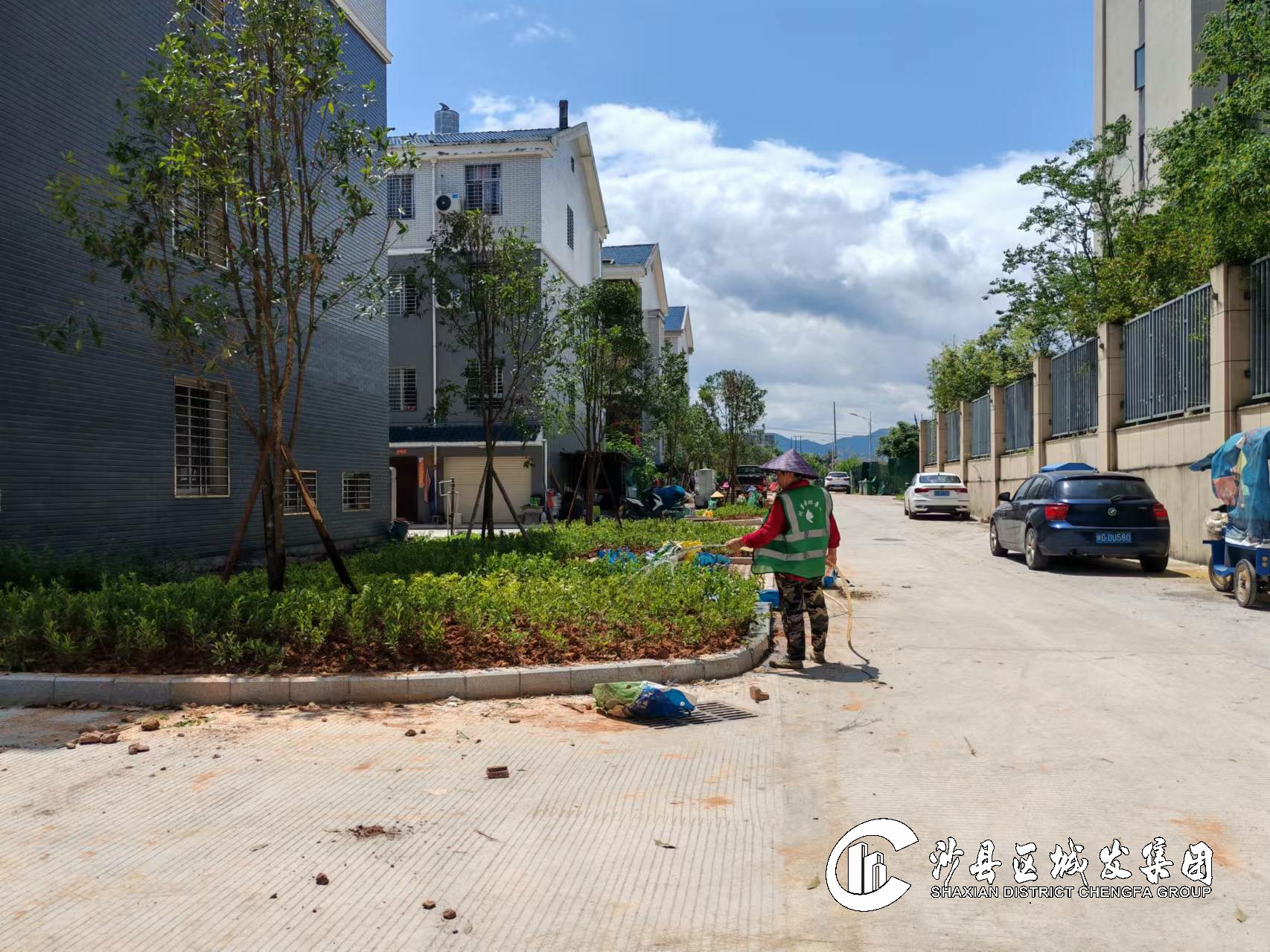

(1)东天岭1、2区基础设施改造工程

完成2区地被种植。节点公园园路透水砖铺贴完成30%。

(2)东天岭3、6区基础设施改造工程

3区节点公园园路碎石层完成铺设,外围人行道路缘石安装完成50%。

2.三明市沙县区东门片老旧小区及基础配套设施改造项目

(1)南侧文昌街商业地块A标

完成公共卫生间墙、地砖铺贴。完成B区塔吊拆除,地下室通风管道安装。

(2)东大路补齐建筑(二期织补A标段)

施工队伍正在进行施工前准备,开始场地清理。

(3)东大路132#、147#等文物修缮

进行132#和147#木构件加工,132#第二进墙面粉刷、第三进屋面挂瓦,147#第三进竹编夹泥墙安装、天井地面铺贴。

3.其他重点项目

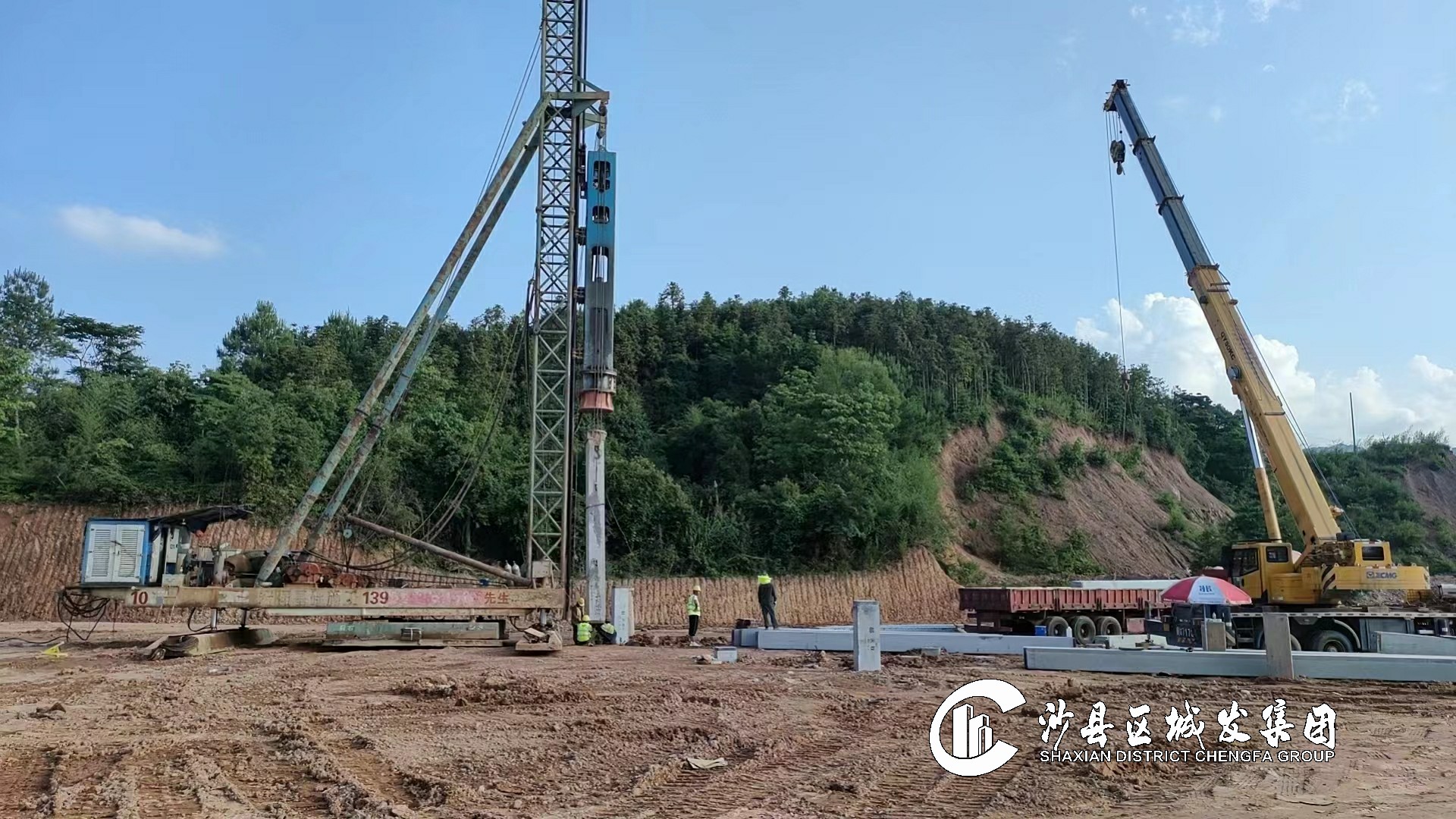

(1)三明市消防教育训练中心扩建项目

进行综合管理楼、综合训练楼基桩施工。

(2)沙县水南东片区及农村污水处理厂网建设项目

高桥镇朱厝污水处理站基础开挖。

(3)东天岭4、5、6区安置地建设项目

入户电缆敷设完成10%。

(4)沙县原西山市场旧址提升改造项目

持续推进道路沥青面层施工。

(5)沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

进行长红大桥左7墩6号块混凝土浇筑,长红大桥右8墩7号块混凝土浇筑,长红隧道出口路基挖方完成1500立方米。

(6)沙厦高速公路南阳互通及接线工程

应急处治:2#紧急停车带全长51米,二衬完成27米。进行隆起段隧底50管钻孔注浆,拱脚72根89管注浆。完成电缆沟施工100米。

(7)三明港沙县港区青州作业区1#-3#泊位工程

改移道路:进行连接道路左幅路基换填施工,K0+370~K0+451路基换填施工。

码头平台:进行护软坎反光漆施工。

道堆工程:进行道堆面层裂缝破除整改。

土建工程:进行管理房室内装修卫生清理、围墙基础施工。

(8)三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成12#墩8根桩头破除。完成五方选桩会议(取芯检测),确定选桩10根。

(9)省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目

完成施工图预算送审稿,准备施工、监理招标前期工作。

(10)国道G638线沙县城关过境段(际口-庵下)工程

根据勘察建议进行工可编制。

(11)马岩水库淹没区道路复建工程

开展工可报告修编。

(12)沙厦高速公路虬江互通及接线工程交安、机电、绿化标段

交安、机电、绿化图纸修编工作已基本完成,正在编制施工图预算。

(13)闽江干流防洪提升工程(三明段)沙县项目古县堤段

完成明光桥下游墙背土方回填长度63米。

(14)沙县东溪支流畔溪安全生态水系建设项目

完成长富公园园路花岗岩铺贴,园内景观灯安装工作。
