城发集团项目周报(2024年第十五期,总第118期)

日期:2024-05-08浏览次数:337

1.沙县老旧小区及城区基础设施改造项目

(1)建国路至兴贤坊铁路慢道项目

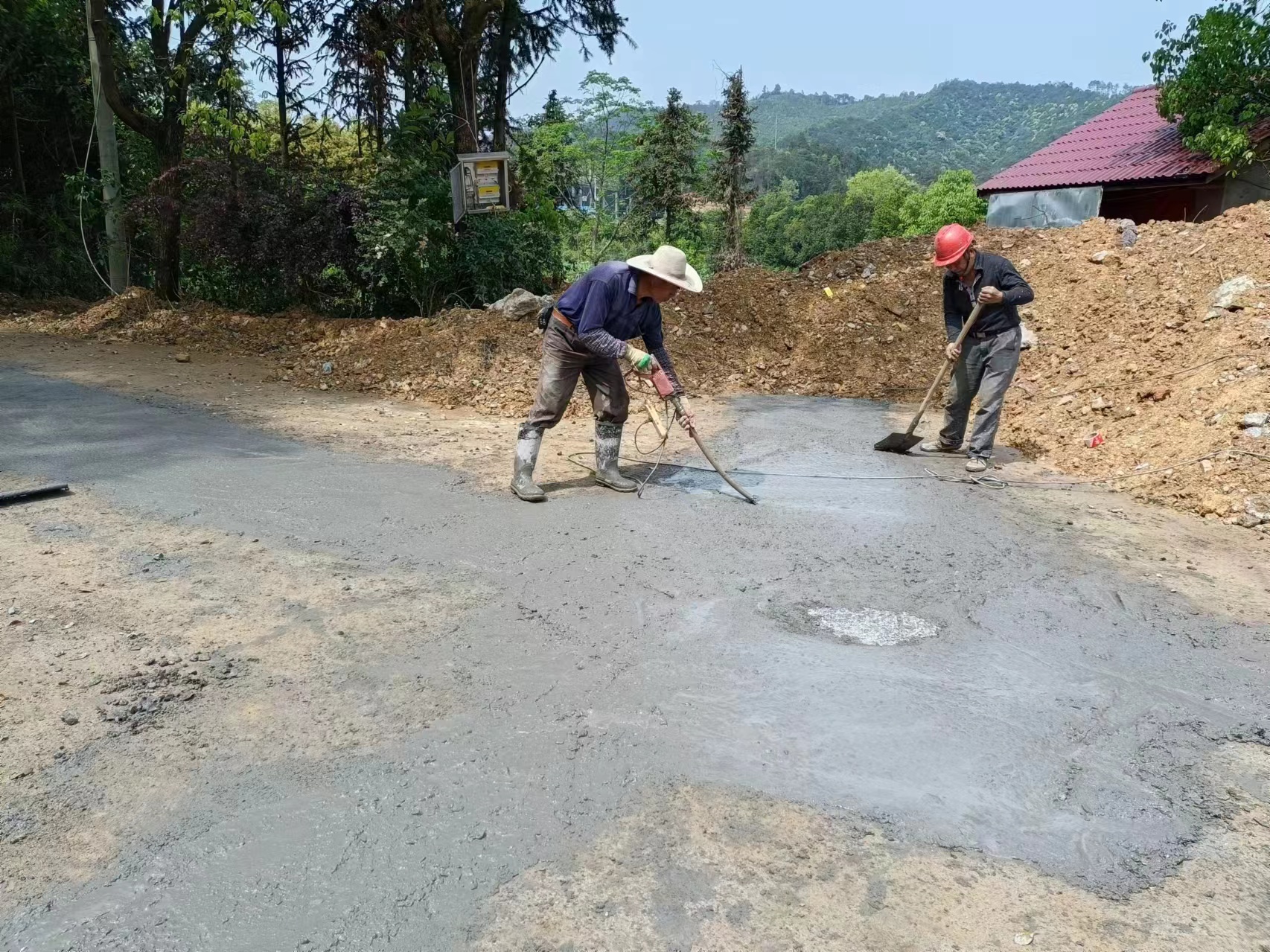

继续推进建国市场周边道路东侧段路面沥青铺设。



(2)东天岭1、2区基础设施改造工程

完成外围人行道火烧板铺贴。节点公园海绵设施下凹绿地碎石层完成50%。



(3)东天岭3、6区基础设施改造工程

东天岭3区节点公园海绵设施管道预埋完成50%。



2.三明市沙县区东门片老旧小区及基础配套设施改造项目

(1)南侧文昌街商业地块A标

完成5号楼木结构门楼主体安装和B区屋面挂瓦施工。



(2)南侧文昌街商业地块B标

完成初验。



(3)东大路132#、147#等文物修缮

完成132#第三进屋面木望板安装。



3.其他重点项目

(1)沙县水南东片区及农村污水处理厂网建设项目

完成高桥镇明洋山污水处理站回填及场地平整。



(2)东天岭4、5、6区安置地建设项目

门窗安装完成96%。



(3)沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

进行长红大桥左7墩2号块浇筑,长红大桥右8墩3号块模板拼装。长红隧道出口路基配套排水涵洞施工完成90立方米。



(4)沙厦高速南阳互通及接线工程

应急处治:1#紧急停车带全长51米,目前二衬完成51米。



(5)三明港沙县港区青州作业区1#-3#泊位工程

改移道路:进行涵洞出水口急流槽施工。
     码头平台:进行集水池栏杆反口砼浇筑,北侧护坡施工。
     道堆工程:进行路面伸缩缝填缝料灌注,道堆面层裂缝破除整改。
     土建工程:进行管理房、门卫房室内装修施工。



(6)三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成金泉路12#墩水泥搅拌桩130根,累计完成168根。



(7)省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目

与相关部门核对优化施工图初稿。


(8)沙县东溪畔溪段河道治理工程

完成领秀华城透水砖铺贴100米。
