1.沙县老旧小区及城区基础设施改造项目
(1)建国路至兴贤坊铁路慢道项目
完成步道两侧草皮铺贴。
(2)东天岭1、2区基础设施改造工程

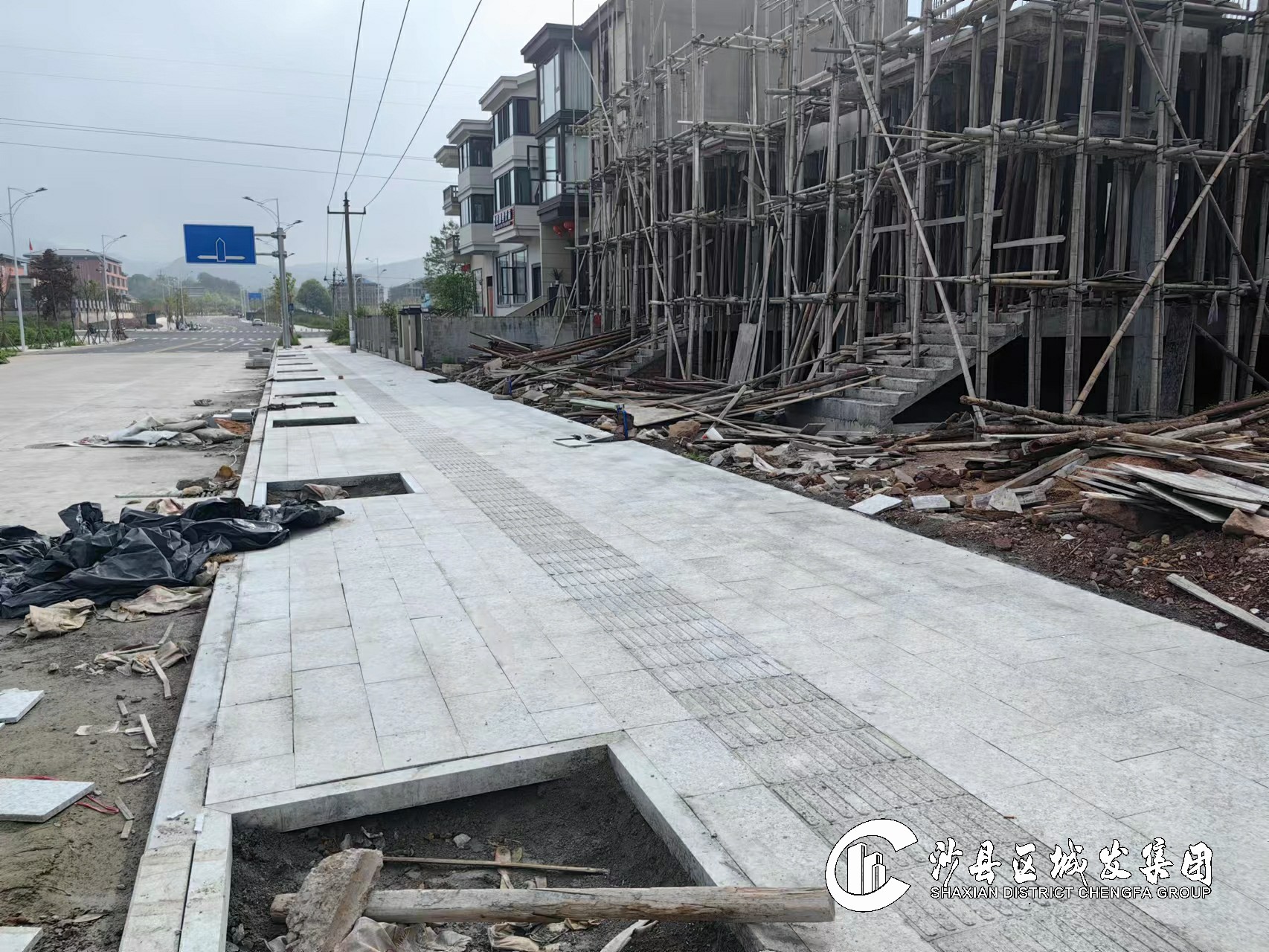

完成外围人行道火烧板铺贴300平方米,累计完成1800平方米,占总量的81.8%。完成节点公园海绵设施管道预埋。

(3)东天岭3、6区基础设施改造工程

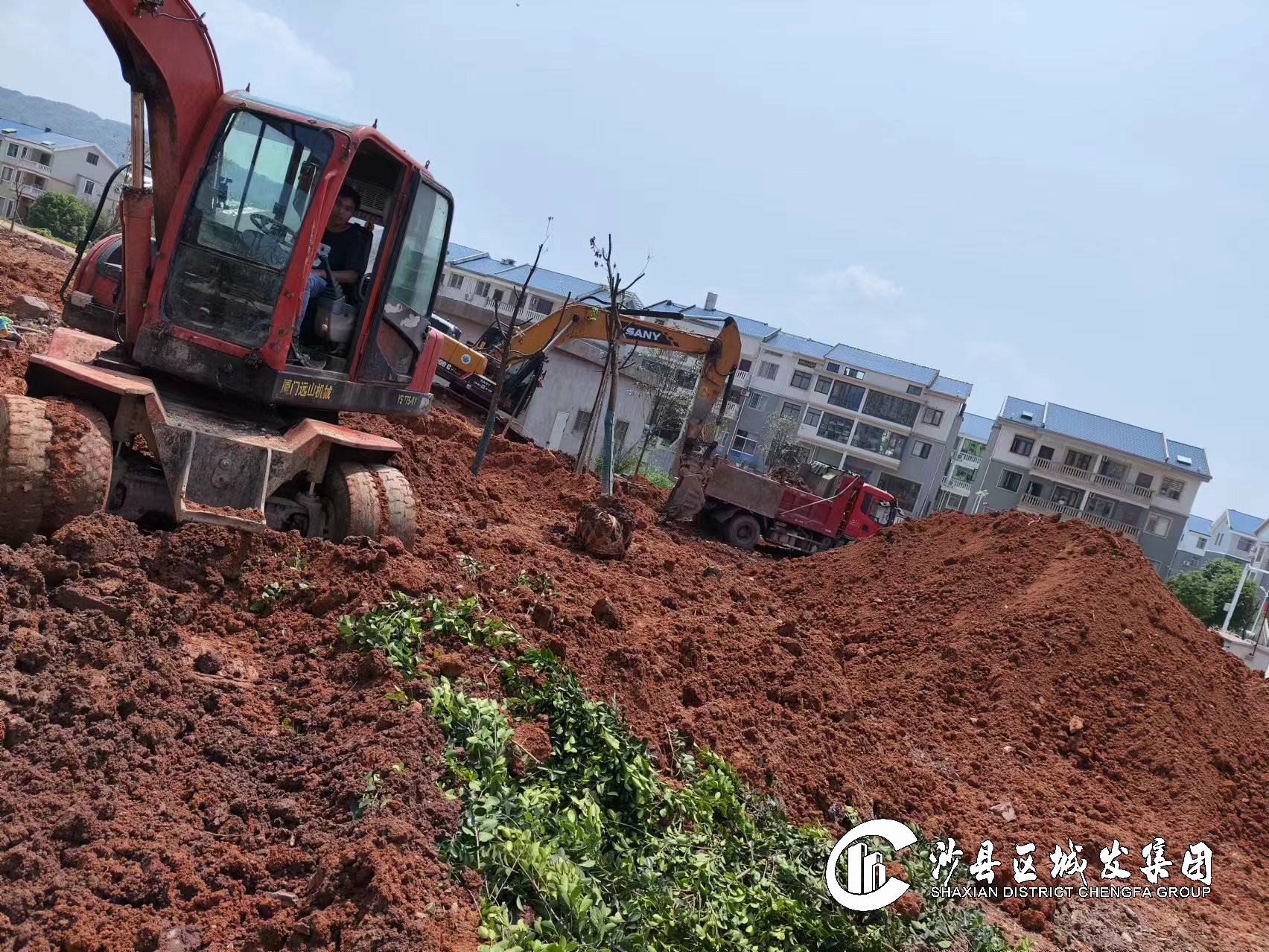

完成东天岭3区节点公园海绵设施场地平整和东天岭3区靠山边道路电力管线埋设。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
(1)南侧文昌街商业地块A标
完成A区水电安装施工。
(2)南侧文昌街商业地块B标
完成铝合金门窗安装和公共卫生间吊顶安装。
(3)东大路132#、147#等文物修缮
完成147#西侧防火墙墙帽贴砖、挂瓦。持续推进132#第三进部分主体结构柱、檩条修补更换。
3.其他重点项目
(1)三明市消防教育训练中心扩建项目
中标公示中,施工准备进场。
(2)沙县水南东片区及农村污水处理厂网建设项目

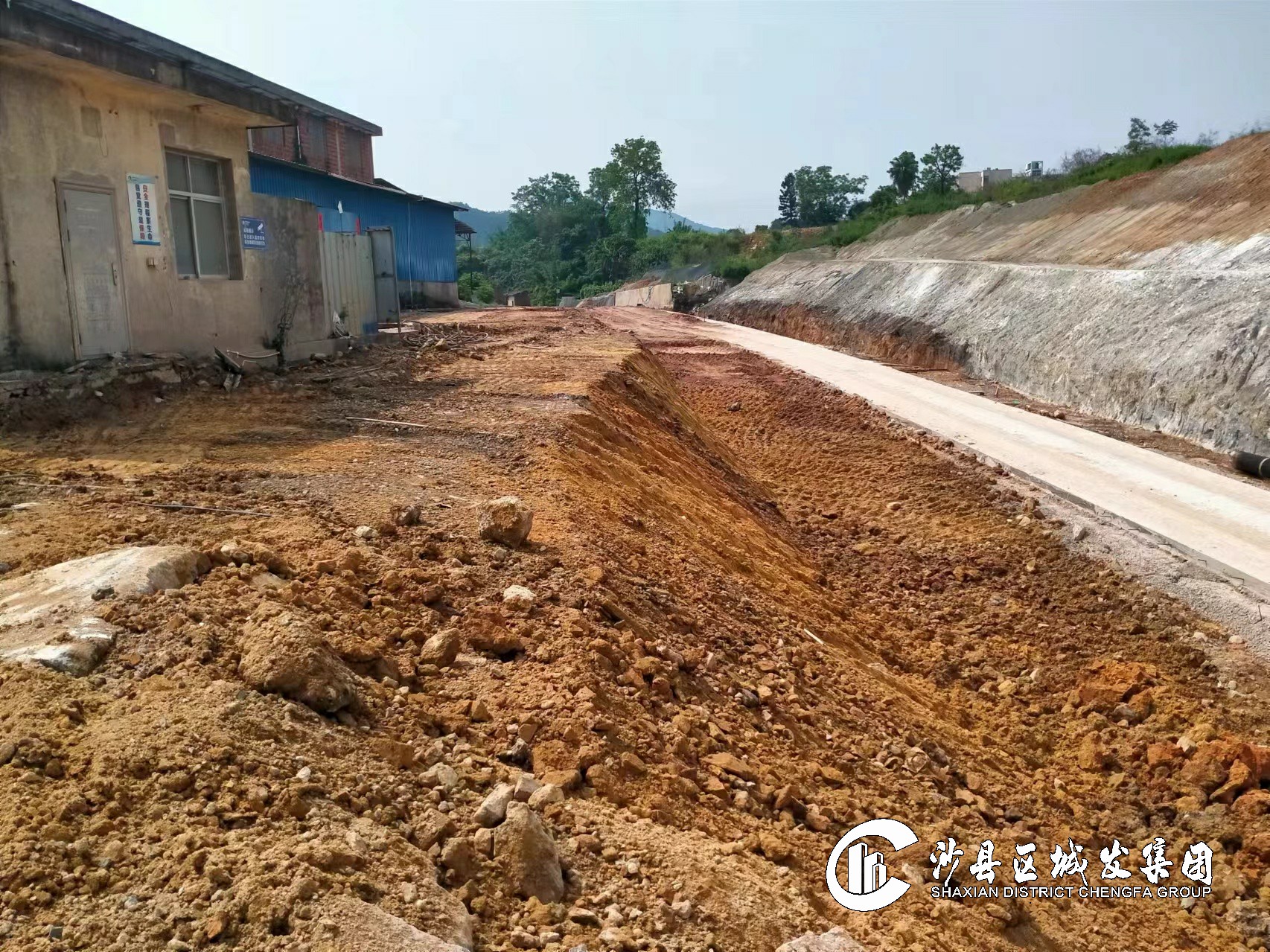

完成高桥镇河道便道清理。
(3)东天岭4、5、6区安置地建设项目
门窗安装完成95%。
(4)沙县原西山市场旧址提升改造项目
完成道路稳定层施工。
(5)沙厦高速公路虬江互通及接线工程(原国道205线A6标段)
进行长红大桥左7墩2号块钢筋绑扎,完成长红大桥右8墩2号块浇筑。长红隧道出口路基配套排水涵洞施工完成100立方米。
(6)沙厦高速南阳互通及接线工程
应急处治:1#紧急停车带全长51米,目前二衬完成36米。完成渗水段K8+250-K8+274处治工作。
(7)三明港沙县港区青州作业区1#-3#泊位工程
改移道路:进行涵洞出水口急流槽施工。
码头平台:进行集水池栏杆反口砼浇筑,北侧护坡施工。
道堆工程:进行路面伸缩缝填缝料灌注,道堆面层裂缝破除整改。
土建工程:进行管理房、门卫房室内装修施工。
(8)三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成金泉路12#墩水泥搅拌桩38根,开工累计完成103根,占比61.31%。
(9)省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目
完成施工图初稿编制。
(10)沙县凤岗大桥及接线工程
修改项目资金筹措方案。
(11)沙厦高速公路虬江互通及接线工程交安、机电、绿化标段
待设计单位出具正式图纸。
