⒈沙县老旧小区及城区基础设施改造项目
⑴建国路至兴贤坊铁路慢道项目

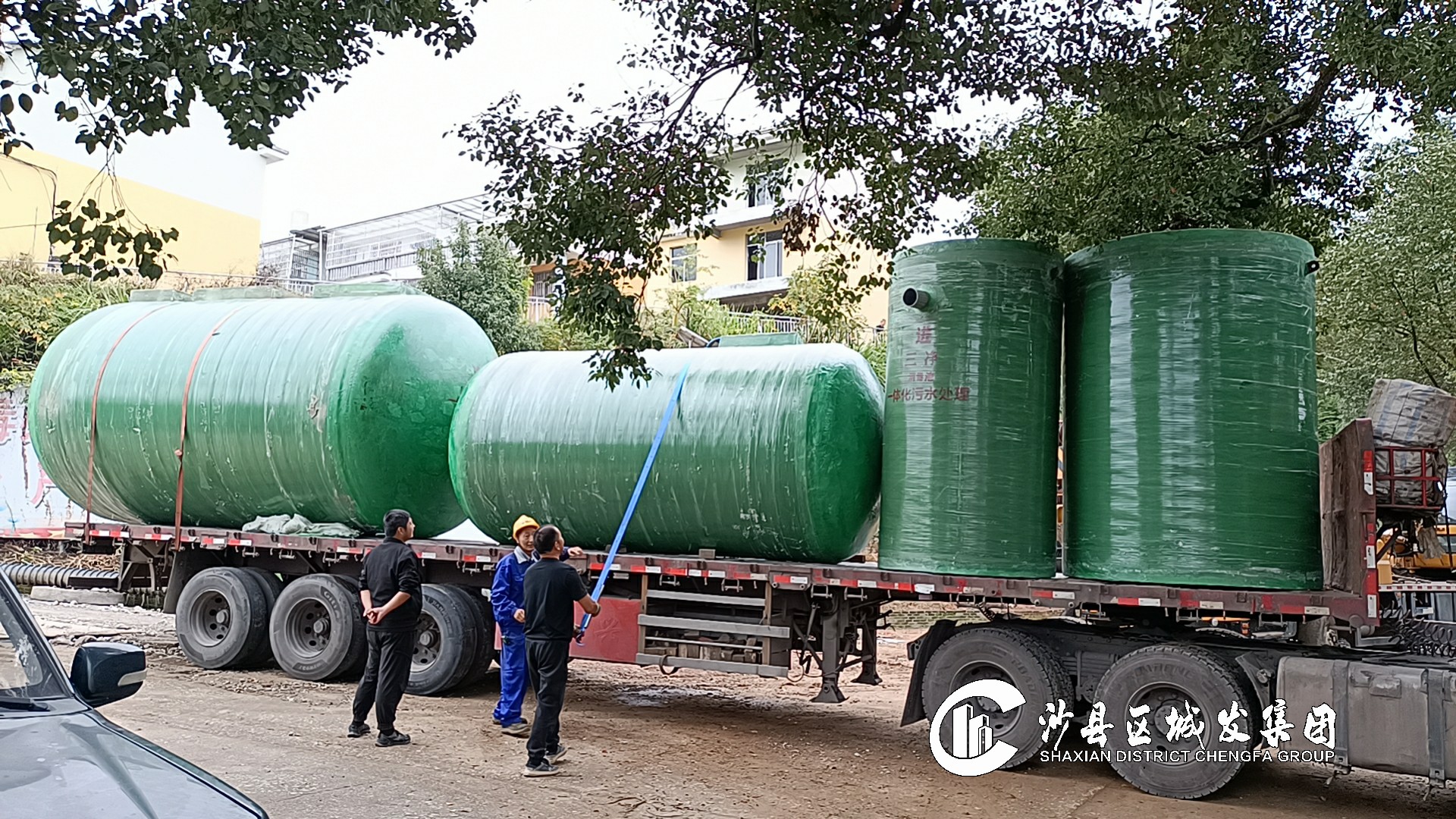

完成A段异型景墙砌筑、步道平整以及D段桥下公厕化粪池埋设,累计完成总工程量的45%。
⑵观澜花园南侧道路工程
完成土方挖方5000立方米。
⑶东天岭1、2区基础设施改造工程

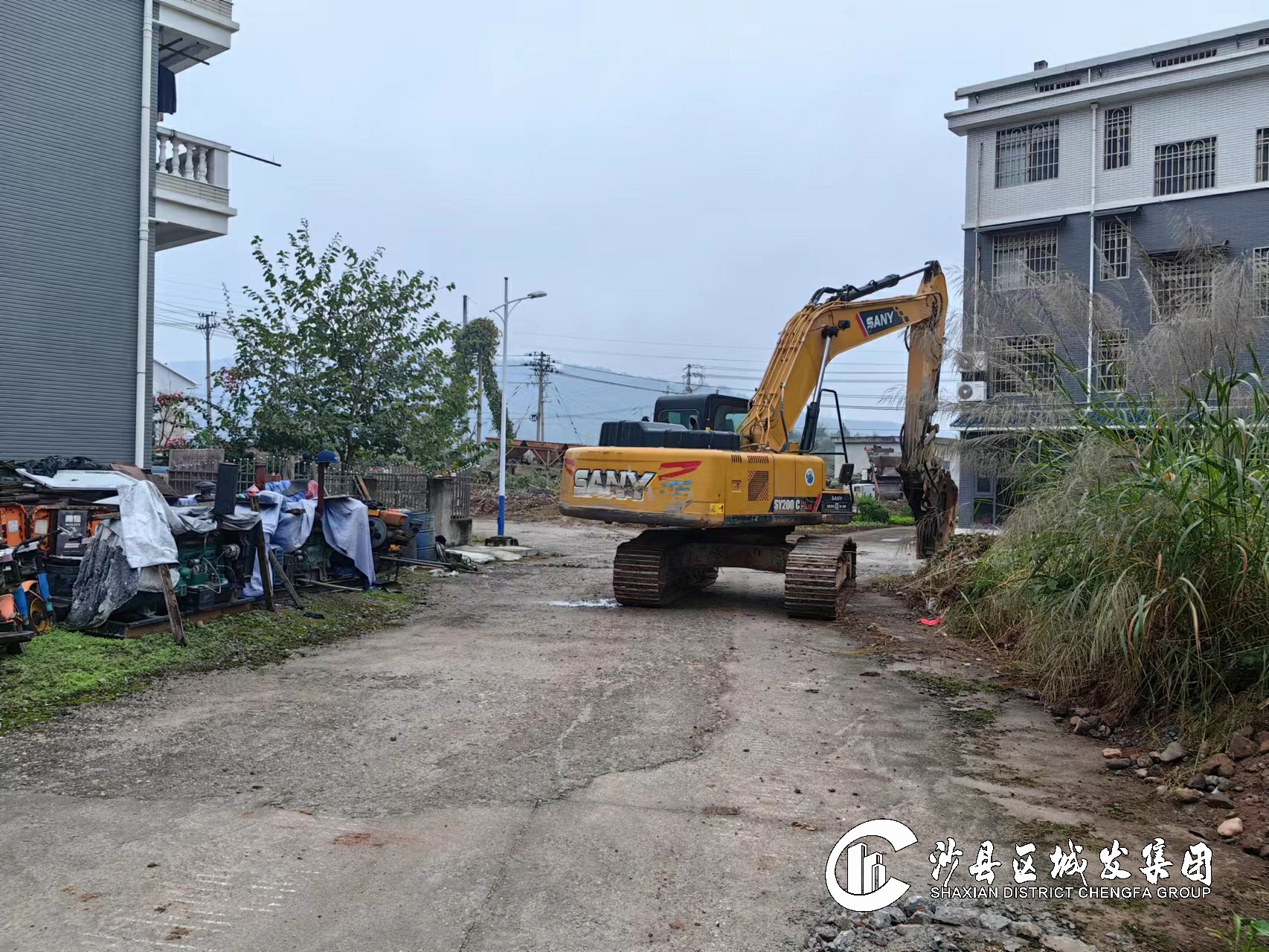

完成场地清表工作、二区主路旧路面破除1000平方米、路灯横穿管开挖50米。
⑷东天岭3、6区基础设施改造工程

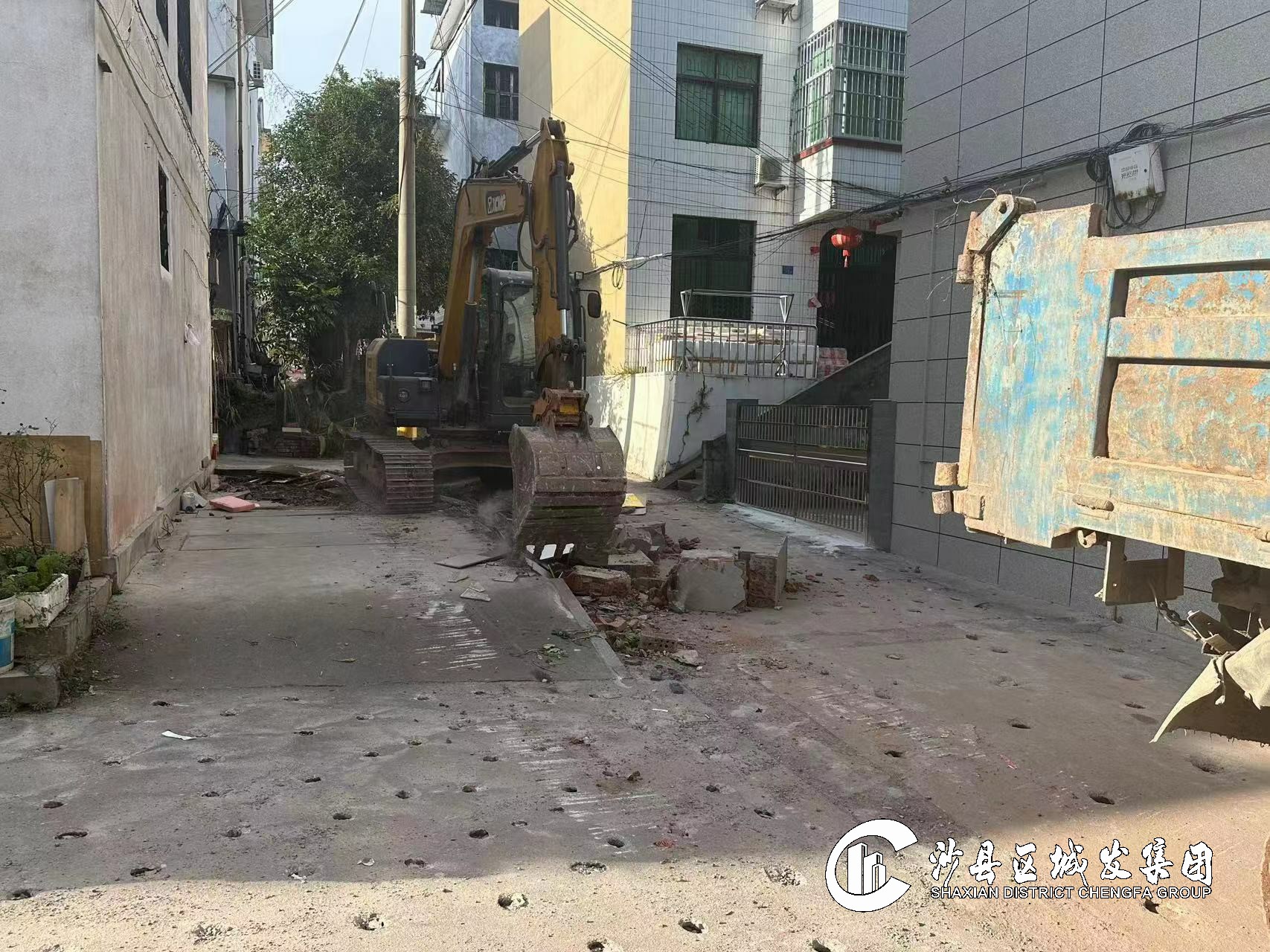

完成6区雨污检查井清淤50个、主路旧路面破除300平方米、小区支路开挖及清理500平方米。
⑸城南中学道路提升改造工程(一期)
完成招标公告发布。
⑹城北停车场及总医院道路工程
完成路基整平、雨水篦子井砌筑。完成级配碎石层摊铺和水泥稳定层施工。
⒉三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴二期B标(4-6-8号文物修缮)
完成室内水电安装。
⑵南侧文昌街商业地块A标

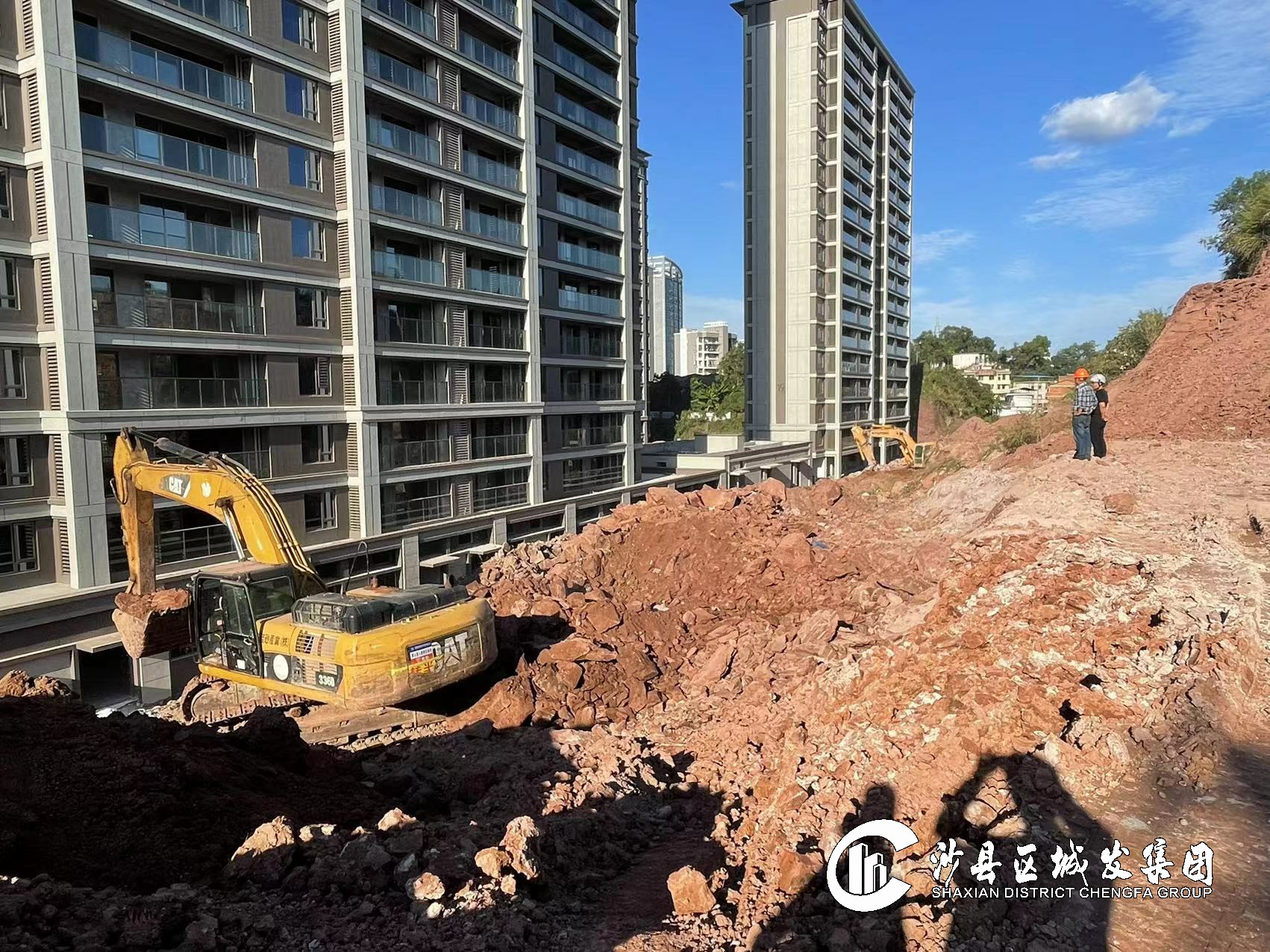

完成A区底板混凝土浇筑、地下室柱与外墙钢筋绑扎。完成B区地基承载力检测和抗浮锚杆检测。
⑶南侧文昌街商业地块B标
完成1#楼屋面保温层及刚性保护层施工、二层墙砌筑、一层落地窗护框安装。完成2#、3#和4#楼二层支模架、模板拆除、屋面防水层及保温层施工,刚性保护层施工。
⑷文庙路148#文物修缮
持续推进地面铺贴,墙面刮灰。
⑸东大路132#、147#等文物修缮
完成147#第二进大厅柱调整,屋面桁条更换。
⑹东门社区周边

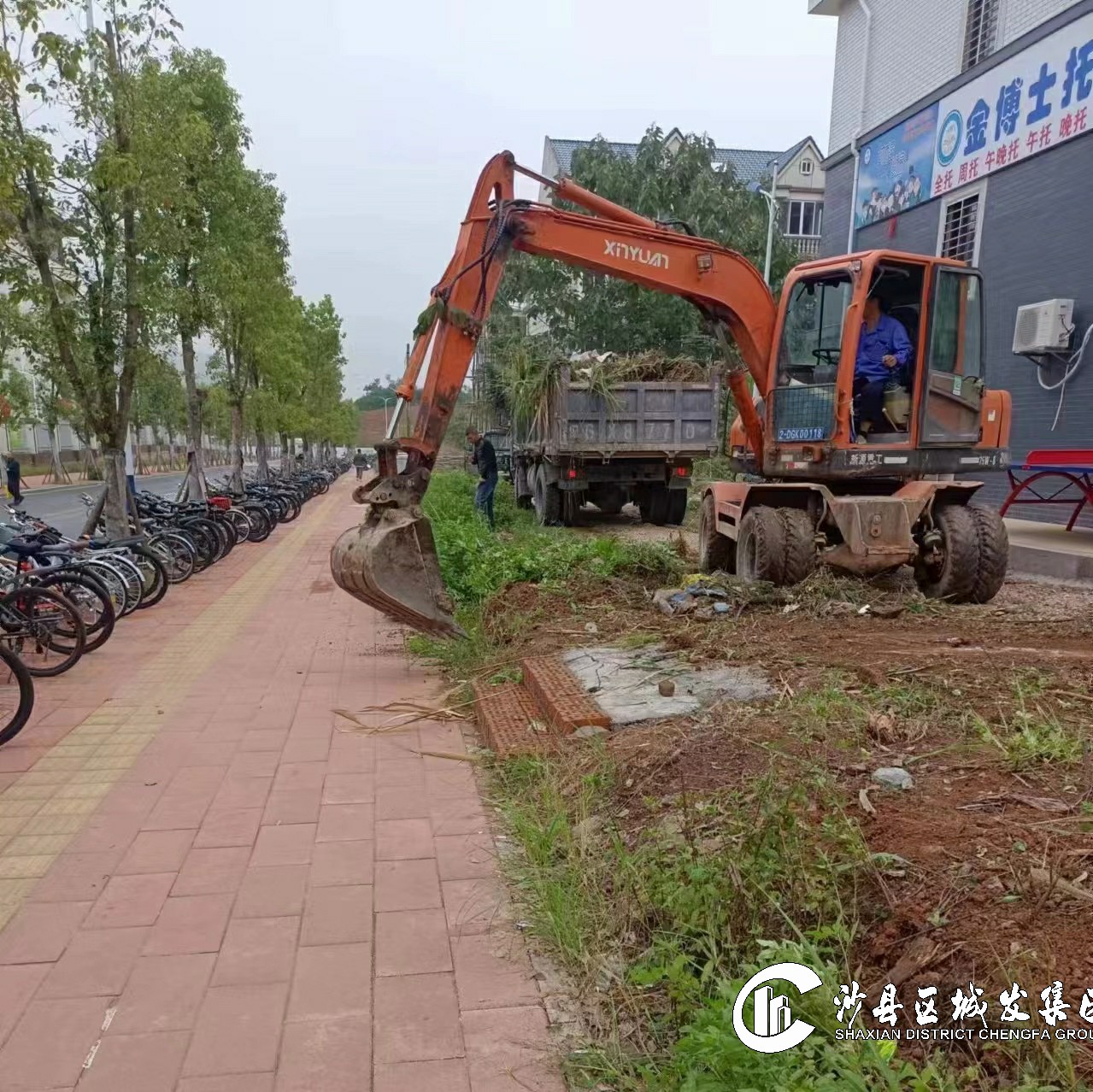

完成地面拆除、硬化、污水管埋设和雨水沟砌筑。
⒊老旧小区改造配套基础设施建设项目
⑴建国片、景山片B标
完成路面破除300平方米、强电管安装50米、污水管安装60米,累计完成总工程量的86%。
⑵城北新村B标(三角湖慢道)
绿化种植完成90%,完成垃圾站入口混凝土垫层浇筑和路缘石安装,累计完成总工程量的39%。
⒋其他重点项目
⑴沙县水南东片区及农村污水处理厂网建设项目
完成青州、夏茂、高桥和富口镇污水管网铺设累计22.1公里。高桥镇明洋山污水处理站完成基础混凝土浇筑。
⑵沙县总医院应急救治病房综合楼项目

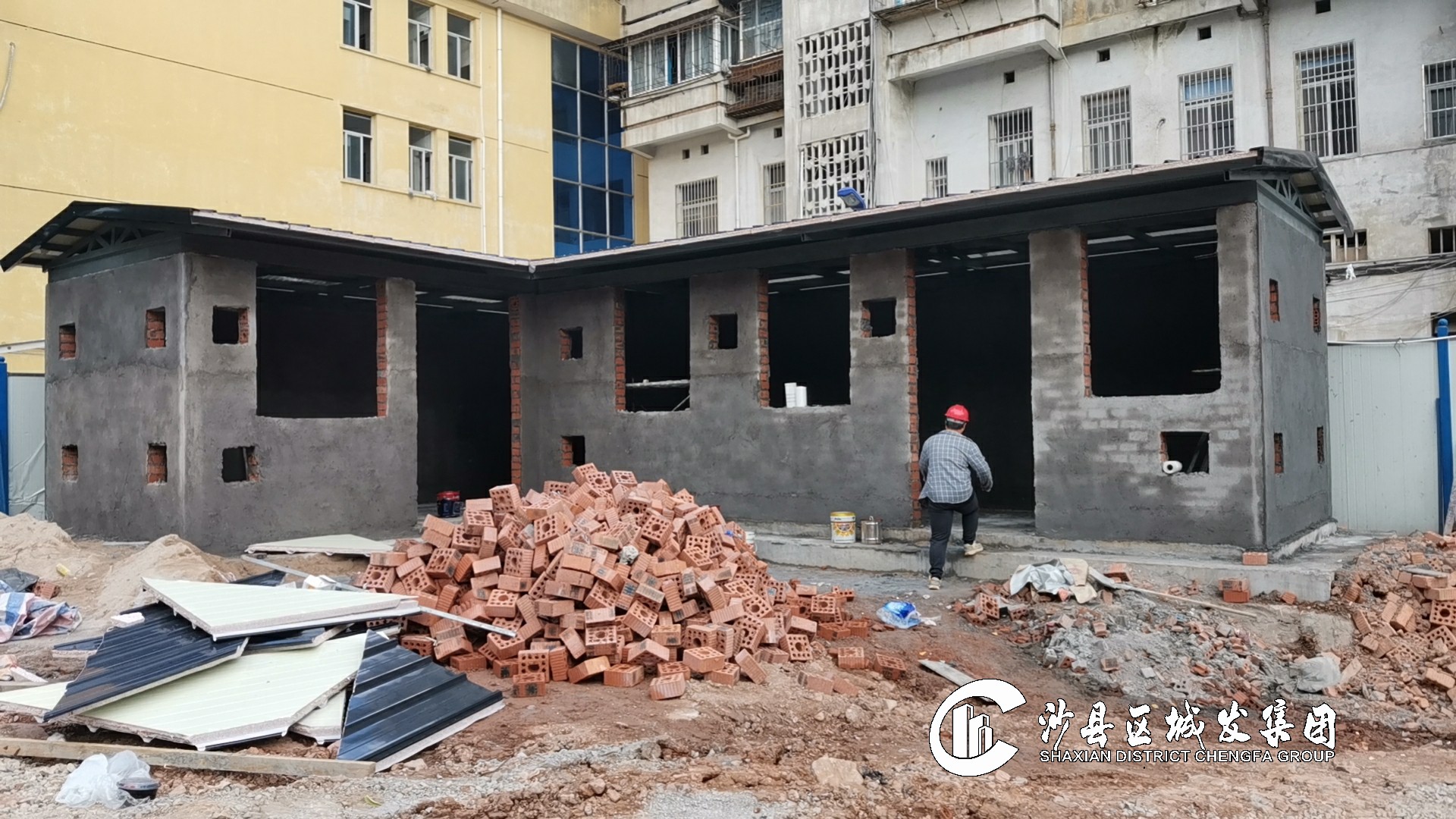

完成污水处理站设备房屋面施工、砖砌体施工和粉刷。
⑶东天岭4、5、6区安置地建设项目
完成斜屋面封顶和部分三层砌体。
⑷消防救援大队职工周转房项目

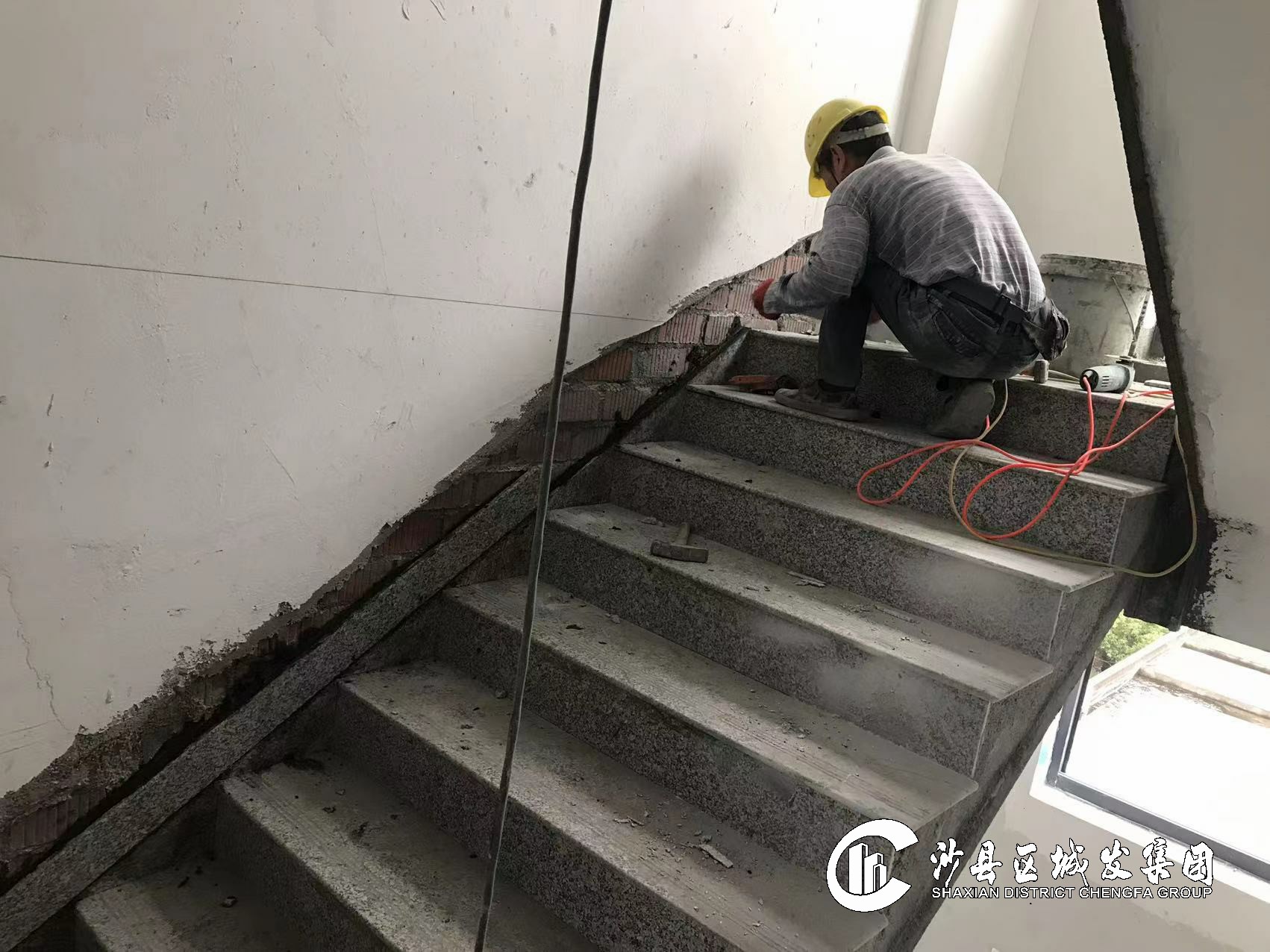

完成屋面防水卷材施工,室内地面瓷砖铺贴及楼梯大理石铺贴完成80%。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)
完成琅口隧道右洞洞身开挖及支护18米,累计完成327米,洞身二次衬砌16米,累计完成226米。
完成琅口隧道左洞洞身开挖及支护18米,累计完成529米,洞身二次衬砌18米,累计完成397米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
改移道路:完成浆砌排水沟施工100米,累计完成29%。
道堆工程:完成A段挡土墙砼浇筑225立方米,累计完成23%。完成A段挡墙墙后块石回填500立方米。完成斜坡道B'段挡墙砼浇筑100立方米。完成级配碎石、5%水稳施工1080平方米,累计完成30%。
码头平台:完成墙后场地块石回填1200立方米、1#固定吊独立基础砼浇筑179立方米、北侧墙身水下现浇混凝土53立方米。进行XQ1~XQ3胸墙钢筋绑扎。
土建工程:完成管理房一层墙砖砌体施工。进行2号门卫房独立基础及基础梁砼浇、应急池基础垫层砼浇筑、1号门卫房基础开挖。
⑺沙厦高速公路南阳互通及接线工程
完成隧道开挖60米,累计完成760米。完成调平层混凝土浇筑60米,累计完成680米。完成二衬混凝土浇筑80米,累计完成666米。
⑻三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成12#墩5根围护桩施工,累计完成24根。完成6个预制台座钢筋安装及砼浇筑。完成洗车平台设备安装。

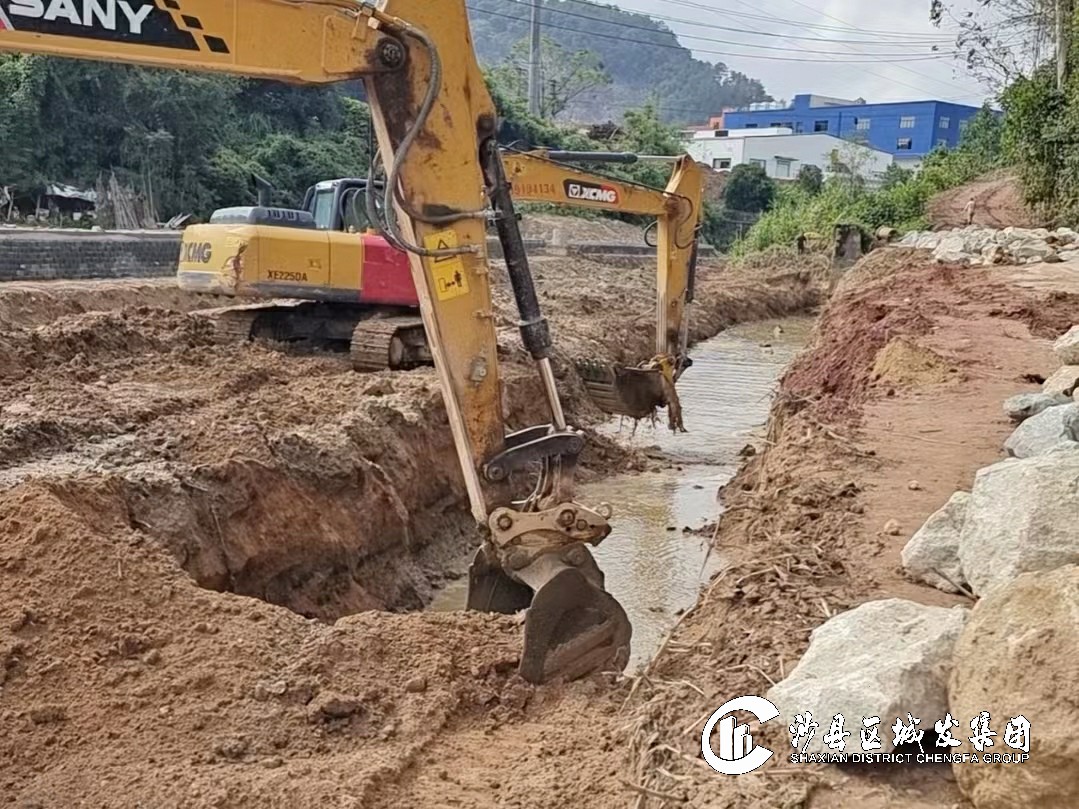

⑼沙县东溪畔溪河道治理工程
完成西山村岩尾段基础浇筑105米。
⑽闽江防洪工程三明段(三期)沙县项目豆士溪堤段
完成沙溪河汇合口右岸堤段栏杆施工237米。
⑾沙县区东溪支流畔溪生态水系建设项目
完成西山村岩尾段左岸底板基槽开挖和浇筑57米。
⑿沙县区水源地规范化建设及饮用水安全保障工程(一期)
完成施工图审查及预算编制工作。
