⒈沙县老旧小区及城区基础设施改造项目
⑴建国路至兴贤坊铁路慢道项目

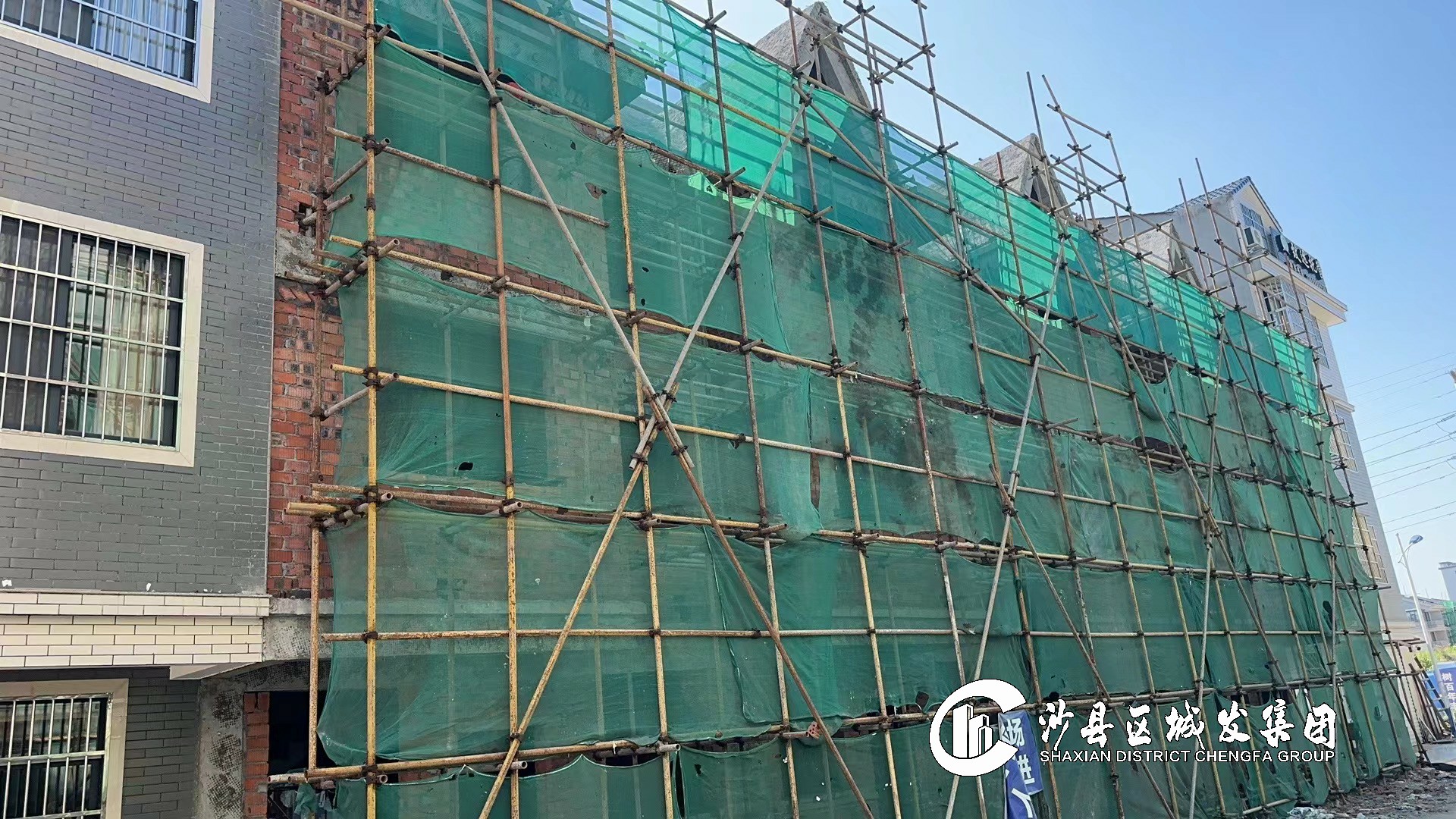

完成A段1号景墙清水砖墙砌筑及刷边坡、公厕支模架及模板拆除,累计完成总工程量的40%。
⑵观澜花园南侧道路工程

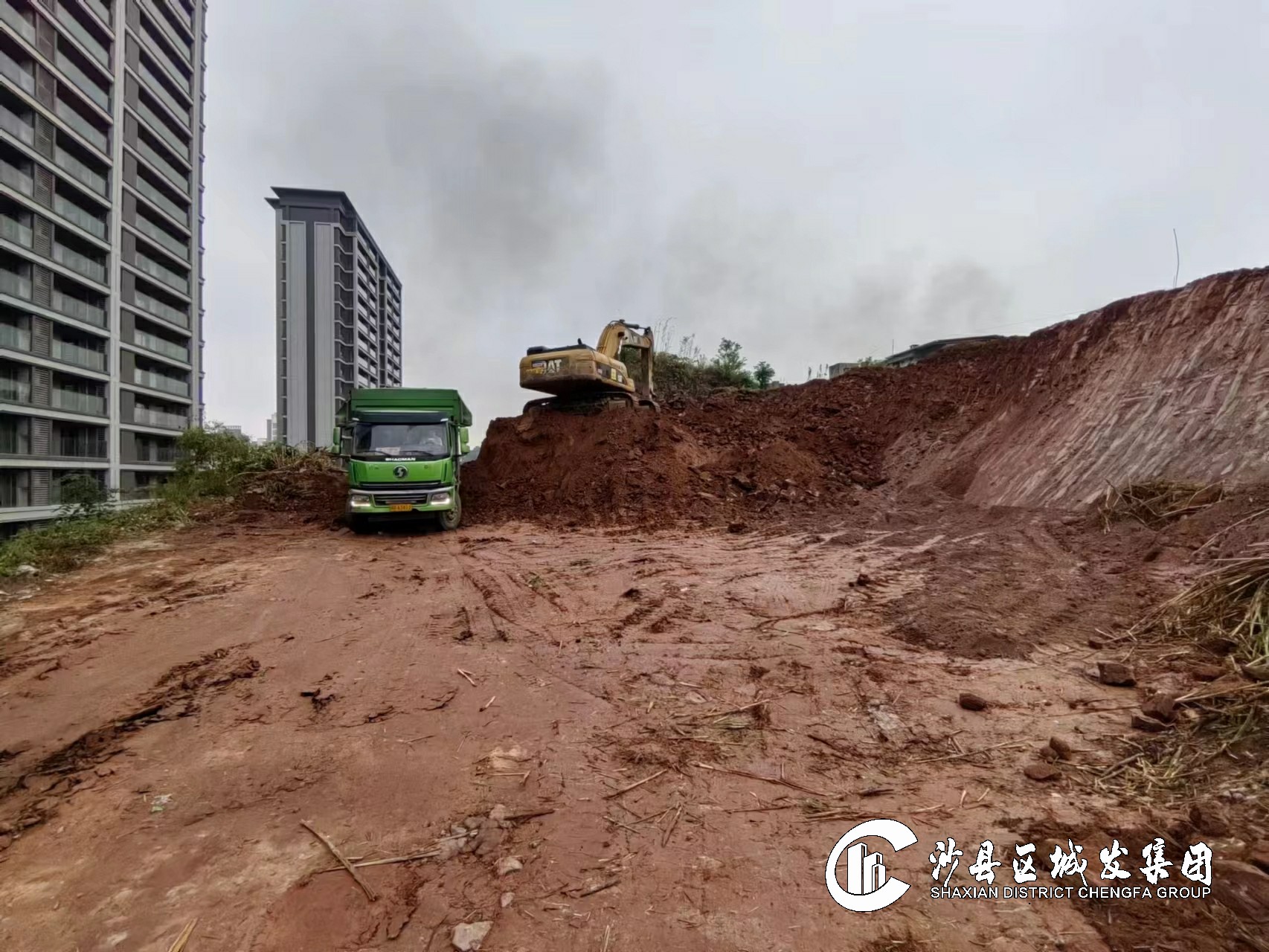

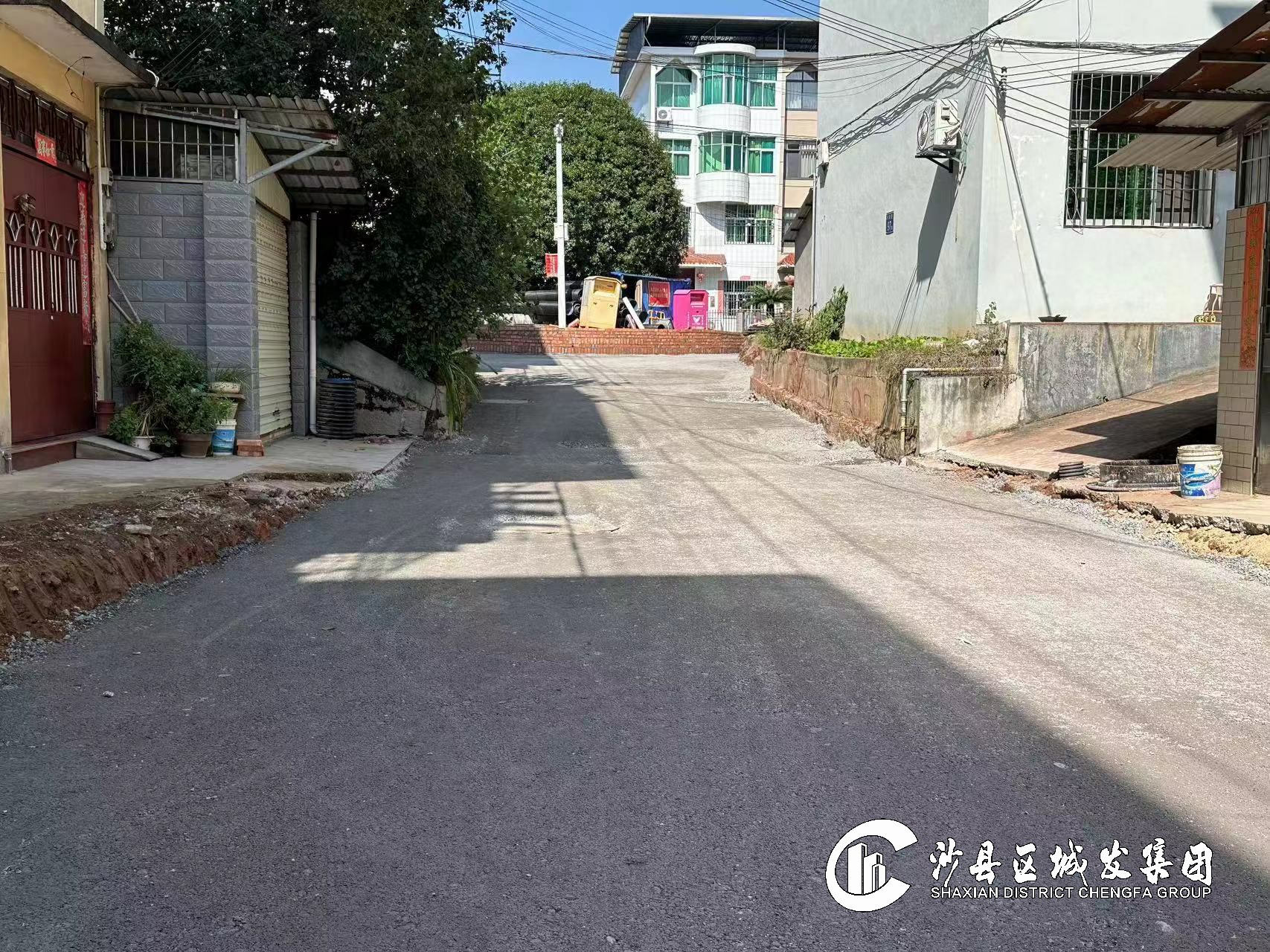

完成土方挖方1000立方米。
⑶东天岭1、2区基础设施改造工程

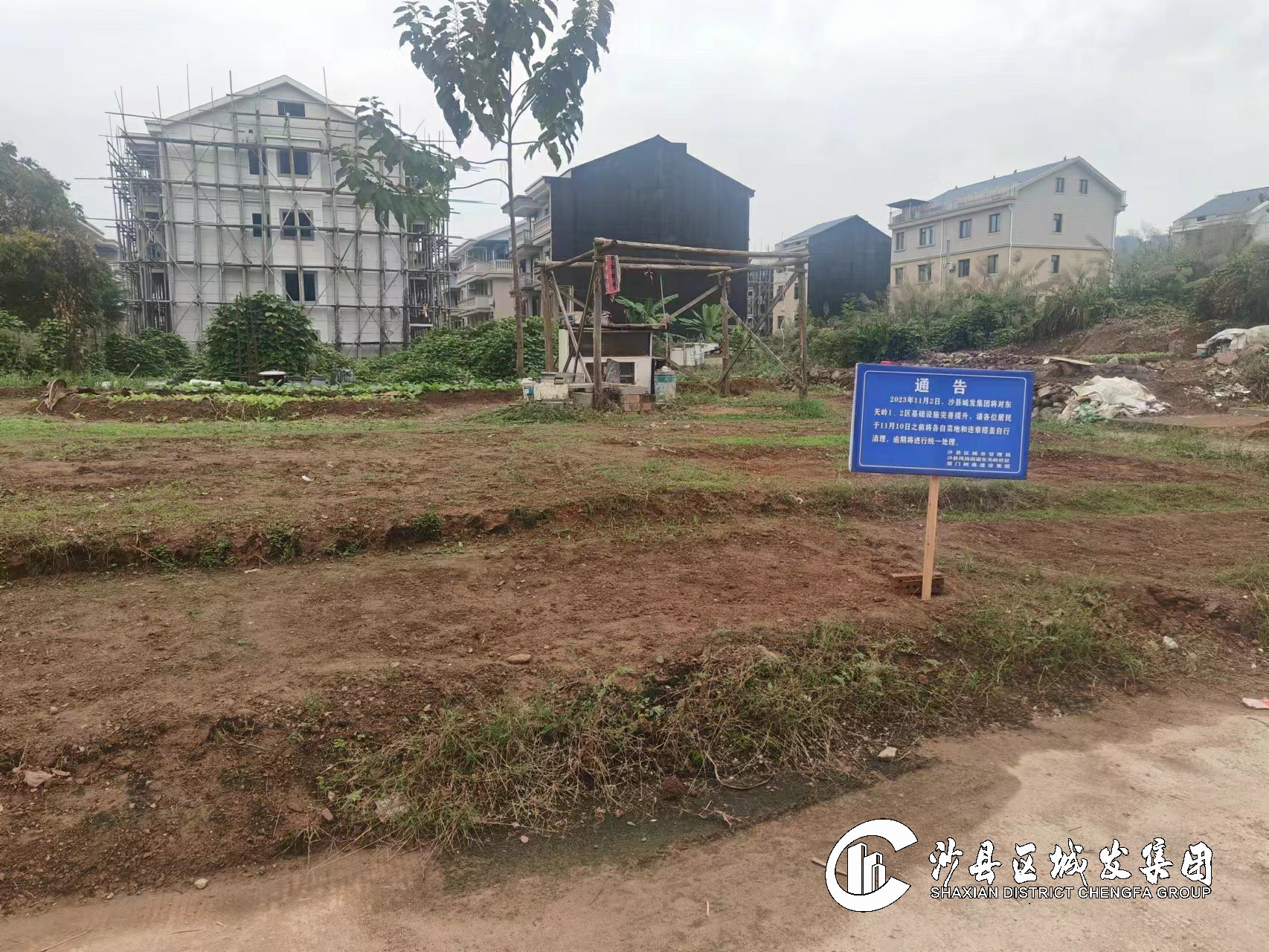

完成违章搭盖及菜地限期拆除清理的公告插牌设置。
⑷东天岭3、6区基础设施改造工程
完成违章搭盖及菜地限期拆除清理的公告插牌设置,场地清表中。
⑸城南中学道路提升改造工程(一期)
完成招标公告发布。
⑹城北停车场及总医院道路工程
完成雨水管道施工、路基石渣换填及整平、级配碎石层摊铺。
⒉三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴二期B标(4-6-8号文物修缮)
完成6号院大门安装、天井地砖铺贴。
⑵南侧文昌街商业地块A标
完成A区基础垫层浇捣、防水卷材铺贴和防水卷材保护层施工。
⑶南侧文昌街商业地块B标
完成1#楼屋面防水施工和一层墙体砌筑,完成2#、3#和4#楼一层支模架及模板拆除、一层墙体砌筑。
⑷文庙路148#文物修缮
完成屋面挂瓦、地面平整和门窗安装。
⑸东大路132#、147#等文物修缮
完成132#、147#垃圾清运和147#第二进屋面瓦拆除。
⑹东门社区周边

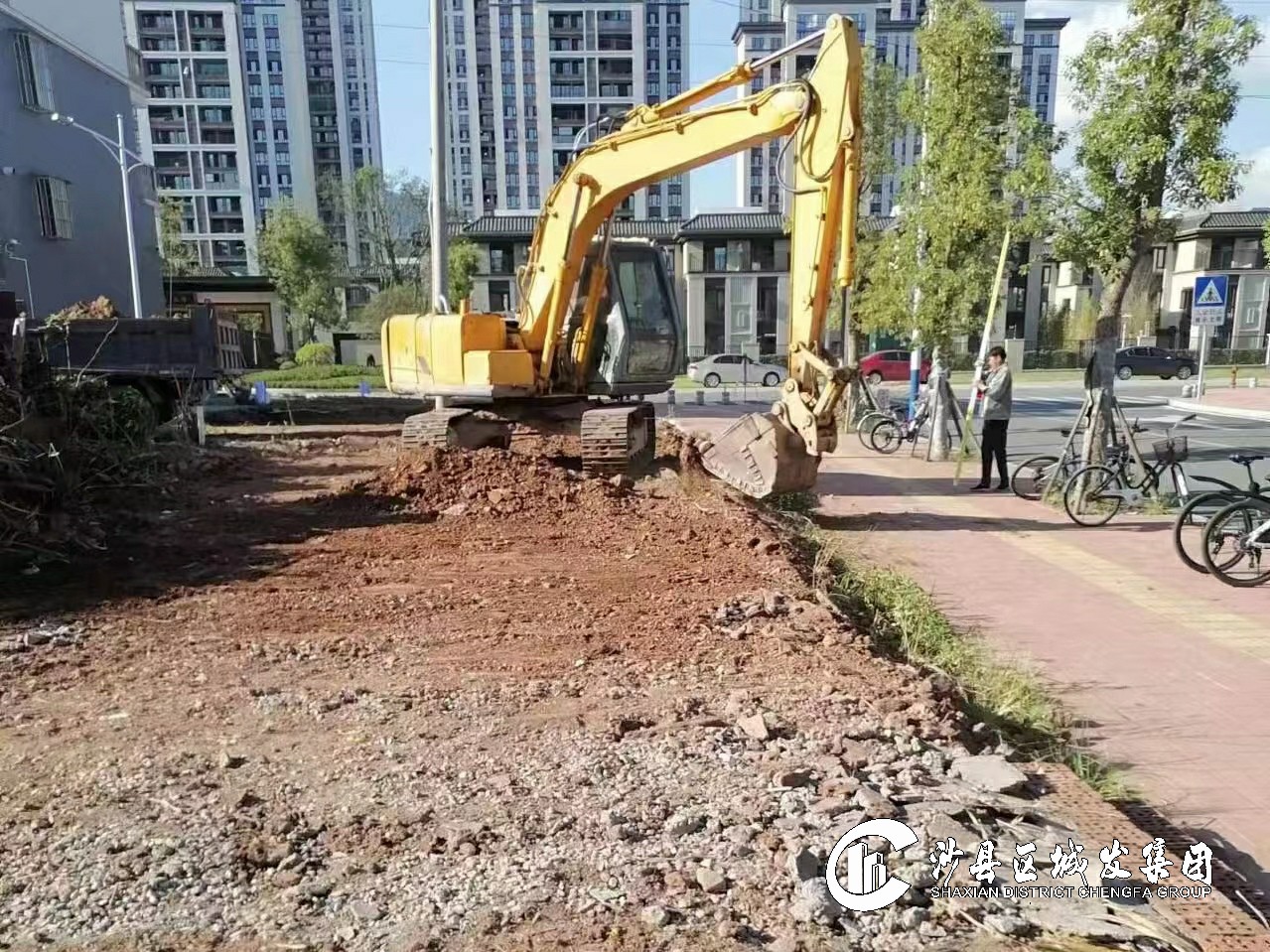

完成地面破除、硬化。
⑺北侧商墅
正在设计中。
⒊老旧小区改造配套基础设施建设项目
⑴建国片、景山片B标

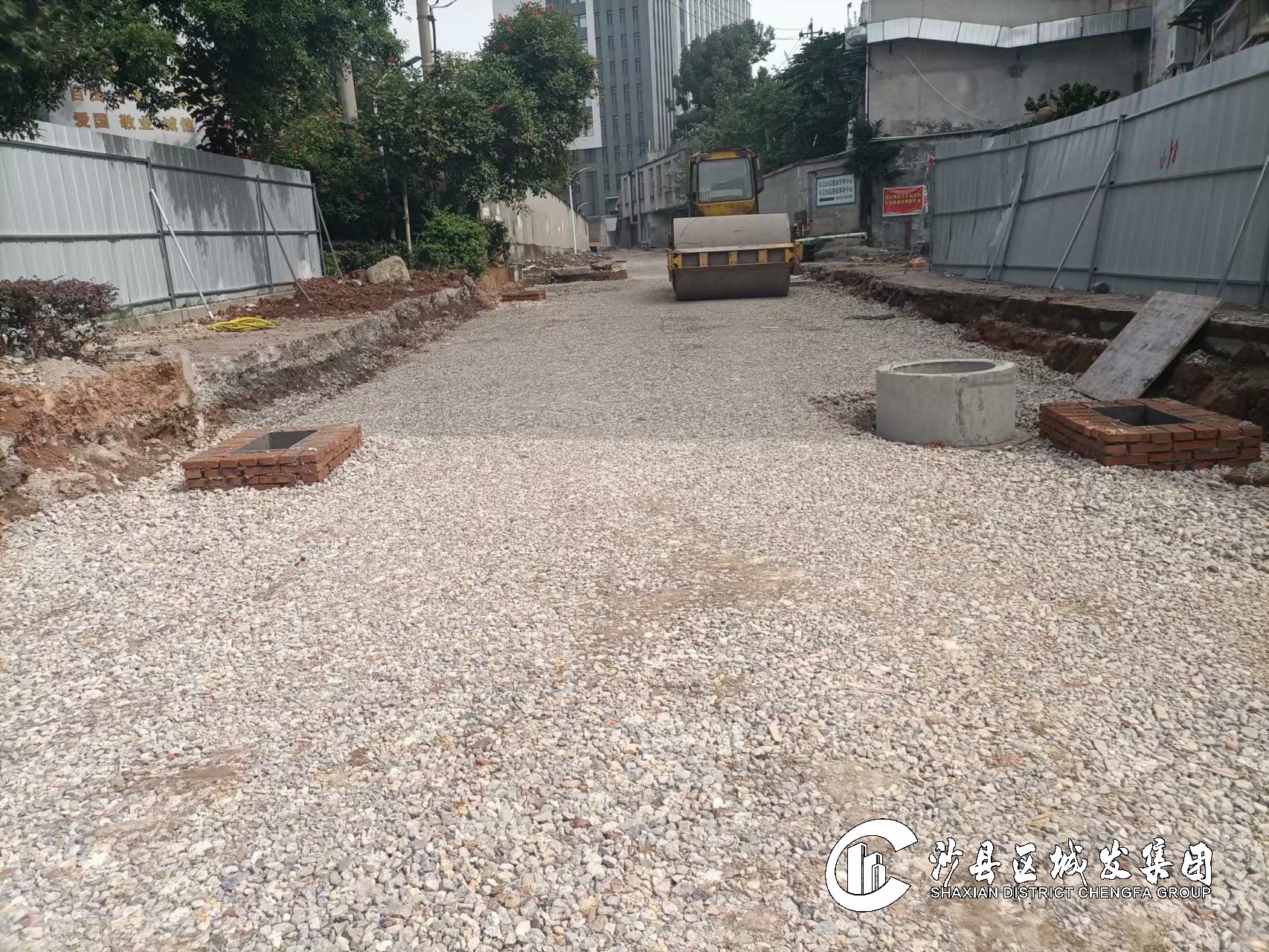

完成水稳层铺设500平方米,累计完成总工程量的85%。
⑵城北新村B标(三角湖慢道)
完成山坡步道及截水沟钢筋混凝土垫层10厘米厚浇捣,累计完成总工程量的38%。
⒋其他重点项目
⑴沙县水南东片区及农村污水处理厂网建设项目
完成青州镇、夏茂镇、高桥镇和富口镇污水管网铺设累计22公里。高桥镇明洋山污水处理站完成基础垫层施工。
⑵沙县总医院应急救治病房综合楼项目

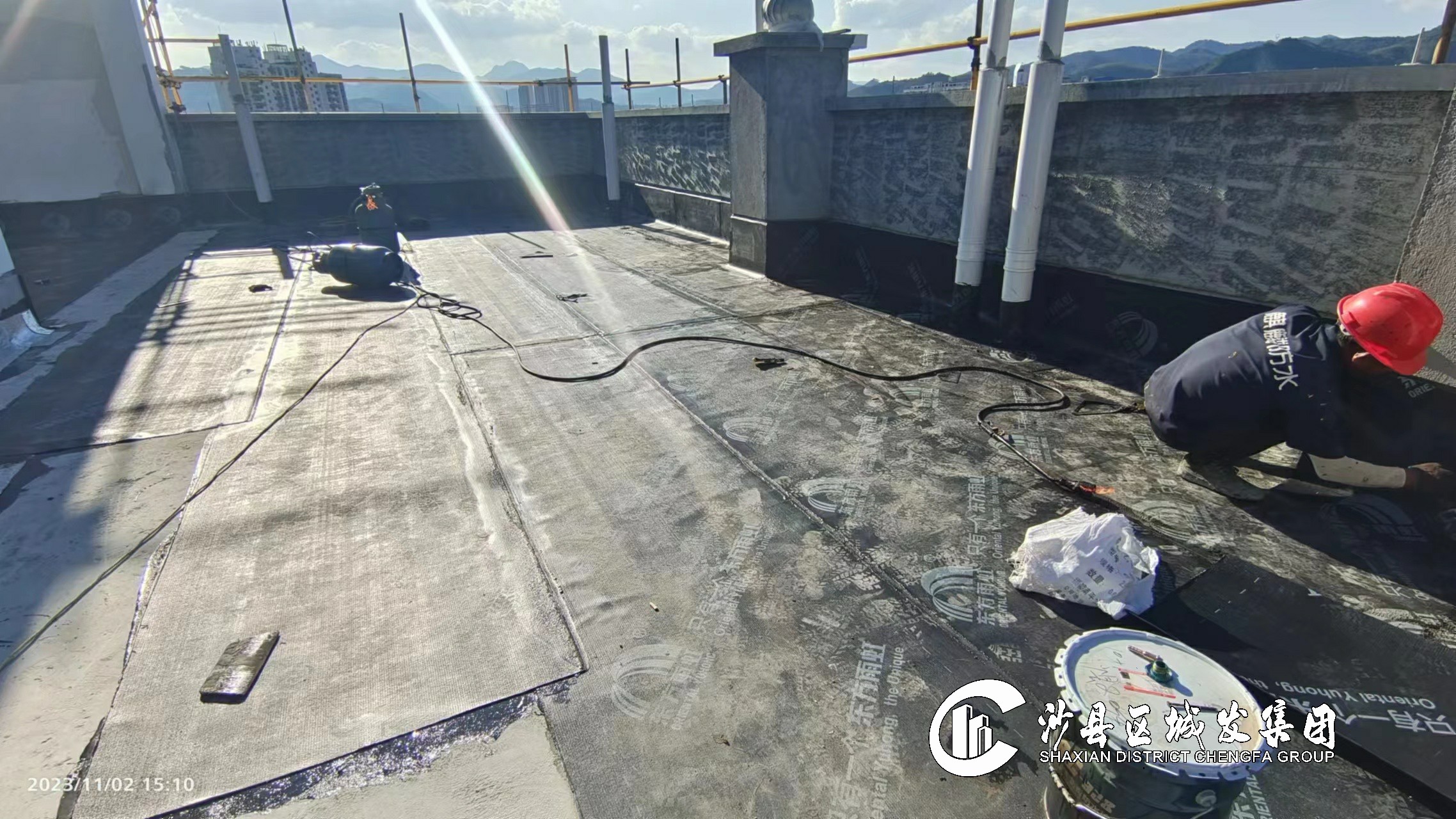

完成污水处理站组合池内防水施工,设备房施工砖砌体、粉刷。
⑶东天岭4、5、6区安置地建设项目
完成5区部分斜屋面混凝土浇筑、6区斜屋面混凝土浇筑和部分砌体施工。
⑷消防救援大队职工周转房项目
外墙仿石漆喷涂、室内地面瓷砖铺贴完成60%,砂浆找平施工完成80%。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

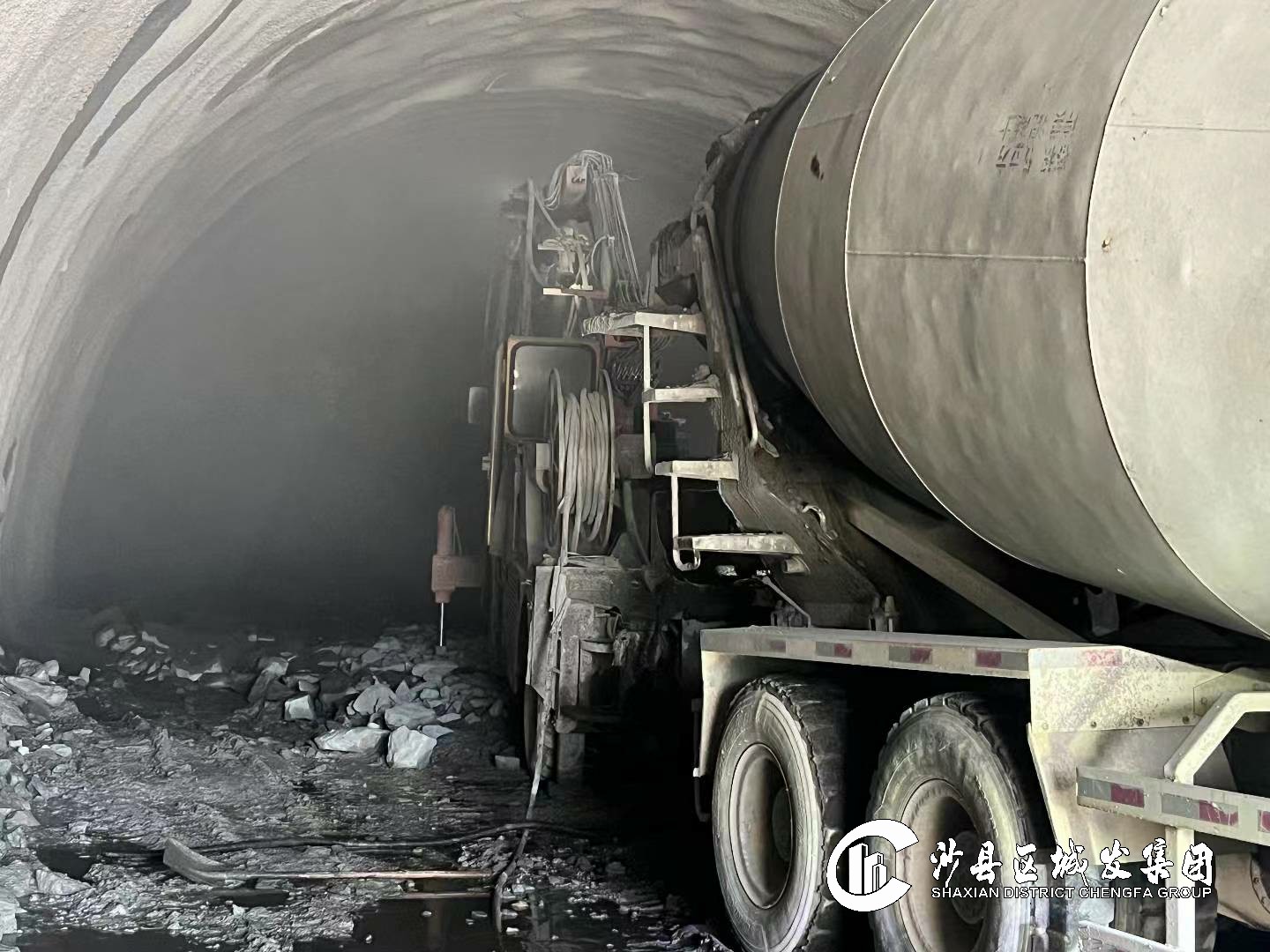

完成琅口隧道右洞洞身开挖及支护16米,累计完成309米,洞身二次衬砌15米,累计完成210米。
完成琅口隧道左洞洞身开挖及支护16米,累计完成511米,洞身二次衬砌12米,累计完成379米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
改移道路:完成浆砌排水沟施工30米,完成改移道路弯沉试验检测自检。
道堆工程:完成水铁联运预埋钢护筒24个。完成A段挡土墙砼浇筑254立方米。

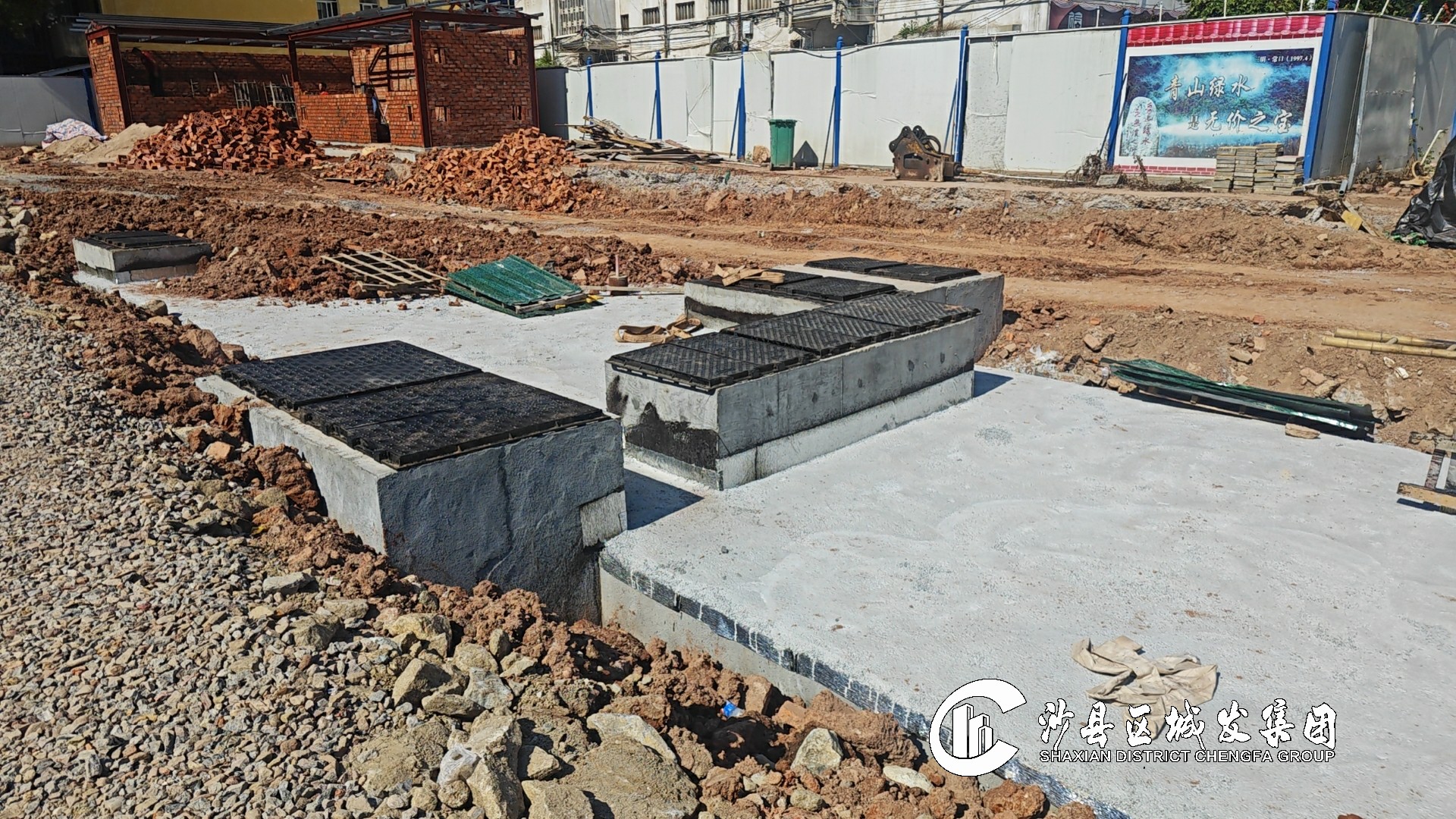

码头平台:完成墙后场地块石回填1200立方米,1#固定吊独立基础砼浇筑179立方米,北侧墙身水下现浇混凝土53立方米,进行XQ1~XQ3胸墙钢筋绑扎。
土建工程:完成管理房三层楼梯房柱子及顶板混凝土浇筑。进行1、2号门卫房载荷板试验检测。
⑺沙厦高速公路南阳互通及接线工程
完成隧道开挖60米,累计完成700米。完成调平层混凝土浇筑60米,累计完成620米。完成二衬混凝土浇筑50米,累计完成586米。
⑻三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成12#墩3根围护桩施工,开累完成19根。完成2#钢筋加工场10t龙门吊安装及1个预制台座钢筋安装
完成实名制打卡平台设备安装。完成洗车平台土建施工(待设备安装)。
⑼沙县东溪畔溪河道治理工程

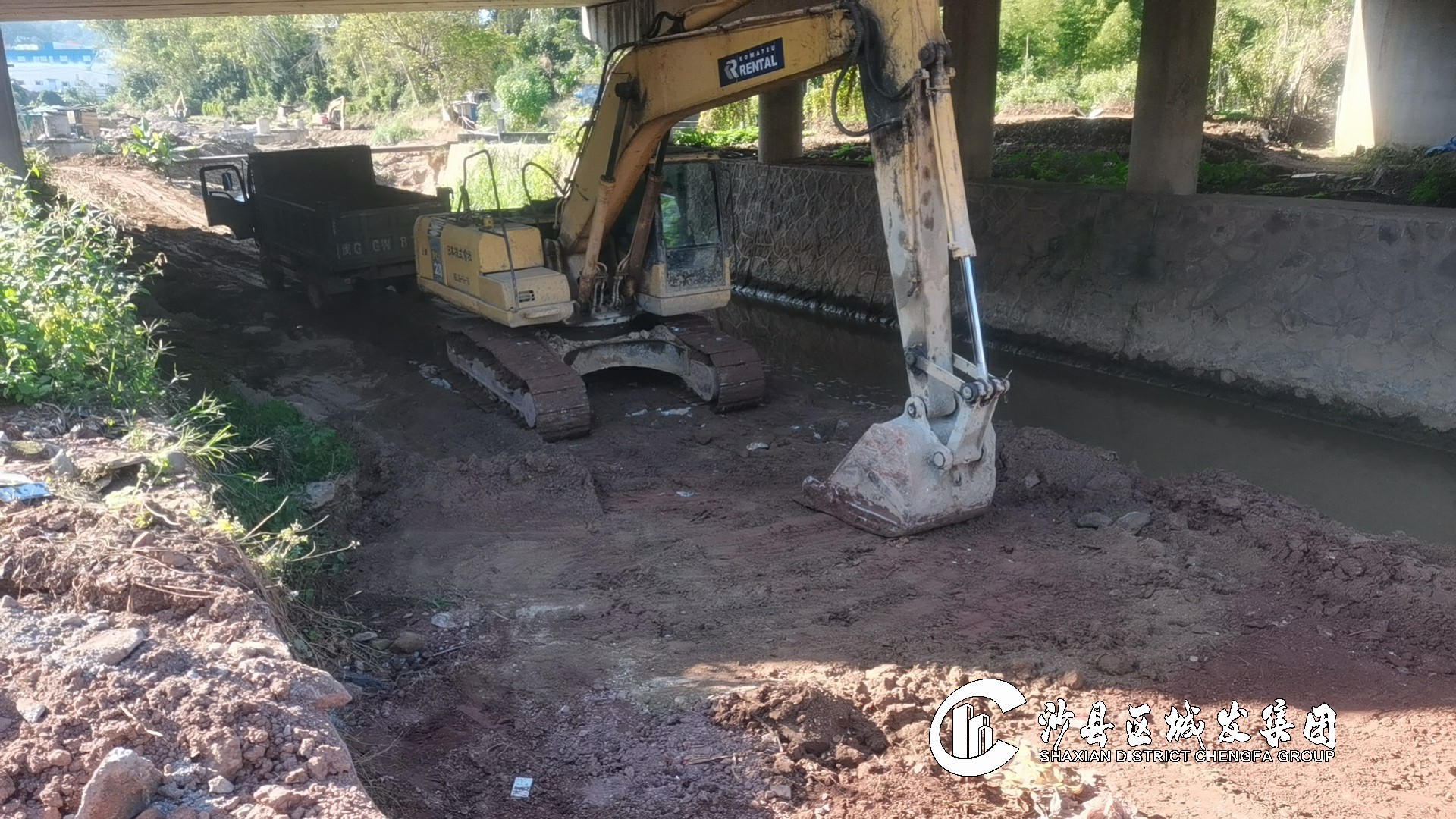

完成西山村岩尾段围堰、施工便道整理、基槽开挖105米,宜和佳苑堤段压顶浇筑150米。
⑽闽江防洪工程三明段(三期)沙县项目豆士溪堤段
完成沙溪河汇合口右岸堤段栏杆施工250米。
⑾沙县区东溪支流畔溪生态水系建设项目
完成西山村岩尾段左岸底板基槽开挖和浇筑200米。
⑿沙县区水源地规范化建设及饮用水安全保障工程(一期)
已确定施工图审查单位和工程预算编制单位,进行施工图审查及预算编制工作。
