㈠沙县老旧小区及城区基础设施改造项目
1.长兴路东侧路网改造工程二期
AK0+035-AK0+270路缘石施工完成500米,非机动车道及人行道级配碎石垫层完成1500平方米。

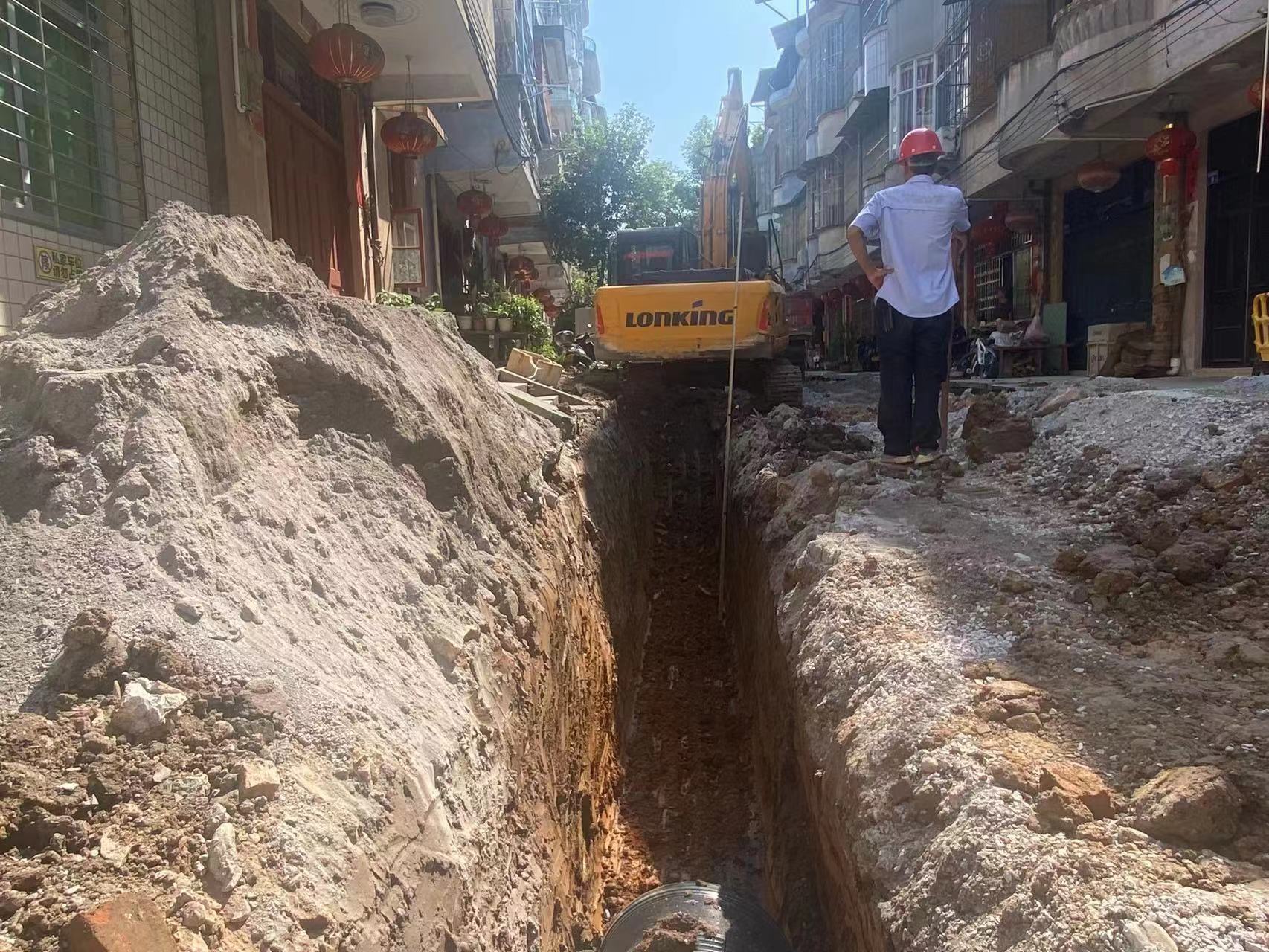

2.沙县水南农贸市场建设项目
完成雨污管道安装、道路水稳层施工,路缘石安装完成95%。

3.沙县宜和市场改造项目
进行内墙贴砖施工。
㈡三明市沙县区东门片老旧小区及基础配套设施改造项目
1.沙县东门历史文化街区提升改造项目二期A标
完成A1楼屋面挂瓦、室内地面硬化,完成迎恩门周边地面平整。完成A2楼室内木构安装、庭院水景施工。
2.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)
完成偏院屋面挂瓦,持续推进8号院木构件加工及安装。
3.沙县东门历史文化街区提升改造项目三期

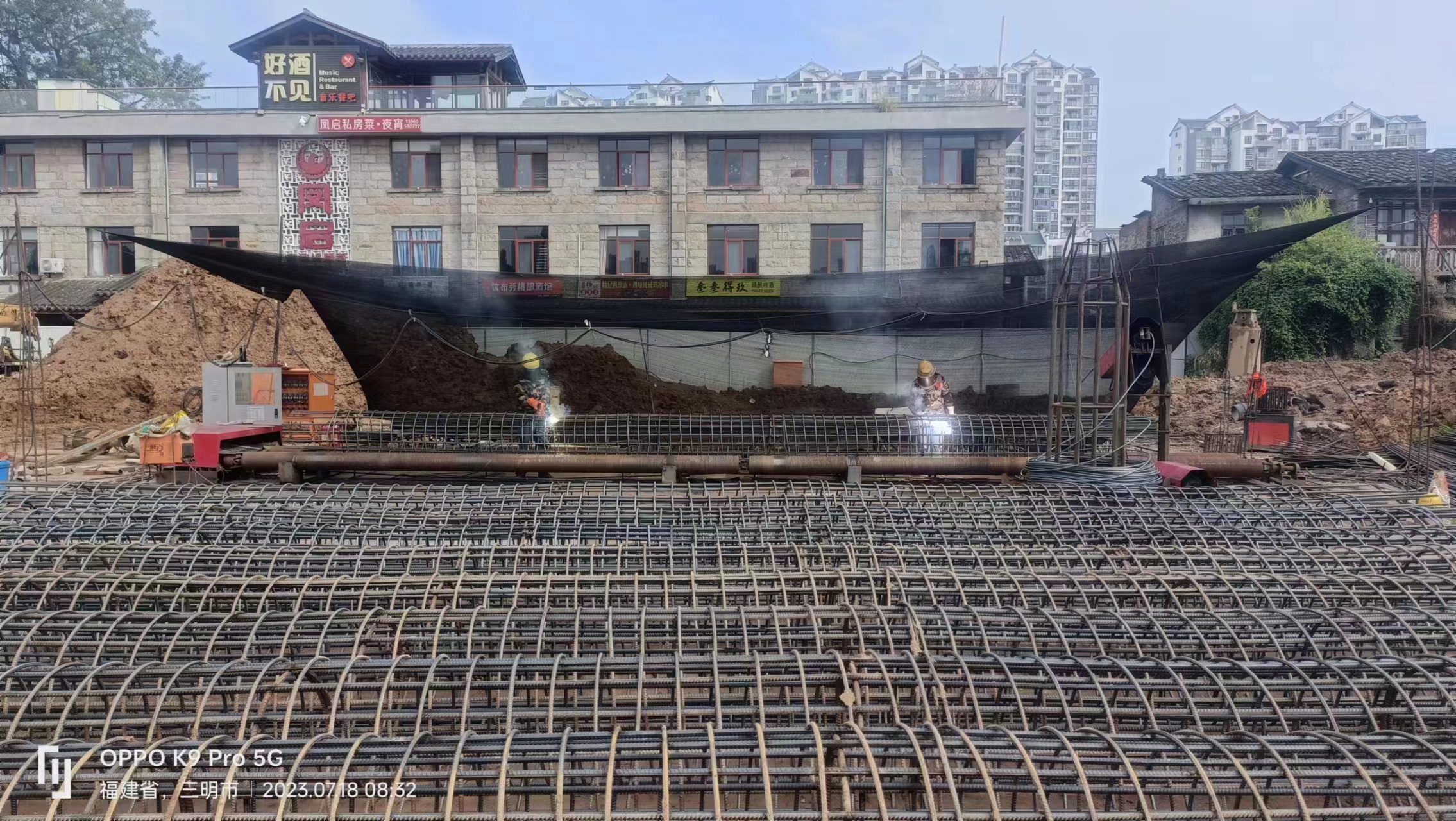

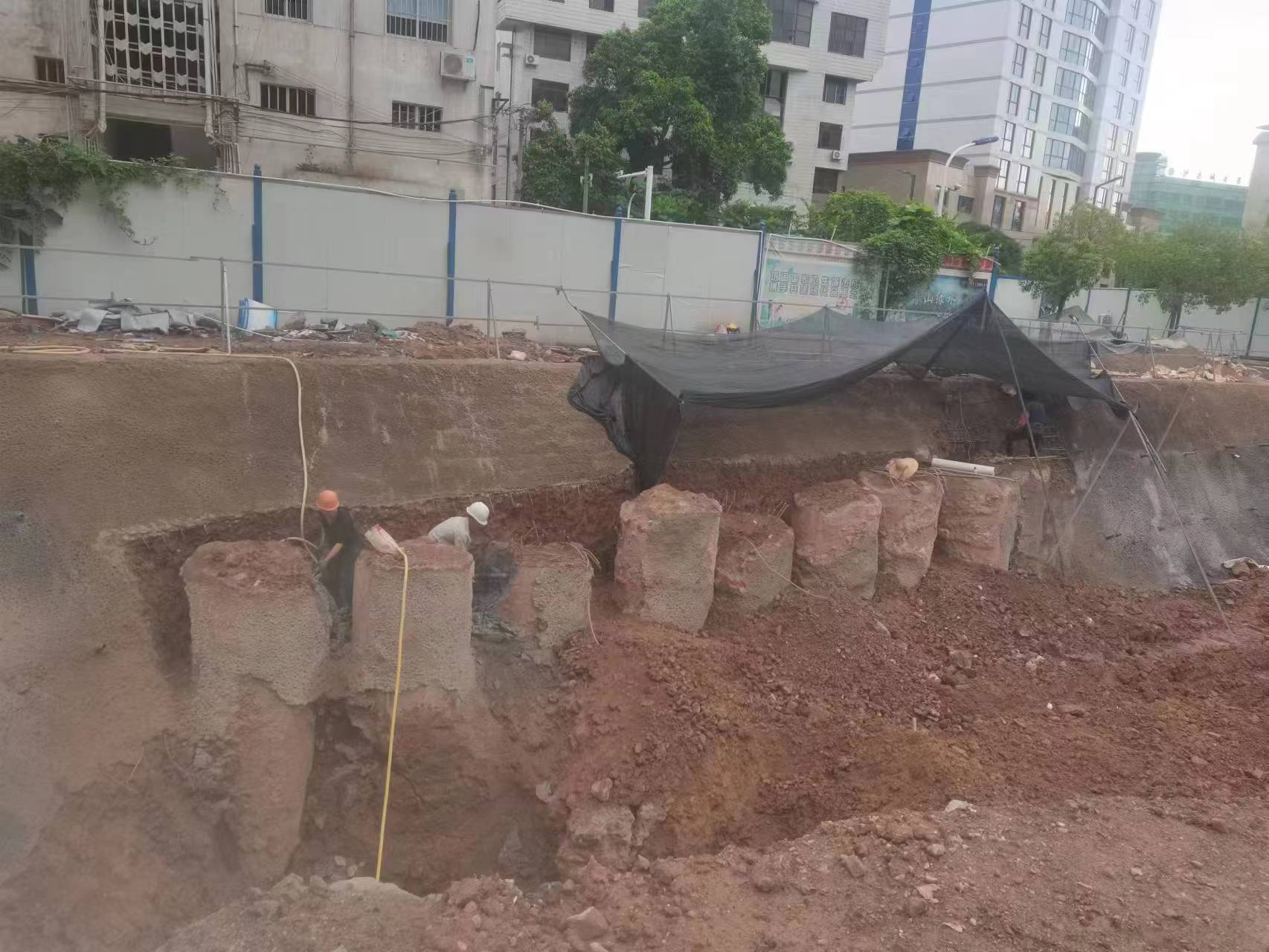

东门历史文化街区南侧文昌街商业地块A标项目完成洗车台安装、地面硬化、支护桩160根。
㈢老旧小区改造配套基础设施建设项目

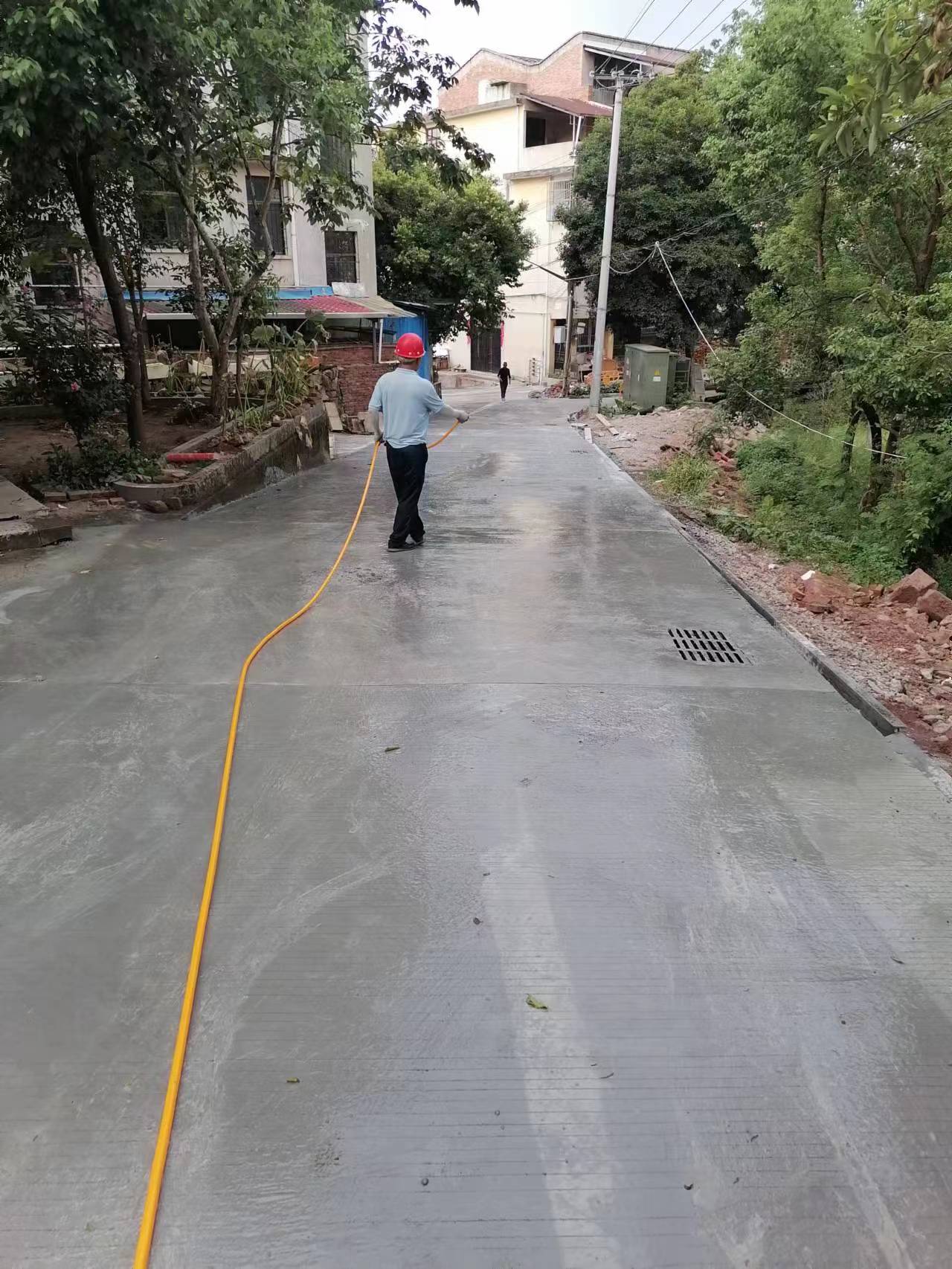

1.城北新村B2标
路面硬化500平方米,累计完成总工程量的97%。
2.步行街B标
原绿化带植草砖铺贴50平方米,透水砖铺贴350平方米,累计完成总工程量的98%。
3.莲花新村片B标
路缘石安装232米,道路二层水稳层浇捣1420平方米,累计完成总工程量的81%。
4.建国片、景山片B标
雨水管施工50米,污水管施工60米,电力管施工100米,累计完成总工程量的58%。
5.华山小区片B标
景观14#地块破除500平方米,防水铺装300平方米,路面恢复800平方米,累计完成总工程量的96%。
6.城北新村B标(三角湖慢道)
完成外墙文化石铺贴、土方回填及黏压平整约200立方米,累计完成总工程量的27%。
㈣其他重点项目
1.沙县水南东片区及农村污水处理厂网建设项目
完成夏茂、高桥、青州和富口镇污水管网铺设累计14.6公里。
2.沙县第一中学学生公寓楼建设项目
完成外墙全部外架拆除,完成五至十层强弱电桥架安装。
3.沙县总医院应急救治病房综合楼项目
完成上部场地路面多余土方清理、新大楼前沥青摊铺、花池增高、围护桩面层清理砍桩、基坑抽水、污水站第二层开挖。体检中心进行初验。
4.东天岭四、五、六区安置地建设项目
五区完成清表,底层部分完成排水管预埋及化粪池安装。六区部分完成植筋。

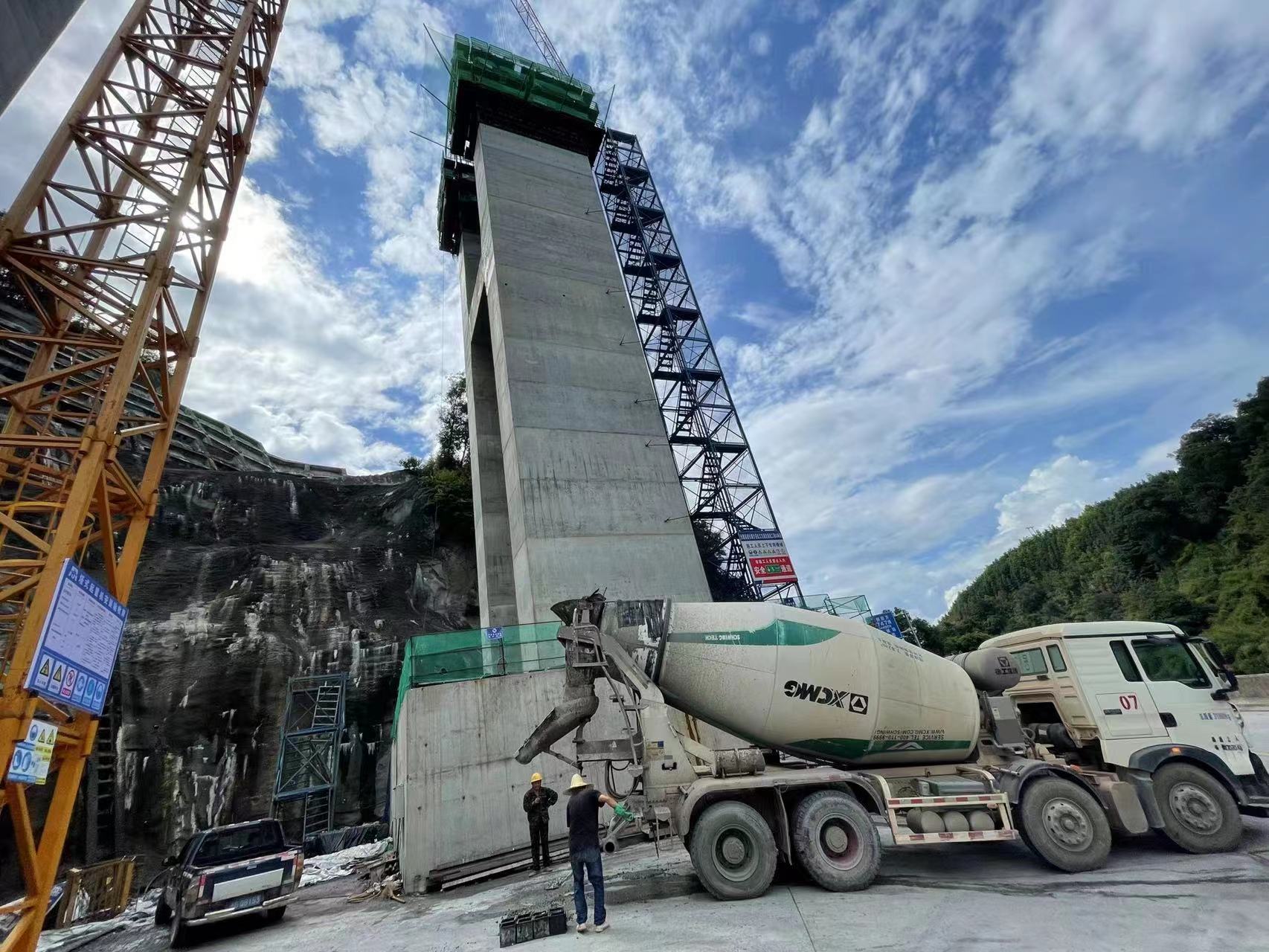

5.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

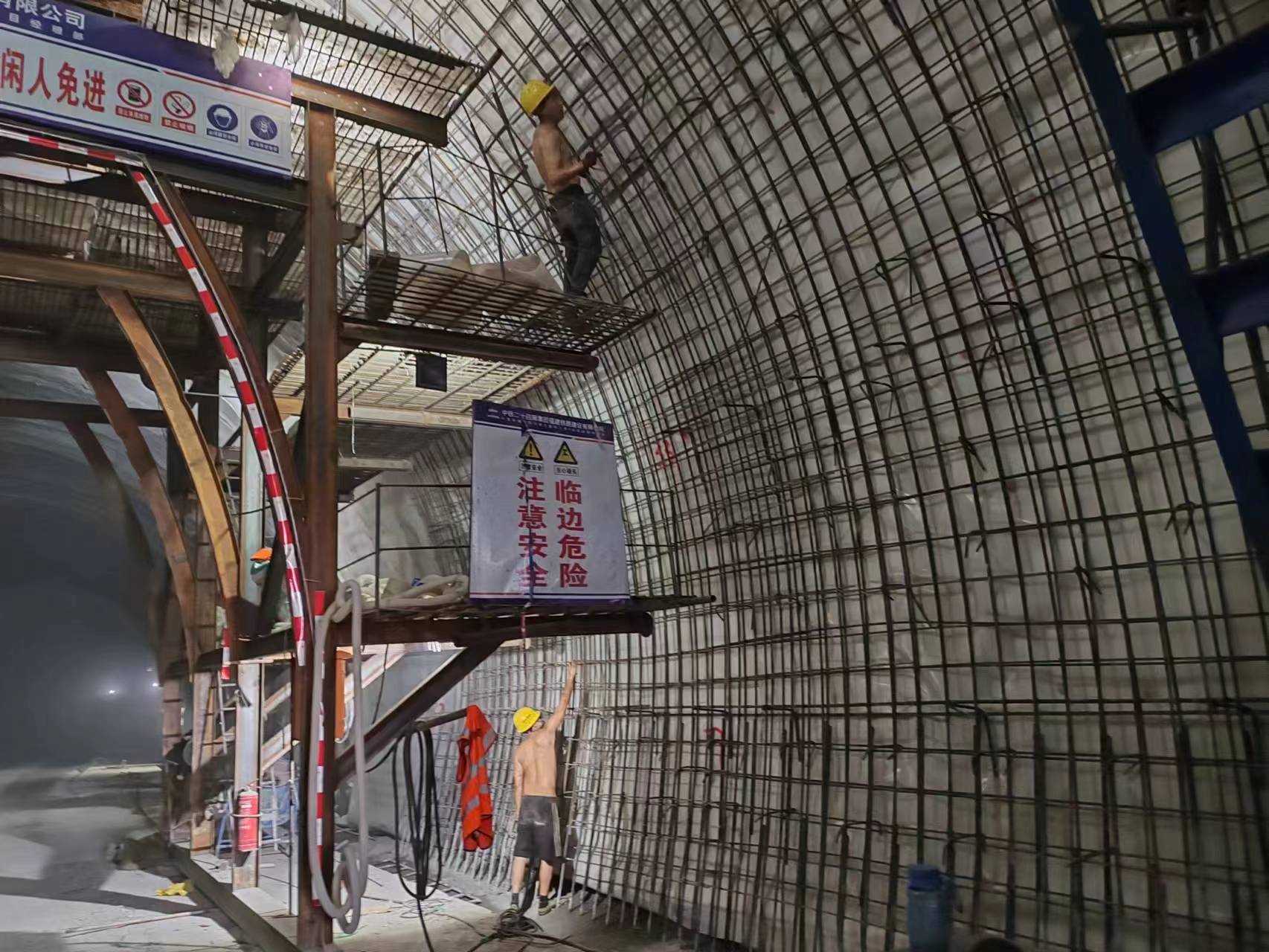

长红大桥左幅5#薄壁墩施工24.75米,左幅6#墩薄壁墩施工27米。长红隧道累计进尺1358米,二衬混凝土浇筑完成1215米。琅口隧道累计进尺399米、二衬混凝土浇筑完成220米。
6.三明港沙县港区青州作业区1#-3#泊位工程
初步完成房建部分的图审。
改移道路:盖板涵洞工程累计完成93.7%,路基工程累计完成95.5%;
道堆工程:地基与基础累计完成77.1%;
码头平台:地基与基础累计完成68%,墙身构造累计完成43.5%,管理房地基基础累计完成5%。
7.沙厦高速公路南阳互通及接线工程
B标段:隧道开挖21米,累计开挖109米,进洞口明洞仰拱已完成,仰拱混凝土(含明洞)累计浇筑78米,二衬混凝土浇筑12米,二衬混凝土累计浇筑48米。
A标段:施工单位正在办理履约保函,监理招标挂网。
8.沙县南霞经霞村至双溪公路水毁修复工程
正在开展原破损路面开挖以及新增水毁点施工工作。
9.闽江防洪工程三明段(三期)沙县项目豆士溪堤段

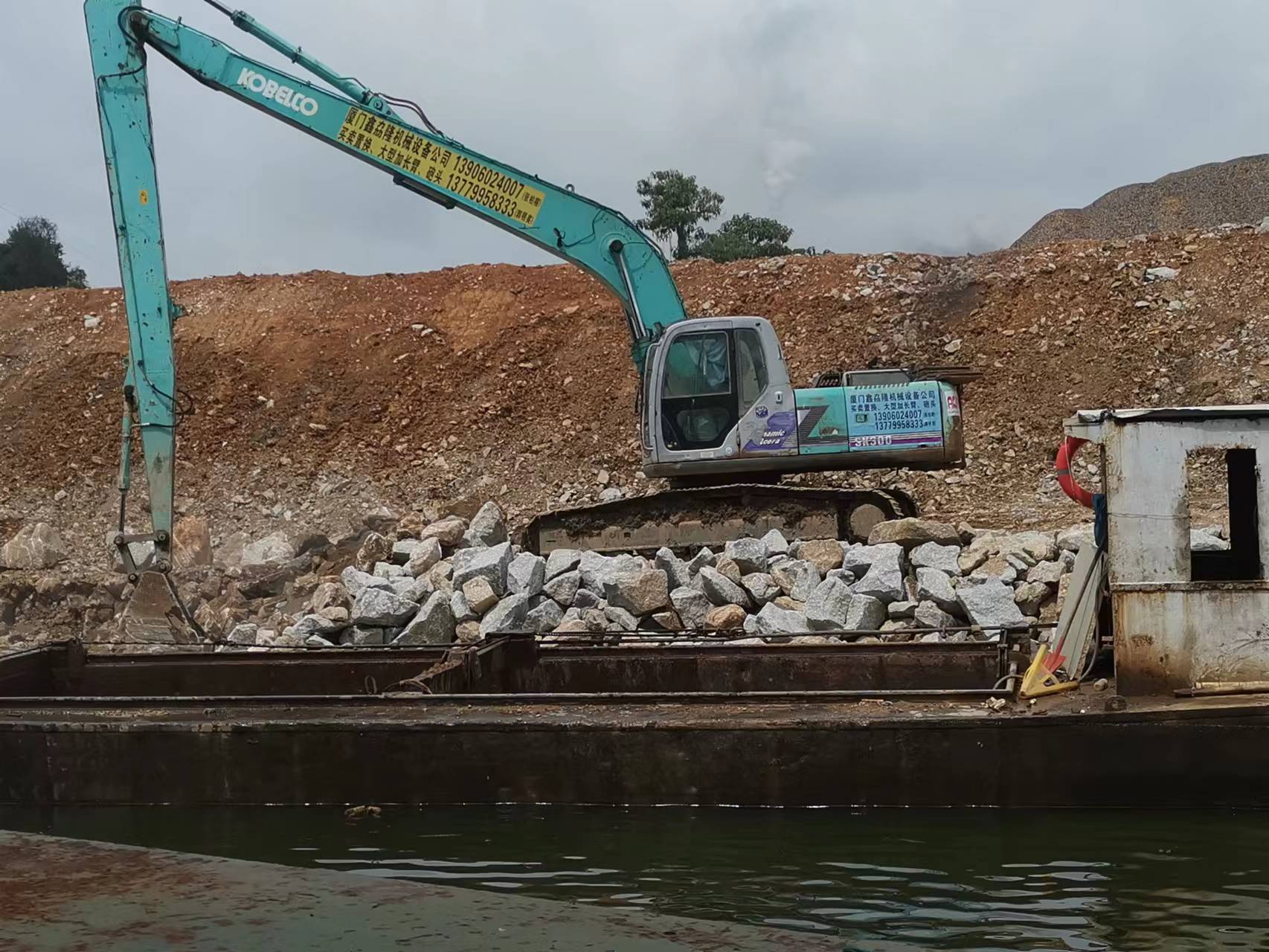

完成溪口老桥至沙溪河汇合口右岸堤段挡墙1~2层混凝土浇筑193米。
10.沙县东溪畔溪河道治理工程
完成宜和佳苑段左岸混凝土浇筑94米、施工便道修整45米。
11.沙县区智慧停车合作运营项目
完成安装高位视频车牌识别设备的申请、审批工作。
