当前位置:首页>新闻中心>项目周报 > 正文

城发集团项目周报(2023年第二十三期,总第80期)

日期:2023-07-23浏览次数:1441

㈠沙县老旧小区及城区基础设施改造项目

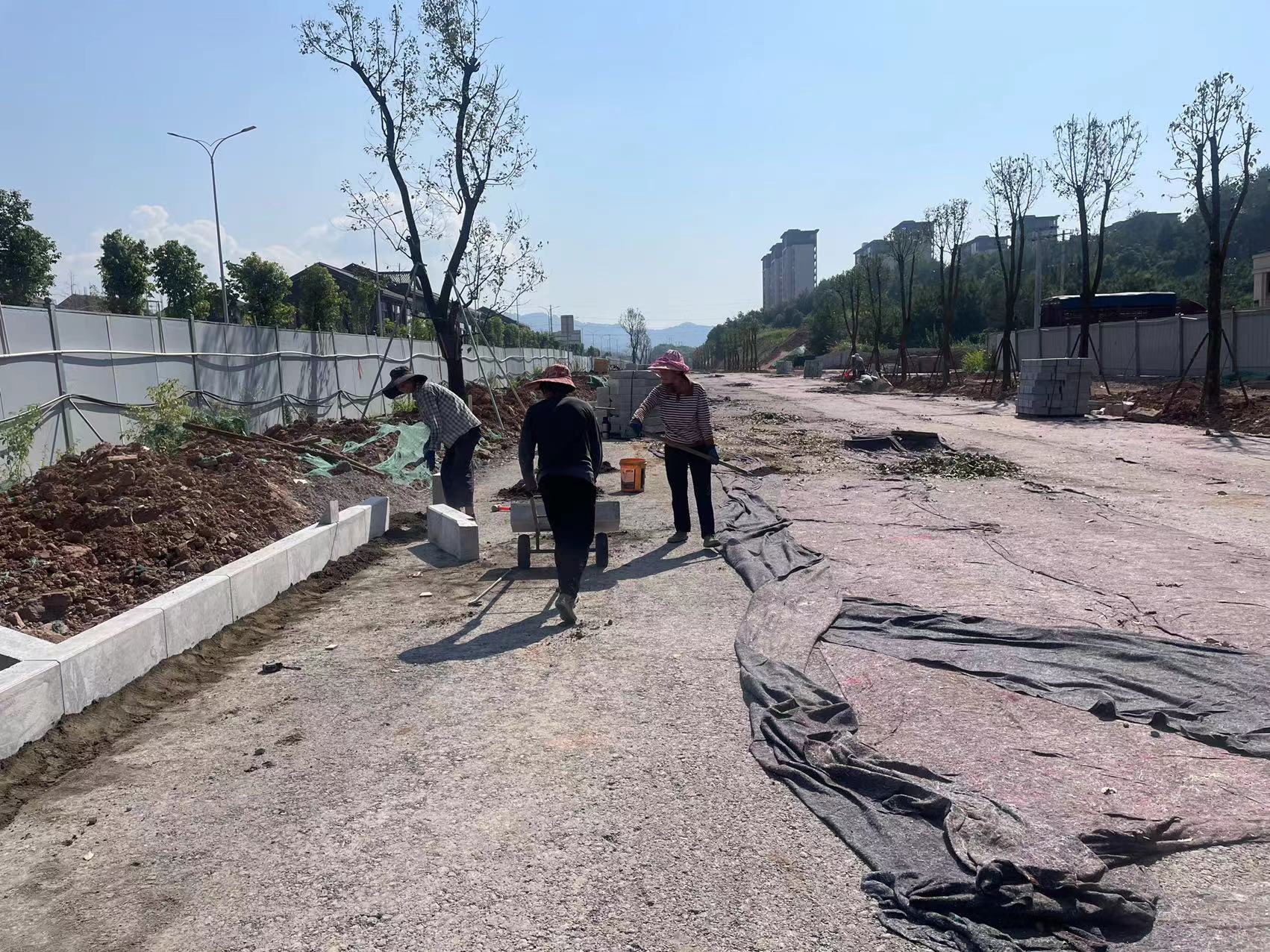

1.长兴路东侧路网改造工程二期

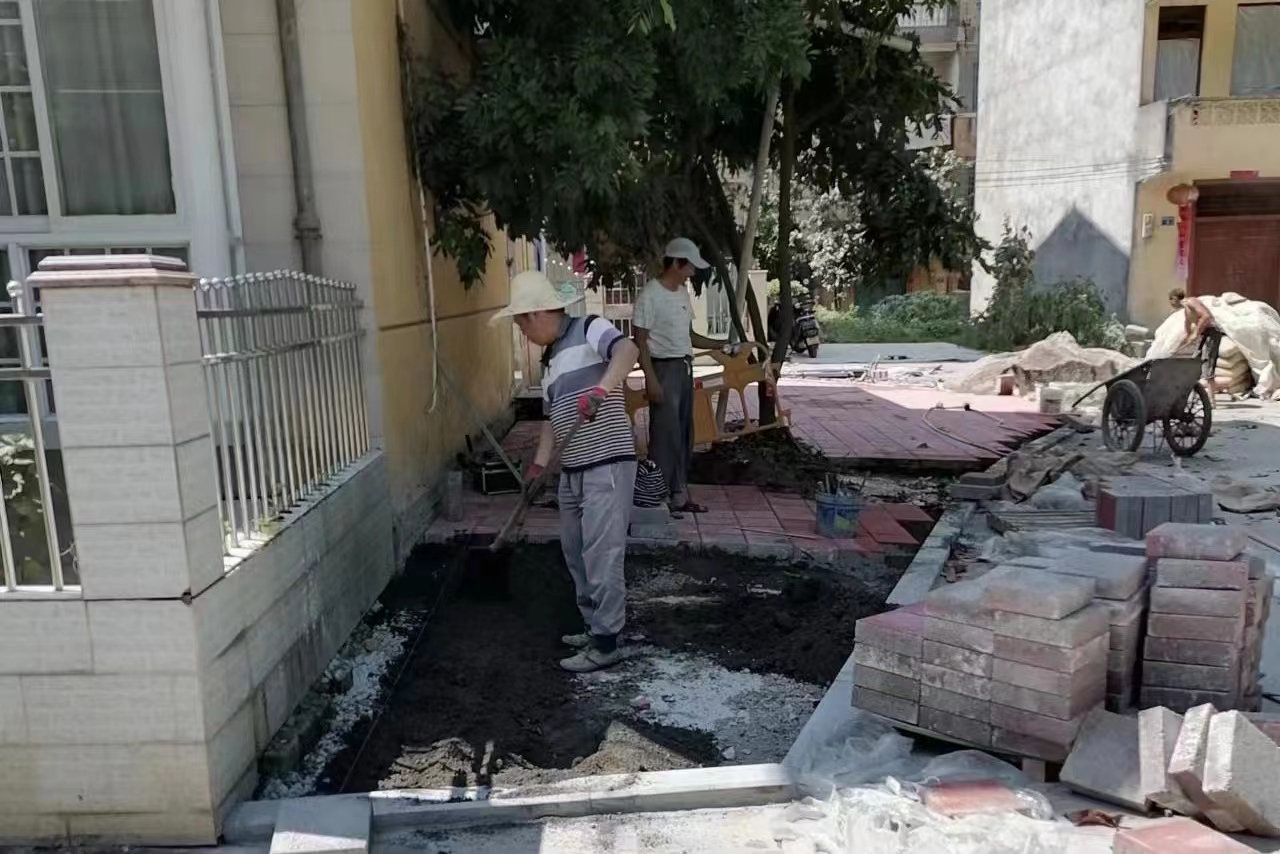

完成乔木种植。AK0+035-AK0+270路缘石施工完成300米。

2.沙县水南农贸市场建设项目

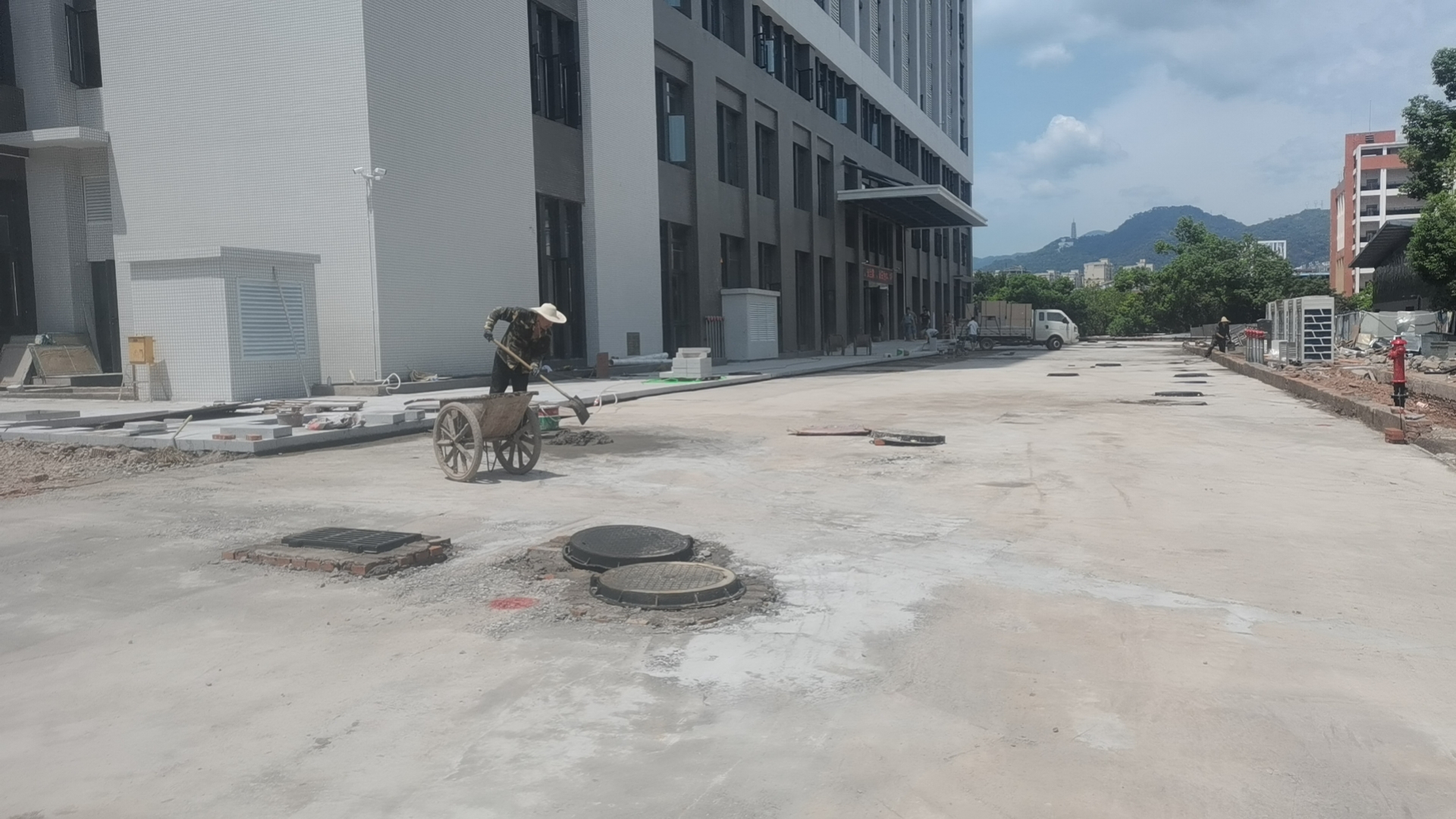

排水管道布设完成90%,路缘石安装完成70%。

3.沙县宜和市场改造项目

进行内墙贴砖施工。

㈡三明市沙县区东门片老旧小区及基础配套设施改造项目

1.沙县东门历史文化街区提升改造项目二期A标

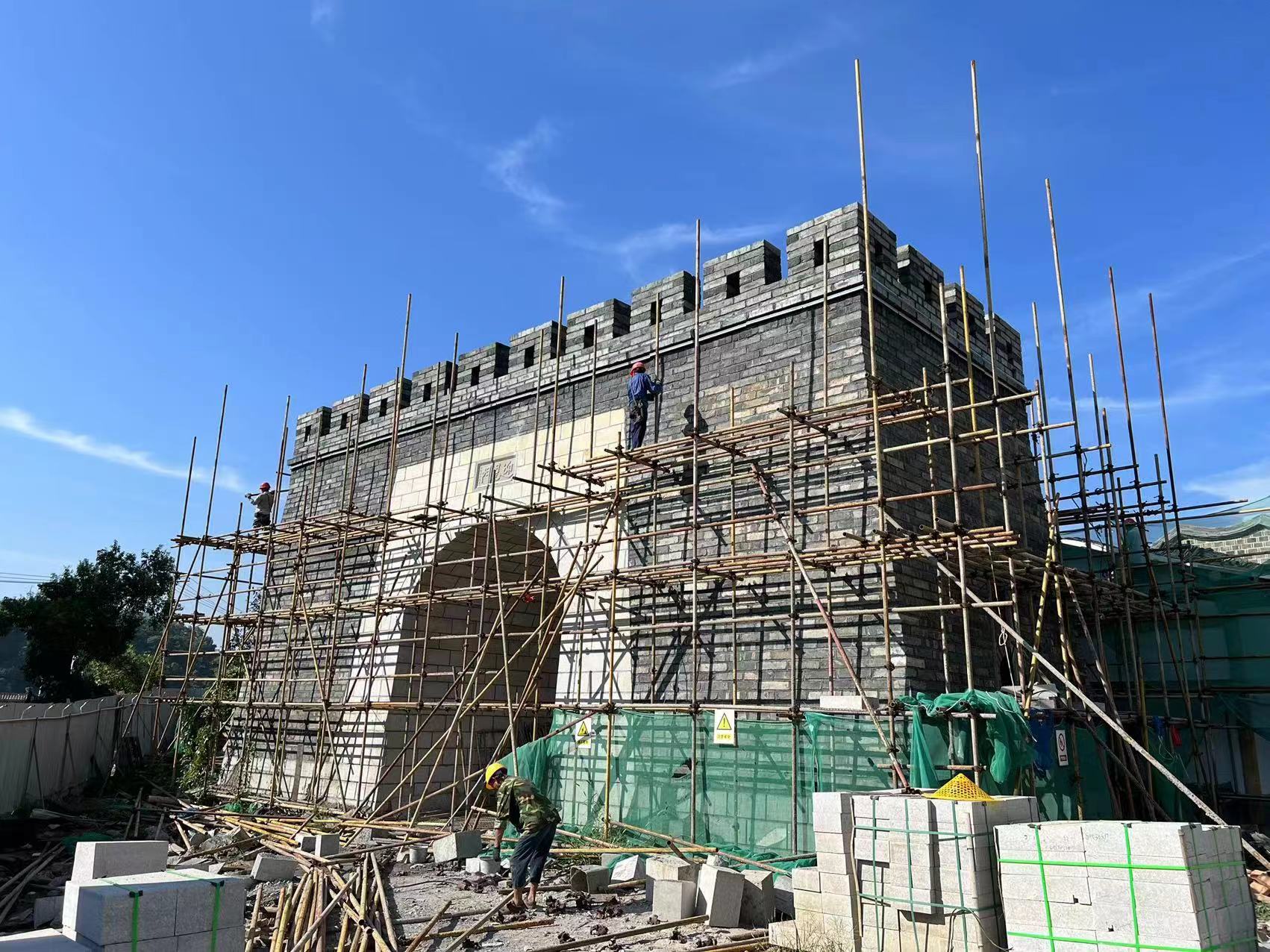

完成A1楼迎恩门城墙垛及露台墙体勾缝及脚手架拆除。

2.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)

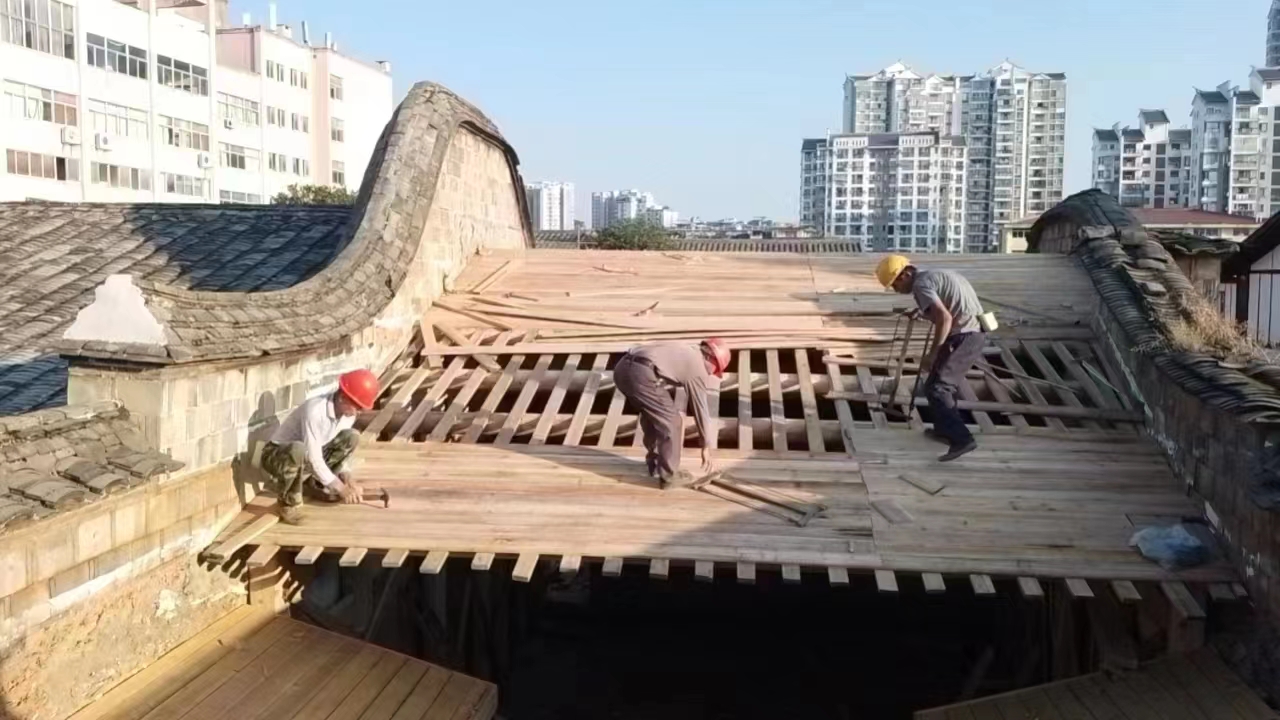

完成偏院木构安装和后院北面、东面围墙的修复。

3.沙县东门历史文化街区提升改造项目三期

东门历史文化街区南侧文昌街商业地块A标项目完成支护桩109根。

㈢老旧小区改造配套基础设施建设项目

1.城北新村B2标

透水砖铺贴300平方米,雨水箅施工12个,累计完成总工程量的89%。

2.步行街B标

安装雨污水管各50米,透水砖铺贴60平方米,累计完成总工程量的98%。

3.莲花新村片B标

道路自来水管道改新管施工140米,道路二层水稳层浇捣1480平方米,累计完成总工程量的68%。

4.建国片、景山片B标

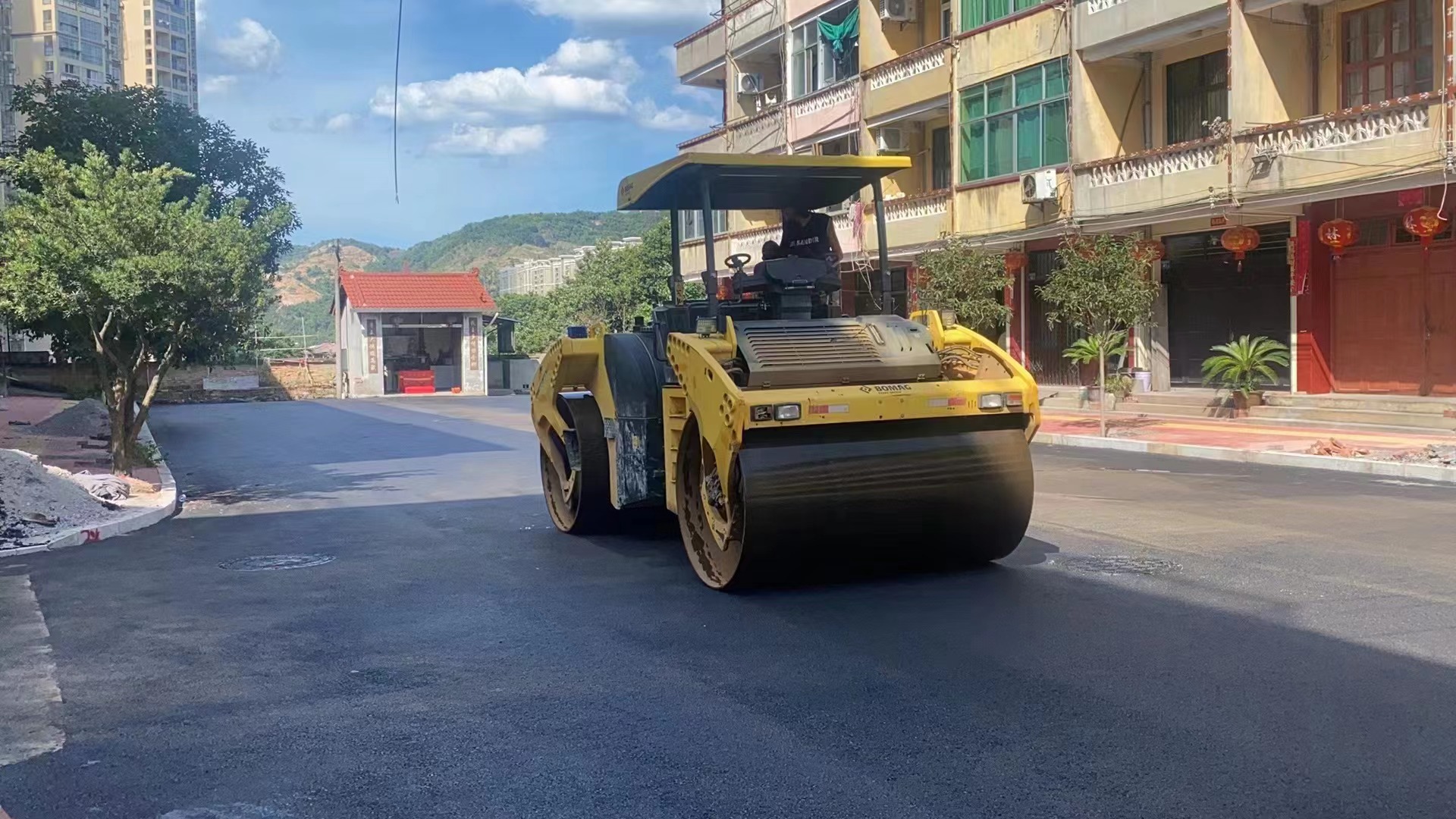

沥青面层摊铺3000平方米,路面破除300平方米,累计完成总工程量的55%。

5.华山小区片B标

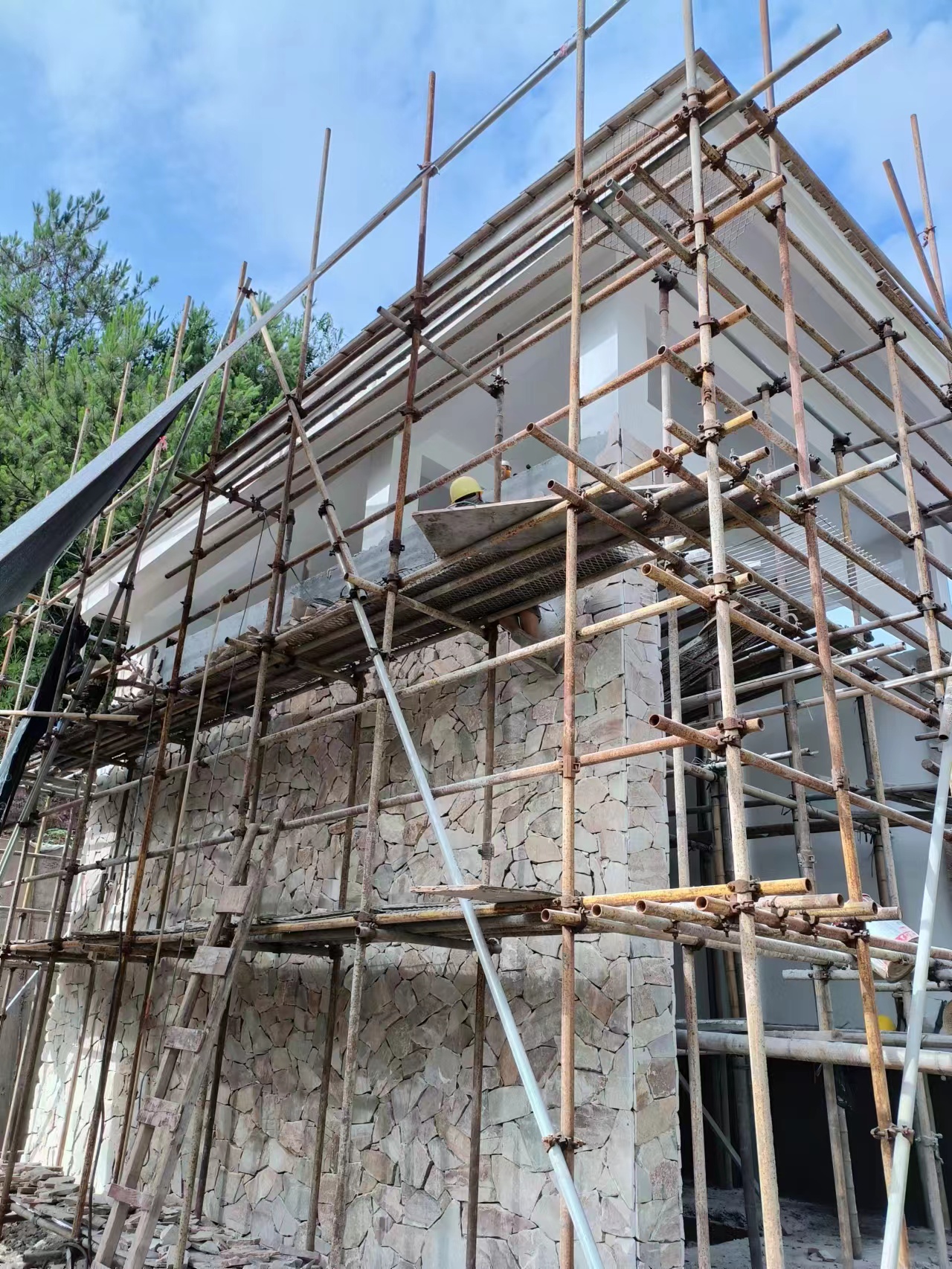

景观14#地块破除500平方米,防水铺装700平方米,累计完成总工程量的85%。

6.城北新村B标(三角湖慢道)

完成屋面盖瓦、公厕及垃圾转运站内墙刮腻子,外墙文化石铺贴完成20%,累计完成总工程量的25%。

㈣其他重点项目

1.沙县水南东片区及农村污水处理厂网建设项目

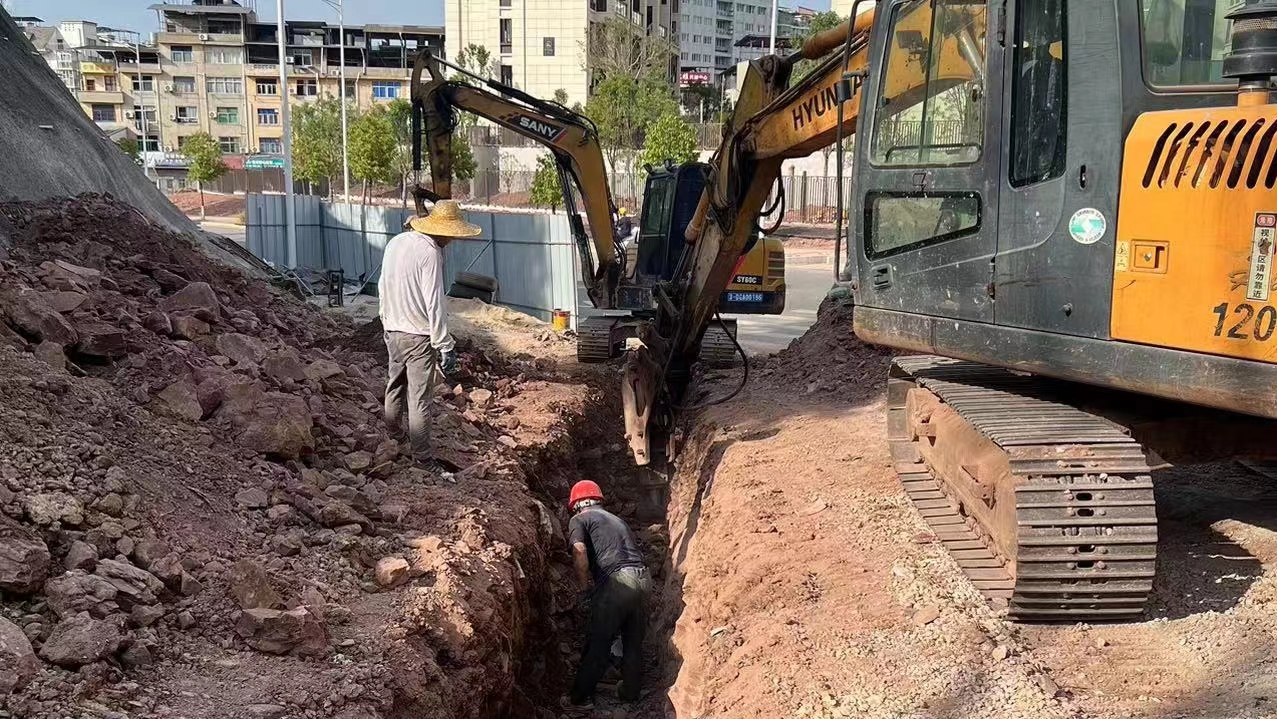

完成夏茂、高桥、青州和富口镇污水管网铺设累计13公里。

2.沙县第一中学学生公寓楼建设项目

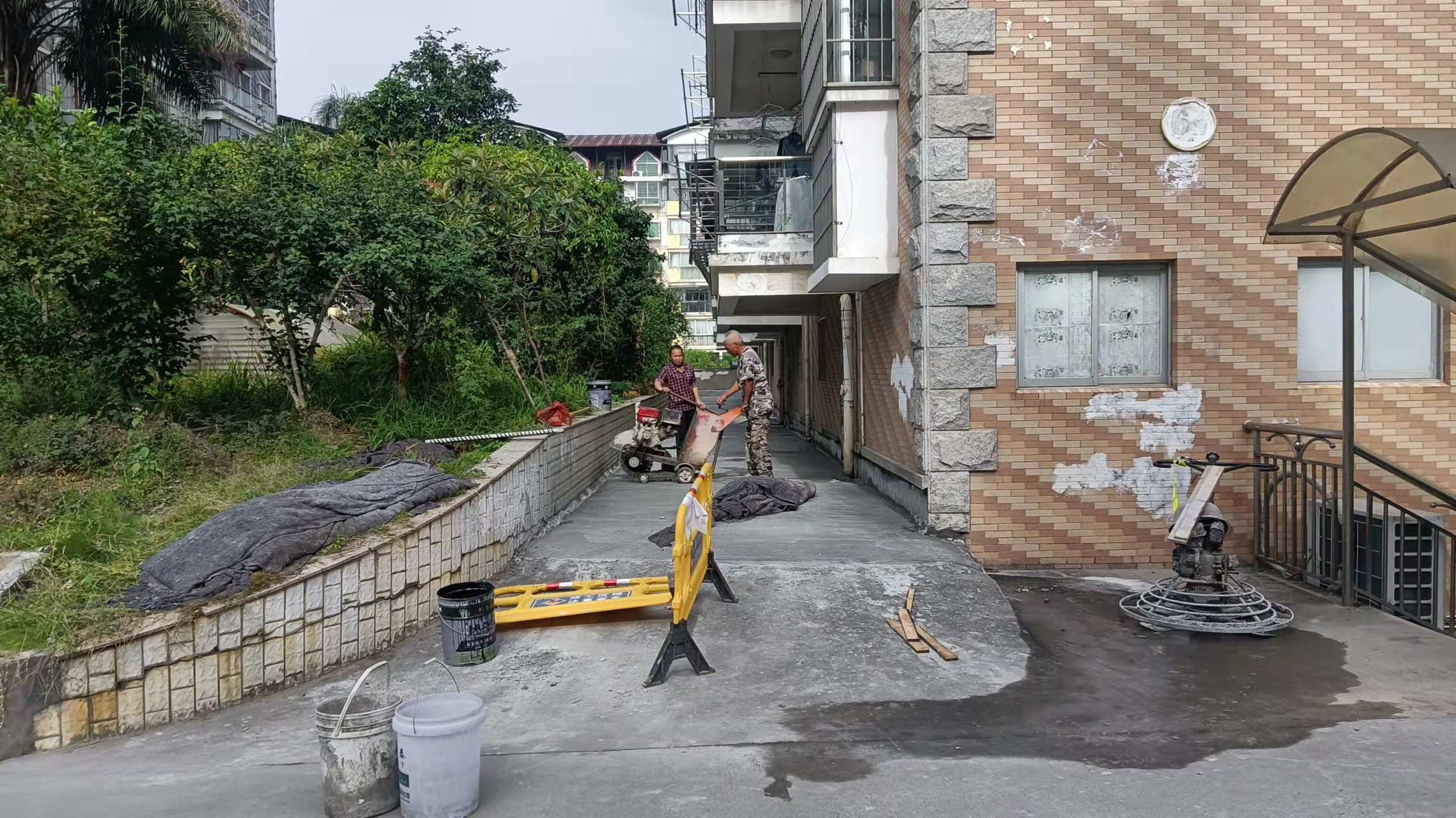

完成一层和二层水磨石地面施工,完成楼梯、阳台和低窗不锈钢栏杆安装。

3.沙县总医院应急救治病房综合楼项目

进行室外南侧通道道路碎石垫层和砼面层浇筑、污水站第二层开挖、边坡喷浆支护。体检中心基本完工。

4.东天岭四、五、六区安置地建设项目

进行四区8植房子屋面防水及墙体砌筑,五区、六区房子进行柱筋植筋。

5.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

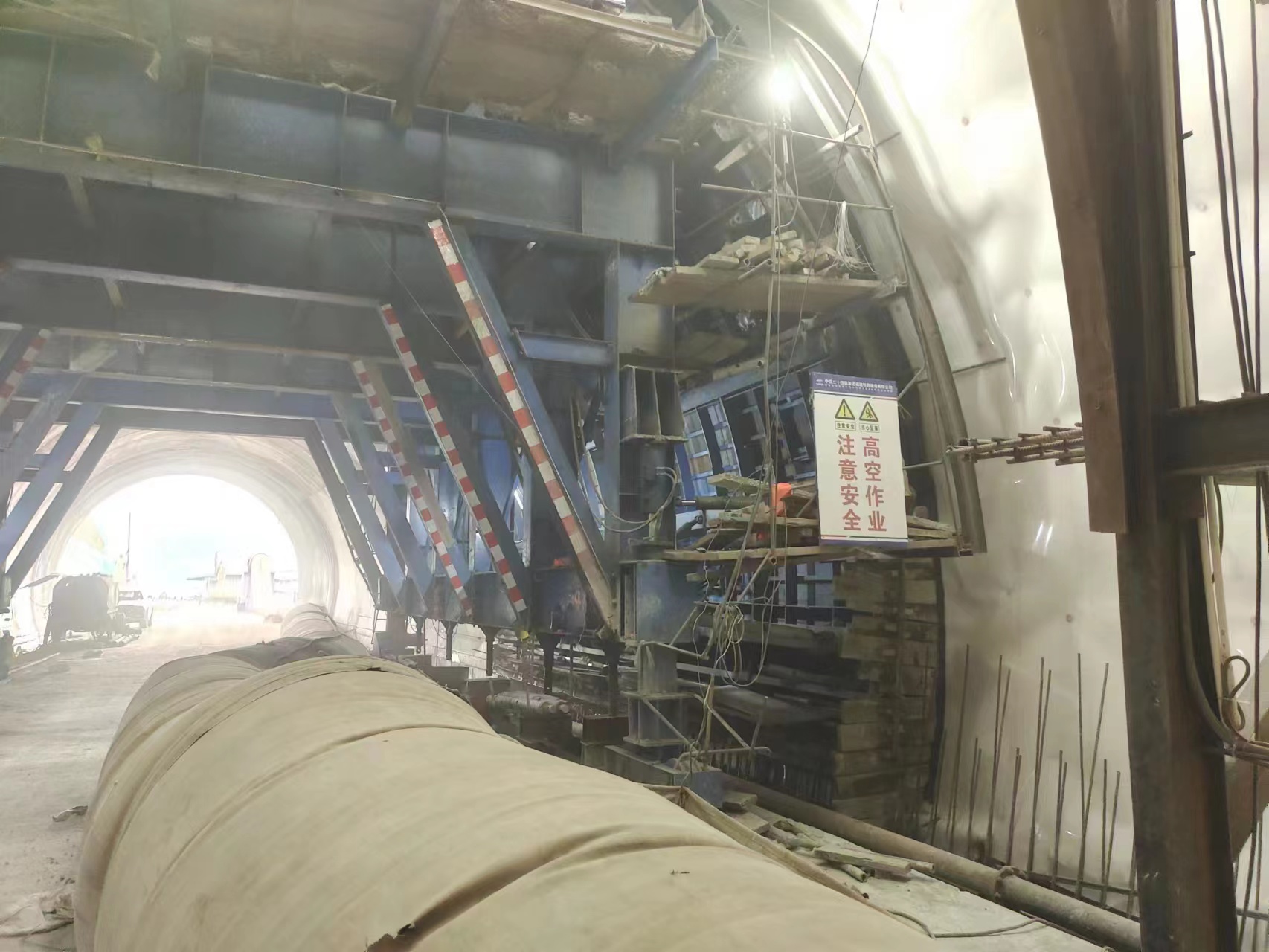

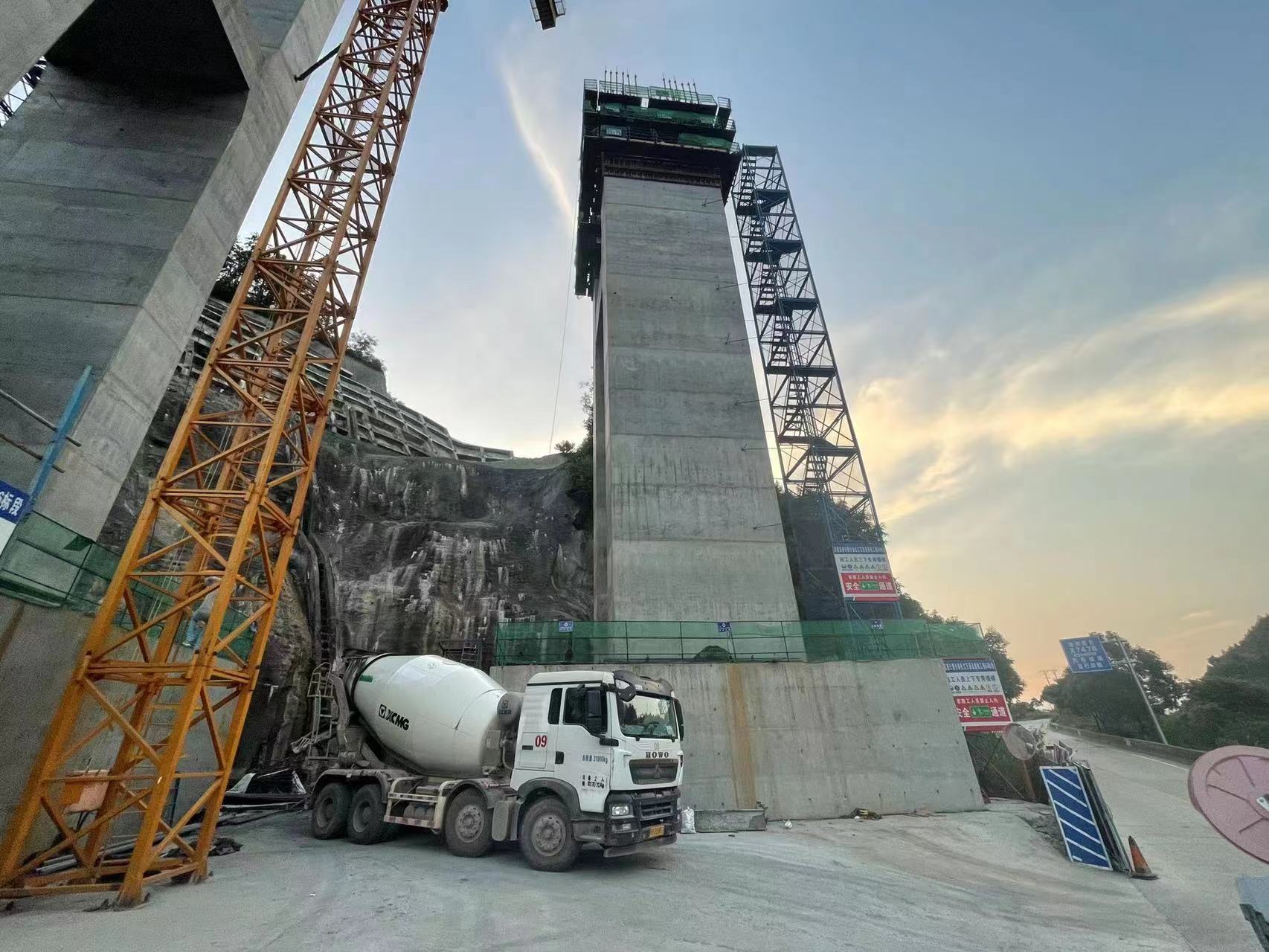

完成长红大桥左幅5#、6#、8#墩承台施工,左幅5#薄壁墩施工23米、左幅6#墩薄壁墩施工25米。完成琅口隧道右幅出口洞身开挖及支护长度90米、左洞洞身开挖及支护长度135米。

6.三明港沙县港区青州作业区1#-3#泊位工程

初步完成地勘补勘工作,送图审单位审核,设计工作同步开展。

改移道路:盖板涵洞工程累计完成93.7%,路基工程累计完成95.5%;

道堆工程:地基与基础累计完成77.1%;

码头平台:地基与基础累计完成64%,墙身构造累计完成43.5%,管理房地基基础累计完成5%。

7.沙厦高速公路南阳互通及接线工程

完成明洞仰拱混凝土浇筑10米,拱墙二衬混凝土浇筑12米。

8.沙县南霞经霞村至双溪公路水毁修复工程

完成项目路基和项目边坡防护、排水措施施工,其余路面部分计划7月底施工。

9.闽江防洪工程三明段(三期)沙县项目豆士溪堤段

完成溪口老桥至沙溪河汇合口右岸堤段挡墙2~4层混凝土浇筑159米。

10.沙县东溪畔溪河道治理工程

完成宜和佳苑段左岸基础开挖90米、挡墙混凝土浇筑94米。

11.沙县区智慧停车合作运营项目

完成爱心大楼路侧停车位(府北停车场西侧)智能化停车设备安装建设。
