1.沙县老旧小区及城区基础设施改造项目

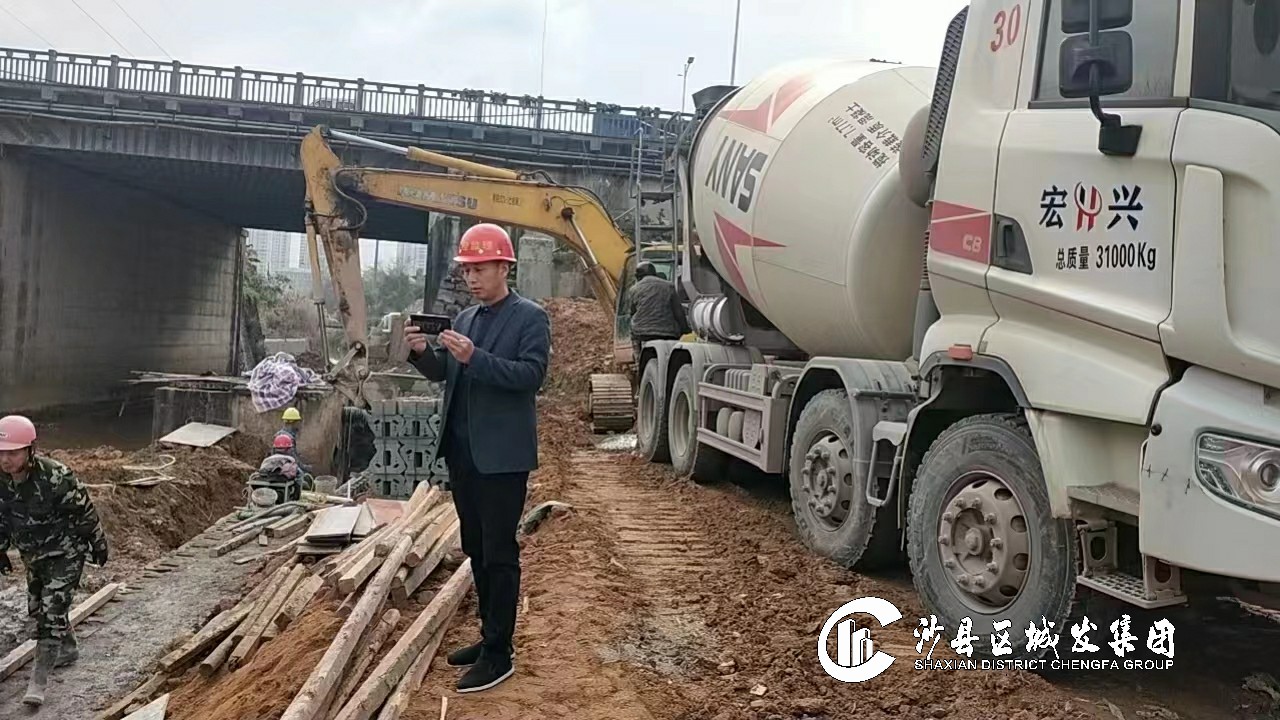

⑴建国路至兴贤坊铁路慢道项目
完成建国市场周边道路东侧段基层土方换填和东桥下公厕隔板安装。
⑵观澜花园南侧道路工程

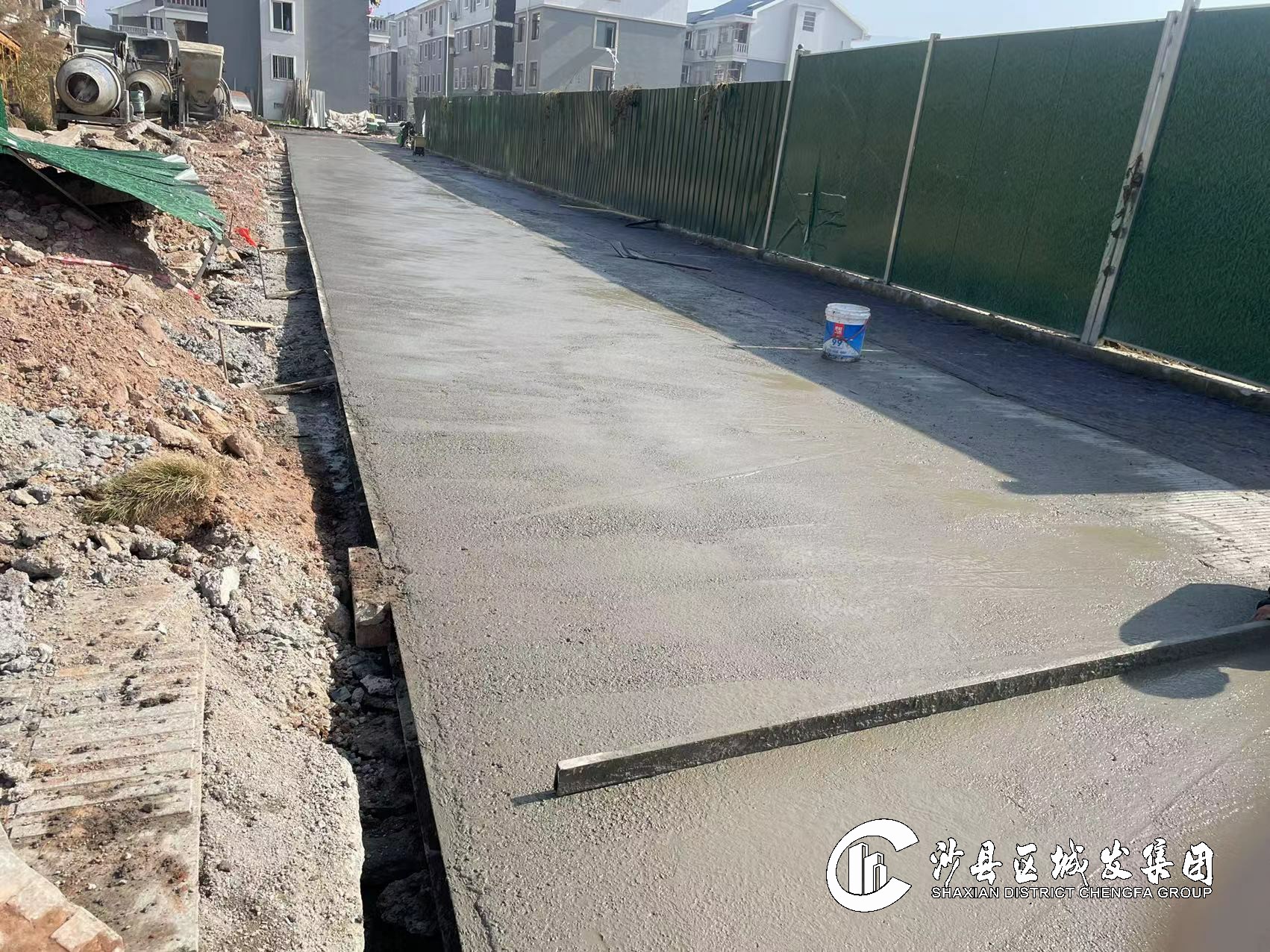

完成混凝土路面浇筑。
⑶东天岭1、2区基础设施改造工程
完成混凝土路面浇筑450平方米,累计完成17250平方米,占总量的93.2%。完成透水砖人行道铺贴300平方米,累计完成750平方米,占总量的55.6%。
⑷东天岭3、6区基础设施改造工程

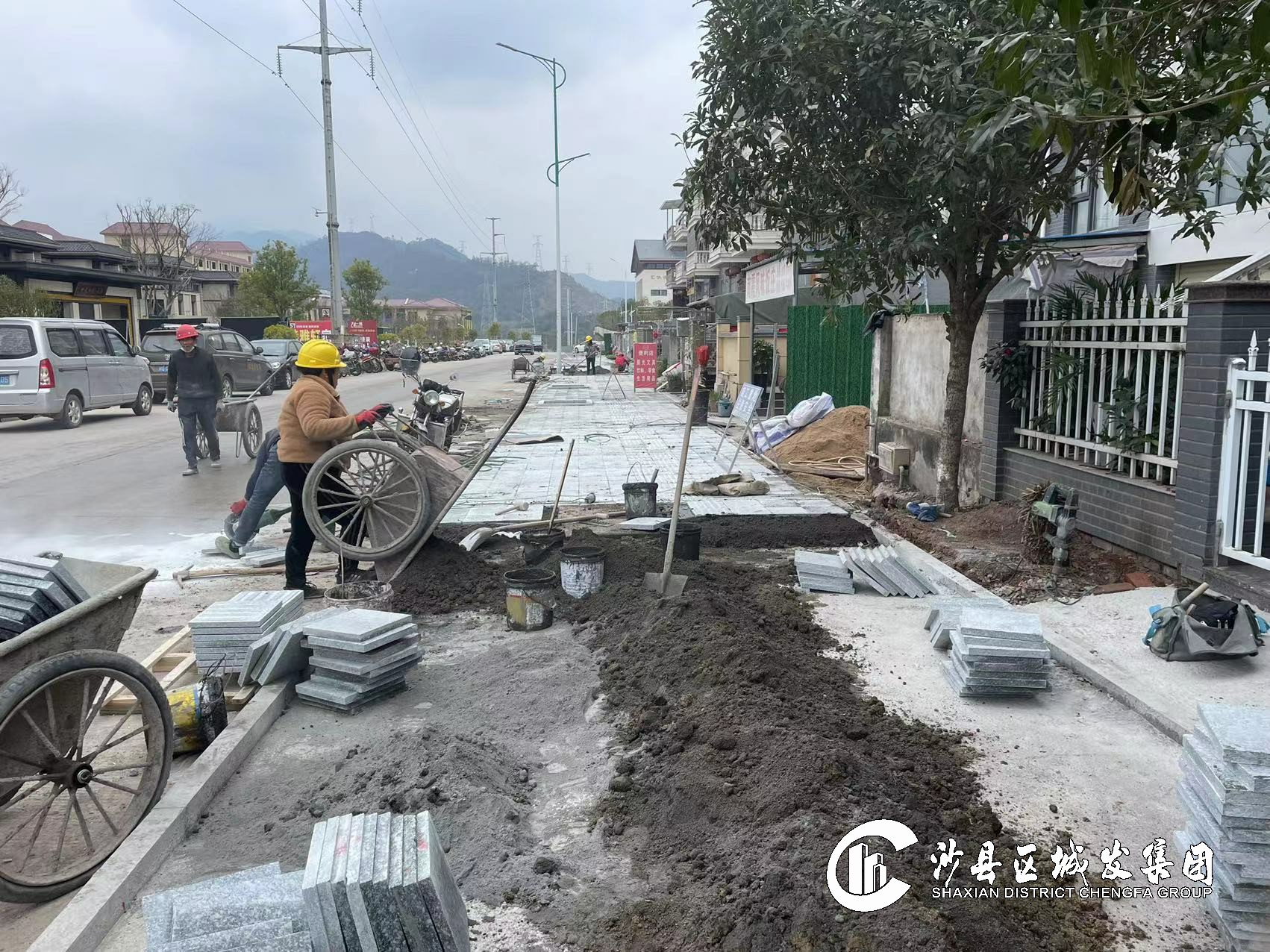

完成6区靠金学路人行道火烧板铺贴450平方米,占总量的37.2%。
2.三明市沙县区东门片老旧小区及基础配套设施改造项目
⑴南侧文昌街商业地块A标
完成A区一、二层砖墙砌筑和B区一层柱、二层模板拆除。
⑵南侧文昌街商业地块B标
完成室内公共卫生间地面硬化及砌筑。持续推进南侧人行道地面平整。
⑶东大路132#、147#等文物修缮
完成147#第三进主厅屋面挂瓦施工。持续推进132#和147#木构件加工、132#和147#封火墙砌筑。
3.其他重点项目
⑴沙县水南东片区及农村污水处理厂网建设项目
完成青州、夏茂、高桥和富口镇污水管网铺设累计25.2公里。
⑵沙县总医院应急救治病房综合楼项目
完成污水站土建和设备预验收。

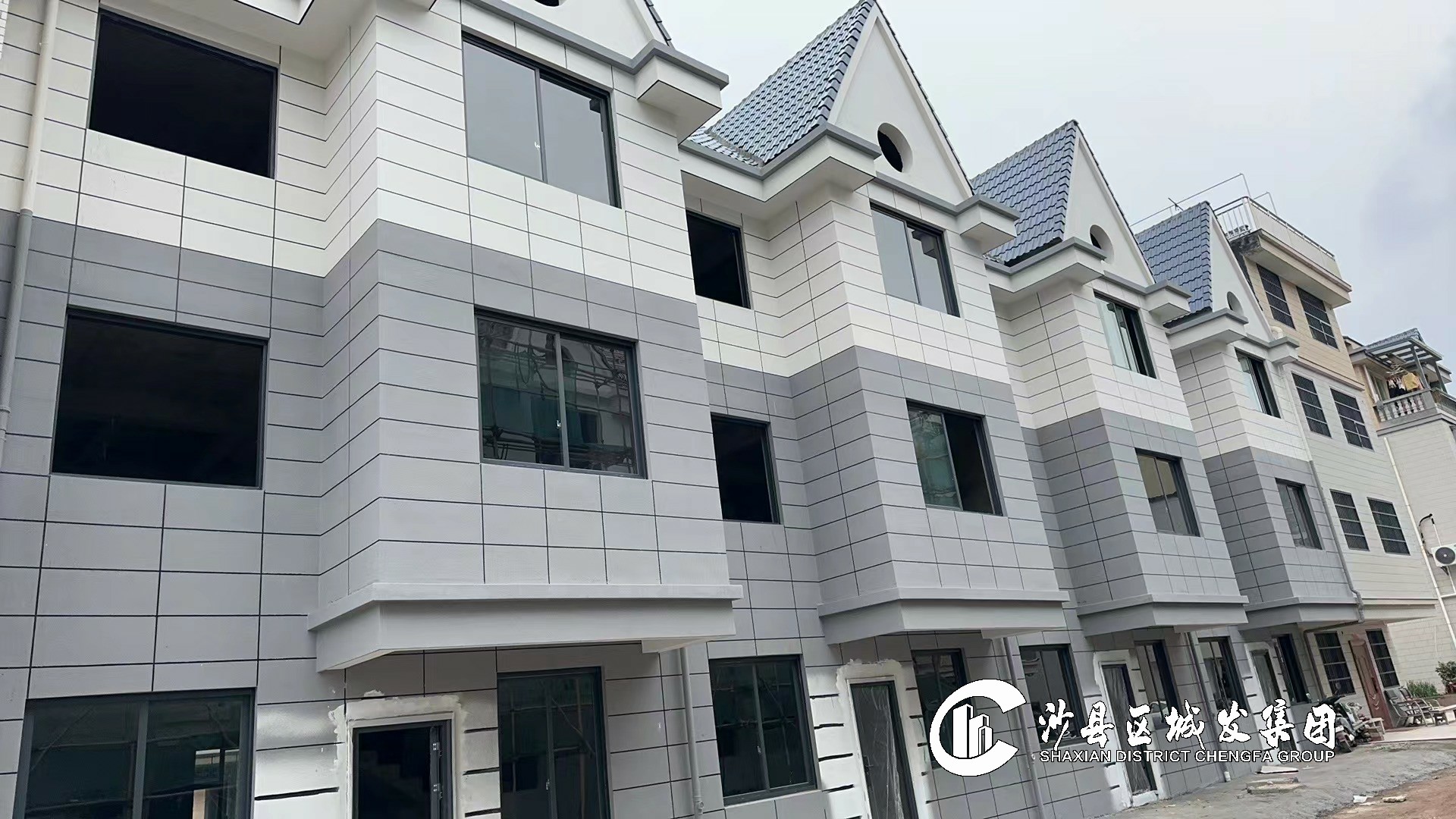

⑶东天岭4、5、6区安置地建设项目
完成外墙漆施工,防水保护层施工完成90%。
⑷消防救援大队职工周转房项目
项目竣工验收。
⑸沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

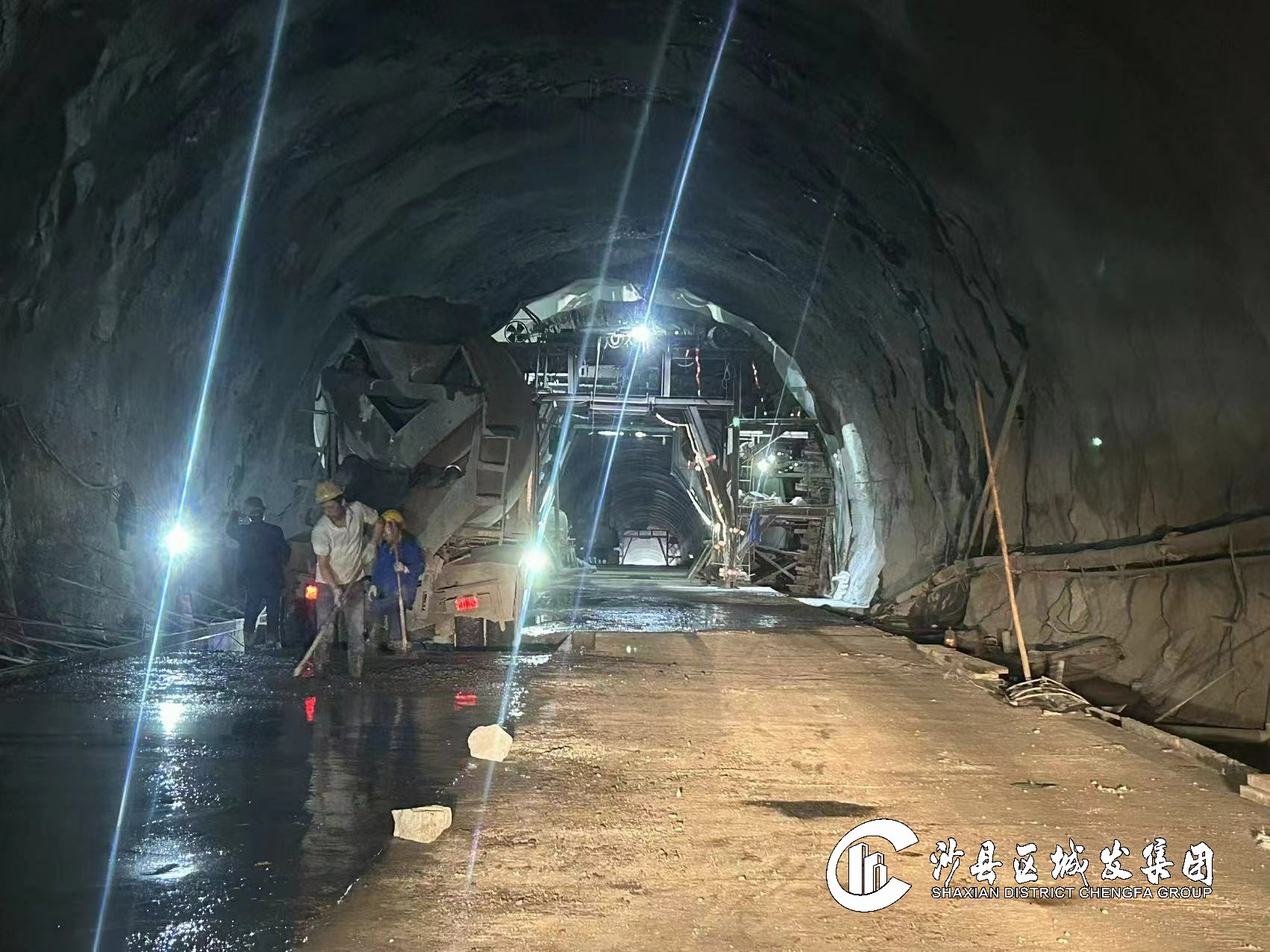

完成琅口隧道右洞洞身二次衬砌8米,累计完成392米。
完成琅口隧道左洞洞身二次衬砌8米,累计完成561米。
⑹三明港沙县港区青州作业区1#-3#泊位工程
道堆工程:挡墙砼护栏完成50米,累计完成100%。雨污水、给水消防、电力通信管道施工累计完成95%。排水沟施工完成150米,累计完成90%。路面结构层(级配碎石、5%水稳)施工完成4200平方米,现浇面层完成1800平方米。
码头平台:集水池施工累计完成70%。排水沟施工完成20米,累计完成70%。级配碎石、5%水泥稳定碎石施工完成1000平方米,累计完成36%。
土建工程:进行内墙装饰装修、水电施工以及1号门卫房铝板支架安装。
⑺三个涉铁项目(大洲古渡、金古路至庵下、金泉路)
完成1根12#墩围护桩施工,累计完成48根。完成12#墩深基坑桩基低应变检测及钢筋安装。
⑻省道横五线(S304)沙县际口至官庄段公路改建工程水毁修复项目
设计单位计算征地费用,出具初步红线图。
⑼沙县东溪畔溪河道治理工程

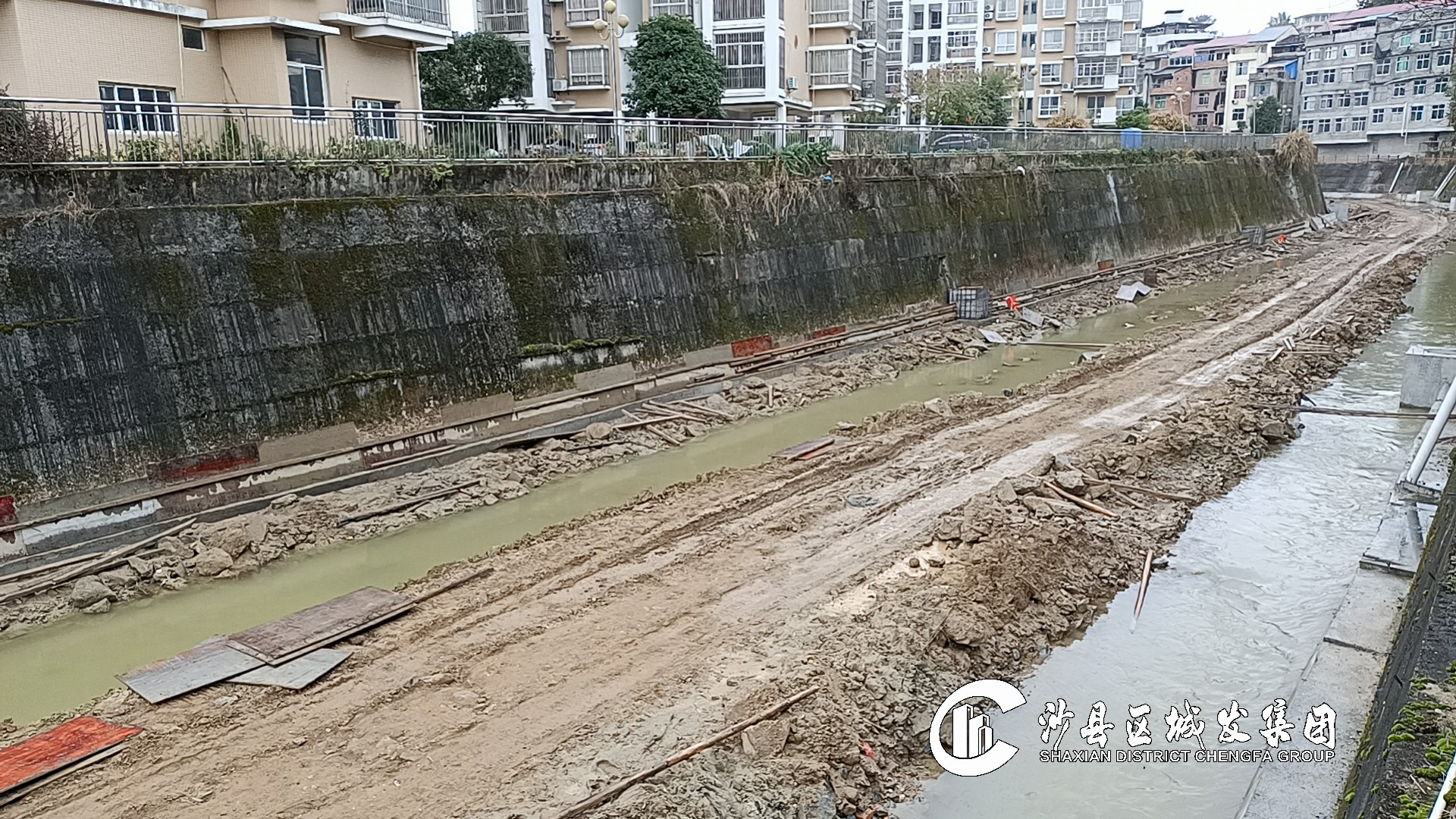

完成金明西桥上游右岸基础浇筑88米。
⑽沙县区水源地规范化建设及饮用水安全保障工程(一期)
完成项目部组建、五牌一图和施工警示牌安装、双溪水库左岸现场放样。
未经允许禁止镜像、复制、转载,违者必究
