      一、本月工作完成情况

      福建省成济建设发展有限公司主要开展了:水务项目、东天岭安置小区第5区、第6区自建房建设项目、沙县小吃产业园标准厂房建设项目3#、4#厂房连廊、沙县区俞邦小吃制作体验展示中心项目等工作,具体情况如下:

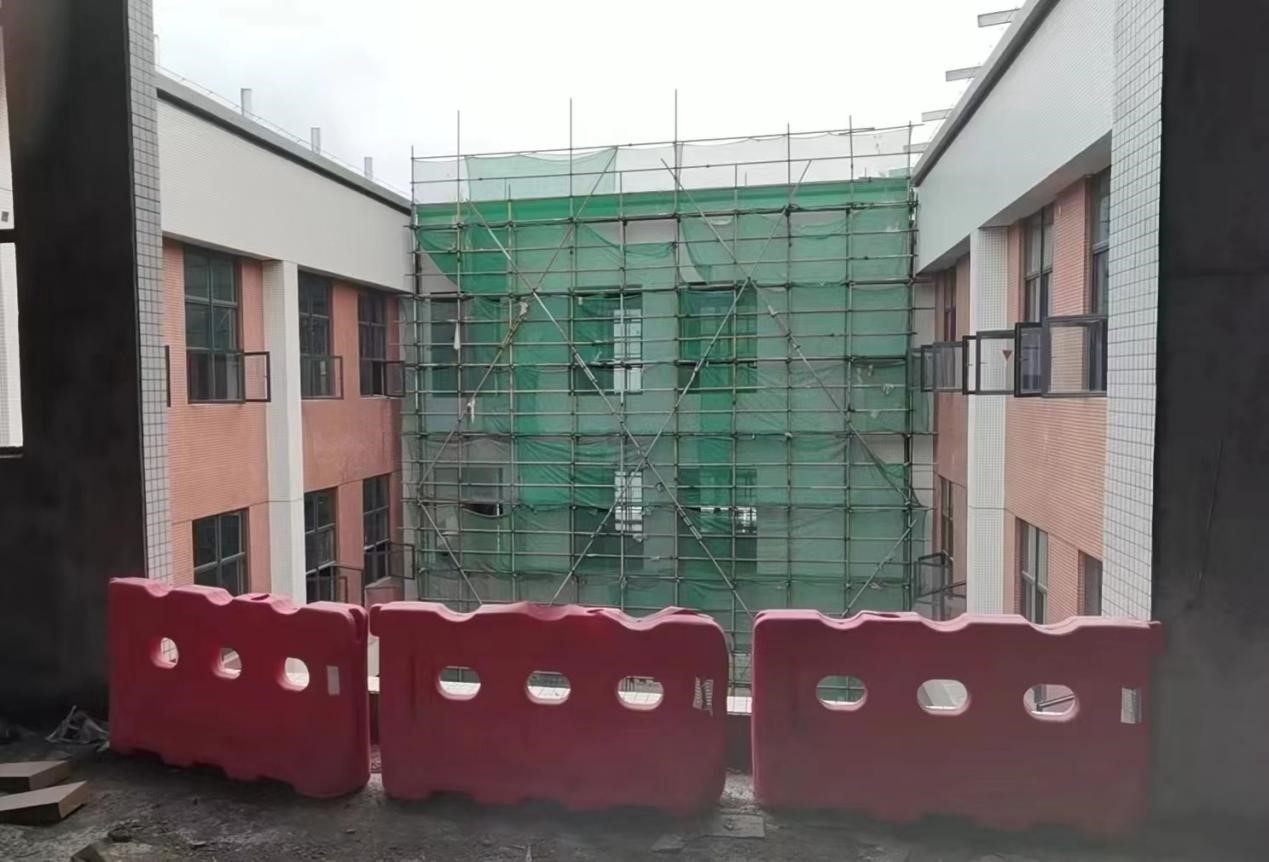

      1.水务项目:完成《实小分校周边道路》给水安装工程劳务及附属工程75%。

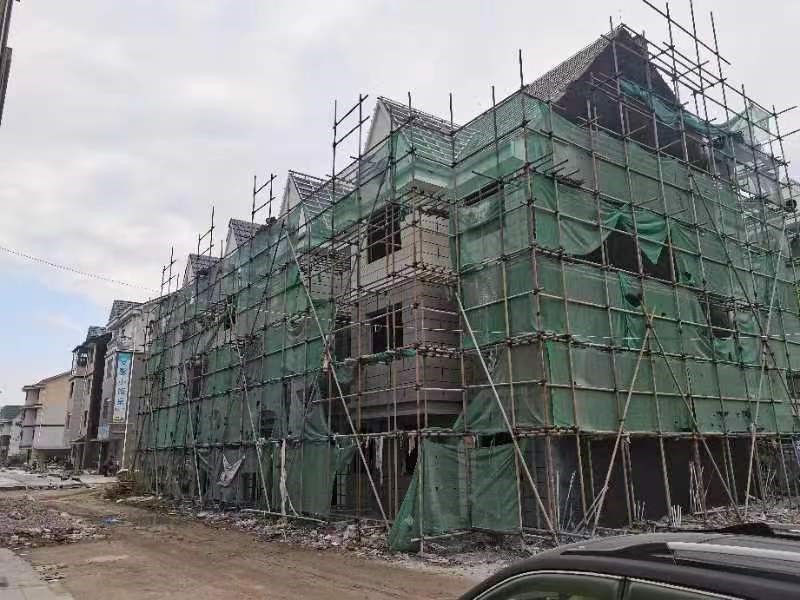

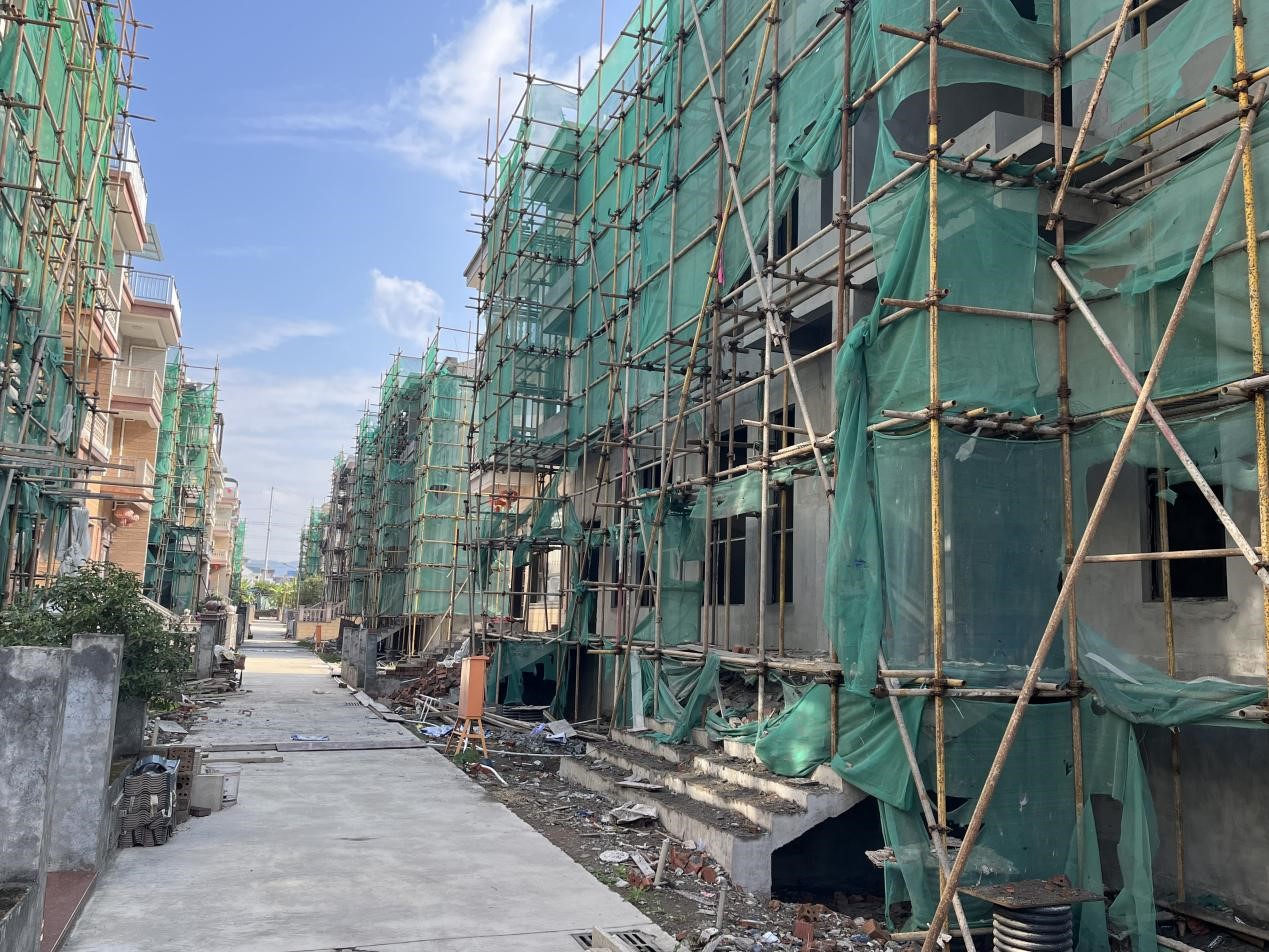

      2.东天岭安置小区第5区自建房建设项目:完成墙体粉刷,部分外墙真石漆底漆,屋面防水;东天岭安置小区第6区自建房建设项目:完成砌体工程100%,门窗安装完成30%,油漆涂料完成30%。

      3.沙县小吃产业园标准厂房建设项目3#、4#厂房连廊:完成外墙铺贴,伸缩缝安装。

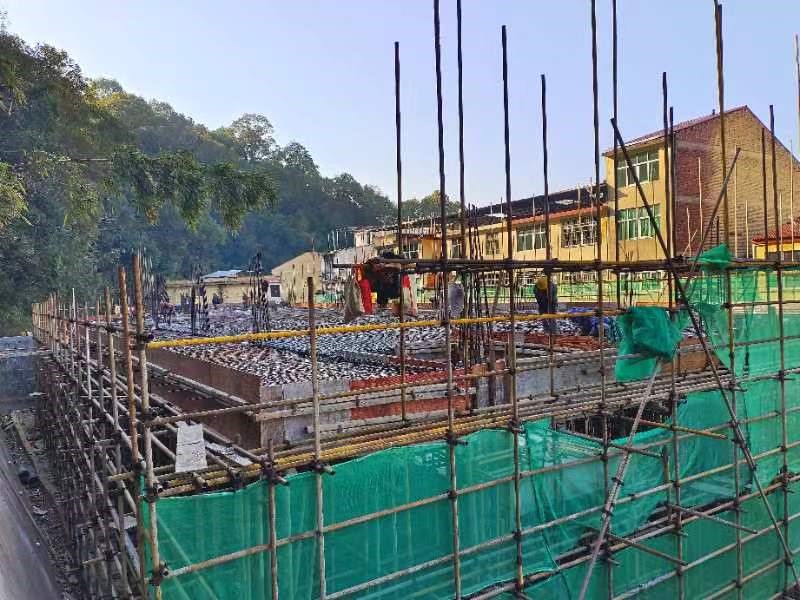

      4.沙县区俞邦小吃制作体验展示中心项目:完成二层板浇筑。

      二、下月工作预安排

      1.水务项目:《实小分校周边道路》给水安装工程劳务及附属工程:完成80%。

      2.东天岭安置小区第5区自建房建设项目:完成外墙涂料;东天岭安置小区第6区自建房建设项目:工程竣工验收。

      3.沙县小吃产业园标准厂房建设项目3#、4#厂房连廊:工程竣工验收。

      4.沙县区俞邦小吃制作体验展示中心项目:结构封顶,砌体进场。
