一、本月工作完成情况
福建省成济建设发展有限公司主要开展了武警某大队围墙等附属工程、水务项目、东天岭安置小区第4区别墅建设项目、三明市沙县区总医院医疗及教学能力提升建设项目(应急救治综合楼一层体检中心装修工程)等工作,具体情况如下:
1.武警某大队围墙等附属工程:方案变更,暂缓施工。
2.水务项目:
⑴二水厂交叉口道路给水管线安装工程(劳务及附属工程)已完成95%;
⑵沙县凤鸣苑小区给水安装工程已完成60%;
⑶完成《实小分校周边道路》给水安装工程劳务及附属工程50%;
⑷完成《沙县嘉禾路西侧翰林甲第商住楼建设项目》给水安装工程劳务及附属工程。

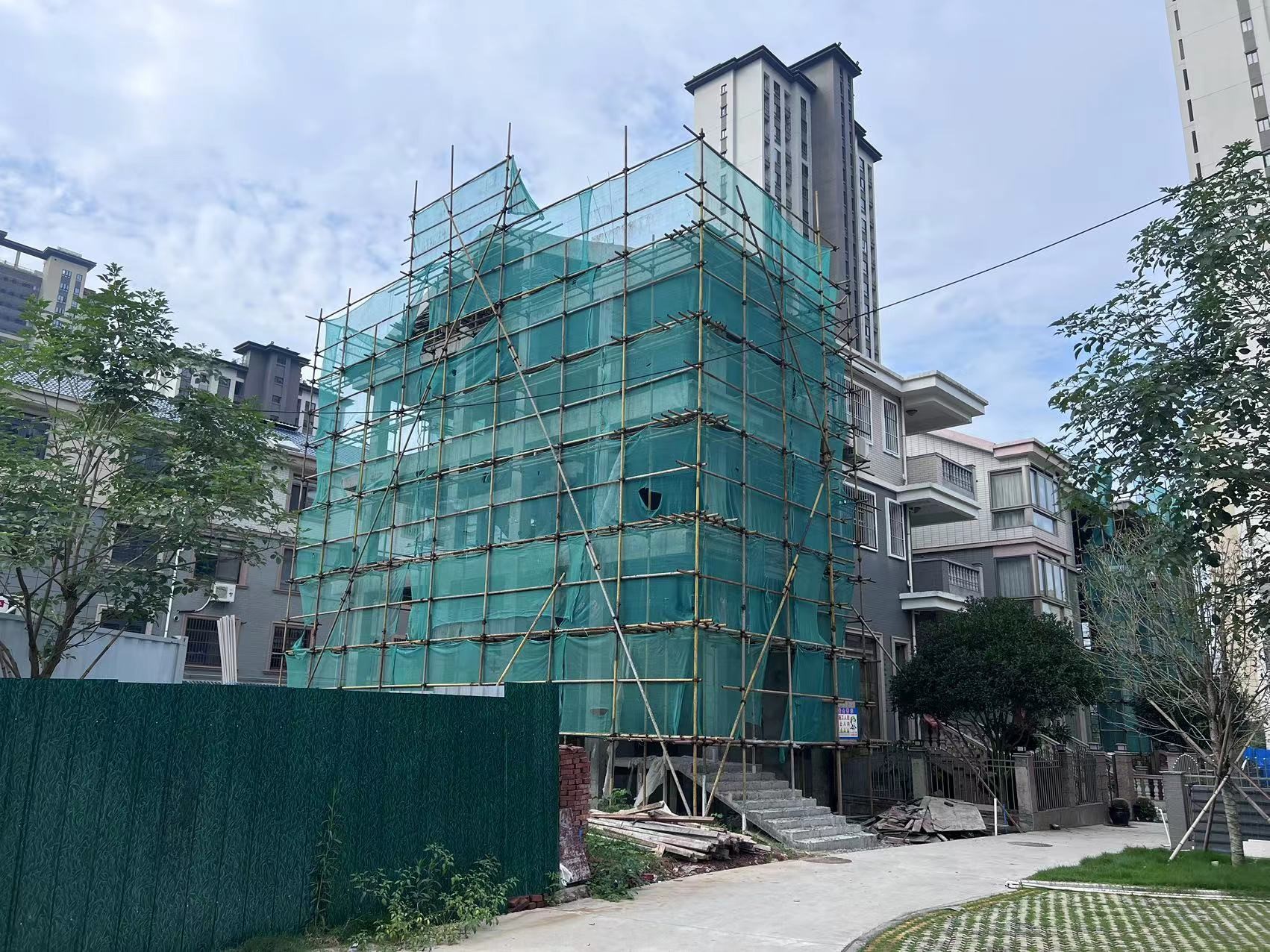

3.东天岭安置小区第4区别墅建设项目:完成主体结构施工。

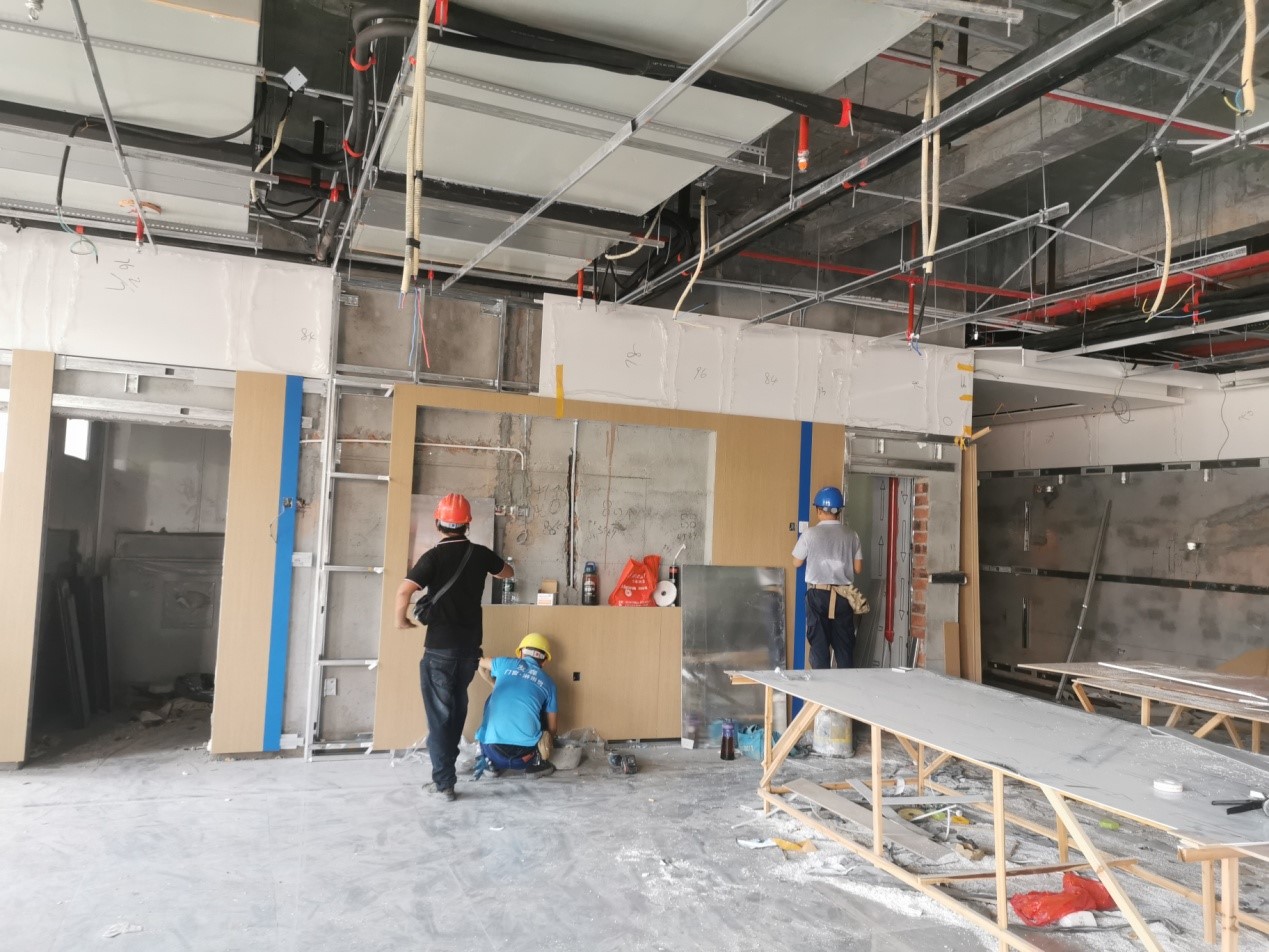

4.三明市沙县区总医院医疗及教学能力提升建设项目(应急救治综合楼一层体检中心装修工程):一层体检中心弱电布线完成,墙地面装修材料安装完成85%,吊顶安装完成75%。
二、下月工作预安排
1. 武警某大队围墙等附属工程:围墙砌筑,完成门卫主体,部分道路施工。
2.水务项目
⑴完成二水厂交叉口道路给水管线安装工程(劳务及附属工程);
⑵完成沙县凤鸣苑小区给水安装工程项目70%;
⑶完成《实小分校周边道路》给水安装工程劳务及附属工程60%。
3. 东天岭安置小区第4区别墅建设项目:完成外墙砌筑,部分外立面装饰。
4. 三明市沙县区总医院医疗及教学能力提升建设项目(应急救治综合楼一层体检中心装修工程):完成各专业调试验收,局部卫生清理,完成交付使用。
