城发集团项目周报(2023年第二十期,总第77期)

日期:2023-06-28浏览次数:1521

㈠沙县老旧小区及城区基础设施改造项目

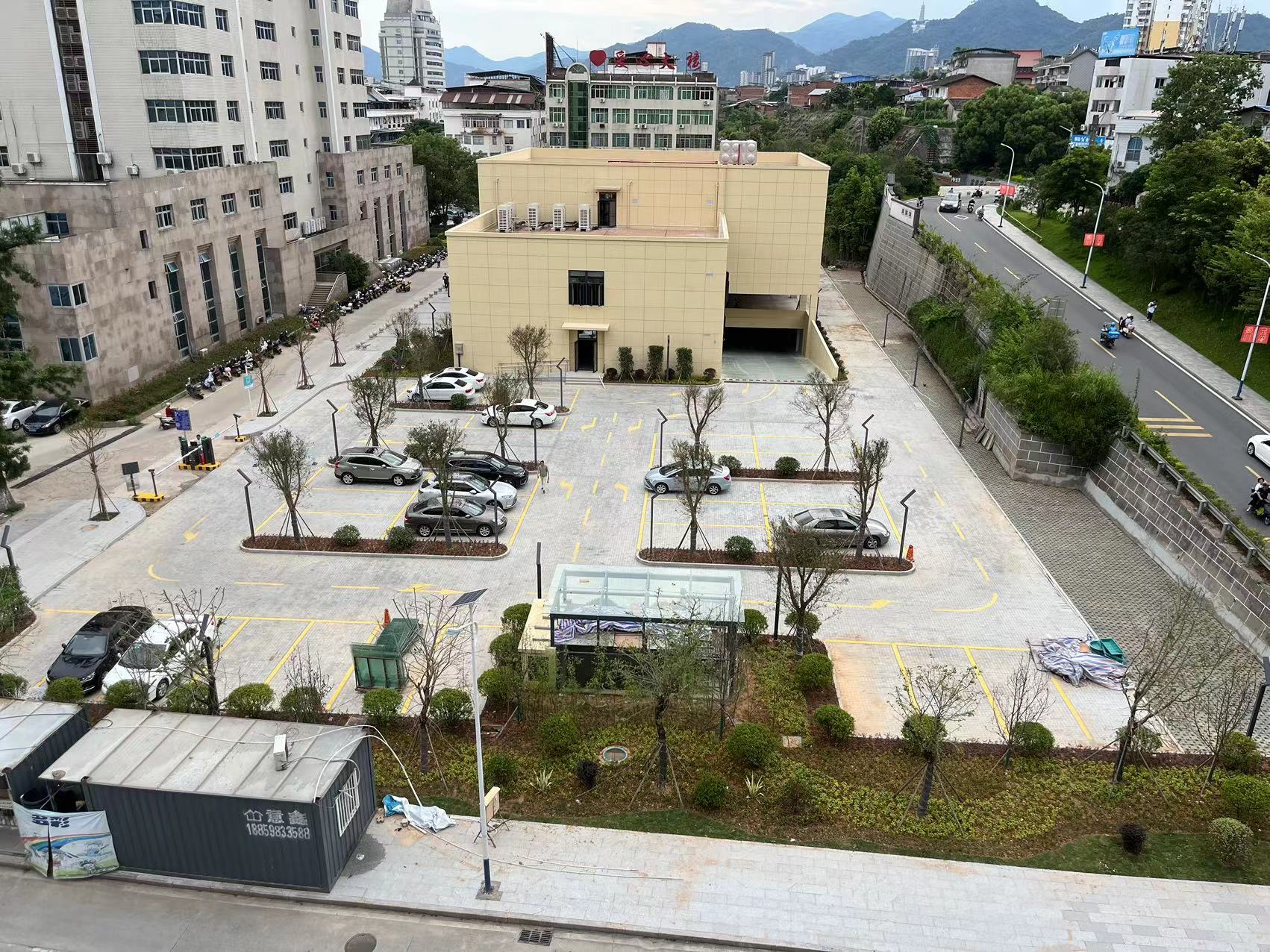

1.沙县府北停车场及城区智慧停车管理中心建设项目

完成预验收。

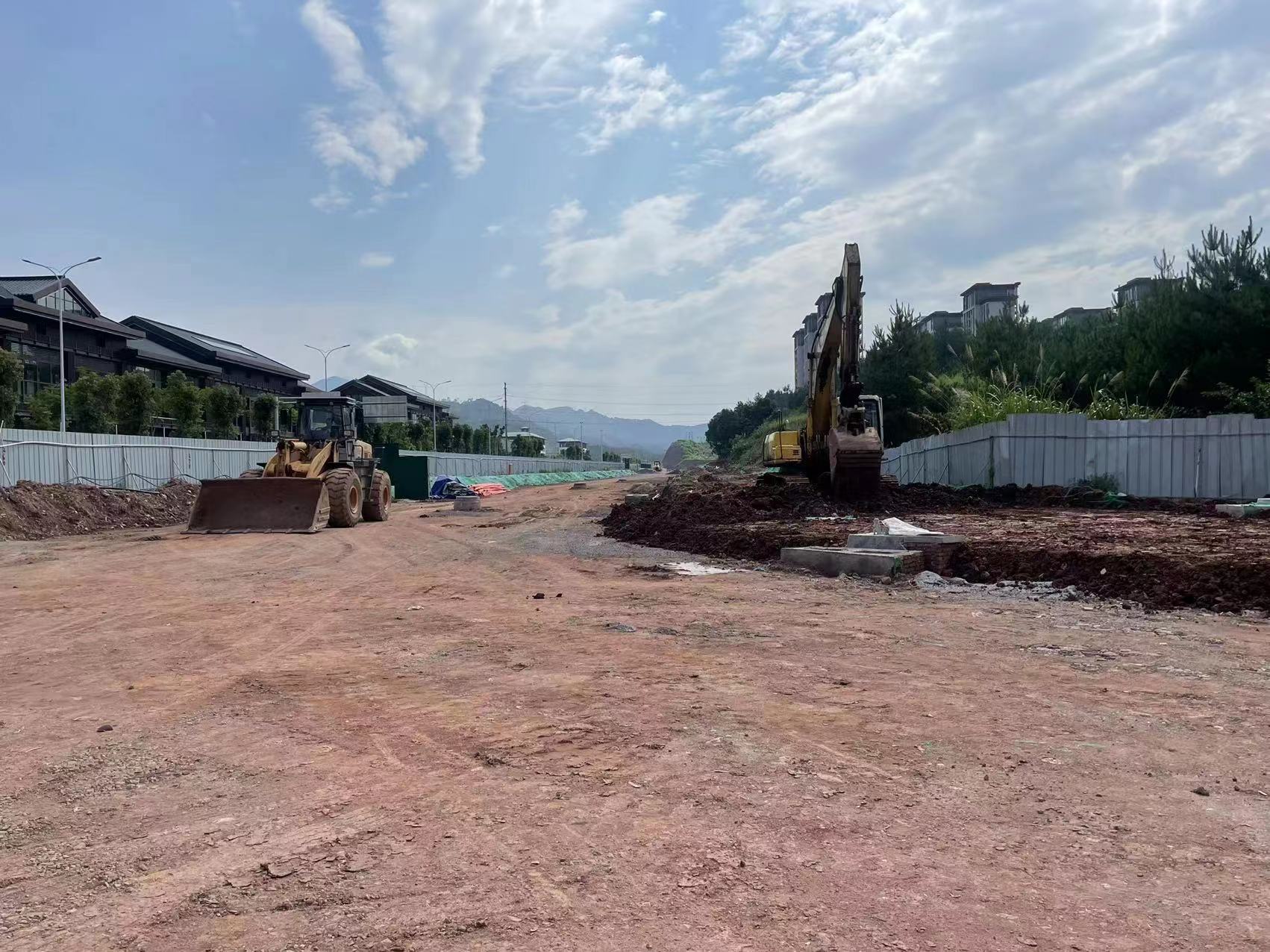

2.长兴路东侧路网改造工程二期

完成人行道平整250米、路灯管线埋设300米、绿化喷淋管线200米。

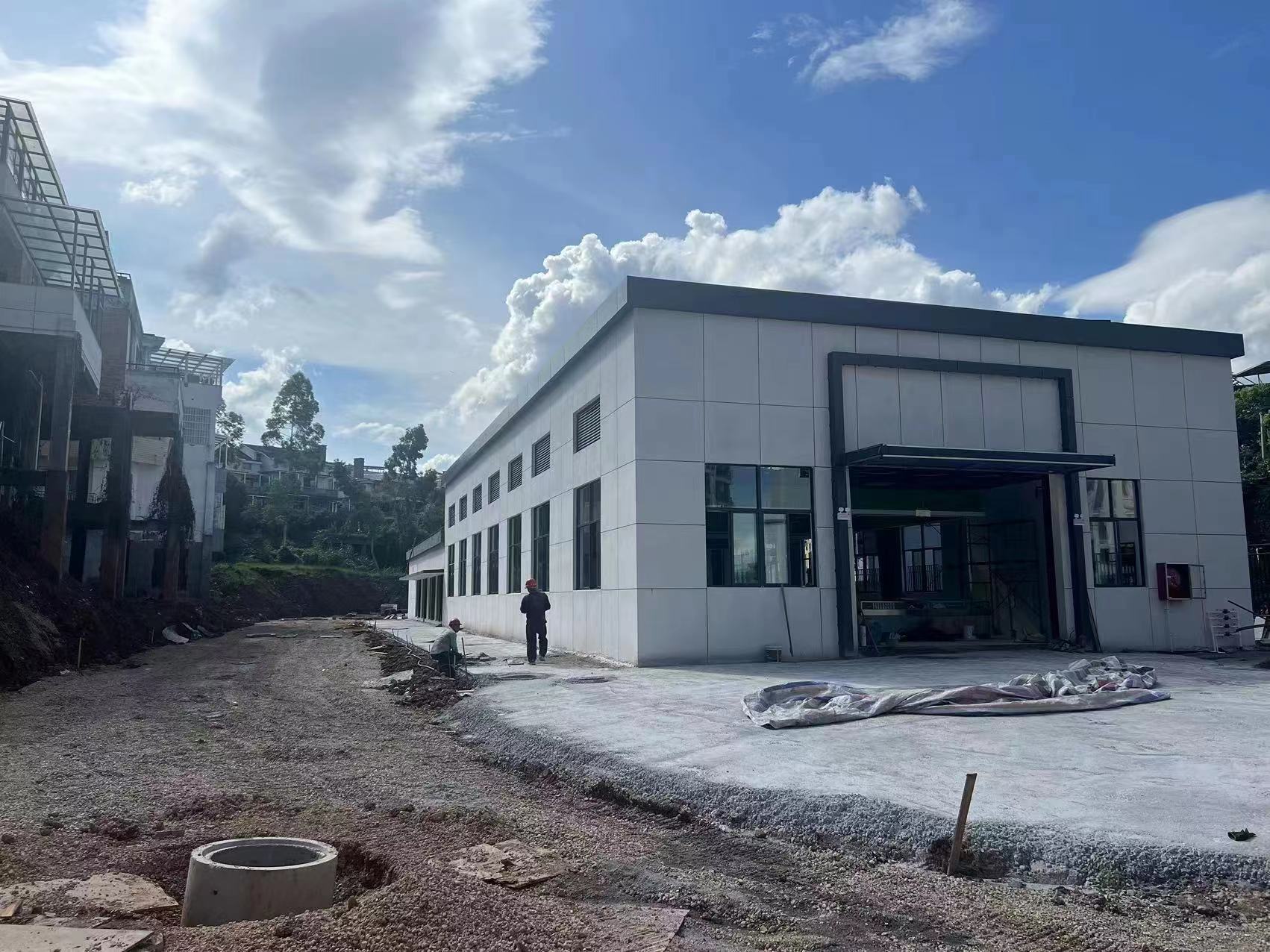

3.沙县水南农贸市场建设项目

完成水电安装、室内瓷砖铺贴、K0+247~K0+060段管道布设。室外板材铺贴完成60%。



4.沙县宜和市场改造项目

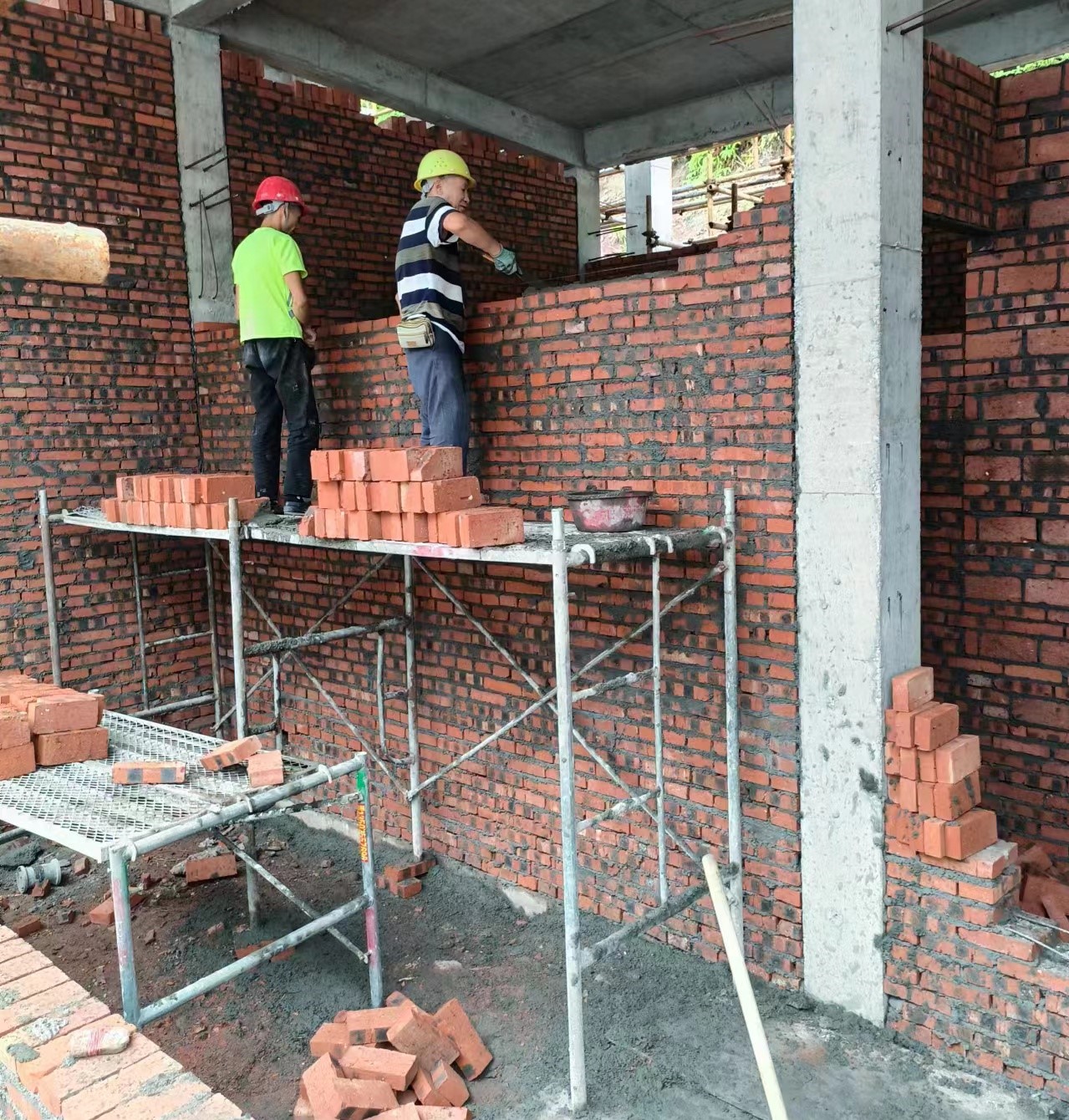

继续进行摊位砌筑。



㈡三明市沙县区东门片老旧小区及基础配套设施改造项目

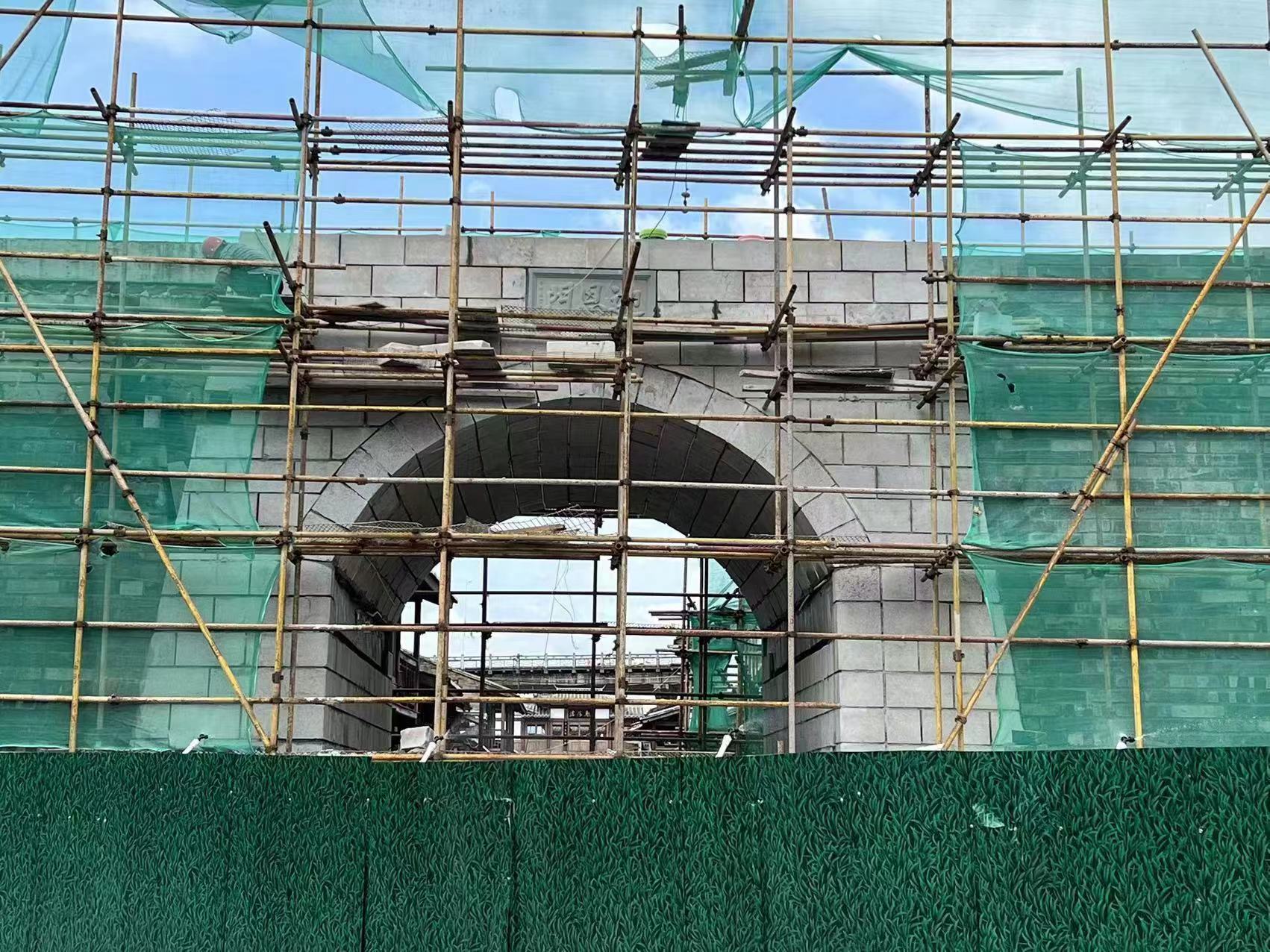

1.沙县东门历史文化街区提升改造项目二期A标

持续推进A1楼外墙木构件安装、迎恩门城楼牌匾安装、A2楼室内木构安装、庭院水景施工。

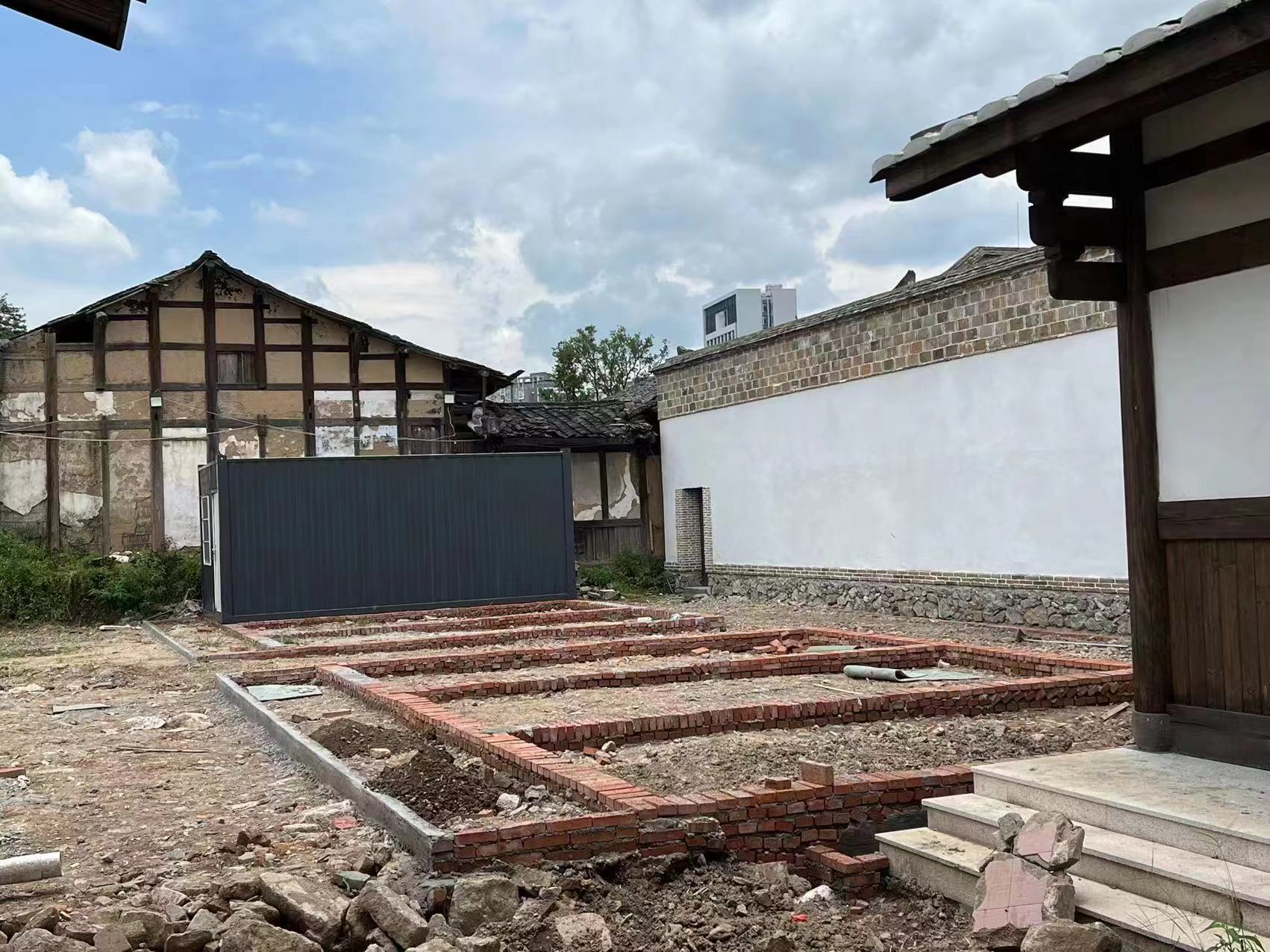

2.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)

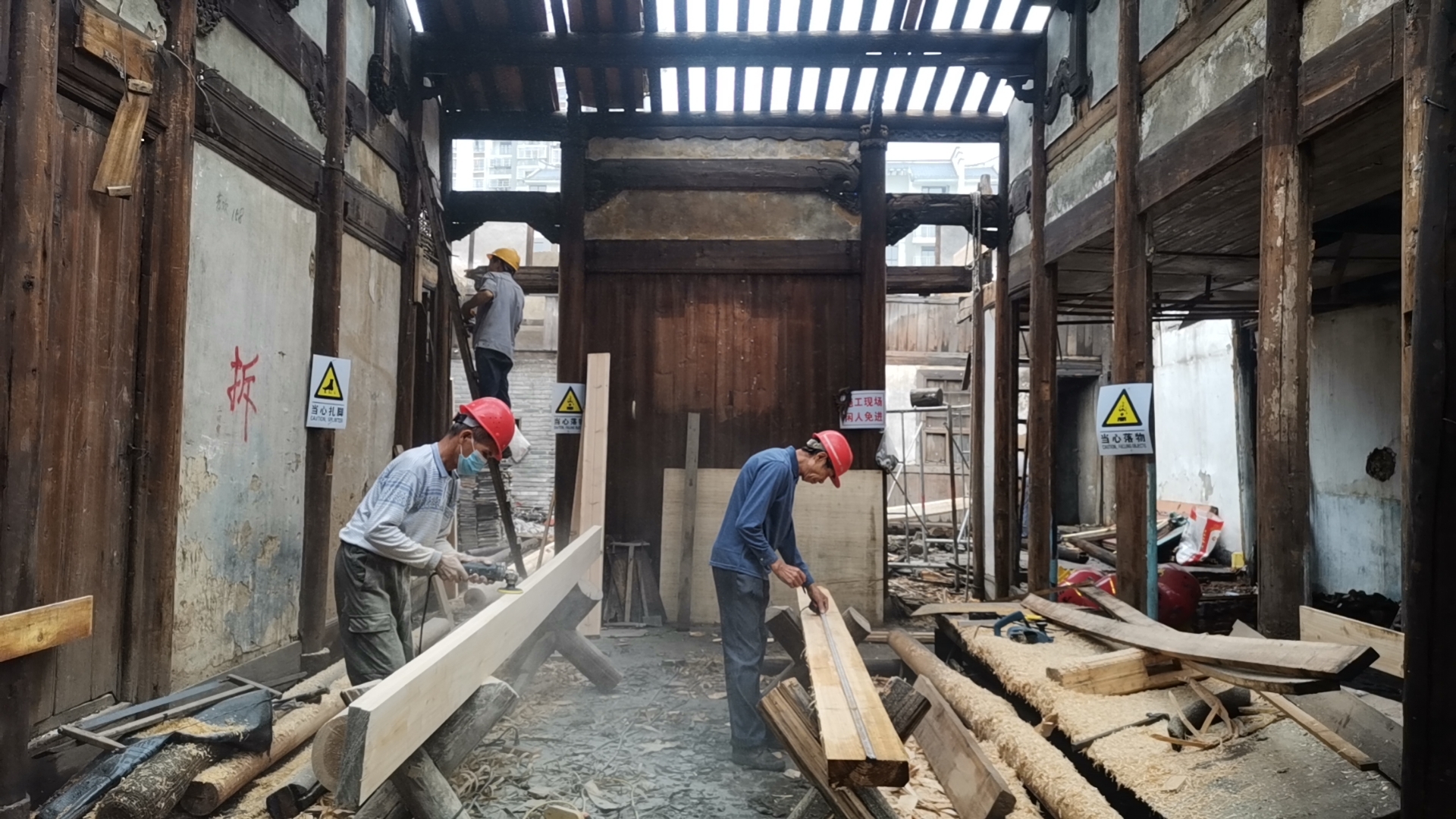

完成第一进屋面挂瓦。持续推进后院北面围墙修复和偏院木构制作。



3.沙县东门历史文化街区提升改造项目三期

东门历史文化街区南侧文昌街商业地块A标完成施工现场围挡安装及项目部装修。



4.东大桥下停车场项目

准备竣工验收资料。


㈢老旧小区改造配套基础设施建设项目

1.城北新村B2标

水稳层施工300平方米,雨水箅安装15个。



2.步行街B标

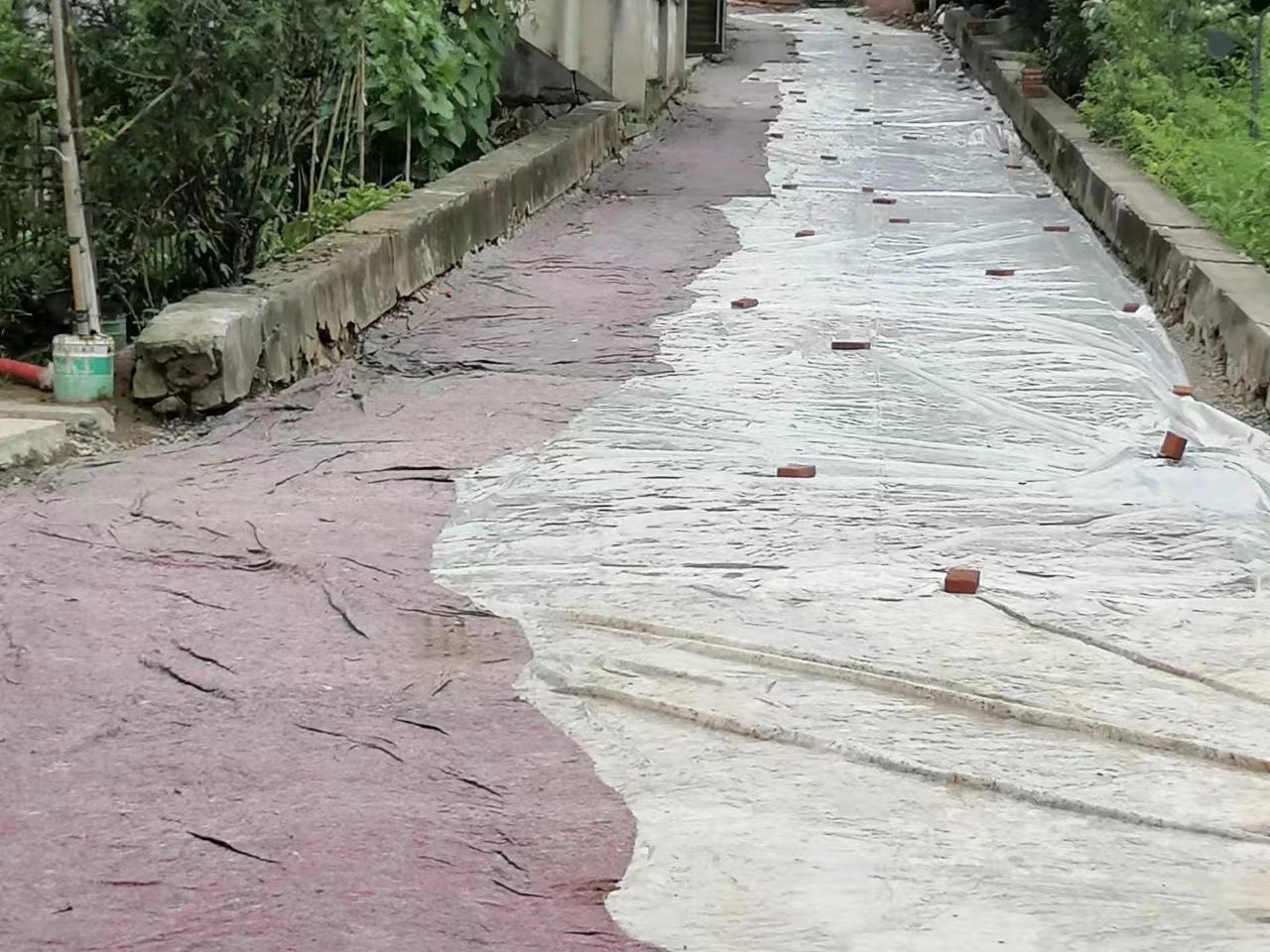

人行道、停车位透水砖铺贴200平方米,路缘石安装200米。



3.莲花新村片B标

自来水管道开挖280米。



4.建国片、景山片B标

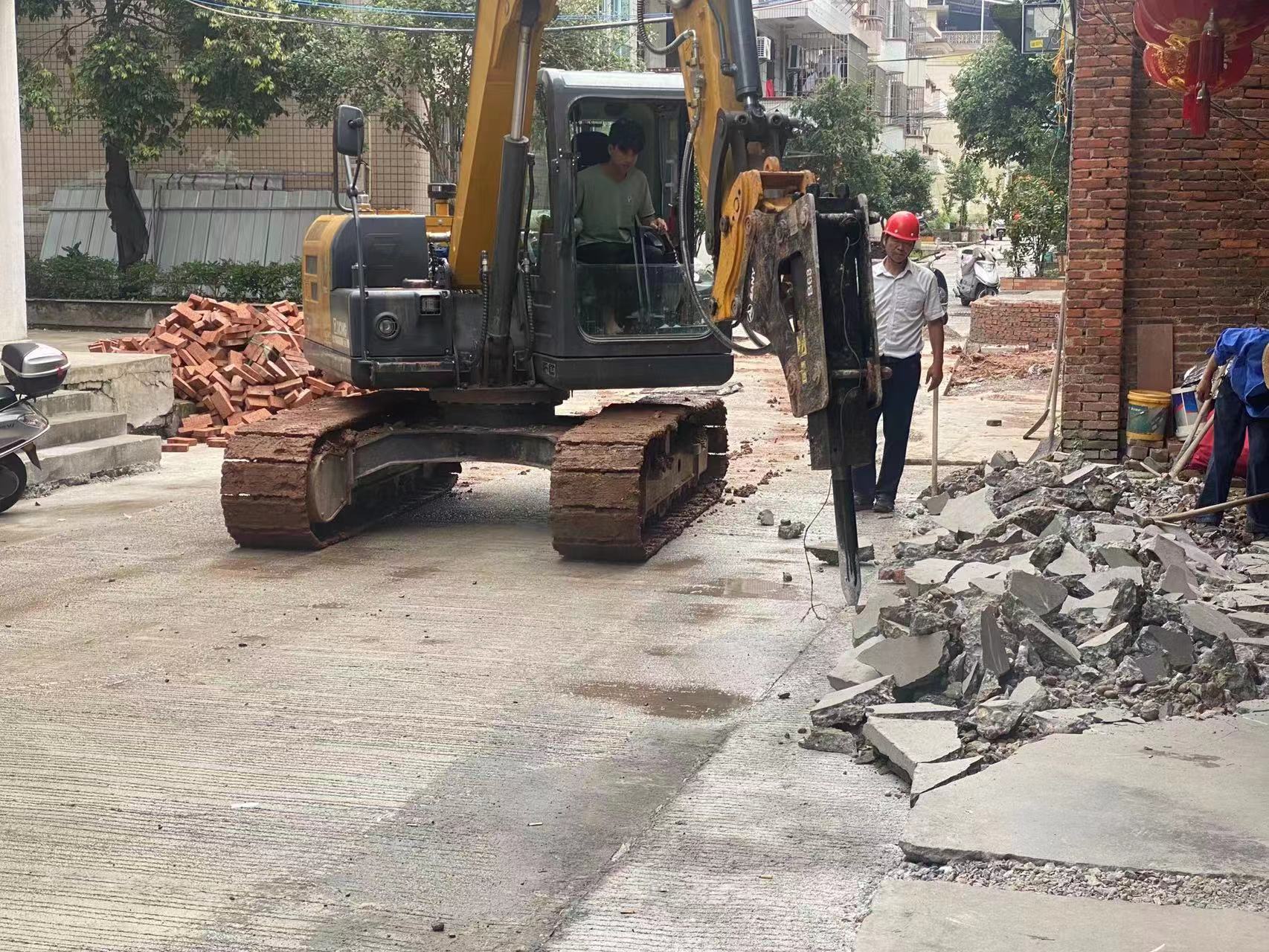

路面破除500平方米,面层硬化200平方米。



5.华山小区片B标

进行城三小学风雨连廊楼板浇筑以及景观1#地块自行车棚安装。



6.城北新村B标(三角湖慢道)

公共卫生间及垃圾转运站砌体工程完成80%。



㈣其他重点项目

1.沙县水南东片区及农村污水处理厂网建设项目

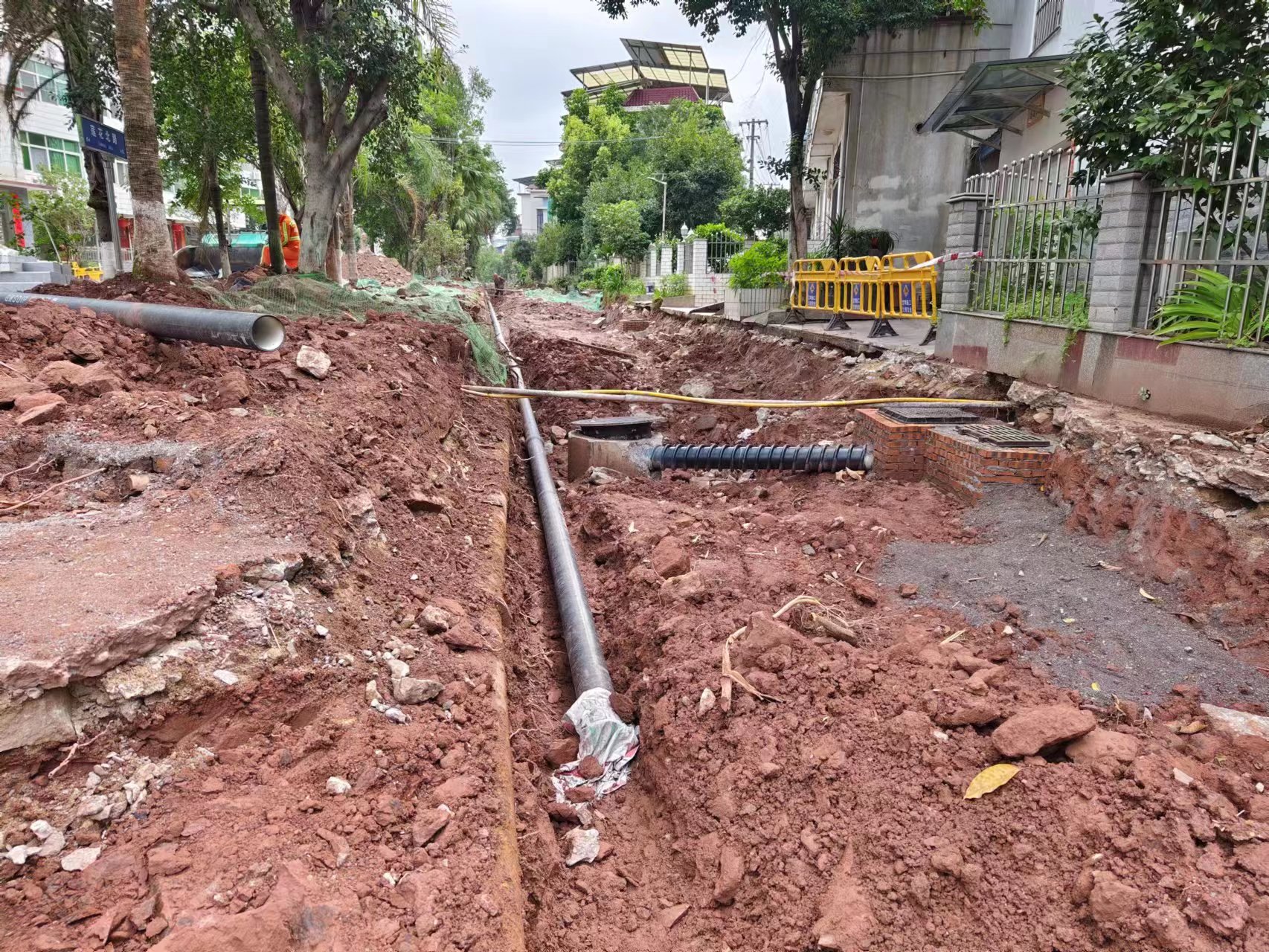

完成夏茂镇、高桥镇、青州镇和富口镇污水管网铺设累计10.3公里。



2.沙县第一中学学生公寓楼建设项目

完成三层至六层水磨石地面作业、七层至十层地面砖铺贴。



3.沙县总医院应急救治病房综合楼项目

完成CT、DR室内地面瓷砖铺贴和墙面水泥漆施工、大厅墙面蜂窝铝板和吊顶铝单板安装、室外工程化粪池回填、给水管道和北侧雨污管道安装、地下室顶板石材铺贴。



4.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

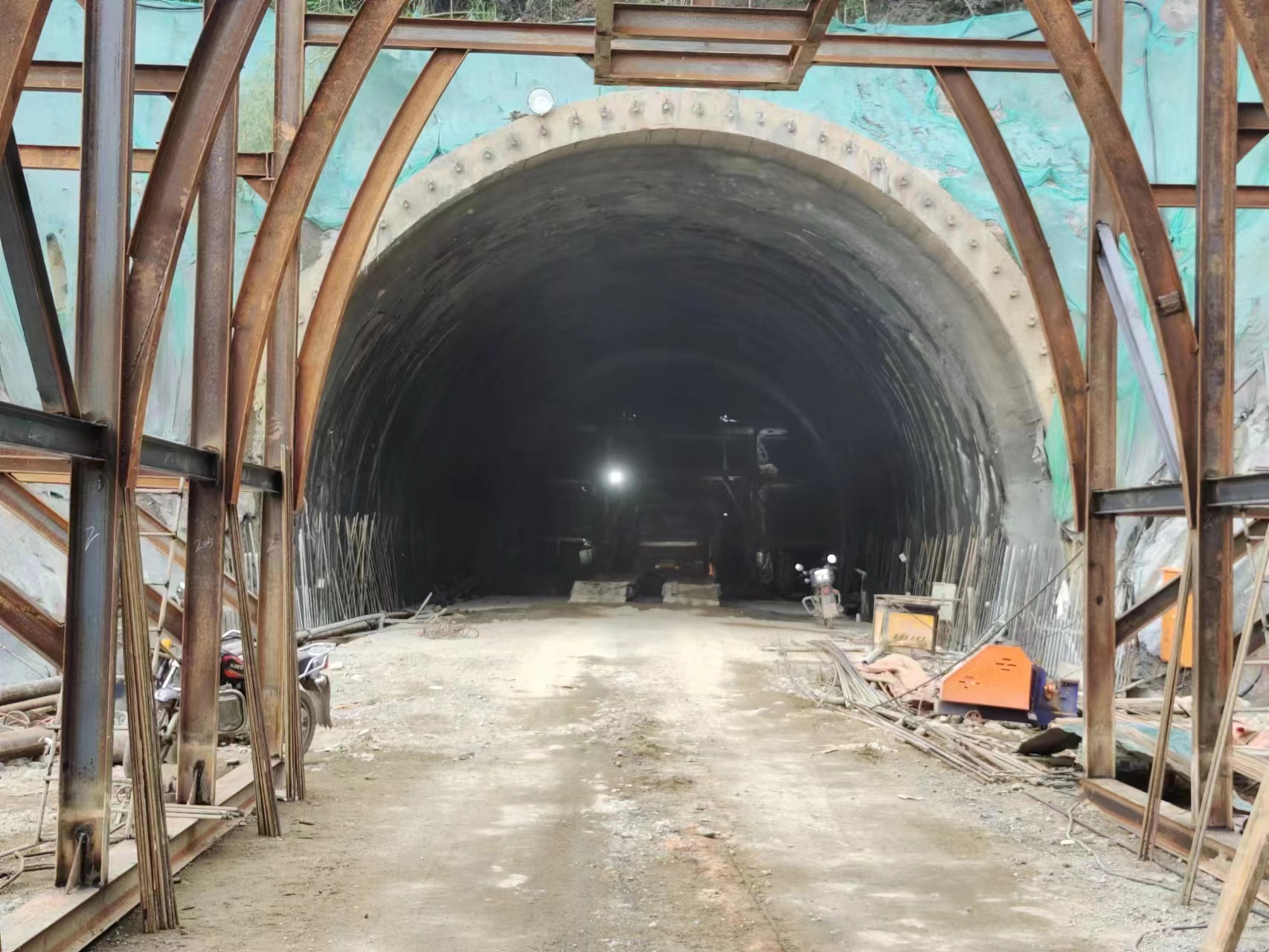

长红大桥左8右9墩柱施工累计完成95米,系梁完成3根。琅口隧道完成右幅出口洞身开挖及支护长度70米、左洞洞身开挖及支护长度35米。



5.三明港沙县港区青州作业区1#-3#泊位工程

改移道路:盖板涵洞工程累计完成91.2%,路基工程累计完成95.5%;

道堆工程:地基与基础累计完成77.1%;

码头平台:地基与基础累计完成62.2%,墙身构造累计完成43.5%,预制场地建设累计完成100%,管理房地基基础累计完成5%。



6.沙厦高速公路南阳互通及接线工程

完成隧道开挖30米、明洞仰拱混凝土浇筑16米。进行二衬台车拼装。



7.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

金泉路一期工程规划许可证获批复。开展土地报批及施工许可等前期相关工作。


8.沙县区东溪支流畔溪生态水系建设项目

完成畔溪西郊村右岸挡墙墙背回填。



9.沙县区智慧停车合作运营项目

完成兴泰路路侧停车位智能化设备安装建设,西门农贸市场临时停车场正式启动收费运营。
