城发集团项目周报(2023年第十七期,总第74期)

日期:2023-06-07浏览次数:1477

㈠沙县老旧小区及城区基础设施改造项目

1.沙县府北停车场及城区智慧停车管理中心建设项目

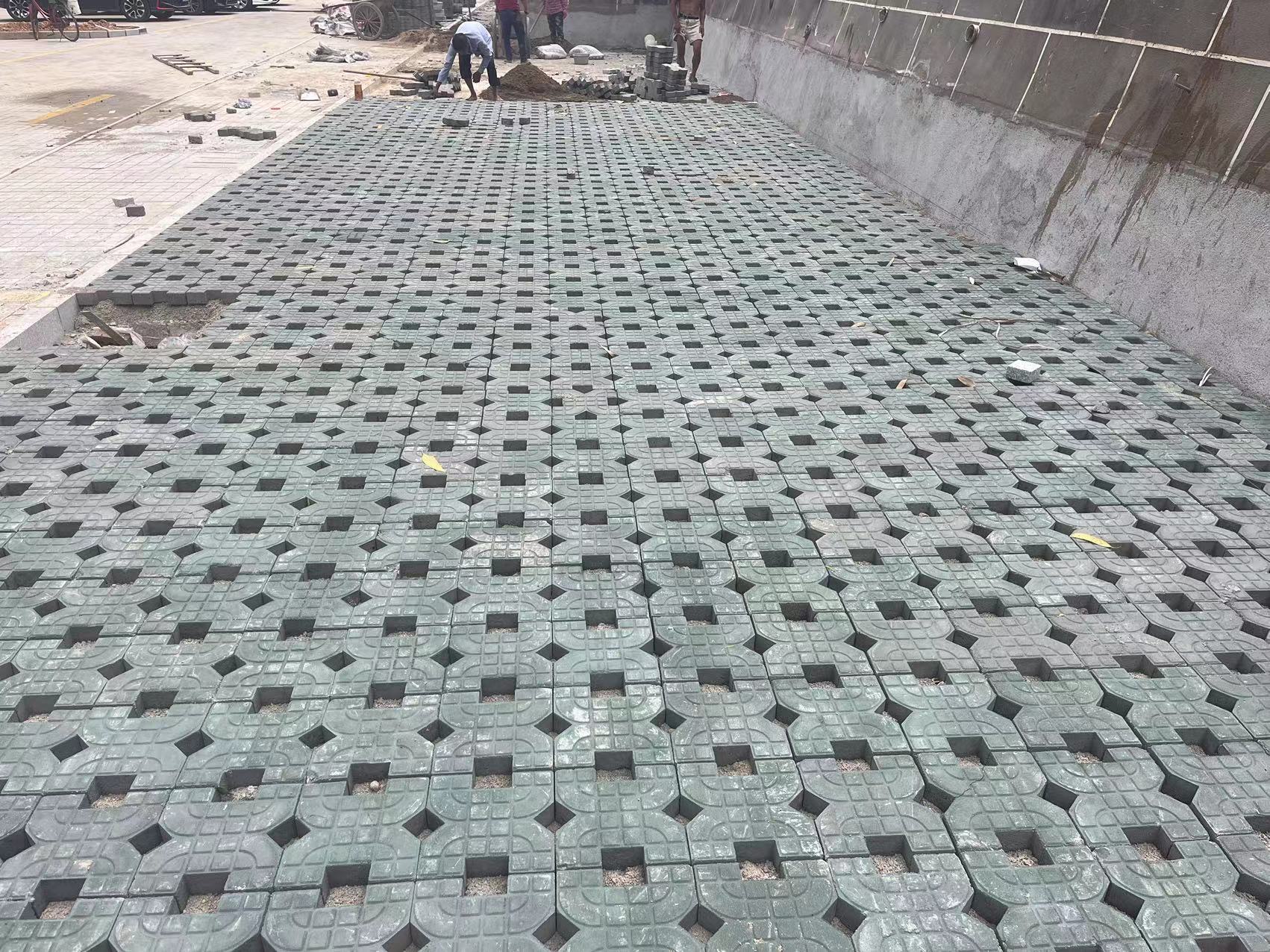

完成室外人行道及植草砖铺贴、吊顶封板油漆施工。

2.长兴路东侧路网改造工程二期

一中分校南门自行车停车场垫层完成2100平方米,透水砖铺贴完成300平方米,雨、污水管网完成40米,强、弱电管线预埋完成30米。

3.沙县水南农贸市场建设项目

进行室内地面瓷砖铺贴,外墙脚手架拆除。室外围墙喷漆完成30%,室外景观铺贴完成20%。

4.沙县宜和市场改造项目

进行地下管沟预埋。

㈡三明市沙县区东门片老旧小区及基础配套设施改造项目

1.沙县东门历史文化街区提升改造项目二期A标

进行A2楼装饰木构安装。

2.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)

完成第二进屋面挂瓦、地面砖清理工作,进行第一进及后院院墙修复,木构加工。

3.沙县东门历史文化街区提升改造项目三期

东门历史文化街区南侧文昌街商业地块A标完成土建公开招标。

㈢老旧小区改造配套基础设施建设项目

1.城北新村B2标

路面破除300平方米,安装雨水管30米。

2.步行街B标

置换板浇筑500平方米,人行道施工400平方米,路缘石安装500米。

3.李纲西路片2-606号B标

人行道铺设透水砖201平方米,路缘石安装38米。

4.莲花新村片B标

一层水稳浇捣1560平方米,路缘石安装125米。

5.建国片、景山片B标

面层硬化600平方米,人行道破除500平方米,路缘石安装200米。

6.华山小区片B标

场地平整1300平方米,围墙地梁浇筑90米。

7.城北新村B标(三角湖慢道)

完成垃圾转运站部分屋面模板安装。

㈣其他重点项目

1.沙县水南东片区及农村污水处理厂网建设项目

完成夏茂镇、高桥镇和青州镇污水管网铺设累计8公里。

2.沙县第一中学学生公寓楼建设项目

完成二、三和七层阳台墙面瓷砖铺贴、天棚刮腻子。

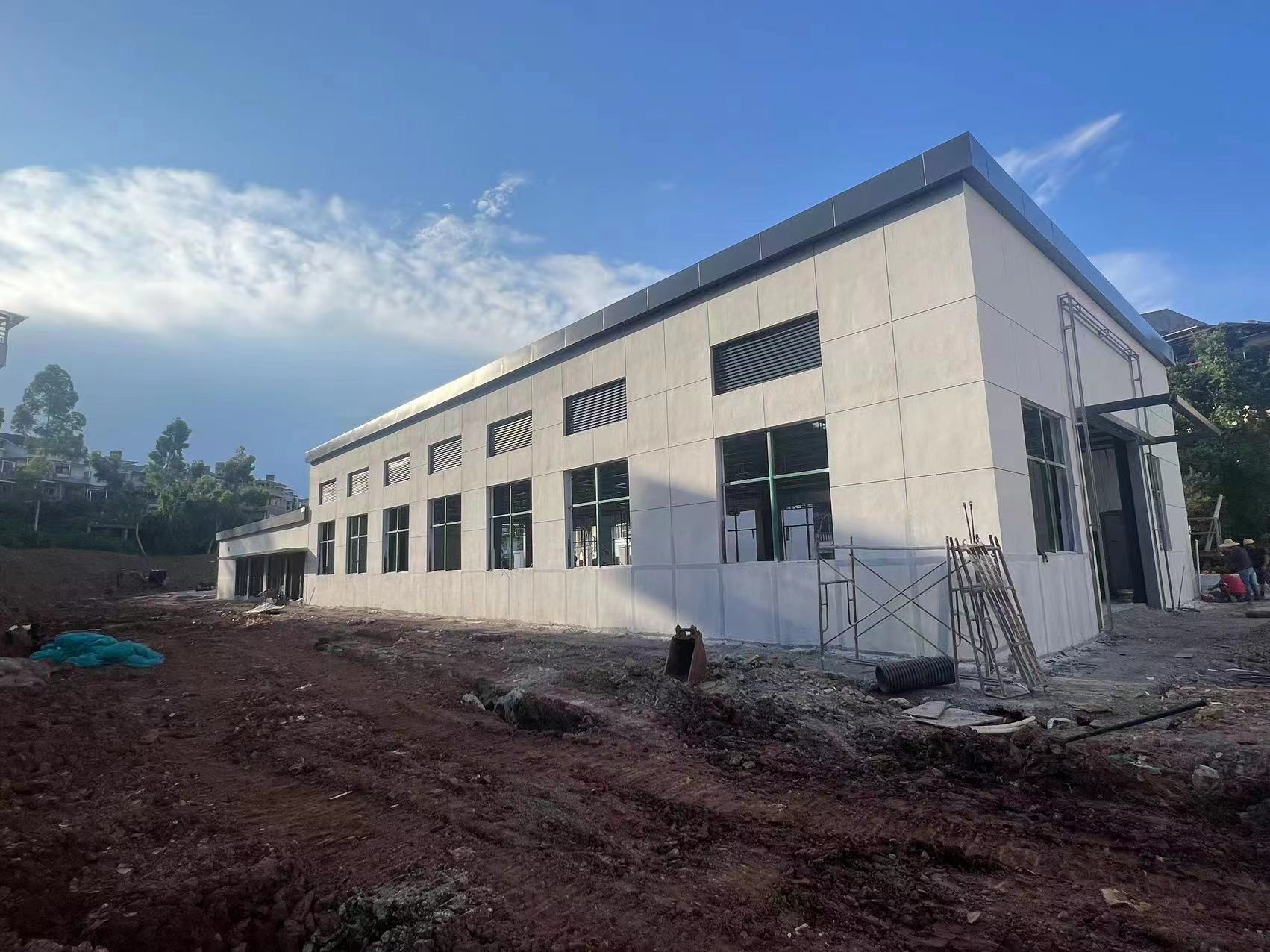

3.沙县总医院应急救治病房综合楼项目

完成室外工程污水站组合池旋挖桩、围护桩浇筑以及南侧上场地半幅路面浇筑。进行西侧挡土墙浇筑、一层体检中心弱电管道敷设、卫生间蹲盆安装。地砖铺贴完成80%。

4.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

长红大桥左8右9墩柱施工累计完成75米,系梁完成3根。琅口隧道完成右幅出口洞身开挖及支护长度50米、左洞洞身开挖及支护长度20米。

5.三明港沙县港区青州作业区1#-3#泊位工程

改移道路:盖板涵洞工程累计完成89.5%,路基工程累计完成95.5%;

道堆工程:地基与基础累计完成77%;

码头平台:地基与基础累计完成62.2%,墙身构造累计完成43%;

房建工程:管理房地基基础累计完成5%。

6.沙厦高速公路南阳互通及接线工程

完成隧道开挖500立方米,隧道仰拱混凝土施工13米,临时场站混凝土防撞护栏施工50米。

7.沙县区智慧停车合作运营项目

进行长富北路、长泰南路、思敬前路路侧停车位智能化设备安装建设。
