城发集团项目周报(2023年第十三期,总第70期)

日期:2023-05-10浏览次数:1833

㈠沙县老旧小区及城区基础设施改造项目

1.沙县府北停车场及城区智慧停车管理中心建设项目

完成防火门安装、空调安装、室内地面和墙面砖铺贴。完成墙面油漆施工、灯具安装、室外车位地面硬化。

2.长兴路东侧路网改造工程二期

完成雨、污水管网铺设110米,强弱电管线预埋30米。

3.沙县水南农贸市场建设项目

进行脚手架搭设,化粪池预埋,摊位砌筑。外墙砌筑完成70%。

㈡三明市沙县区东门片老旧小区及基础配套设施改造项目

1.沙县东门历史文化街区提升改造项目二期A标

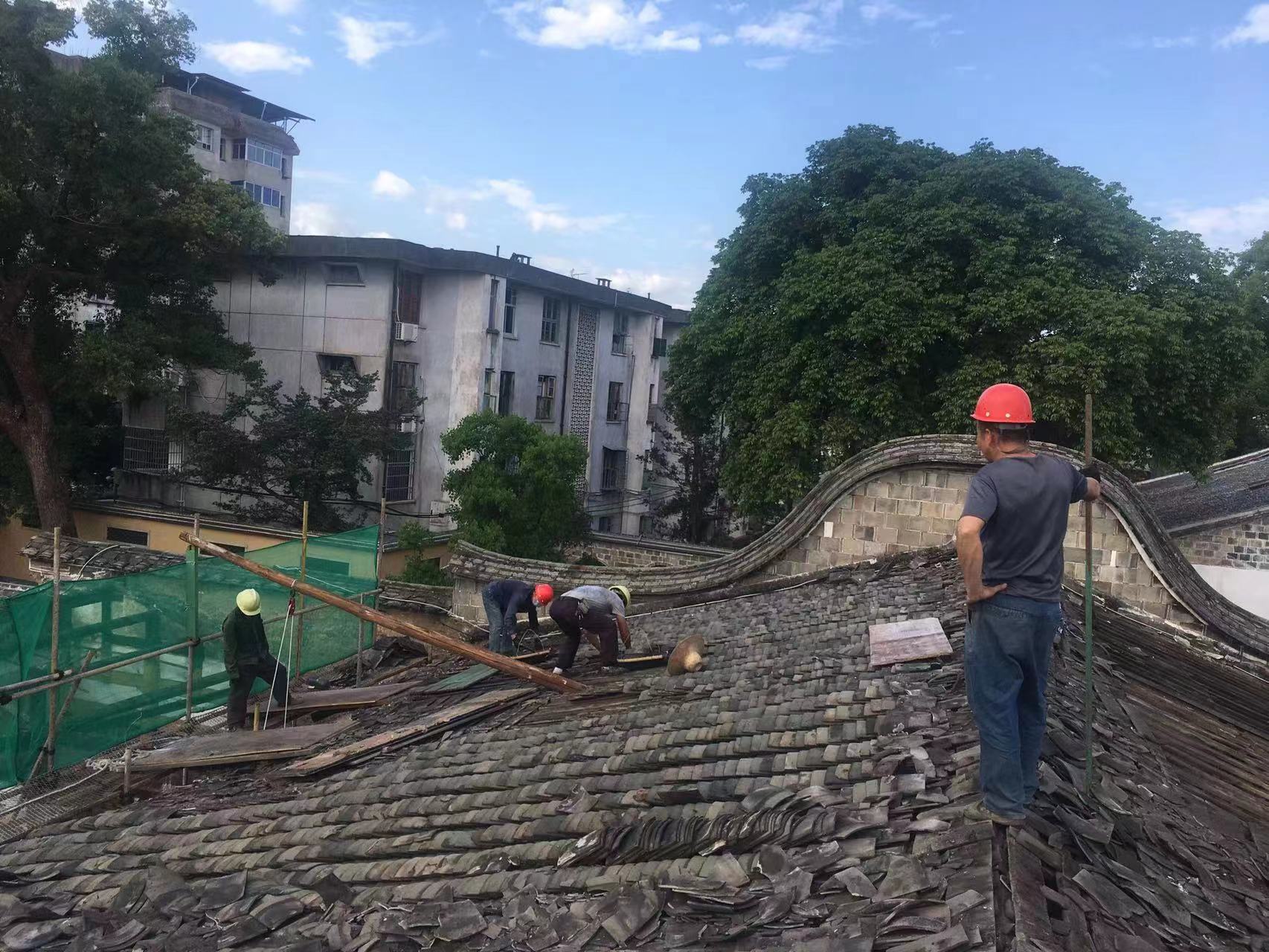

进行A1楼外墙砖砌筑,持续推进迎恩门楼墙体外立面仿古砖砌筑及拱门石材安装。A2楼墙体砌筑。

2.沙县东门历史文化街区提升改造项目二期B标(4-6-8号文物修缮)

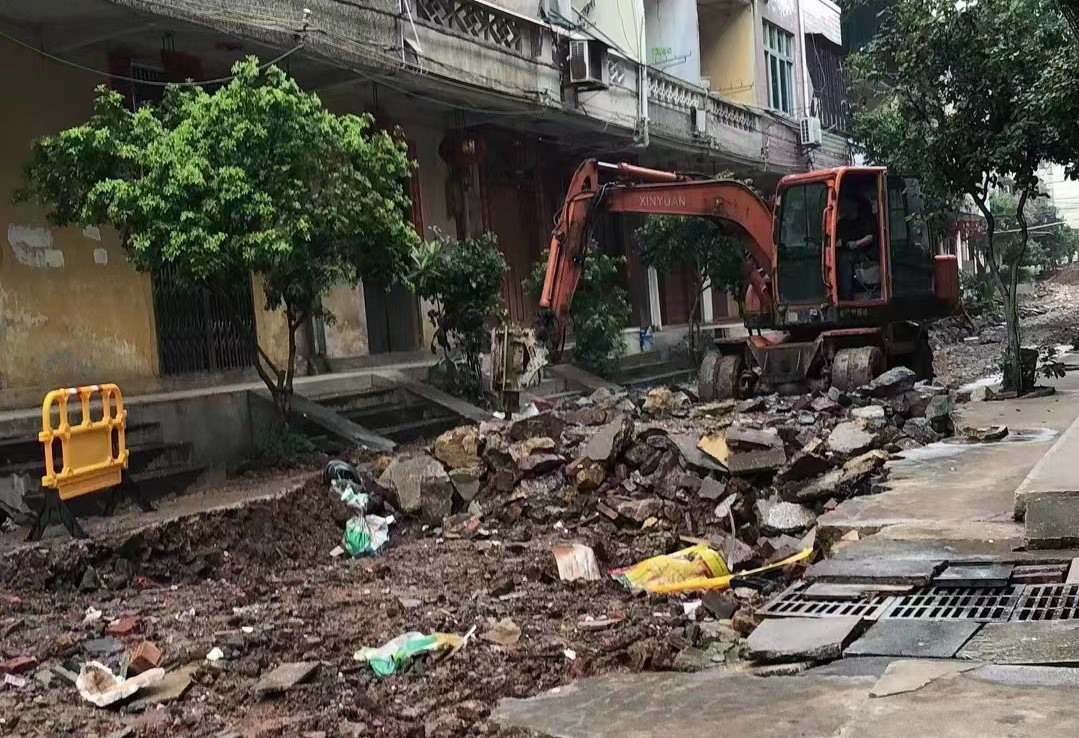

继续拆除及清运与老建筑不符的新建构筑物。

3.沙县东门历史文化街区提升改造项目三期

持续推进施工图设计及预算工作。

4.东大桥下停车场项目

完成停车场及路面沥青铺设施工。

㈢老旧小区改造配套基础设施建设项目(城发集团承建8个,总投资1.24亿元,累计到位资金8433万元)

1.城北新村B2标

路面破除200平方米,安装雨水管30米。

2.步行街B标

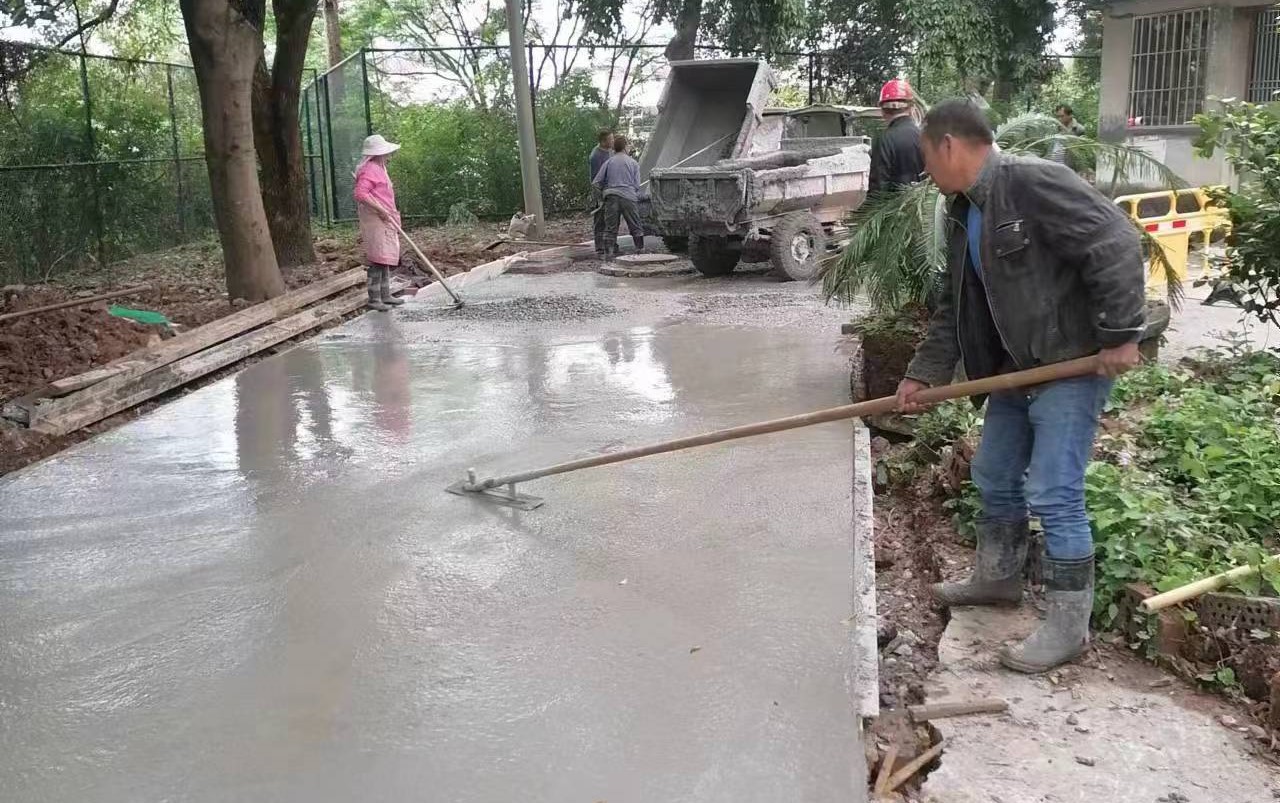

混凝土路面面层浇筑2000平方米,更换井盖200个。

3.李纲西路片2-606号B标

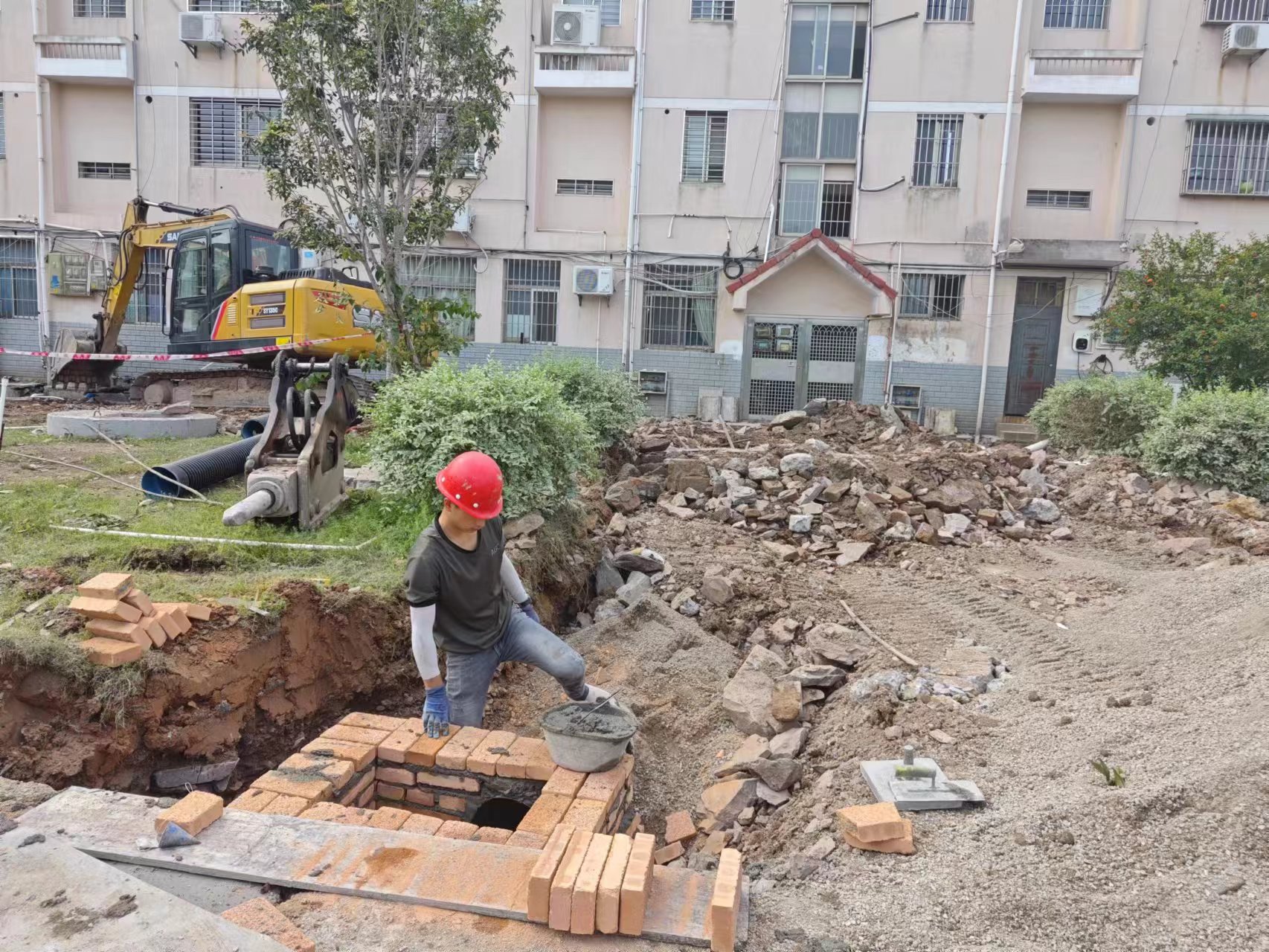

安装雨水管30米、污水管30米,污水检查井砌筑1座。

4.莲花新村片B标

道路沿石安装52米,路灯基础施工安装18个。

5.建国片、景山片B标

路面破除300平方米,安装雨水管40米、污水管50米。

6.华山小区片B标

安装雨水管50米、污水管50米。

㈣其他重点项目

1.沙县水南东片区及农村污水处理厂网建设项目

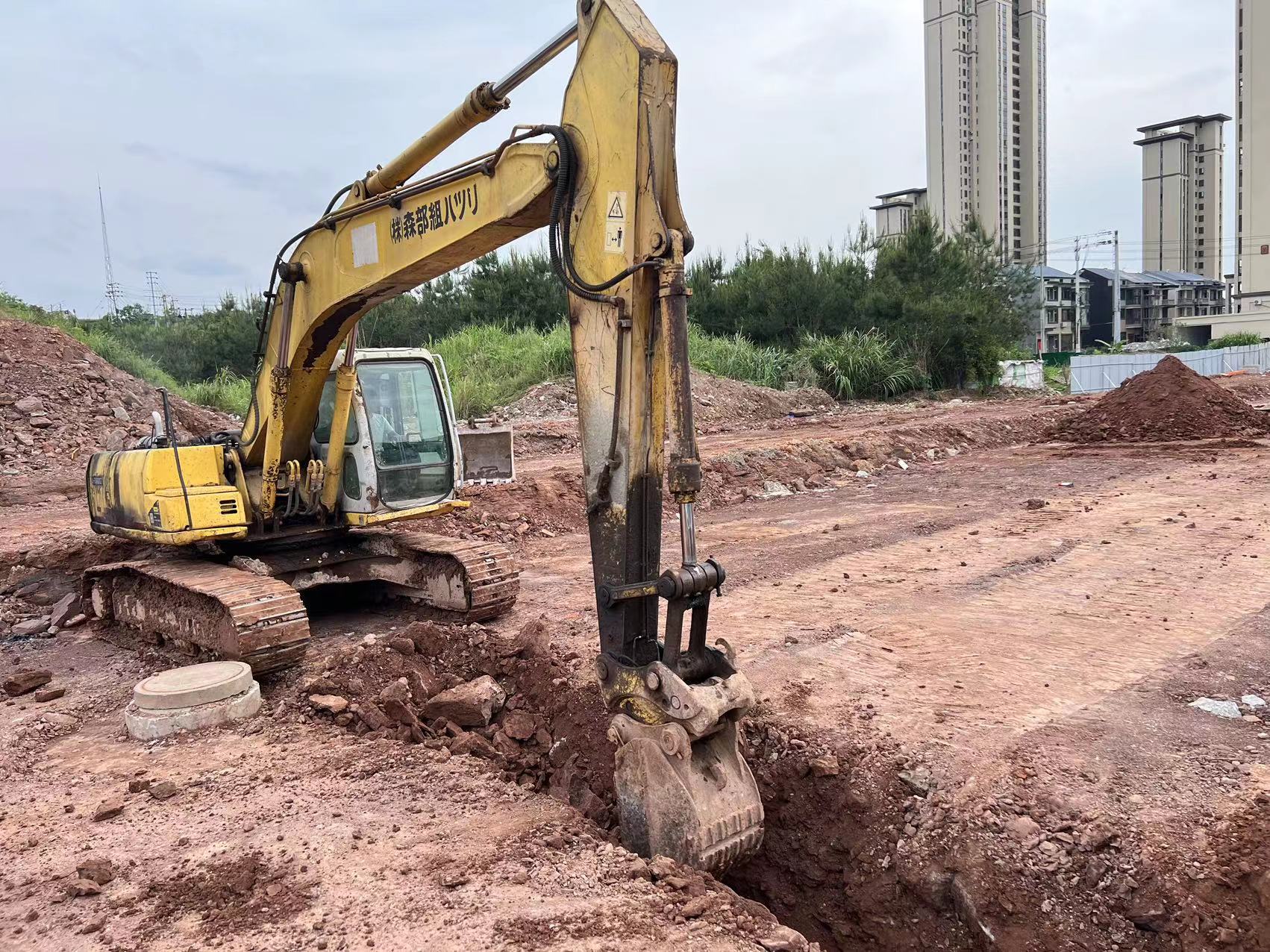

完成夏茂镇、高桥镇污水管网铺设累计5.3公里。

2.沙县第一中学学生公寓楼建设项目

完成二层至屋面构架层外墙防水施工以及八、九层内墙粉刷。

3.沙县总医院应急救治病房综合楼项目

完成地面排水预埋和墙面预埋管、一层墙面砂浆粉刷、三层以上吊顶安装、十一层和十二层空调设备吊装、铜管路布置。完成无线交换机设备安装。

4.沙厦高速公路虬江互通及接线工程

参加区交通局项目推进会。组织各参建单位召开专项推进会议。长红大桥左8右9墩柱施工累计完成40米。

5.三明港沙县港区青州作业区1#-3#泊位工程

与厦门港务集团对接未来运营事宜。开展交工检测招标以及码头第二段基槽验槽工作。

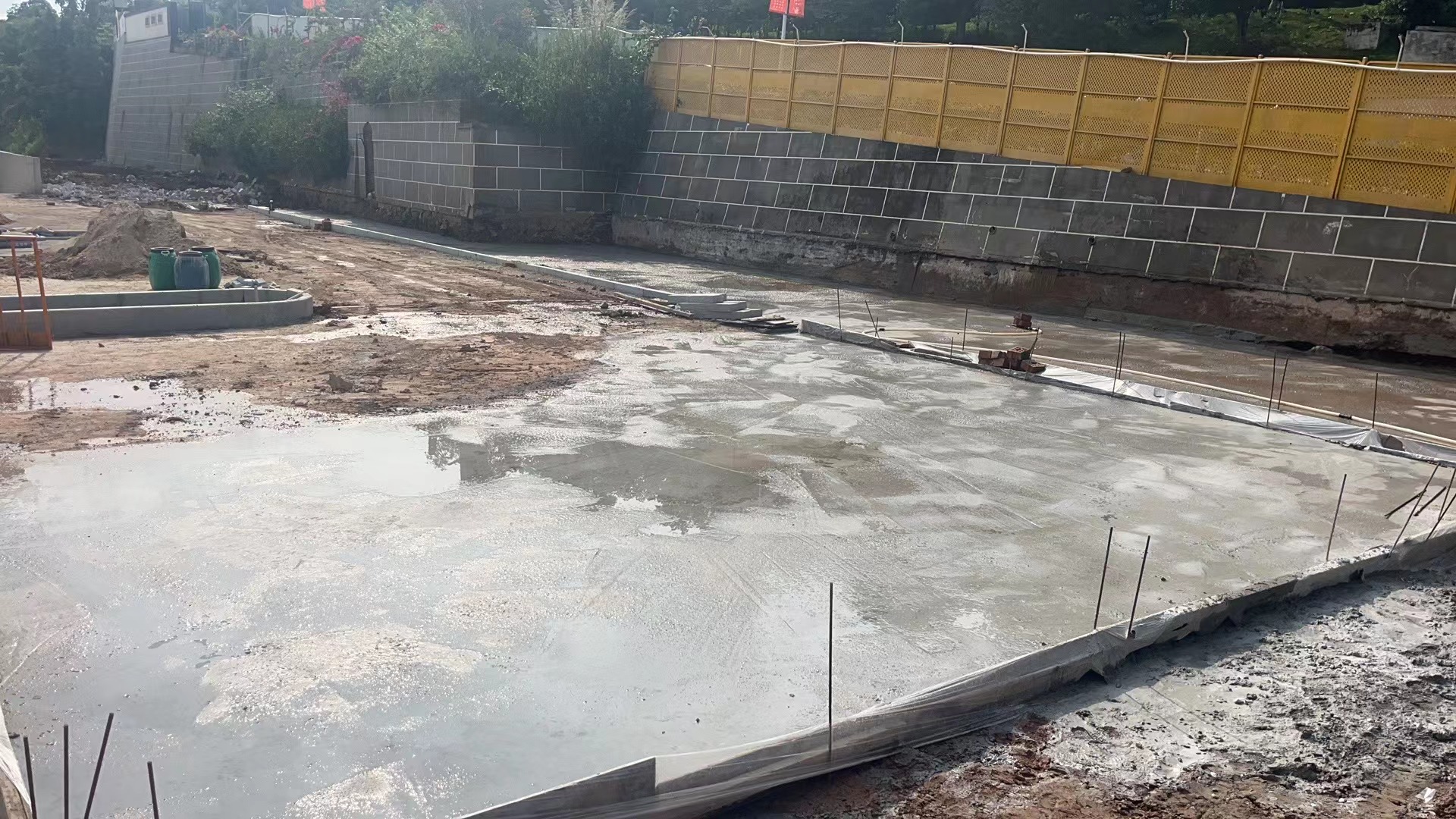

改移道路:盖板涵洞工程累计完成55.7%,路基工程累计完成95.5%;

道堆工程:地基与基础累计完成53.5%;

码头平台:地基与基础累计完成60%,墙身构造累计完成40.8%。

6.沙厦高速公路南阳互通及接线工程

完成隧道进洞口边仰坡喷护500㎡。完成搅拌机和水泥罐安装。

7.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

完成项目商业保险招标,与永安车务段、三明北站协调对接铁路用地问题。

8.沙县凤岗大桥及接线工程

立项申报材料已报省发改委,待批复。

9.闽江防洪工程三明段(三期)沙县项目豆士溪堤段

杭广铁路桥至站前大道桥左岸段进行清表工作。

10.沙县东溪畔溪河道治理工程

进行宜和佳苑段基础浇筑。

11.沙县区东溪支流畔溪生态水系建设项目

完成长富平台水沟和树池的垫层、砖砌、粉刷工作,进行西郊村段护岸挡墙浆砌石、混凝土浇筑。

12.沙县区智慧停车合作运营项目

完成200个道路停车位智能化升级建设。
