(4月)成济公司工作月报

日期:2023-05-05浏览次数:1818

      一、本月工作完成情况

      福建省成济建设发展有限公司主要开展了武警某大队围墙等附属工程、水务项目、东天岭安置小区第4区项目、武装部整体搬迁项目等工作,具体情况如下:

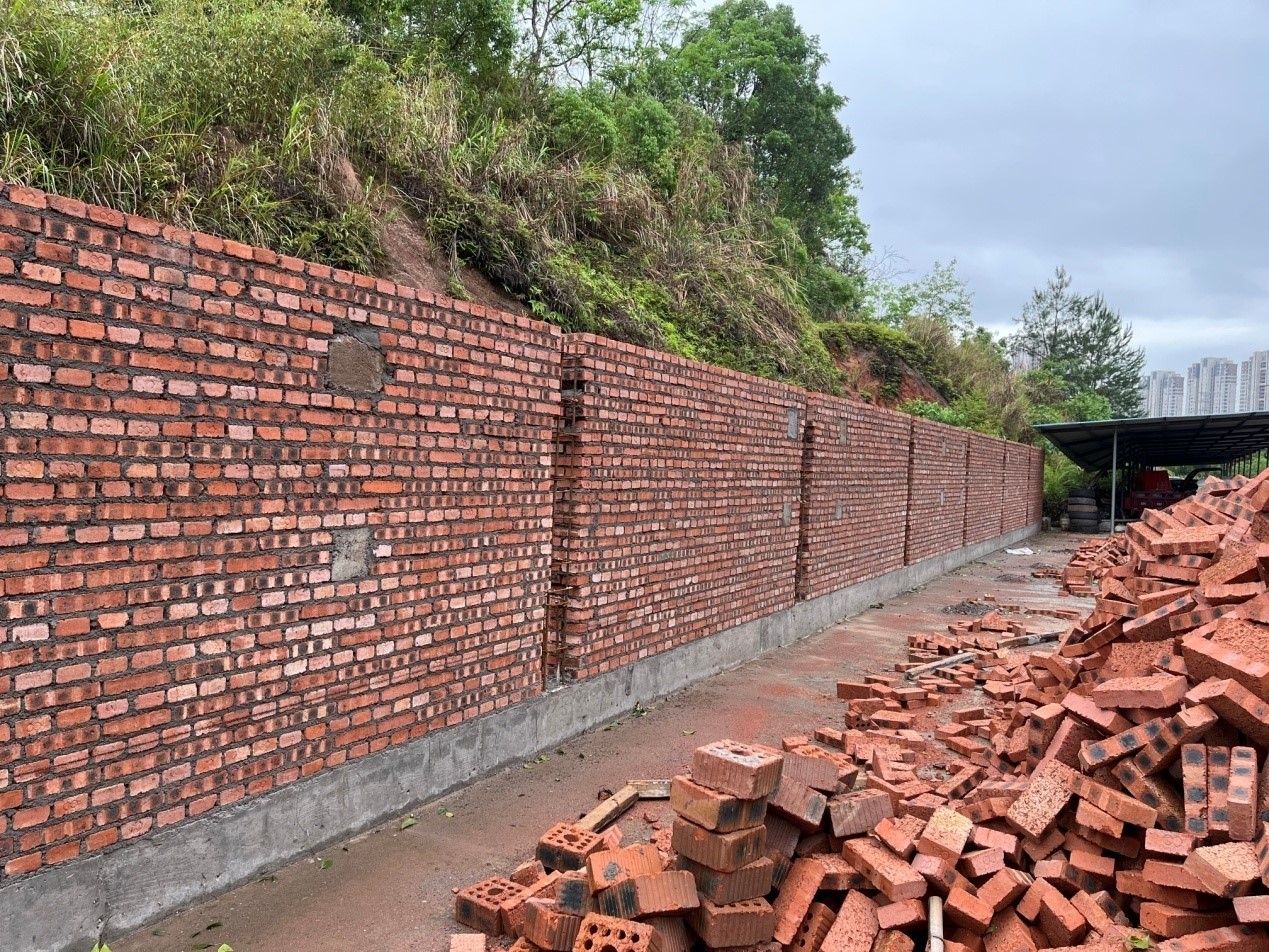

      1.武警某大队围墙等附属工程:完成围墙砌筑80米。

      2.水务项目:

      ⑴二水厂交叉口道路给水管线安装工程(劳务及附属工程)已完成95%;

      ⑵沙县凤鸣苑小区给水安装工程已完成60%;

      ⑶完成《沙县老旧小区及城区基础设施改造项目(月池路及周边路网)给水改造项目》劳务及附属工程50%。

      ⑶完成《实小分校周边道路》给水安装工程劳务及附属工程50%。

      3.东天岭安置小区第4区项目:完成夹层楼板。

      4.武装部整体搬迁项目:武装部迁建项目完成设计施工图修改,项目预算编制修改并报送财审及施工进场前期准备工作等。

      二、下月工作预安排

      1.武警某大队围墙等附属工程:方案变更的围墙砌筑,完成门卫主体,部分道路施工。

      2.水务项目:

      ⑴完成二水厂交叉口道路给水管线安装工程(劳务及附属工程);

      ⑵完成沙县凤鸣苑小区给水安装工程项目70%;

      ⑶完成《沙县老旧小区及城区基础设施改造项目(月池路及周边路网)给水改造项目》劳务及附属工程70%;

      ⑷完成《实小分校周边道路》给水安装工程劳务及附属工程60%。

      3.东天岭安置小区第4区项目:完成主体施工。

      4.武装部整体搬迁项目:武装部迁建项目继续优化训练中心大楼、门卫室、配电房、室外景观道路施工图等。
