城发集团项目周报(2023年第十期,总第67期)

日期:2023-04-11浏览次数:1760

㈠沙县老旧小区及城区基础设施改造项目

⒈沙县府北停车场及城区智慧停车管理中心建设项目

完成室内800×800地面砖、卫生间墙面砖以及二、三层750×1500地面砖,外墙真石漆、屋面防滑砖基本完成。进行地下室地面清理,面层完成50%。


⒉沙县东门历史文化街区提升改造项目(基础设施、历史建筑修缮)

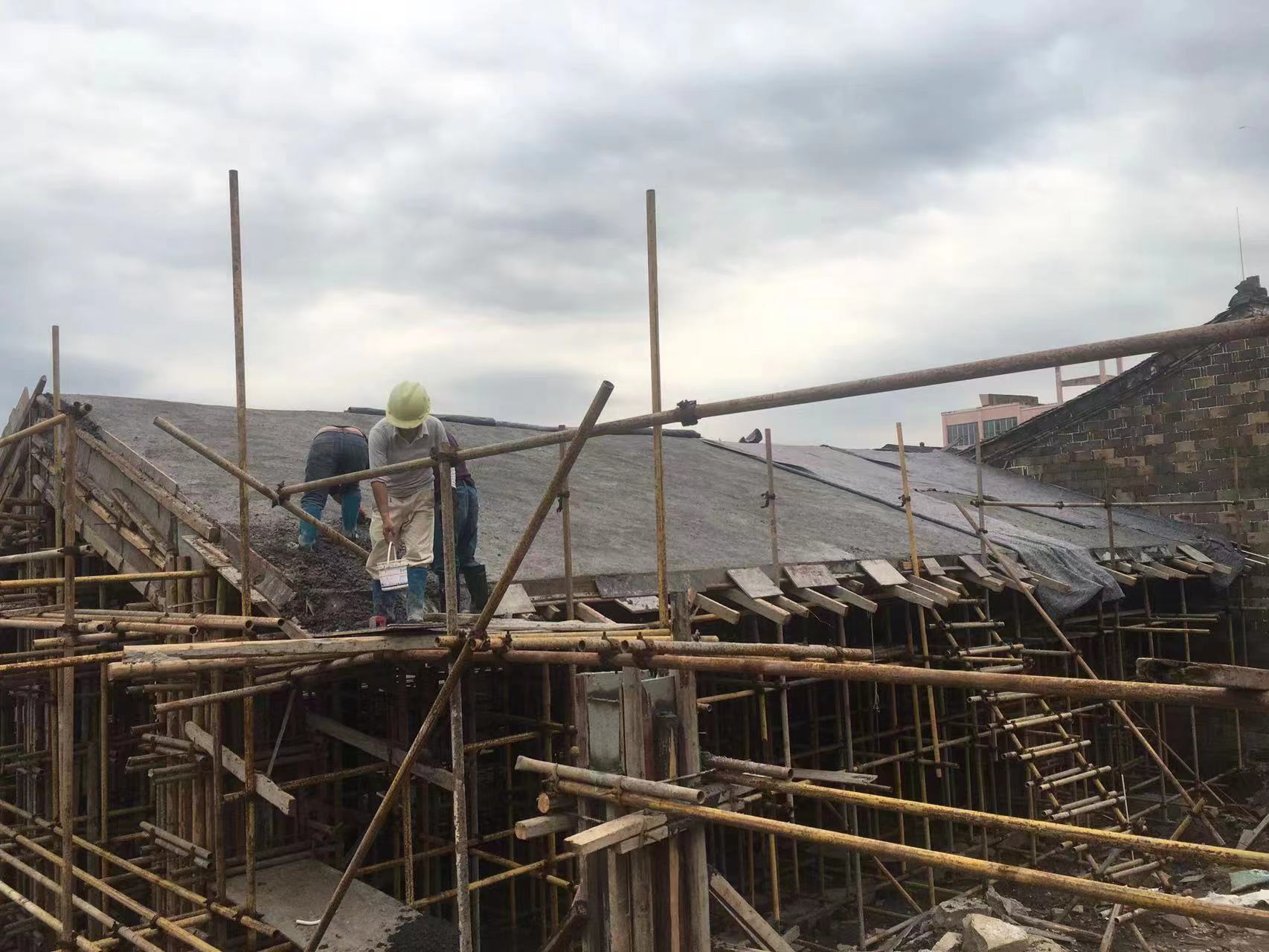

二期A标:A1楼完成钢管支模架拆除,A2楼完成一层柱及屋面板砼浇筑,持续推进迎恩门墙体砌筑施工。

二期B标(4-6-8号文物修缮)完成施工班组对接工作。

三期持续推进施工图设计。

铁路公园三期正在进行设计。


㈡老旧小区改造配套基础设施建设项目

⒈西山岭老路及三官堂东路片B标

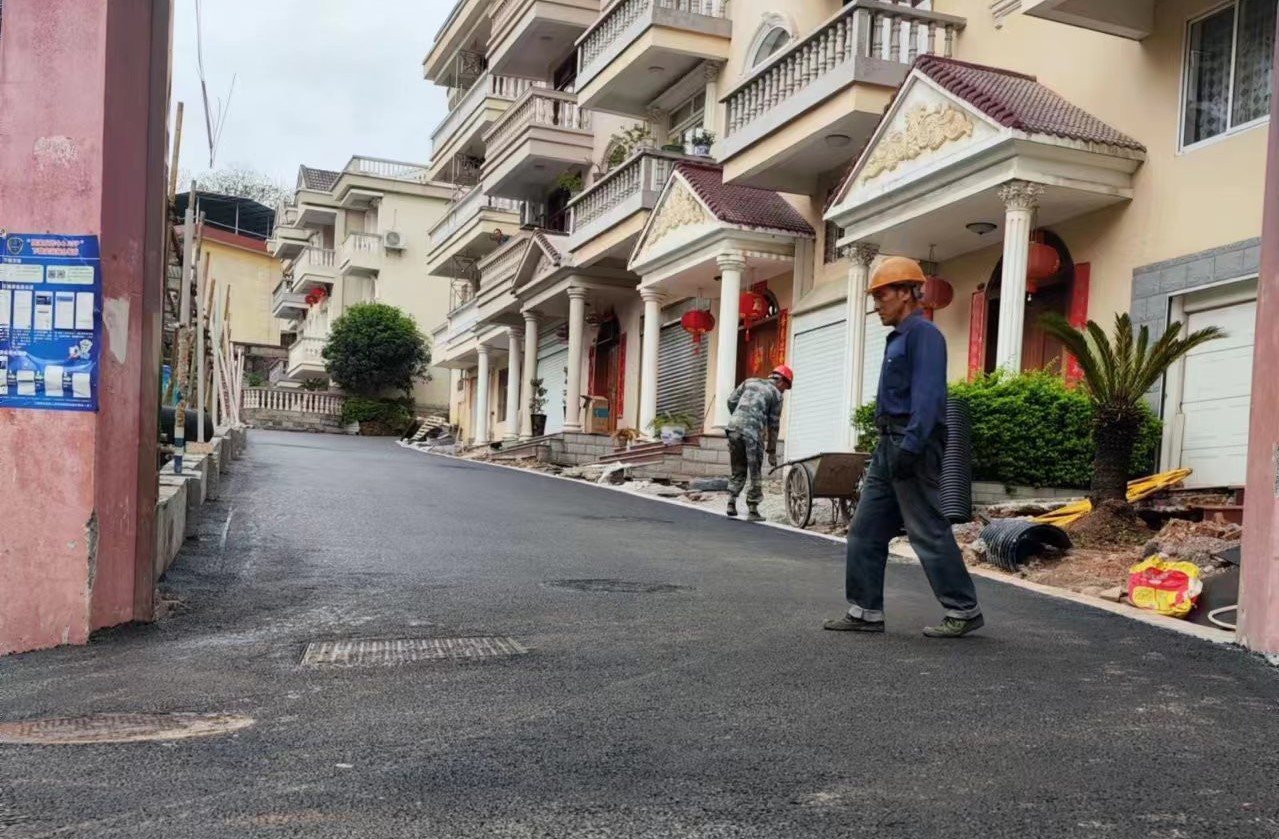

沥青层施工800平方米。


⒉城北新村B2标

安装雨水管70米、污水管50米。


⒊步行街B标

路基整平1500平方米,更换井盖10个,预制板更换80块。


⒋李纲西路片2-606号B标

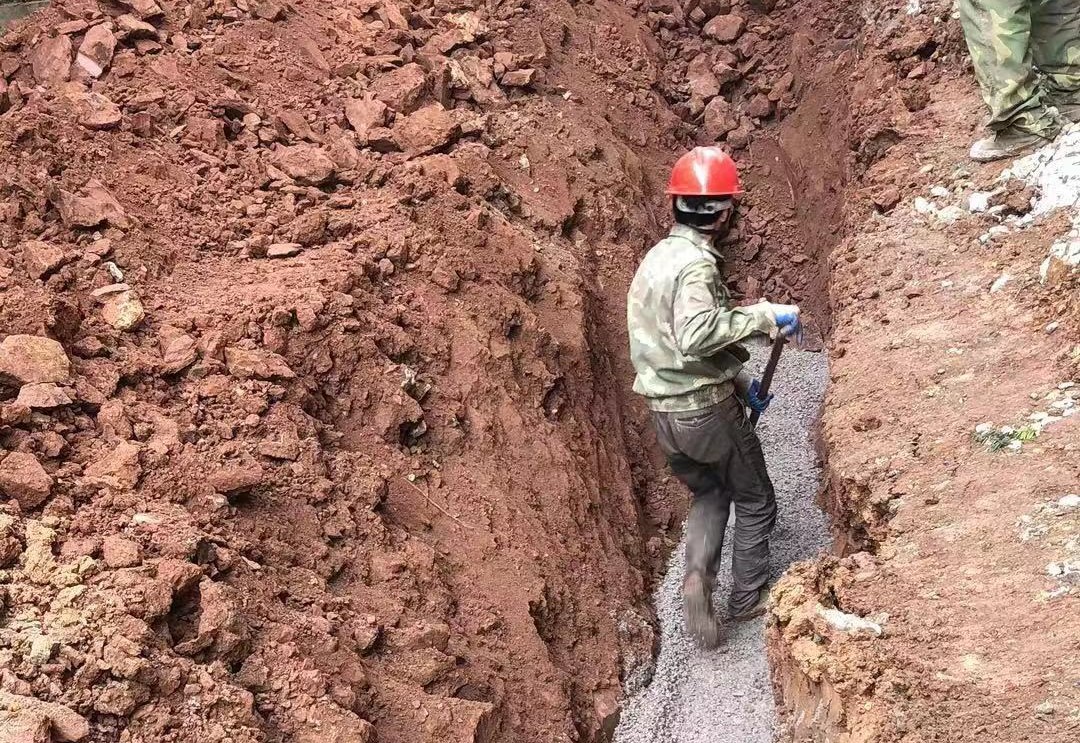

安装雨水管26米、污水管56米,污水检查井砌筑2座。


⒌莲花新村片B标

水稳层施工1440平方米,老砼板破除开挖230平方米,安装污水管70米。


⒍建国片、景山片B标

安装雨水管60米、污水管70米。


⒎华山小区片B标

沥青路面铺筑2200平方米。


㈢其他重点项目

⒈沙县水南东片区及农村污水处理厂网建设项目

夏茂镇、高桥镇完成污水管网3.5公里。


⒉沙县第一中学学生公寓楼建设项目

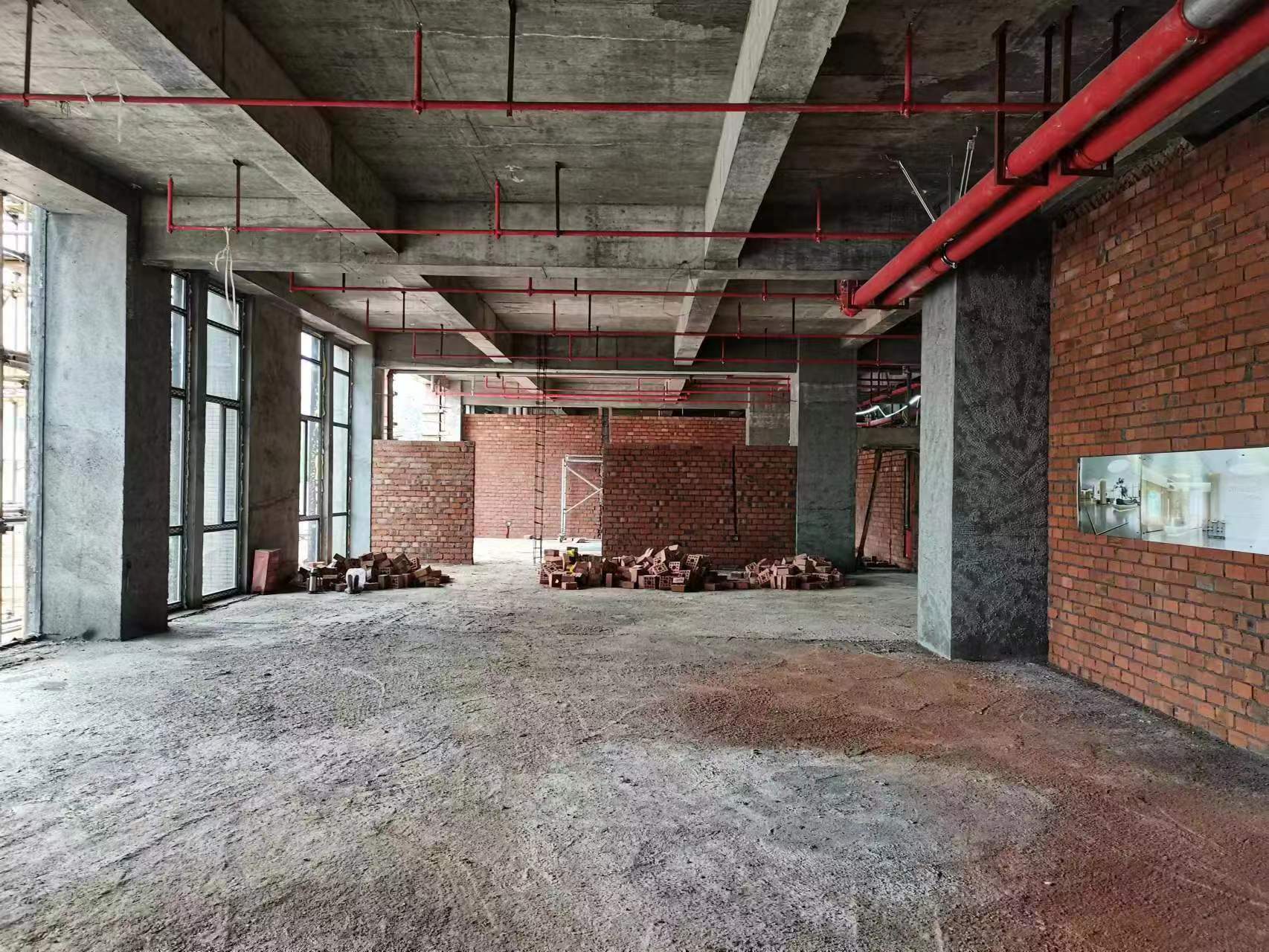

完成七至十层屋面构架层外墙粉刷以及六层内墙粉刷。


⒊沙县总医院应急救治病房综合楼项目

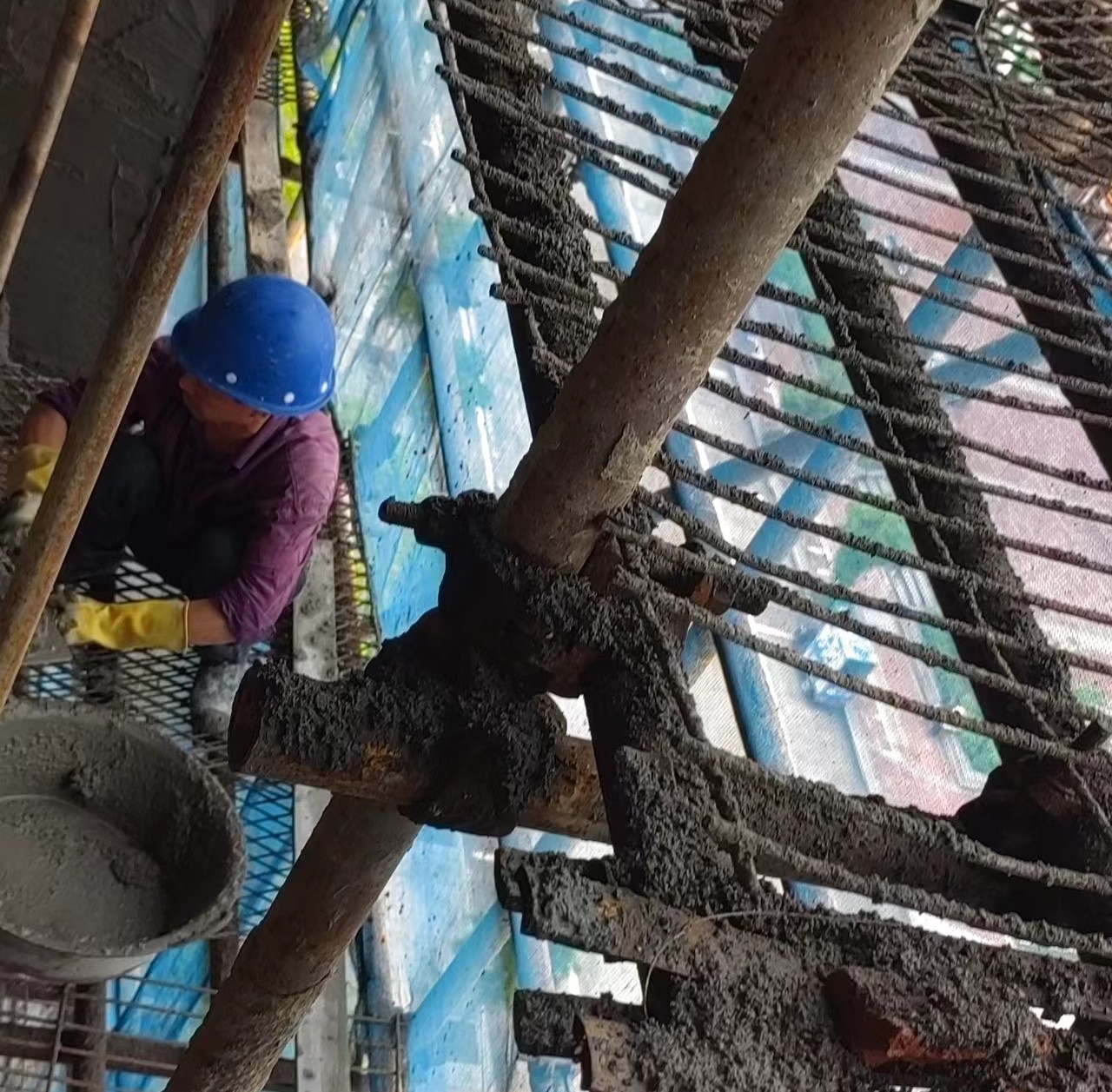

基本完成一层砌砖,砂浆粉刷,八层吊顶和消防电线安装,电梯五方通话线缆及电梯监控光缆布放。


4.长兴路东侧路网改造工程二期

土方外运2000立方米,雨、污水管网完成100米。



5.沙厦高速公路虬江互通及接线工程(原国道205线A6标段)

与区交通项目组现场勘查并处理征迁遗留问题。

完成琅口隧道洞门墙施工、隧道洞口、拌合站、钢筋加工厂标准化建设。累计完成长红大桥桩基19根,左8、右9墩柱施工累计完成18米。豆士溪中桥桩基累计灌桩5根。

新施工单位已评估的机械设备、半成品接收完成。


6.三明港沙县港区青州作业区1#-3#泊位工程

厦门海隆码头有限公司对接码头未来运营的事宜。分别与青纸、国土对接码头道路终点、青州码头用地等问题。

改移道路:盖板涵洞工程累计完成55.7%,路基工程累计完成95.2%。

道堆工程:地基与基础累计完成51.9%。

码头平台:地基与基础累计完成53.9%,墙身构造累计完成37%。


7.三个涉铁项目(大洲古渡、金古路至庵下、金泉路)

防洪影响评价根据专家意见完成修编并送水利局报批,环评影响评价已送生态环境局初审。继续开展施工图强审工作、项目驻点建设,对接本项目商业险。


8.沙县凤岗大桥及接线工程

完成用地预审及选址意见书办理。


9.沙厦高速南阳互通及接线工程

完成隧道洞口上导坑套拱混凝土浇筑。完成项目部、总监办人员履约。正在进行隧道开挖台车拼装和拌和站搅拌机安装。


10.沙县区东溪支流畔溪生态水系建设项目

进行长富平台整地放样。


11.沙县区智慧停车合作运营项目

继续进行城区路侧停车位划线。
