一、本月工作完成情况
本月,闽江上游防洪工程建设有限公司主要开展了混凝土挡墙浇筑、土方开挖回填等工作,具体情况如下:

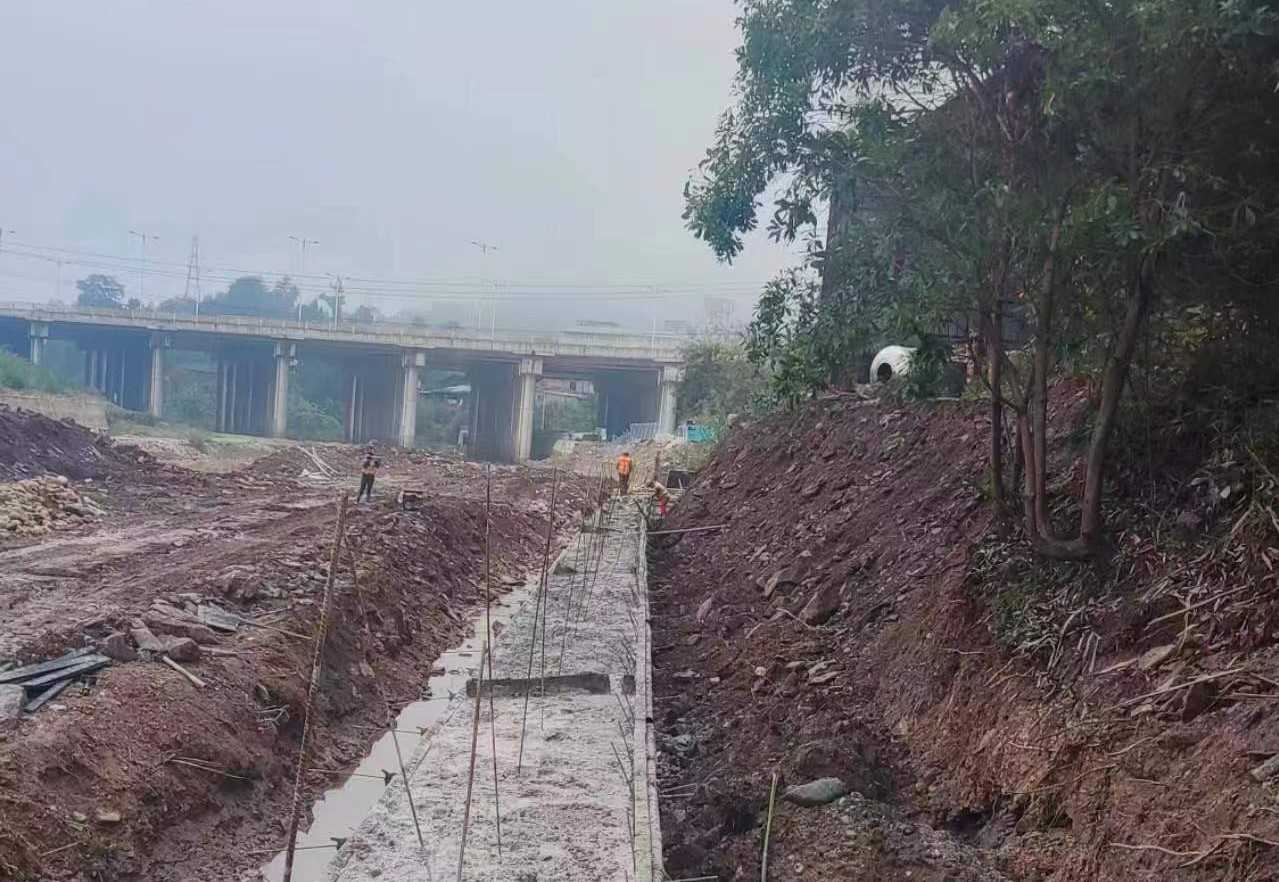

1.左岸废品收购站段混凝土挡墙压顶浇筑,长度143米。
2.左岸废品收购站段混凝土挡墙砂性土回填,长度143米。
3. 右岸溪口老桥至沙溪河汇合口堤段土方开挖,基础以下块石换填及抛石挤密,长度72米。
4. 右岸溪口老桥至沙溪河汇合口堤段土方开挖、基础以下抛石挤密,长度87米。
5. 右岸溪口老桥至沙溪河汇合口堤段清表,长度88米。
二、下月工作预安排
1.节前进行安全排隐患排查,安排春节期间值班事宜。
