当前位置:首页>新闻中心>子公司动态 > 正文

(9月)闽江上游防洪工程建设有限公司工作月报

日期:2022-09-28浏览次数:1938

一、本月工作完成情况

本月,闽江上游防洪工程建设有限公司主要开展了混凝土挡墙浇筑、土方回填等工作,具体情况如下:

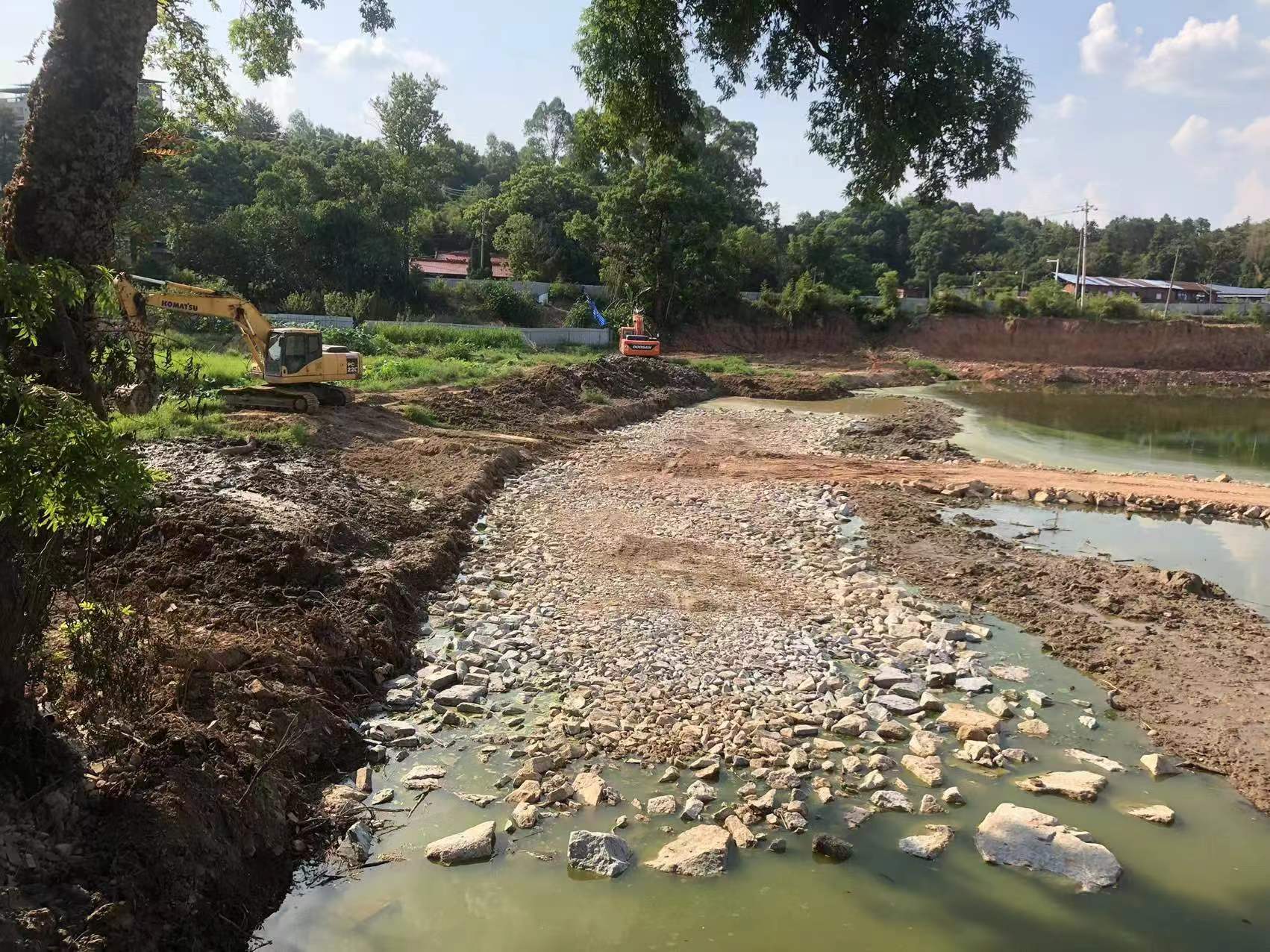

1. 洛溪桥下游左岸堤段浇筑混凝土挡墙已完成,长度131米,高度5.7米;土方回填及夯填亚黏土也已完成。



2.杭广铁路桥至站前大道桥右岸,地面清表、土方开挖、浇筑混凝土挡墙已完成,长度140米,高3米。



3.溪口老桥至沙溪河汇合口堤段已完成换填块石灌砂,长度443米。



4.站前大道桥上游左岸DSZ0+821处箱涵开始施工。



二、下月工作预安排

1.溪口老桥至沙溪河汇合口左岸堤段开始浇筑混凝土挡墙。

2.站前大道桥上游DSZ0+821处箱涵继续施工。

3.杭广铁路桥至站前大道桥右岸开始土方回填。
